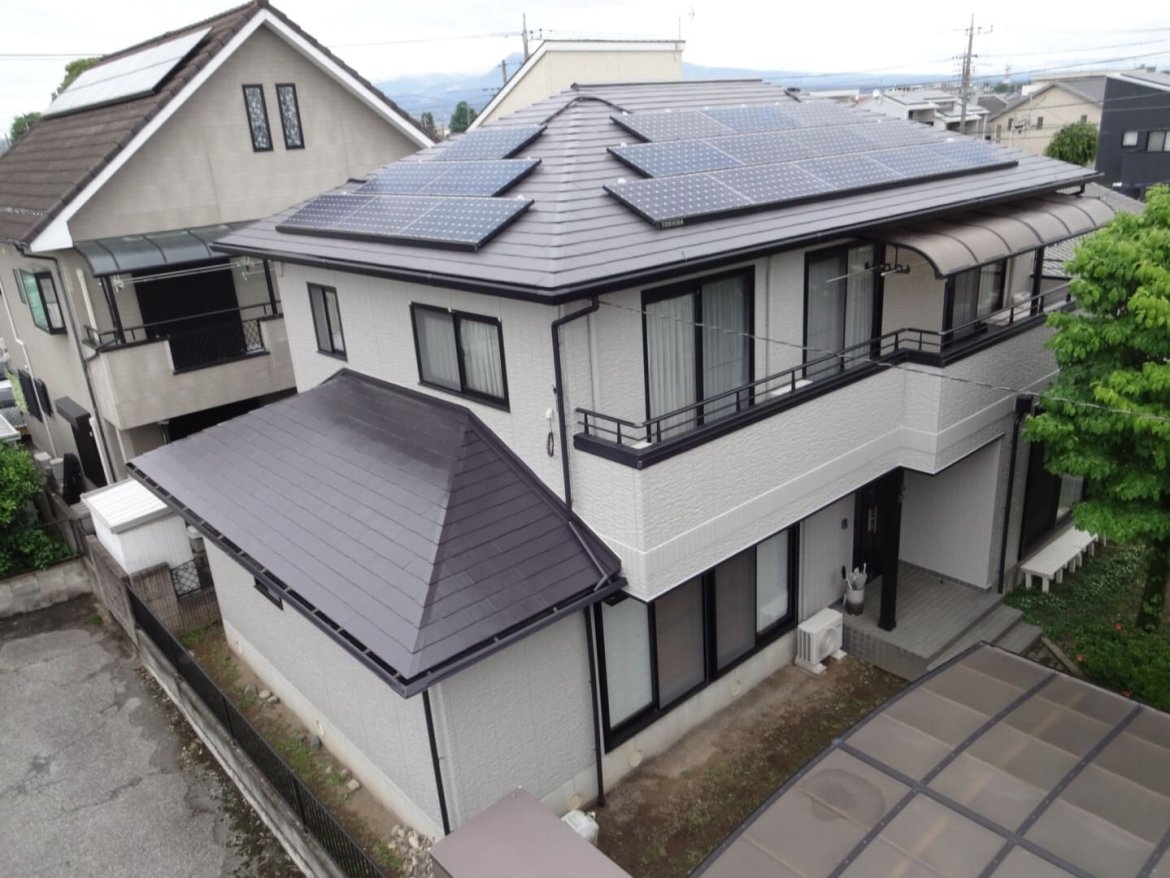

前橋市大友町H様 2回目の塗装で新築の様に美しく生まれ変わった屋根外壁塗装工事
物件データ
- 施工箇所
- 外壁、屋根、軒裏天井、破風板、雨樋、シャッターボックス、庇屋根、換気フード、エアコンカバー
- 外壁塗装
- アステックペイント×ミヤケンオリジナル塗料 極コート無機プラン/長持ち期間26~30年(15年保証) 色:バーチグレー 8081 ツヤあり
- 屋根塗装
- 遮熱無機プラン/長持ち期間20~24年(12年保証) 色:キャビアブラウン 9114
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:軒裏天井・エアコンカバー バーチグレー 8081 ツヤあり / その他付帯部 黒色 N-20 ツヤあり
- 工事期間
- 2025/04/28~05/28
- 担当営業
- 富澤
- 担当職人
- 千田
- ご依頼のきっかけ
- 弊社イベントにご来場にて
- その他工事
- 雨樋交換、ガラスクリーニング
- カラー
- グレー・ブラック
- 地域
- 前橋市
- 外壁塗装プラン
- 極プラン
- 屋根塗装プラン
- 無機プラン
- その他工事
- 雨樋交換工事

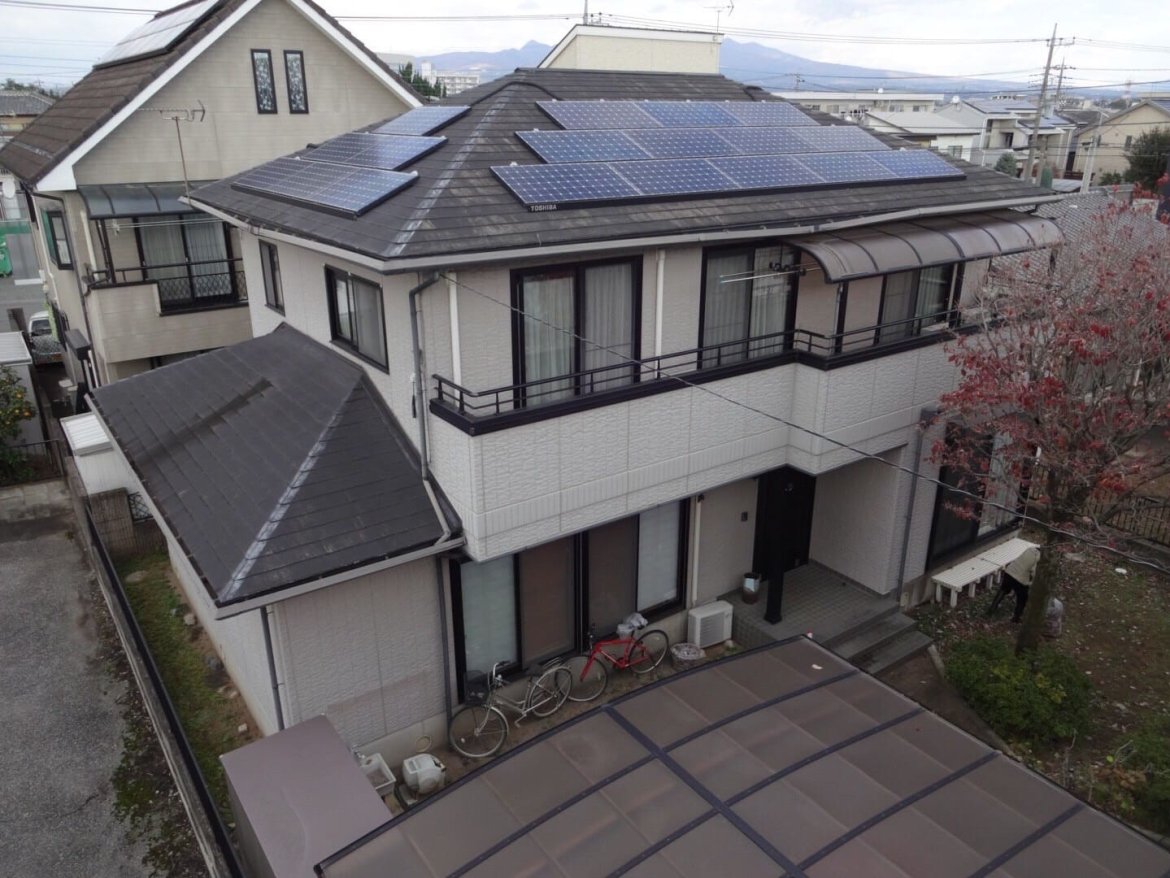

施工前のお悩み
前回の塗装(アステック)から15年経過し、屋根の一部に色あせが目立つようになってきたこと。
当社を選んだ決め手は?
前回の塗装時に、千田さんに丁寧に仕上げていただいたので、今回もミヤケンに依頼しようと当初から決めていた。
建物診断の結果

▲屋根 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。

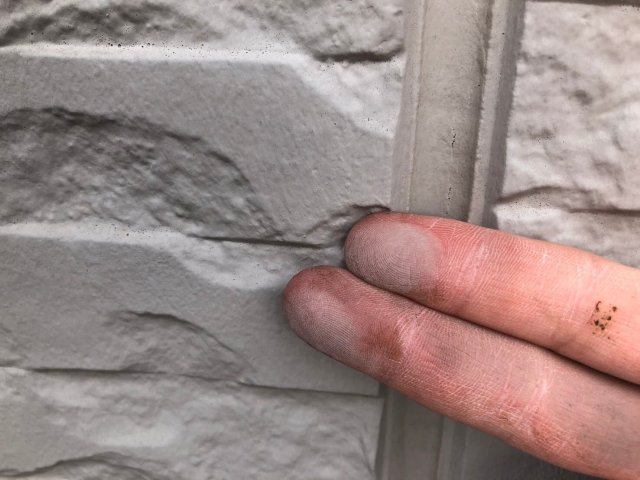

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

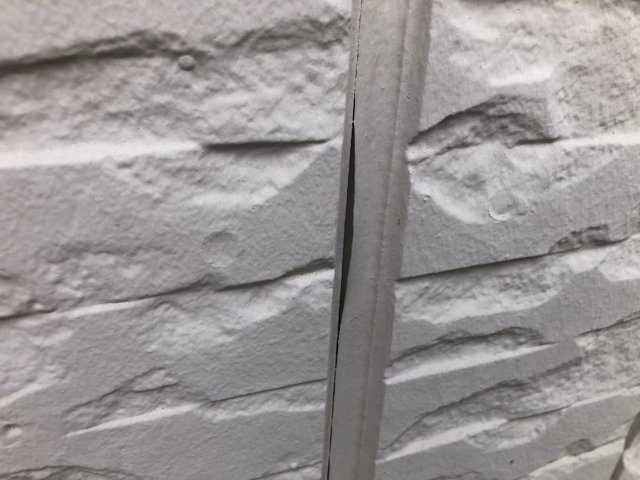

▲コーキングの剥離(はくり) 紫外線の影響で、コーキングが劣化している状態です。

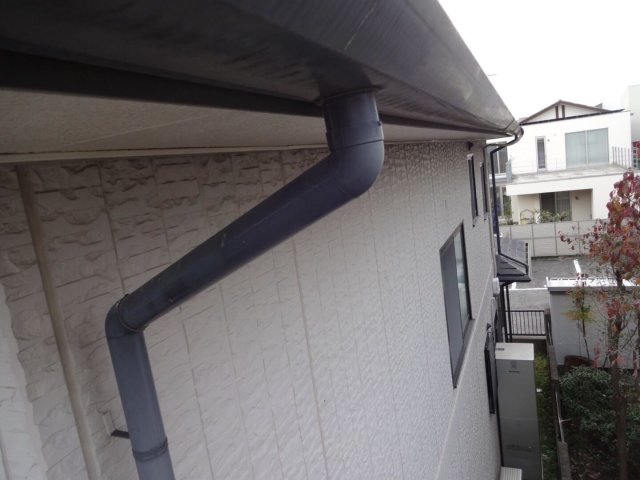

▲雨樋 色あせ 紫外線の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

▲シャッターボックス 色あせ 紫外線の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。
工事中のレポート

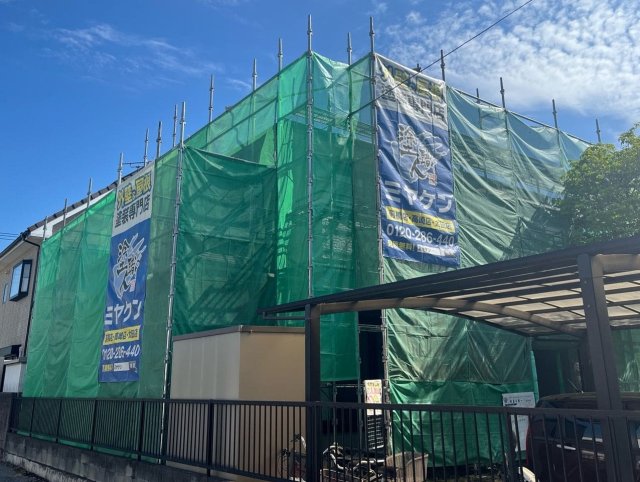

足場完成
1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

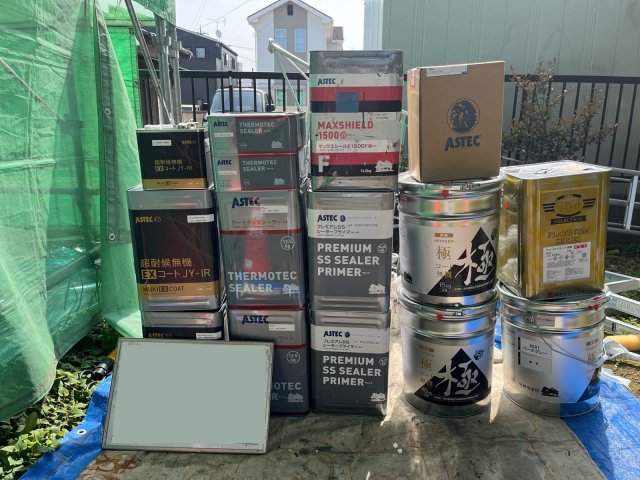

材料一式
こちらが使用する材料です。 屋根にはアステックペイントの遮熱無機プラン、外壁にはアステックペイント×ミヤケンオリジナル塗料の極コート無機プラン、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッ素塗料を使用しました。

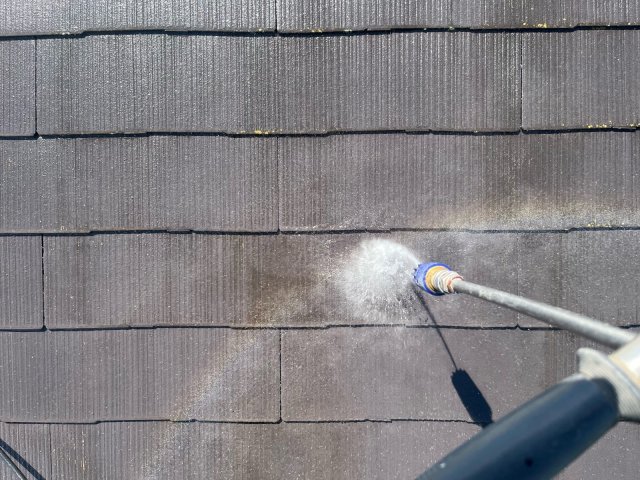

屋根 高圧洗浄
屋根についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

屋根 下塗り作業
屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。 この下塗り作業を2回行いました。

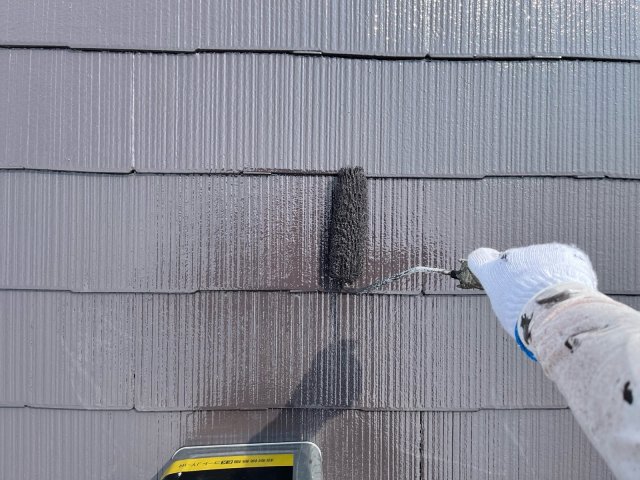

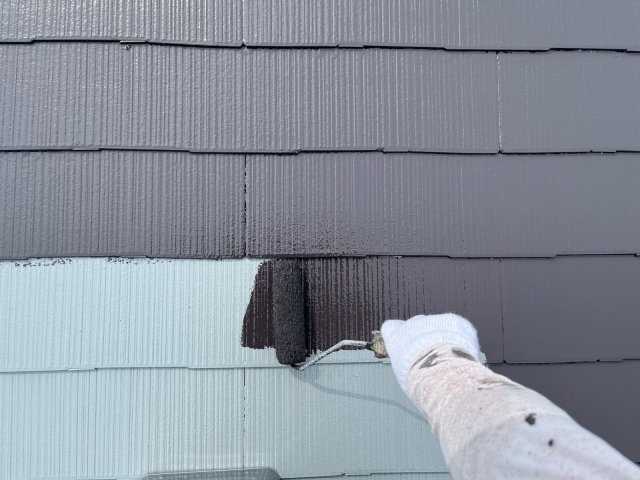

屋根 上塗り作業1回目
メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

屋根 上塗り作業2回目
塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

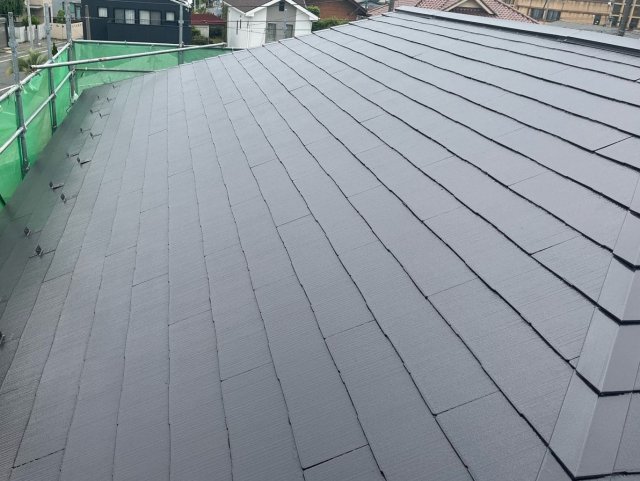

屋根 完了
屋根塗装が完了しました。 今回のお家のお色は、アステックペイントの【キャビアブラウン 9114 】というお色を使用しました。

コーキング 撤去
既存のコーキングを専用のカッターで丁寧に撤去しました。 外壁を傷つけないように注意しました。

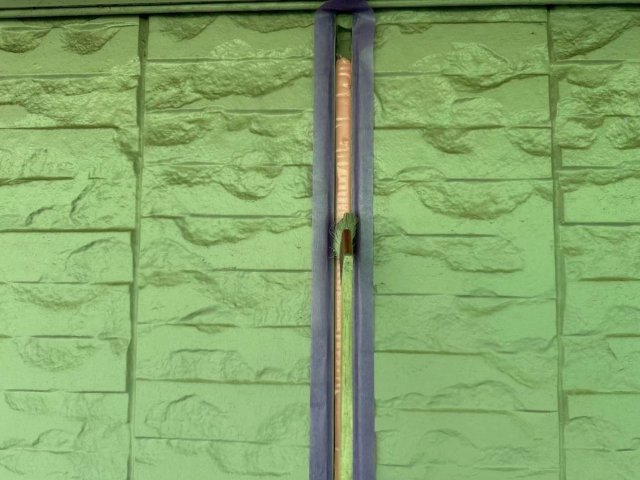

コーキング プライマー塗布
コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。

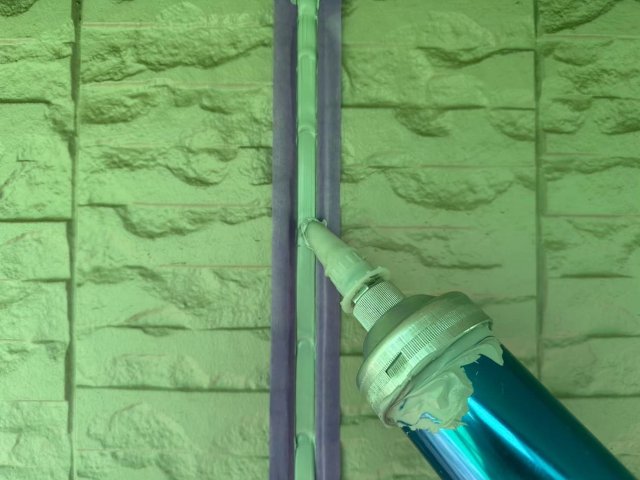

コーキング 充填
外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。

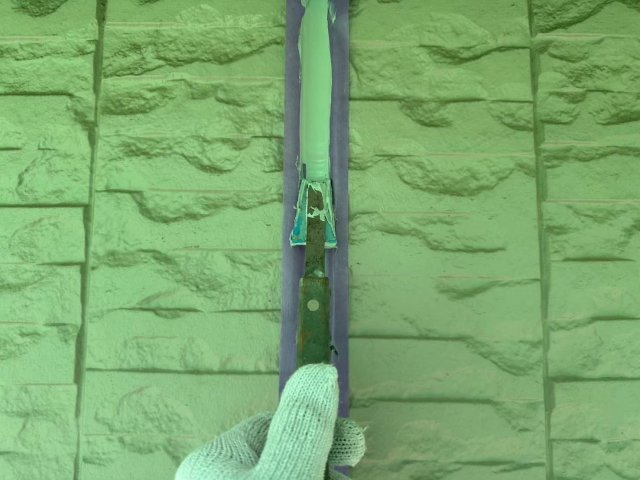

コーキング ヘラ押え
表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

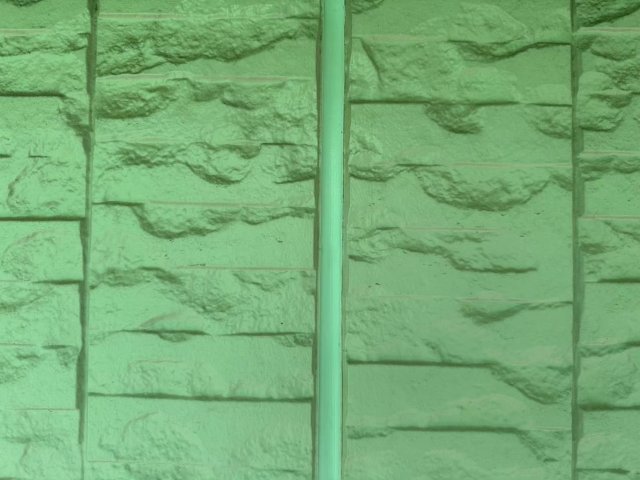

コーキング 完了
コーキングが完了しました。 このあと乾燥期間を設けて完成です。

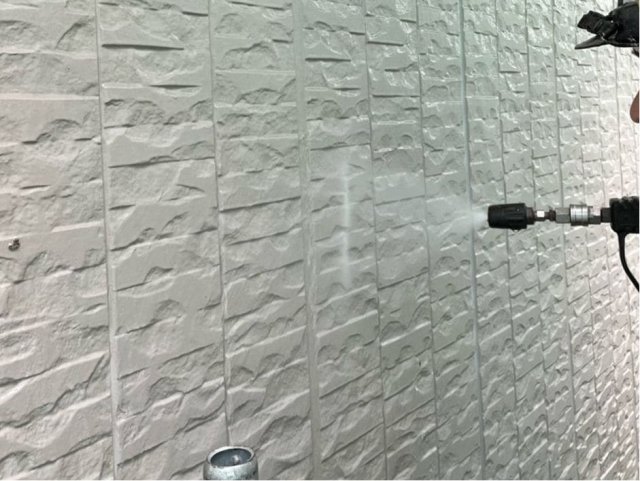

外壁 高圧洗浄
外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

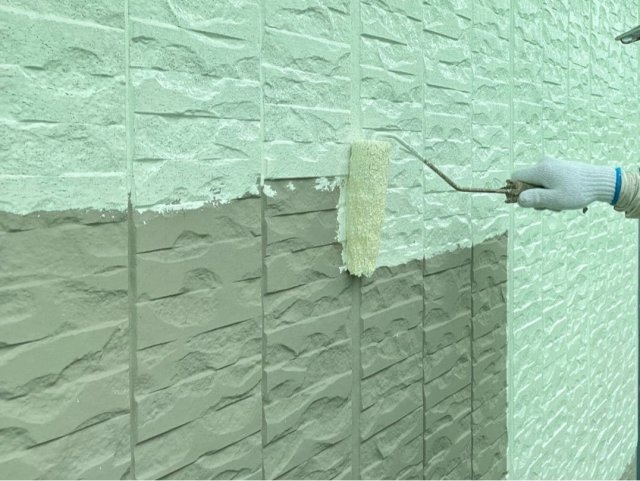

外壁 下塗り作業
外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

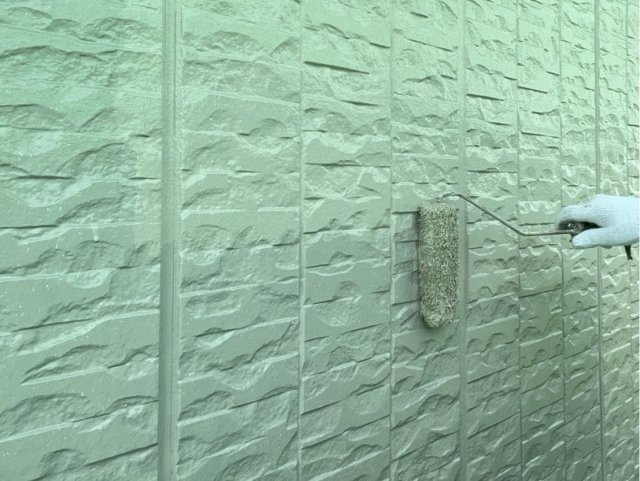

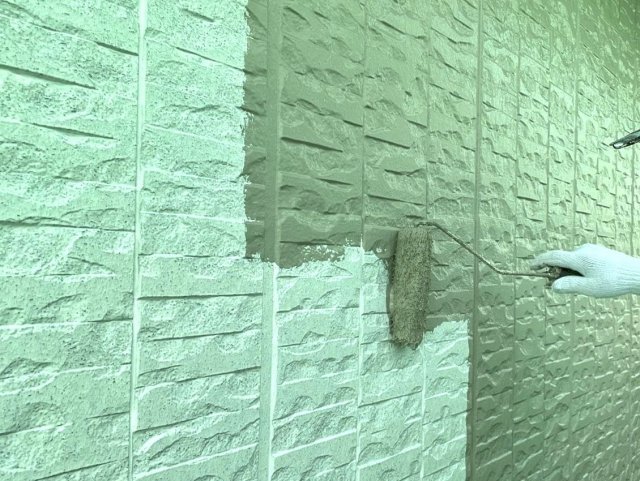

外壁 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

外壁 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。 ※足場シートや光の当たり方によって上塗り1回目と色が違って見えますが、お色は同じです。

外壁 完了

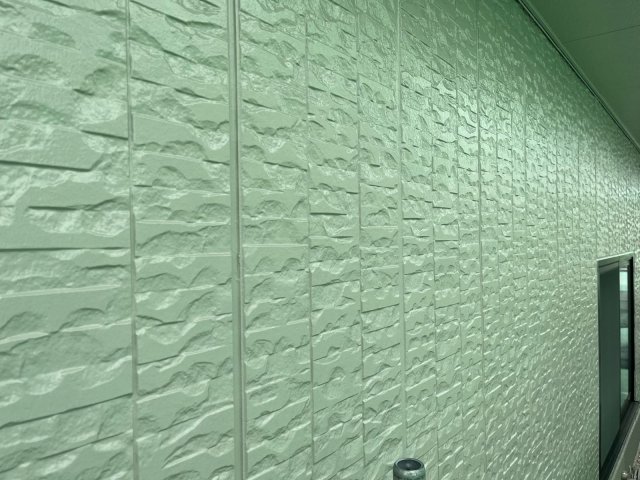

外壁完了しました。 今回のお家は新築のようツヤがある、ツヤあり仕上げです。

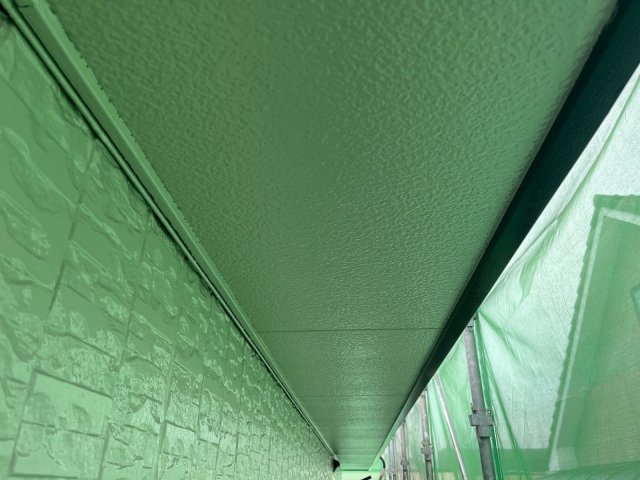

軒裏天井 完了
研磨したあと上塗り2回で仕上げました。

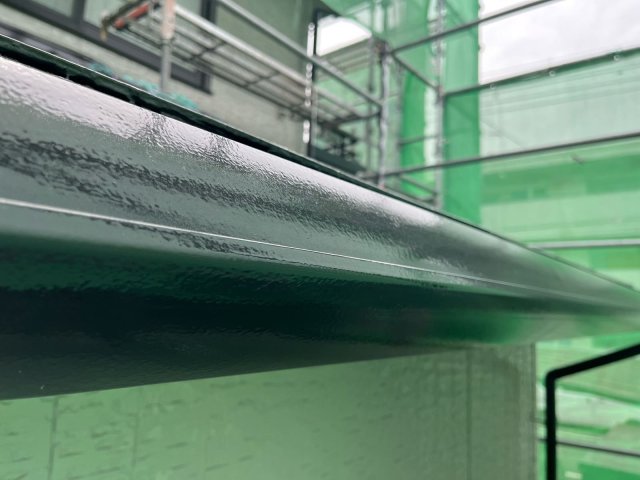

雨樋 完了
研磨したあと上塗り2回で仕上げました。

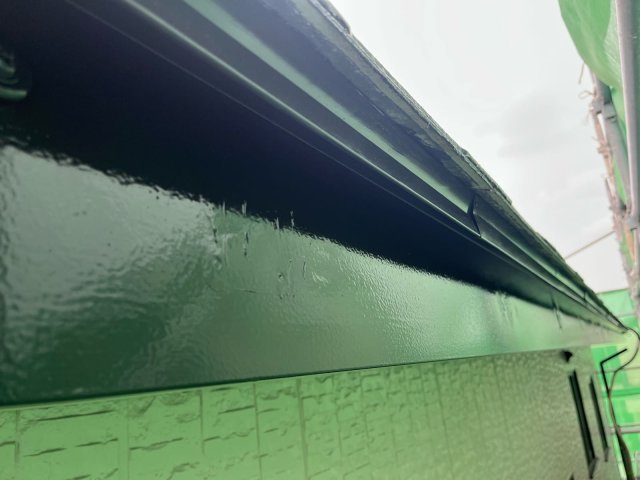

破風板 完了
研磨したあと上塗り2回で仕上げました。

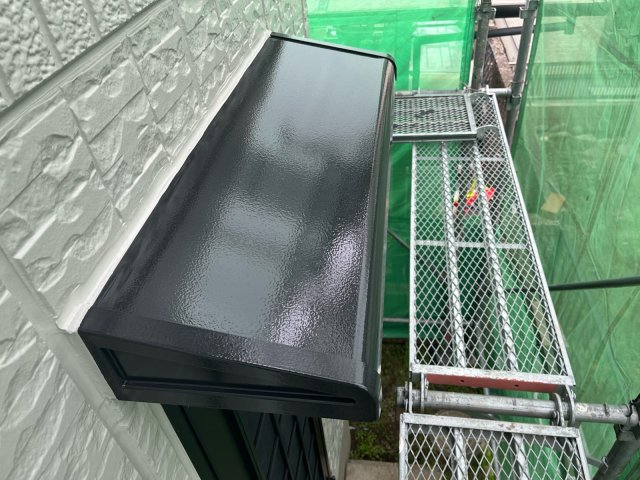

庇屋根 完了
研磨したあと上塗り2回で仕上げました。

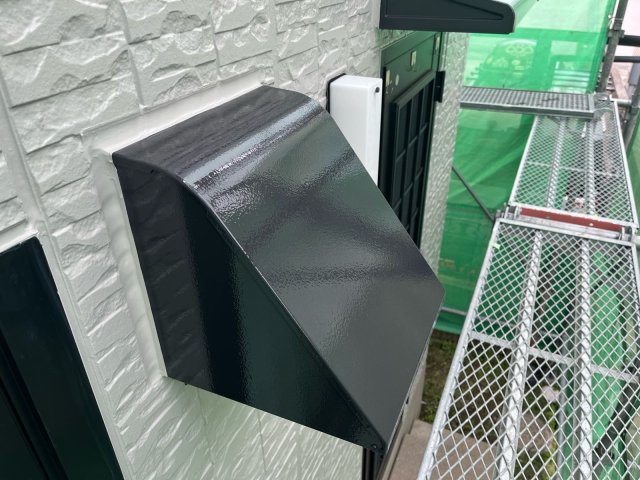

換気フード 完了
研磨したあと上塗り2回で仕上げました。

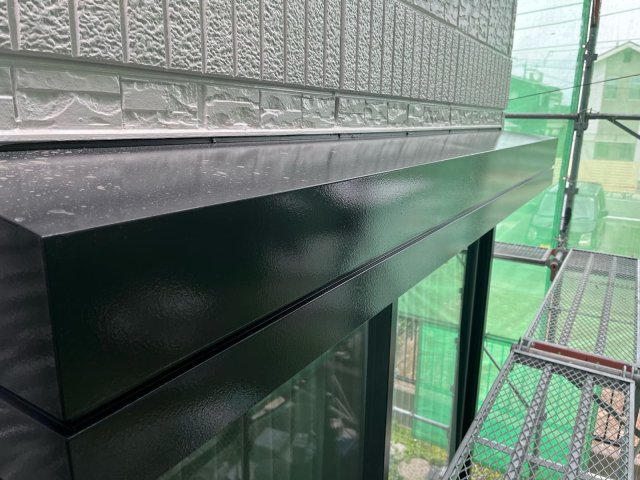

シャッターボックス 完了
研磨したあと上塗り2回で仕上げました。

お客様の声

▼前橋市の施工事例を見る▼
・前橋市粕川町Y様 ガイナ断熱塗料を使用して美しく生まれ変わった外壁塗装工事
・前橋市六供町S様 人気カラーを使ったツートン仕上げの外壁塗装工事
・前橋市大利根町T様 色あせを改善して爽やかに変身した屋根カバー・外壁塗装工事
▼関連記事を見る▼
・外装の種類別に見分け方を紹介!
・外壁塗装・屋根塗装を同時に行う!おトクな理由と費用を解説!
・無機塗料とは?特徴やメリット・デメリット、費用相場や施工事例について解説!
▼関連動画を見る▼
・【川越市で屋根塗装】屋根塗装、金属・瓦・スレート、それぞれのメリット・デメリットとは?
・【前橋市で外壁塗装】ミヤケンの営業部長が語る!!無機塗料のすべて
・【外壁塗装】塗装後の艶あり・艶なしどっちがいい?
▶全国規模のボランティア団体!塗装ペインターズの情報はこちら
▶【前橋市市長にも表彰されました】地元恩返しプロジェクトはこちら
▶代表宮嶋の想い ミヤケン創業物語はこちら
▼お電話でのお見積もり依頼をご希望の方はコチラ▼
フリーダイヤル【0120-286-440】
前橋店【027-289-3838】
高崎店【027-384-3939】
太田店【0276-57-6969】
※受付時間9:00~18:00
▼塗装について直接お店でご相談をしたい方はコチラ▼
【ご来店予約】
※来店予約は24時間受付しております。
営業時間は9:00~18:00です。
