太田市熊野町K様 太田補助金を使用したコロニアル屋根・サイディング外壁塗装

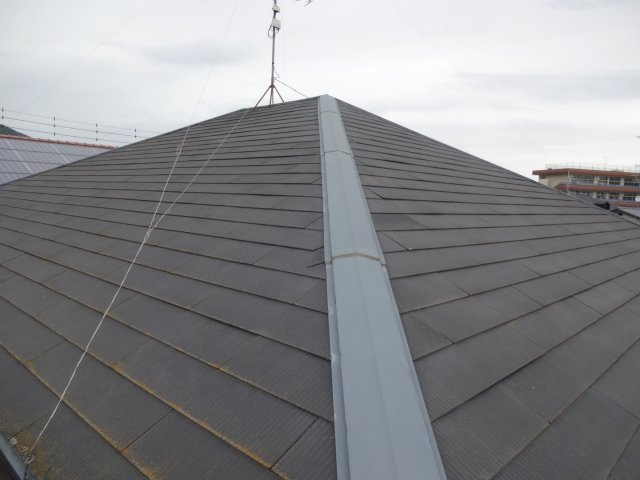

  • BEFORE

    AFTER

  • BEFORE

    外壁 施工前

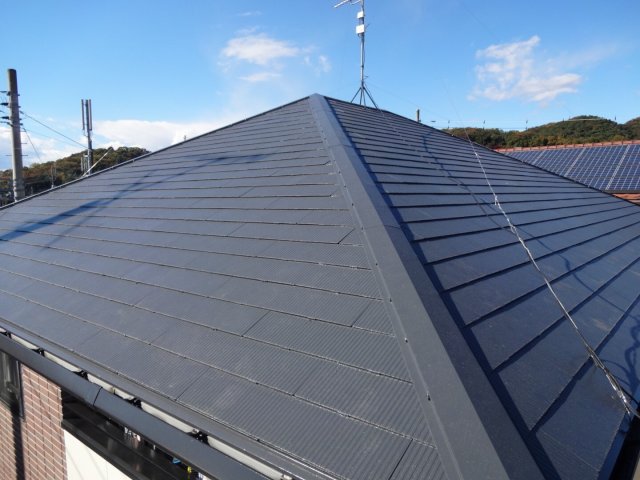

    AFTER

    外壁 完成

物件データ

施工箇所
屋根・外壁・軒裏天井・雨樋・幕板・水切り・シャッターボックス
外壁塗装
遮熱シリコンプラン/長持ち期間13〜16年(7年保証)色:ブロークンホワイト 8091 3分ツヤ
屋根塗装
遮熱フッ素プラン/長持ち期間16〜20年(7年保証)色:カーボングレー 9111
付帯部塗装
長持ちフッ素プラン/長持ち期間10年
工事期間
2017/10/17~11/21
担当営業
西場
担当職人
渡辺
ご依頼のきっかけ
弊社の塗装セミナーへご参加にて
工事費(総額)
1,330,000円
カラー
ホワイト
ハウスメーカー
ミサワホーム
地域
太田市
外壁塗装プラン
遮熱シリコンプラン
屋根塗装プラン
遮熱フッ素プラン

施工前のお悩み

築15年ほど経ち、屋根塗装の劣化も進行していたため

当社を選んだ決め手は?

新聞のチラシを見ました。他の業者との相見積もりで価格と工事内容で決めました。

建物診断の結果

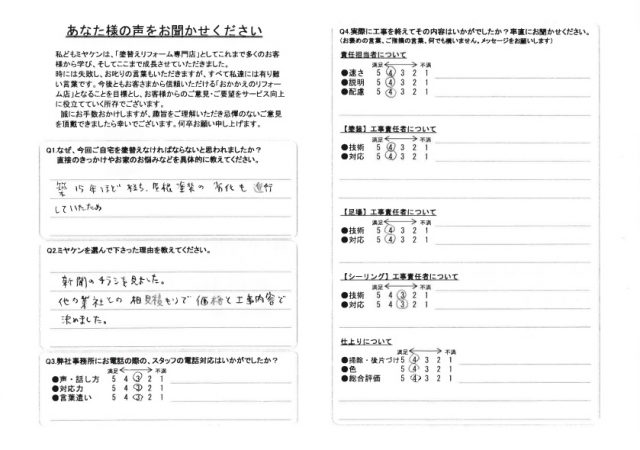

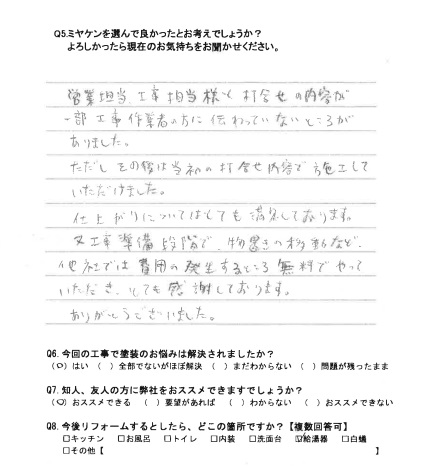

太田市 屋根外壁塗装工事 屋根コケの付着 お客様の声 ミヤケン

▲屋根 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

太田市 屋根外壁塗装工事 屋根掛け お客様の声 ミヤケン

▲屋根 瓦の欠け 地震など外部からの衝撃によってかけてしまった状態です。

太田市 屋根外壁塗装工事 幕板色あせ お客様の声 ミヤケン

▲幕板 色あせ 紫外線の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

工事中のレポート

2017.10.17
asiba

足場完成

足場が完成しました!これから安全第一で頑張ります!

2017.10.17
zairyou

材料一式

こちらが使用する材料です。

2017.10.17
ne

屋根 施工前

屋根施工前の様子です。

2017.10.23
屋根高圧洗浄

屋根 高圧洗浄

高圧洗浄を行い、 長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。

2017.10.25
棟板金 サビ止め

屋根 棟板金下塗り錆止め

塗料との密着を高めるために表面を整えていきます。

2017.10.25
棟板金 コーキング

屋根 棟板金釘頭コーキング

浮いた釘を金づちで打ち込んだ後、 釘と板金の隙間に雨水の侵入を防ぐために、コーキングを打ち込んでいきます。

2017.10.26
屋根 下塗り

屋根 下塗り作業

上塗りをよくするために、たっぷり下塗り材を塗っていきます。 この下塗り作業を2回行います。

2017.10.26
タスペーサー

タスペーサー差し込み作業

屋根と屋根の隙間にタスペーサーを差し込みました。 隙間を作ることによって雨の侵入を防ぐ効果があります。

2017.10.27
3

屋根 上塗り作業1回目

塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。

2017.10.27
4

屋根 上塗り作業2回目

塗り残しがないよう丁寧に仕上げました。

2017.10.27
屋根完了

屋根 完了

屋根完了の様子です。

2017.10.17
外壁 施工前

外壁 施工前

外壁施工前の様子です。

2017.10.18
コーキング 施工中

コーキング 施工中

コーキング施工中の様子です。

2017.10.19
コーキング 施工後

コーキング 完了

コーキング完了の様子です。

2017.10.26
外壁下塗り

外壁 下塗り作業

上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきます。

2017.10.27
外壁上塗り1

外壁上塗り作業1回目

塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。

2017.10.28
外壁上塗り2

外壁上塗り作業2回目

ムラや塗り残しがないように注意しながら塗装をしていきます。

2017.10.30
外壁 完成

外壁 完了

外壁完了の様子です。

2017.10.23
軒天 高圧洗浄

軒裏天井 高圧洗浄

高圧洗浄を行い、 長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。

2017.10.24
軒天 上塗り1

軒裏天井 上塗り作業1回目

塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。

2017.10.25
軒天上塗り2

軒裏天井 上塗り作業2回目

塗り残しがないよう丁寧に仕上げました。

2017.11.01
軒天完了

軒裏天井 完了

軒裏天井完了の様子です。

2017.10.17
雨樋施工前

雨樋 施工前

雨樋施工前の様子です。

2017.10.24
雨樋研磨

雨樋 研磨処理

塗料との密着を高めるために表面を整えていきます。

2017.10.24
雨樋1

雨樋 上塗り作業1回目

塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。

2017.10.25
雨樋2

雨樋 上塗り作業2回目

ムラや塗り残しがないように注意しながら塗装をしていきます。

2017.11.01
雨樋3

雨樋 完了

雨樋完了の様子です。

2017.10.01
水切り 施工前

水切り 施工前

水切り施工前の様子です。

2017.10.31
水切り1

水切り 上塗り作業1回目

塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。

2017.10.31
水切り2

水切り 上塗り作業2回目

塗り残しがないよう丁寧に仕上げました。

2017.10.24
1

シャッターボックス 専用プライマー塗布

材質に応じて塗料と密着を高めるために専用プライマーを塗布します。

2017.10.25
2

シャッターボックス 上塗り作業1回目

塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。

2017.10.31
3

シャッターボックス 上塗り作業2回目

塗り残しがないよう丁寧に仕上げました。

2017.10.25
2

雨樋 上塗り作業1回目

塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。 この下塗り作業を2回行います。

お客様の声
