伊勢崎市境下武士Y様 一条工務店で建てた外壁塗装工事

家
家
  • BEFORE

    外壁

    AFTER

    外壁

物件データ

施工箇所
外壁・軒裏天井・破風板・雨樋・水切り・雨押え板金・エアコンカバー・基礎
外壁塗装
ジョリパットフレッシュクールプランJQ810(8年保証) 色:T2020 ツヤ消し
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:軒裏天井.破風板/T2020・雨樋.エアコンカバー/シルキーホワイト ND-155・水切り.雨押え板金/SR-423
工事期間
2022/03/03~3/29
担当営業
星野・窪田
担当職人
松島
ご依頼のきっかけ
弊社のホームページをご覧になって
工事費(総額)
1,385,000円
その他工事
窓ガラスクリーニング
カラー
ピンク・レッド
ハウスメーカー
一条工務店
地域
伊勢崎市
外壁塗装プラン
その他塗装プラン
その他工事
その他

施工前のお悩み

外壁メンテナンスは悪徳業者による手抜き工事にならない様に費用が安く済む事より適正価格でしっかり、確実な工事を請け負っていただける会社を選定依頼することを一番に考えました。

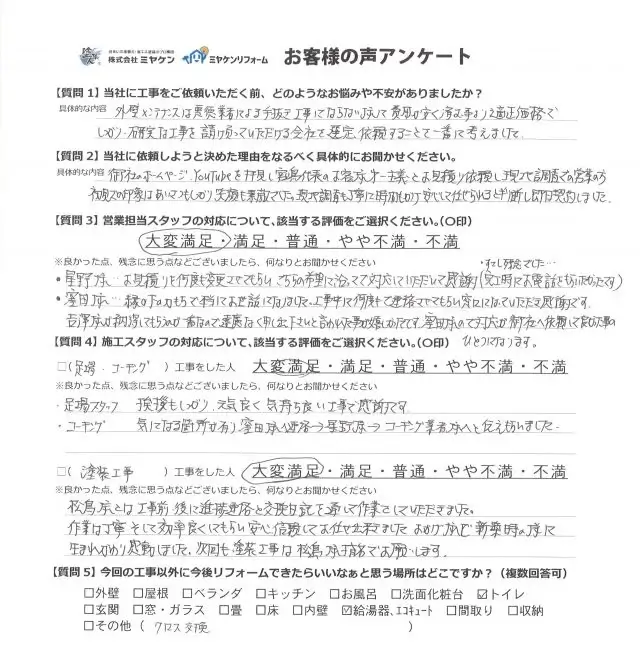

当社を選んだ決め手は?

御社のホームページ、YouTubeを拝見し宮嶋代表のお客様第一主義とお見積り依頼し現地調査での営業の方初見での印象はあいさつもしかり笑顔も素敵でした。現地調査も丁寧に時間もしかり安心して任せられると判断し即日契約しました。

建物診断の結果

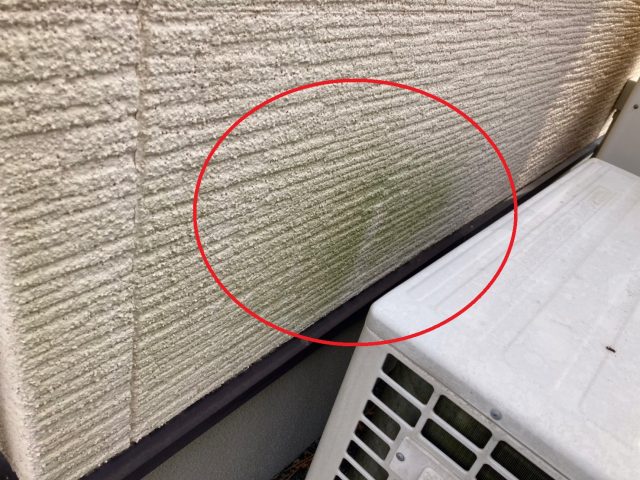

外壁 コケ・藻の付着

▲外壁 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

外壁

▲コーキング ひび割れ 紫外線の影響で、外壁が劣化している状態です。

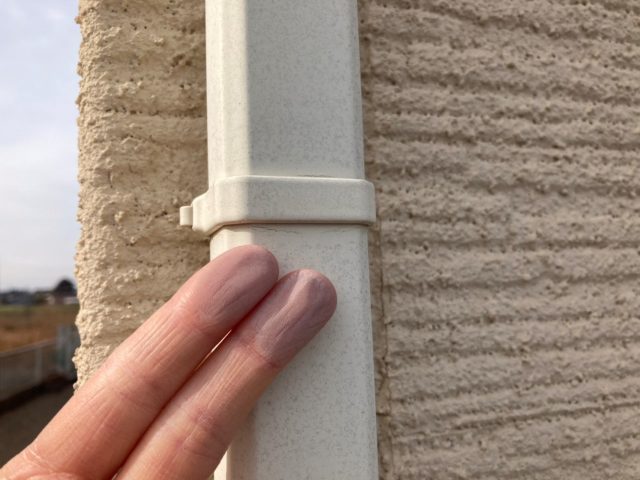

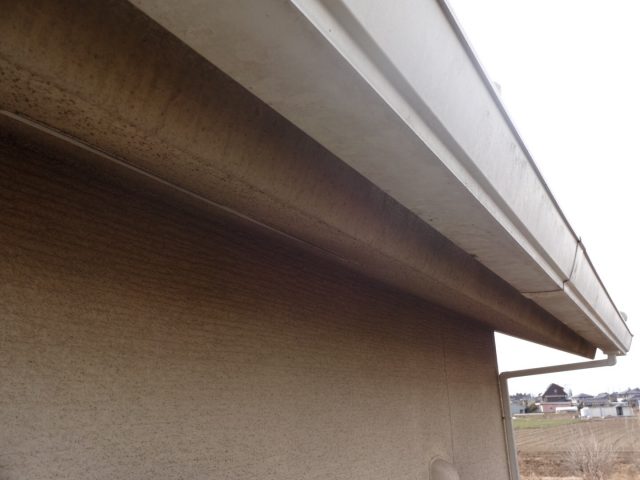

雨樋 チョーキング現象

▲雨樋 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

工事中のレポート

2022.03.04
足場

足場完成

1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2022.03.04
材料

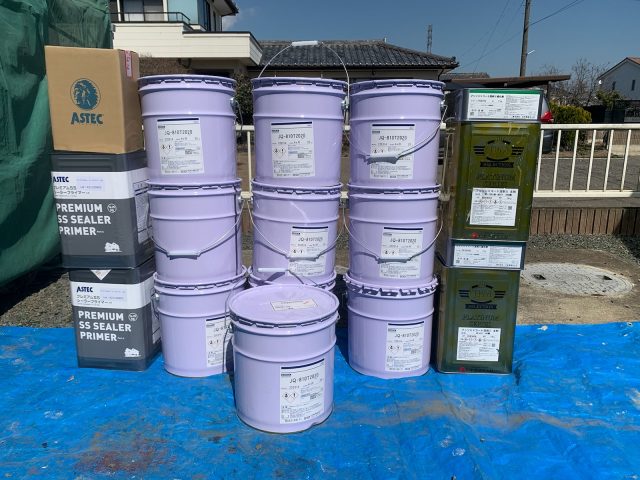

材料一式

こちらが使用する材料です。 外壁と軒裏天井にジョリパットフレッシュクール塗料、その他付帯部にはフッ素塗料を使用しました。

2022.03.04
外壁

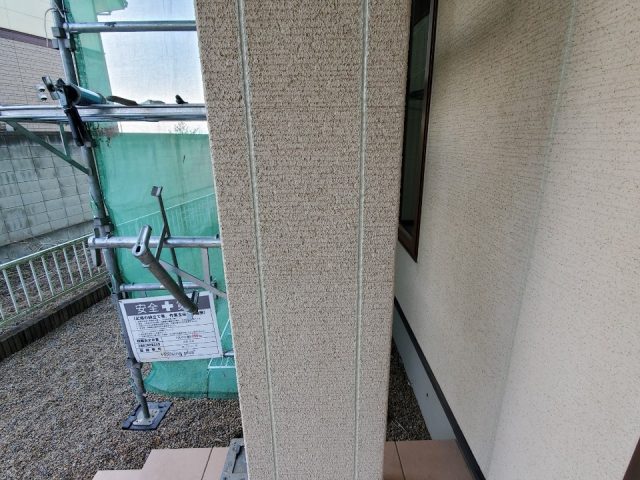

外壁 施工前

外壁施工前の様子です。

2022.03.05
コーキング

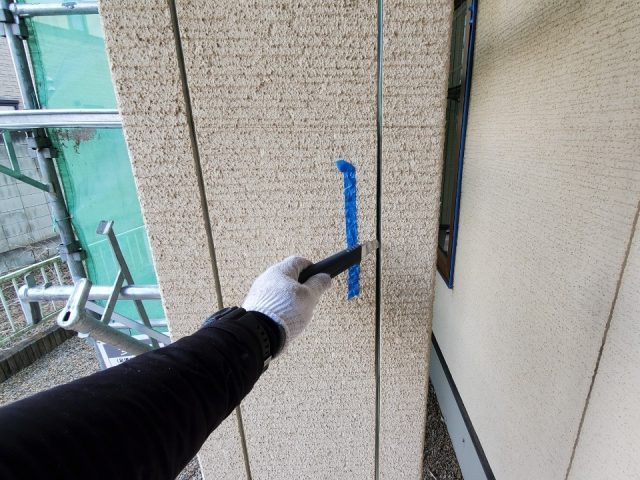

コーキング 撤去

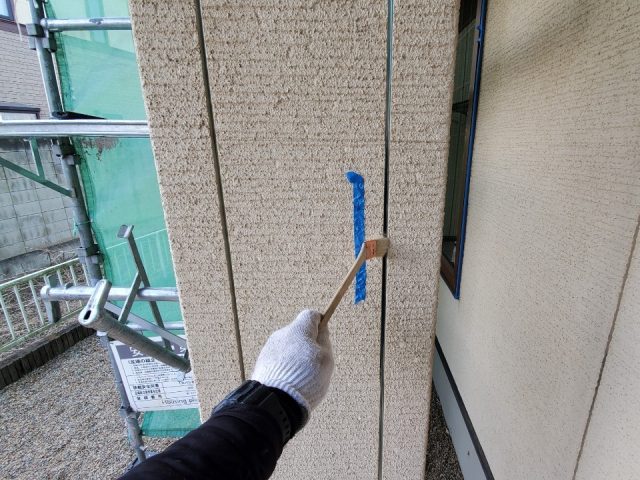

既存のコーキングを専用のカッターで丁寧に撤去しました。 外壁を傷つけないように注意しました。

2022.03.07
コーキング

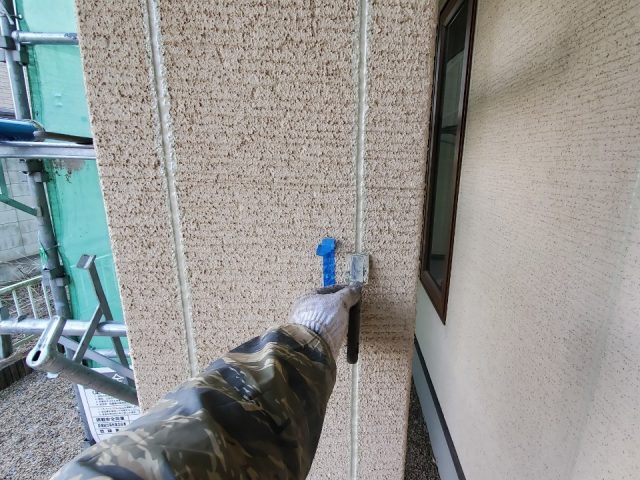

コーキング プライマー塗布

コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。

2022.03.08
コーキング

コーキング 充填

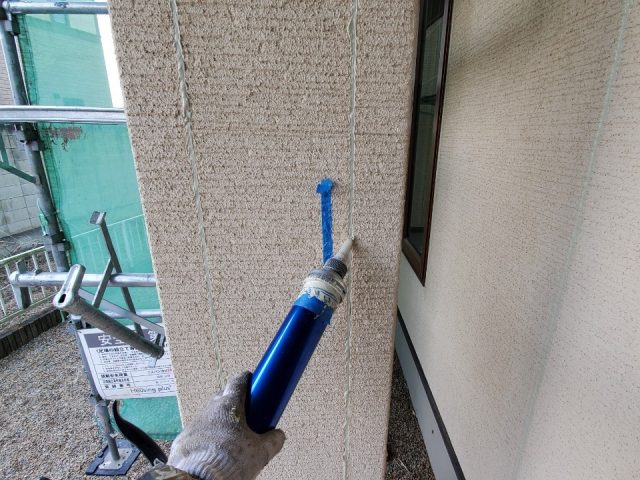

外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。

2022.03.08
コーキング

コーキング ヘラ押え

表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

2022.03.08
コーキング

コーキング 完了

コーキングが完了しました。 このあと乾燥期間を設けて完成です。

2022.03.14
外壁 高圧洗浄

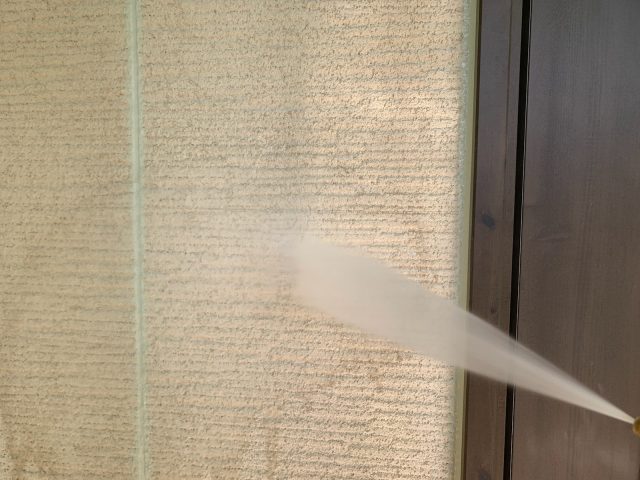

外壁 高圧洗浄

外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2022.03.19
外壁塗装

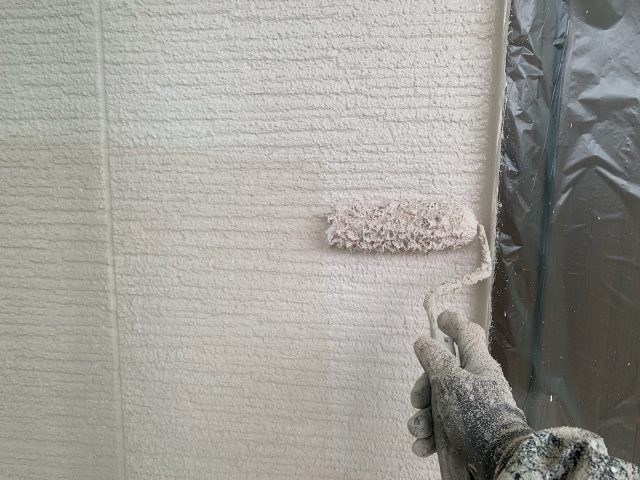

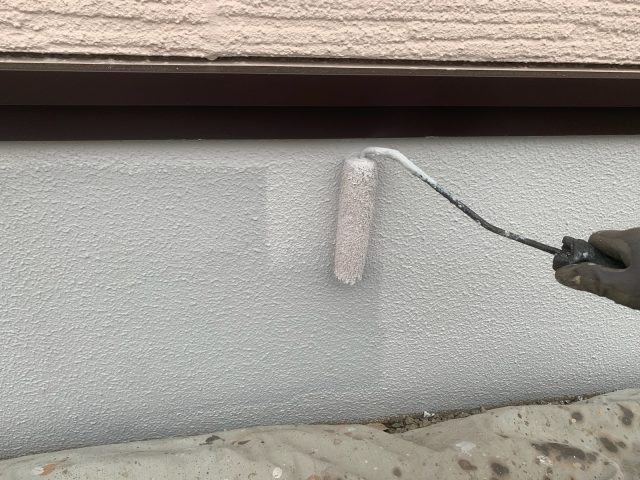

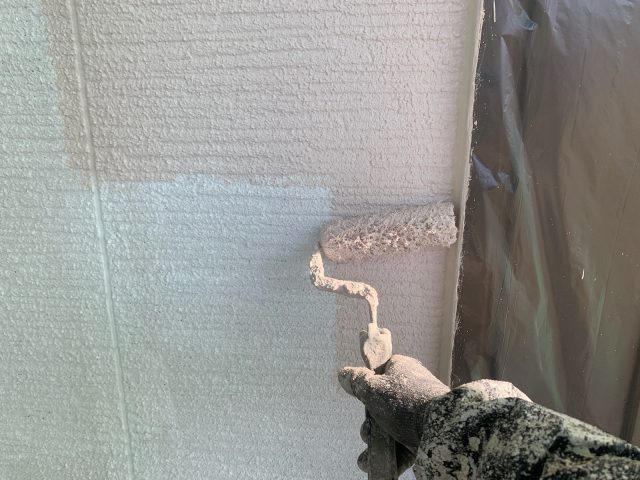

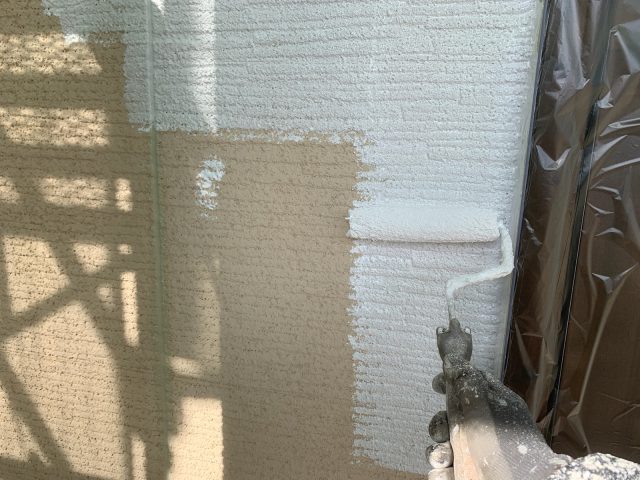

外壁 下塗り作業

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2022.03.21
外壁塗装

外壁 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.03.23
外壁塗装

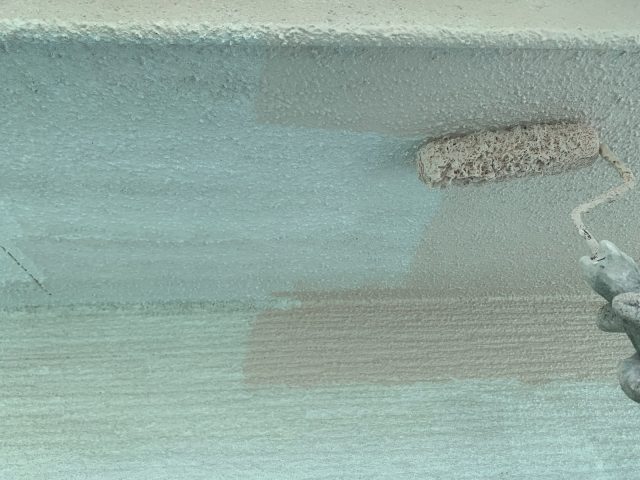

外壁 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.03.24
外壁

外壁 完了

外壁塗装が完了しました。 今回のお家は、マットな印象のツヤ消し仕上げです。

2022.03.04
軒裏天井

軒裏天井 施工前

軒裏天井施工前の様子です。

2022.03.17
軒裏天井

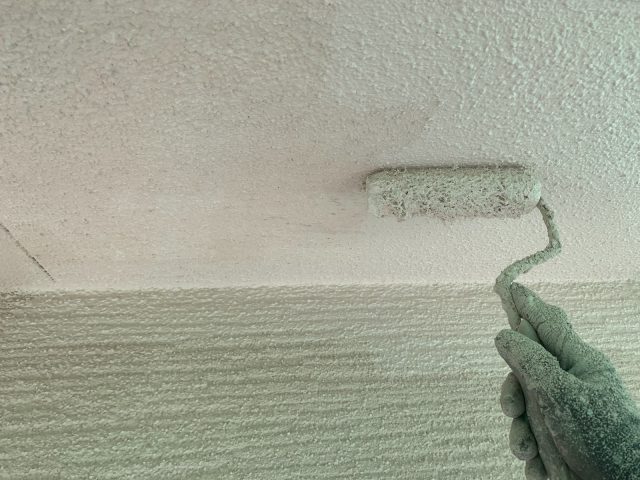

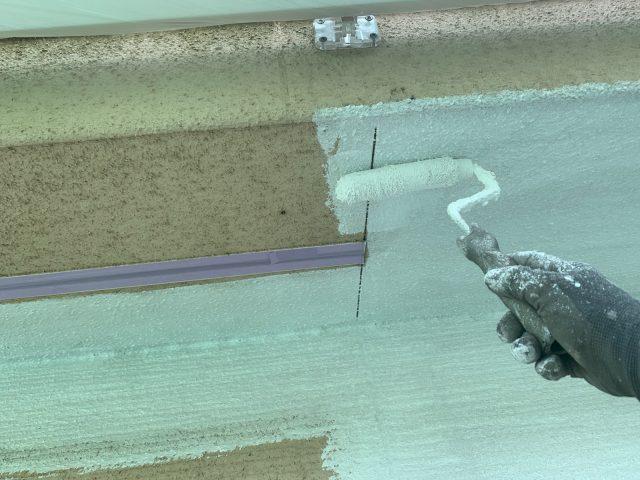

軒裏天井 下塗り作業

軒裏天井と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2022.03.17
軒裏天井

軒裏天井 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.03.18
軒裏天井

軒裏天井 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.03.18
軒裏天井

軒裏天井 完了

軒裏天井完了の様子です。

2022.03.04
雨樋・破風板

雨樋 施工前

雨樋施工前の様子です。

2022.03.26
雨樋

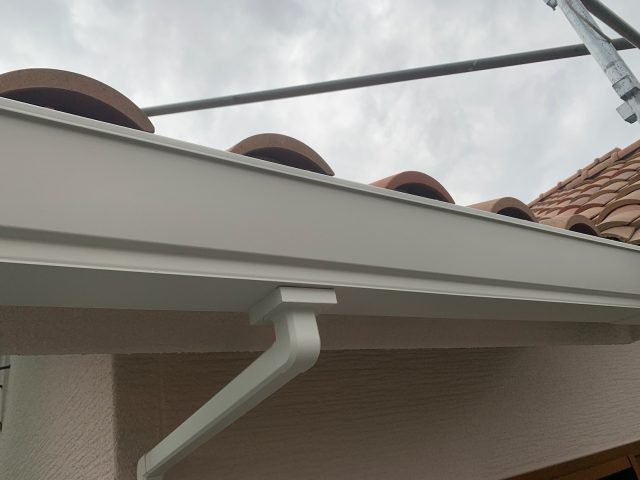

雨樋 完了

研磨したあと上塗り2回で仕上げました。

2022.03.04
水切り・基礎

水切り・基礎 施工前

水切り・基礎施工前の様子です。

2022.03.25
基礎

基礎 下塗り作業

基礎と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2022.03.25
基礎

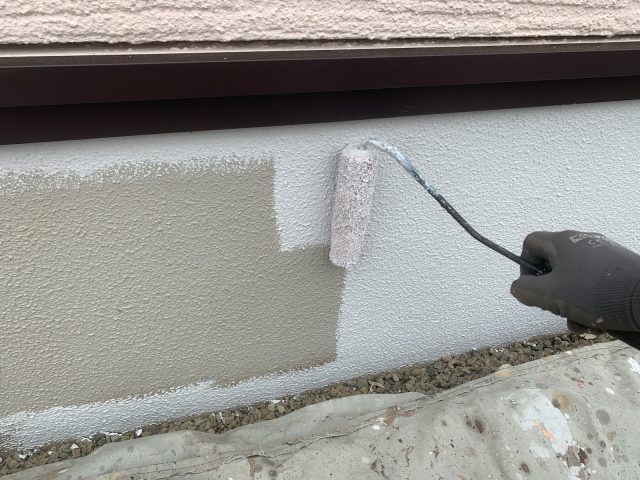

基礎 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.03.26
基礎

基礎 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.03.26
水切り・基礎

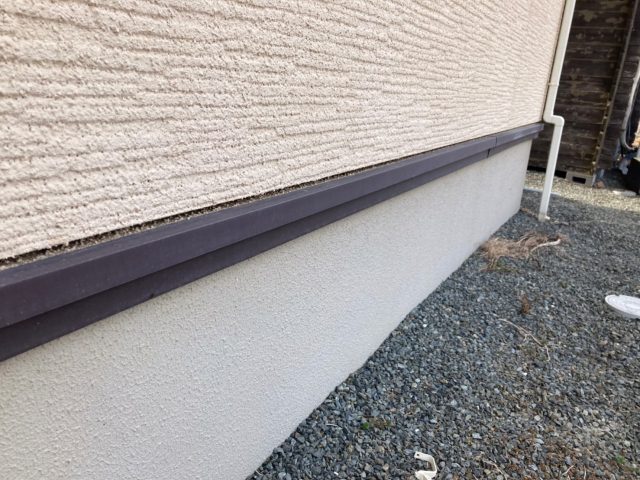

水切り・基礎 完了

水切り・基礎完了の様子です。
