太田市新田小金井町M様 遮熱シリコン塗料を使用した屋根外壁塗装工事

家
家
  • BEFORE

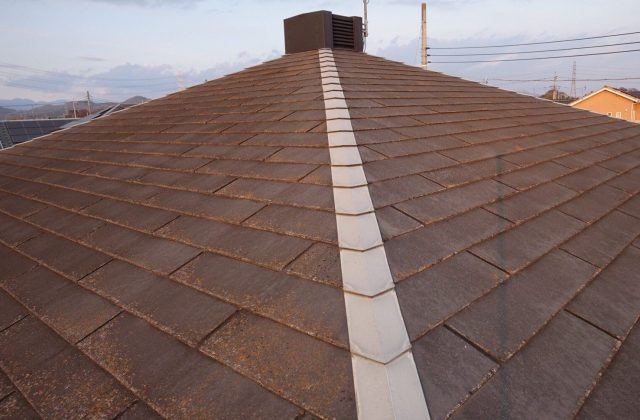

    屋根

    AFTER

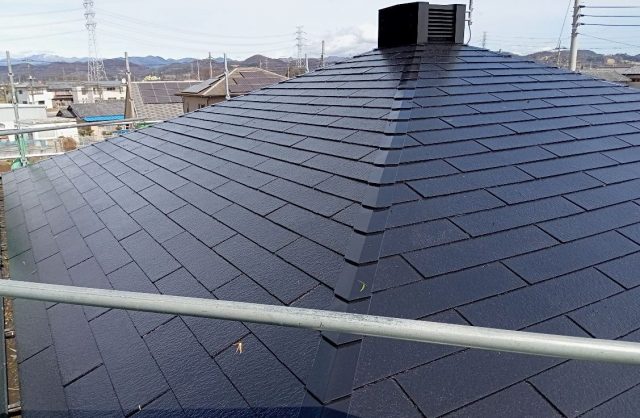

    屋根

物件データ

施工箇所
屋根・外壁・軒裏天井・破風板・雨樋・水切り・笠木・シャッターボックス・エアコンカバー
外壁塗装
アステックペイント遮熱シリコンプラン/長持ち期間13~16年(8年保証) 色:マウンテンブルー 8108 ツヤあり
屋根塗装
遮熱シリコンプラン/長持ち期間13〜16年(5年保証) 色:トゥルーブラック 9119
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:軒裏天井.笠木.エアコンカバー/バーチグレー8081・破風板.雨樋.水切り.エアコンカバー/黒 N-20
工事期間
2022/3/07~3/28
担当営業
原田
担当職人
春山
ご依頼のきっかけ
弊社で施工したお客様のご紹介にて
工事費(総額)
1.390.000円
その他工事
窓ガラスクリーニング
カラー
ブルー
地域
太田市
外壁塗装プラン
遮熱シリコンプラン
屋根塗装プラン
遮熱シリコンプラン

施工前のお悩み

①予算と内容(作業)
②社員の人間性

当社を選んだ決め手は?

①紹介者がいたから

建物診断の結果

屋根 コケ

▲屋根 コケ・藻の発生 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

屋根 色あせ

▲屋根 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。

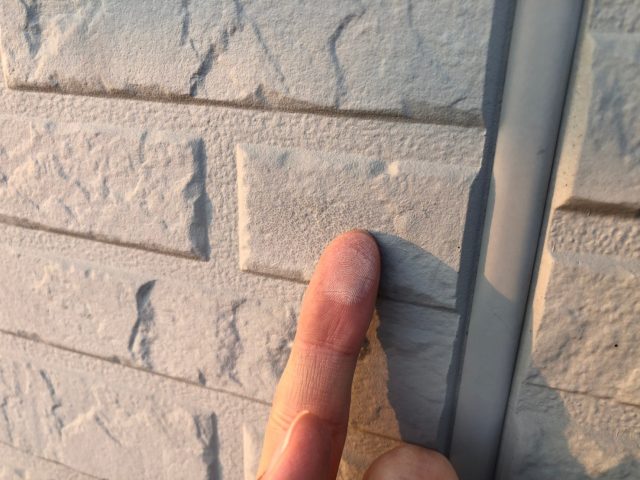

外壁 チョーキング現象

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

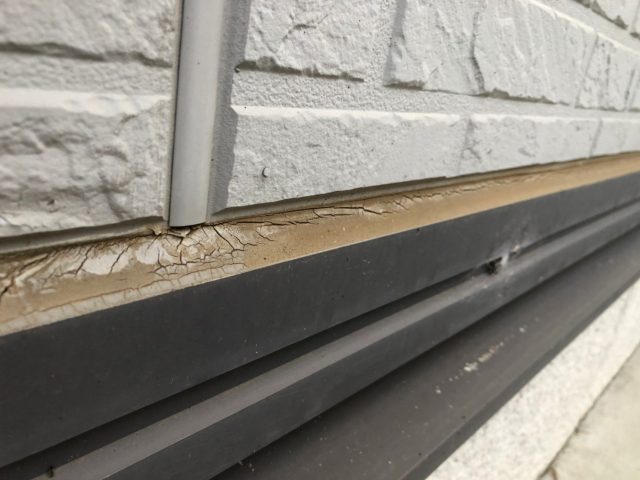

コーキング

▲外壁目地 コーキングのひび割れ 経年劣化によって縮んで固まってしまう現象です。

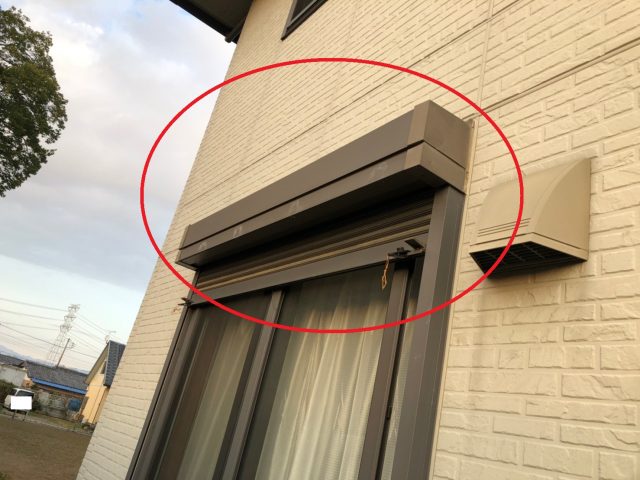

シャッターボックス

▲シャッターボックス 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。

工事中のレポート

2022.03.07
足場

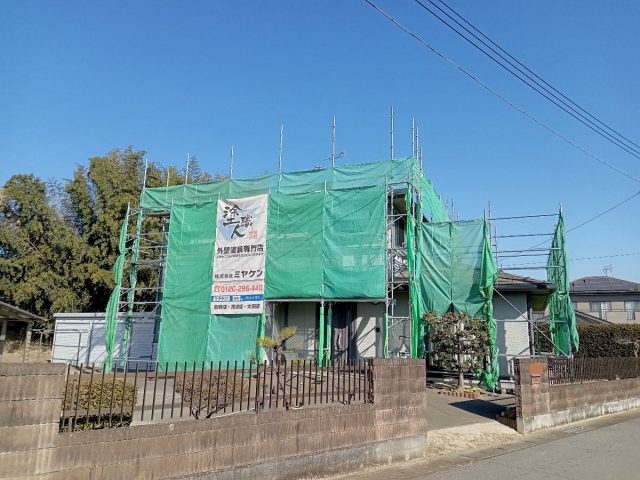

足場完成

1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2022.03.07
塗料

屋根 材料一式

こちらの材料は屋根に使用します。 屋根にはアステックペイントの遮熱シリコン塗料を使用しました。

2022.03.07
塗料

外壁 材料一式

こちらの材料は外壁に使用します。 外壁にはアステックペイントの遮熱シリコン塗料・その他付帯部にはフッ素塗料を使用しました。

2022.03.07
屋根

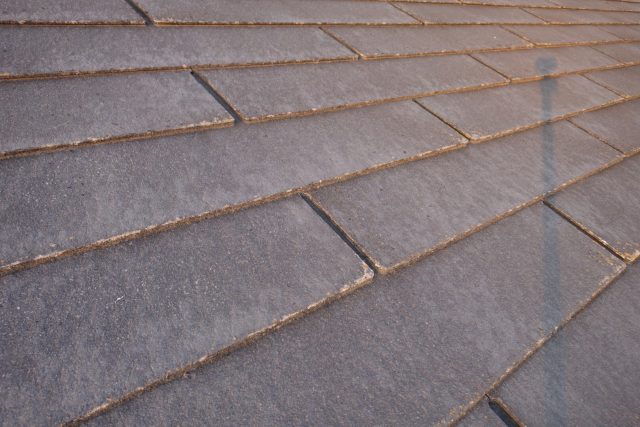

屋根 施工前

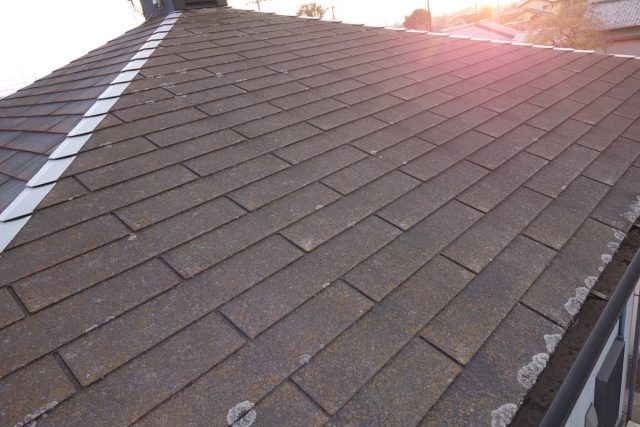

屋根施工前の様子です。

2022.03.14
屋根

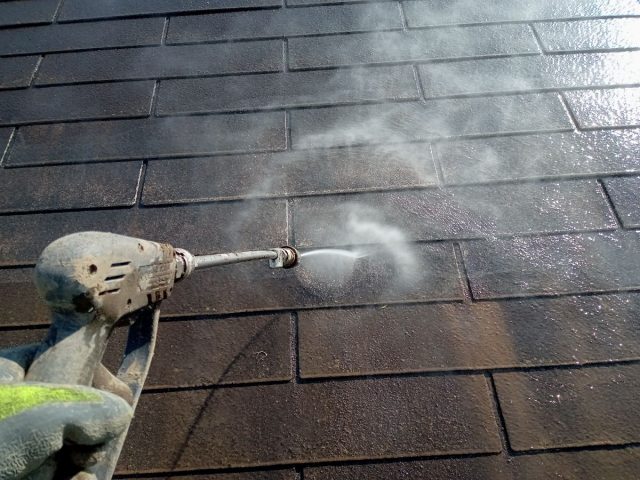

屋根 高圧洗浄

屋根についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2022.03.15
タスペーサー

タスペーサー差し込み作業

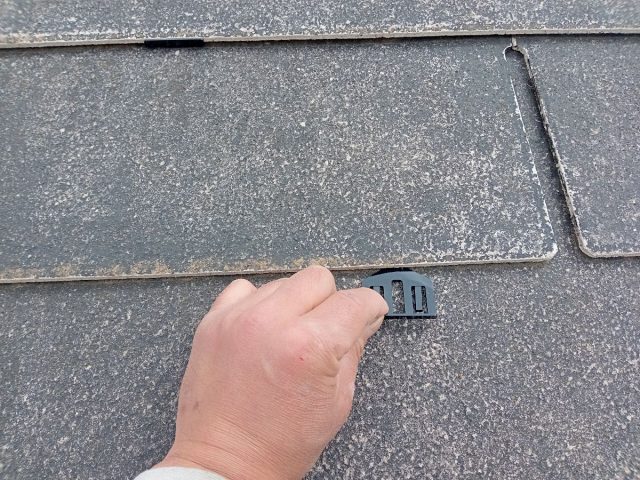

屋根と屋根の隙間にタスペーサーを差し込みました。 隙間を作ることによって雨漏りを防ぐ効果があります。

2022.03.16
屋根 下塗り

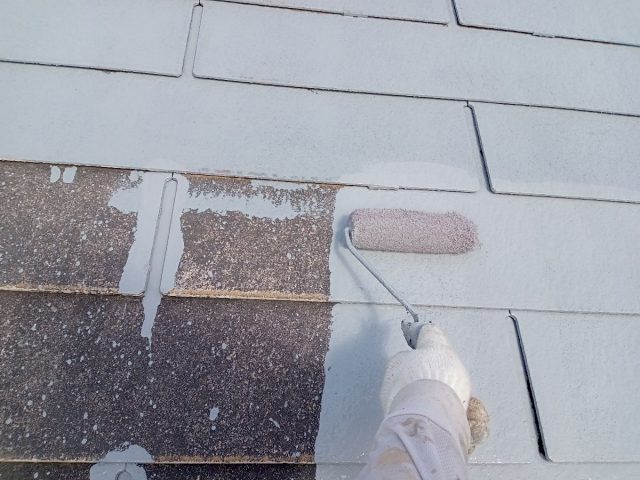

屋根 下塗り作業

屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。 この下塗り作業を2回行いました。

2022.03.18
屋根 上塗り

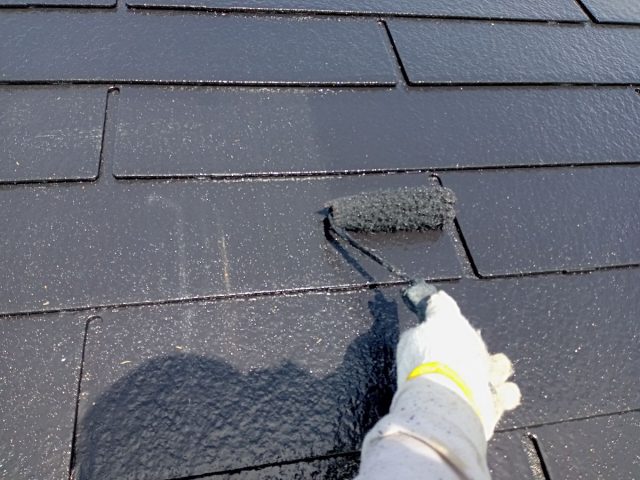

屋根 上塗り作業1回目

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2022.03.19
屋根 上塗り

屋根 上塗り作業2回目

塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

2022.03.19
屋根

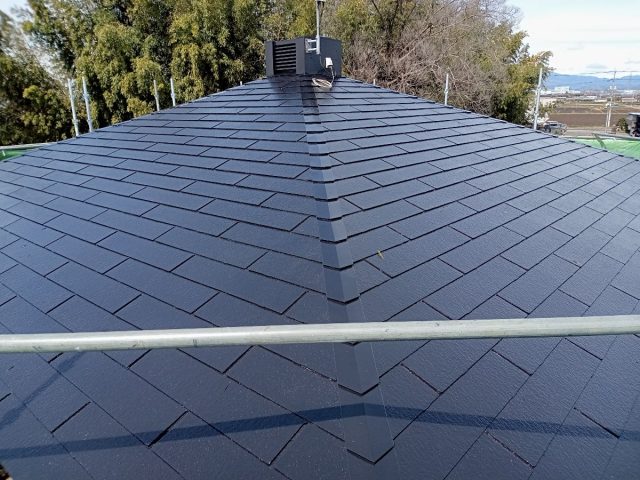

屋根 完了

屋根塗装が完了しました。 今回のお家のお色は、アステックペイントの【トゥルーブラック】というお色を使用しました。

2022.03.07
外壁

外壁 施工前

外壁施工前の様子です。

2022.03.09

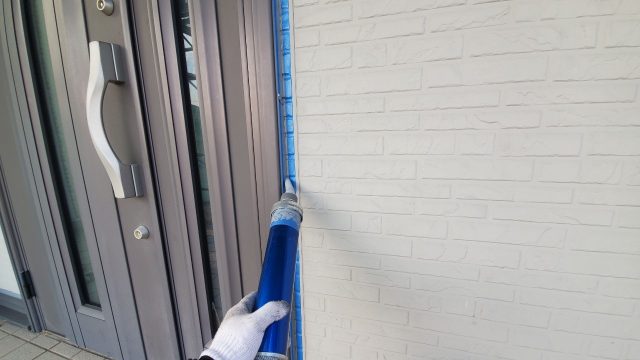

コーキング

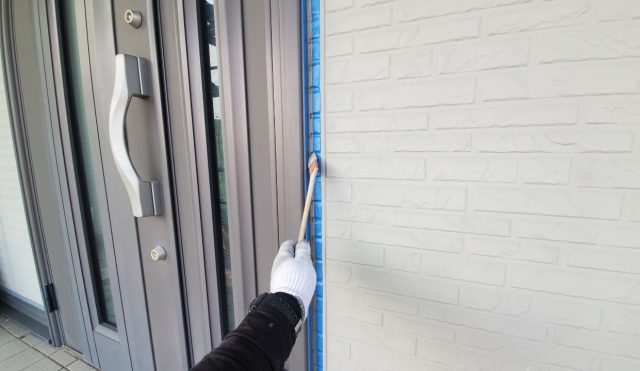

コーキング プライマー塗布

コーキングを撤去した後に、外壁との密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。

2022.03.10
コーキング

コーキング 充填

外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。

2022.03.10
コーキング

コーキング ヘラ押え

表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

2022.03.10
コーキング

コーキング 完了

コーキングが完了しました。 このあと乾燥期間を設けて完成です。

2022.03.14
外壁 高圧洗浄

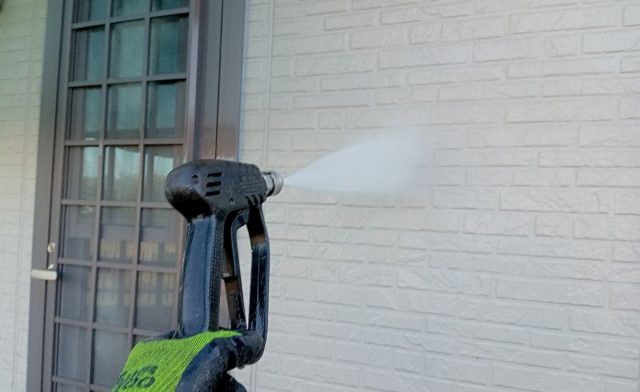

外壁 高圧洗浄

外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2022.03.22
外壁 下塗り

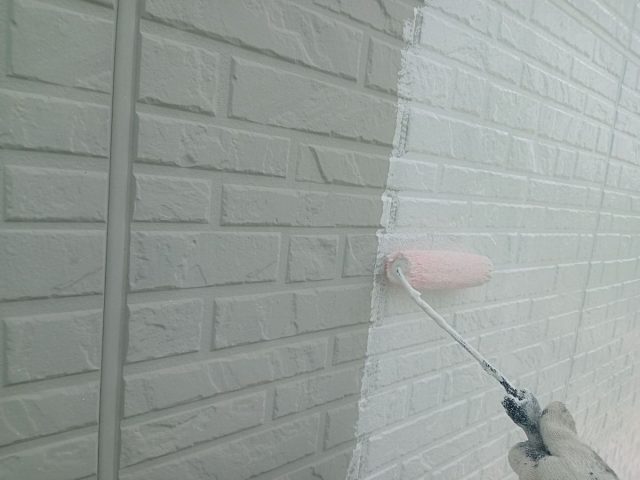

外壁 下塗り作業

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2022.03.24
外壁 上塗り

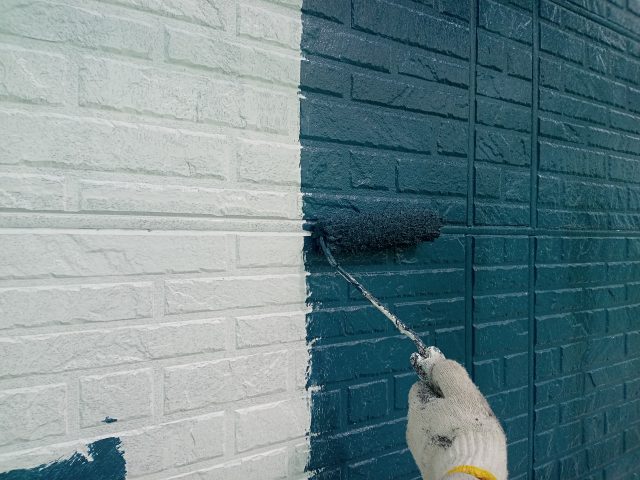

外壁 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.03.25
外壁 上塗り

外壁 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.03.25
外壁

外壁 完了

今回のお家は、ツヤを抑えた3ツヤ仕上げです。

2022.03.26
軒裏天井

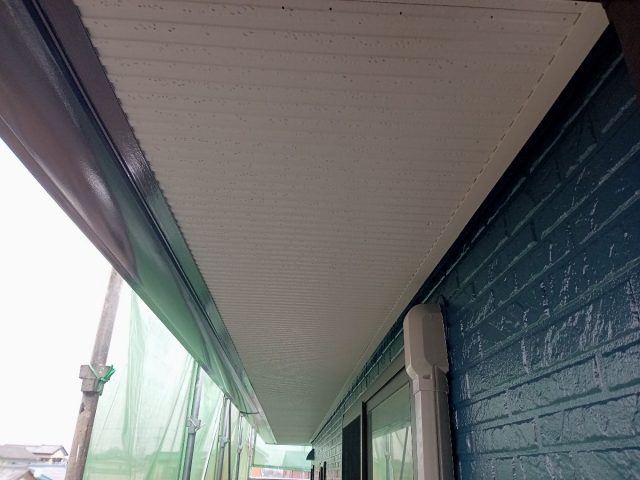

軒裏天井 完了

研磨したあと上塗り2回で仕上げました。

2022.03.26
雨樋・破風板

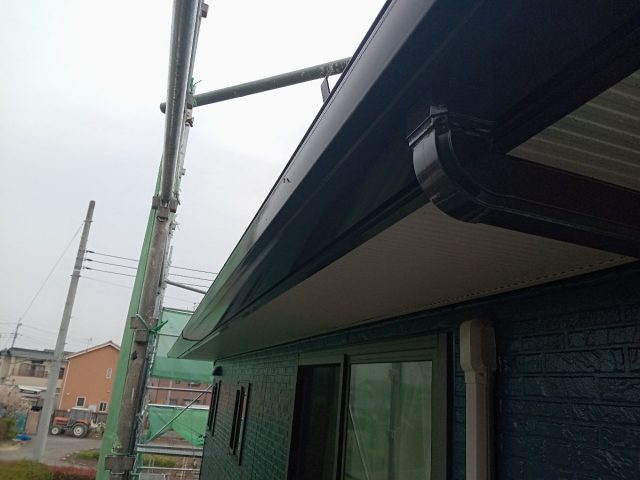

雨樋・破風板 完了

研磨したあと上塗り2回で仕上げました。

2022.03.26
シャッターボックス

シャッターボックス 完了

研磨したあと上塗り2回で仕上げました。

2022.03.26
水切り

水切り 完了

研磨したあと上塗り2回で仕上げました。
