前橋市東善町I様 サイディング外壁塗装工事

外壁塗装 施工後
外壁塗装 施工前

物件データ

施工箇所
外壁・軒裏天井・破風板・雨戸・戸袋・水切り・シャッターボックス・フード・出窓屋根・エアコンカバー
外壁塗装
遮熱シリコンプラン/長持ち期間13~16年(7年保証)色:(メイン)モカ 8088・(ベランダ部)アイアンバーグ 8074 3分艶
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/シルキーホワイト ND-155・その他付帯部/黒色 N-20
工事期間
2020/10/1~10/25
担当営業
吉田
担当職人
渡辺
ご依頼のきっかけ
弊社のチラシをご覧になって
工事費(総額)
1,470,000円
その他工事

軒樋交換・竪樋交換・集水マス取付
カラー
ブラウン・クリーム 2色以上
地域
前橋市
外壁塗装プラン
遮熱シリコンプラン

工事中のレポート

2020.10.01
足場

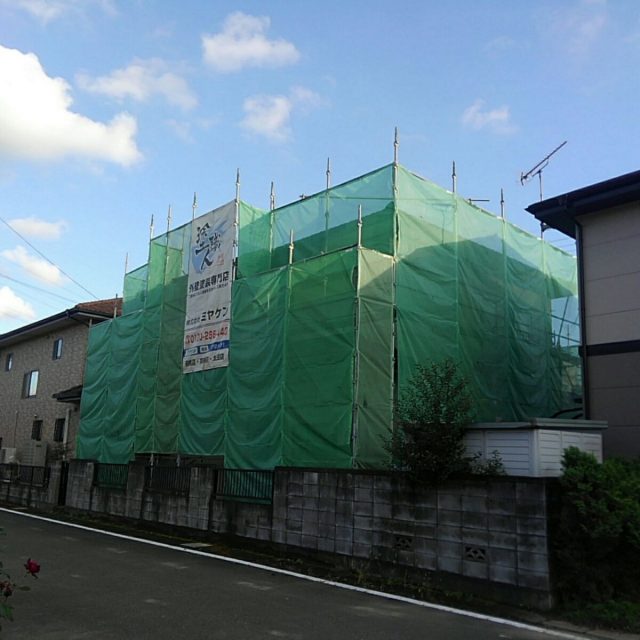

足場完成

塗装工事前に、足場の組み立てを行いました。
安全性や塗料の飛散を防ぐためにメッシュシートを張っていきました。

2020.10.02

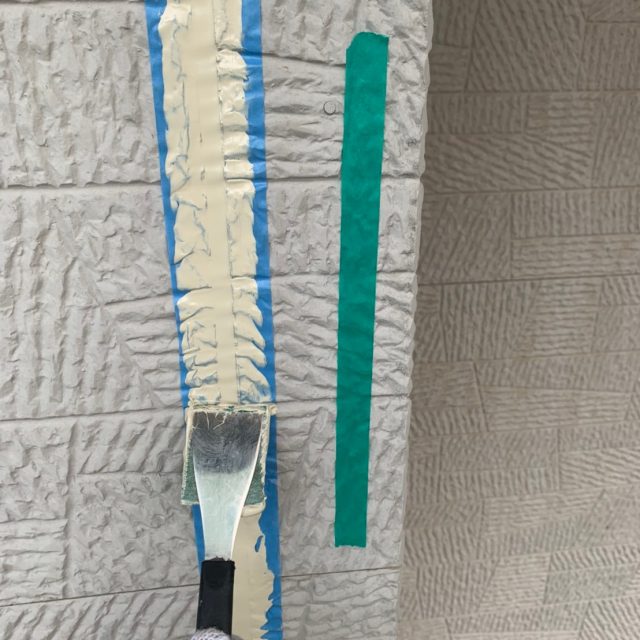

コーキング撤去

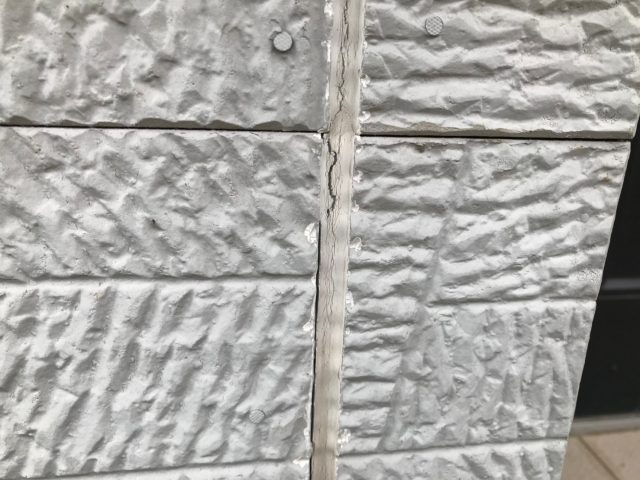

コーキング撤去

既存のコーキングを専用のカッターで撤去していきました。

2020.10.02
コーキング プライマー塗布

コーキング プライマー塗布

既存のコーキングを撤去した後にプライマーを塗布しました。
これはコーキング材と外壁材との密着性を高めるために行います。

2020.10.03
コーキング 充填

コーキング 充填

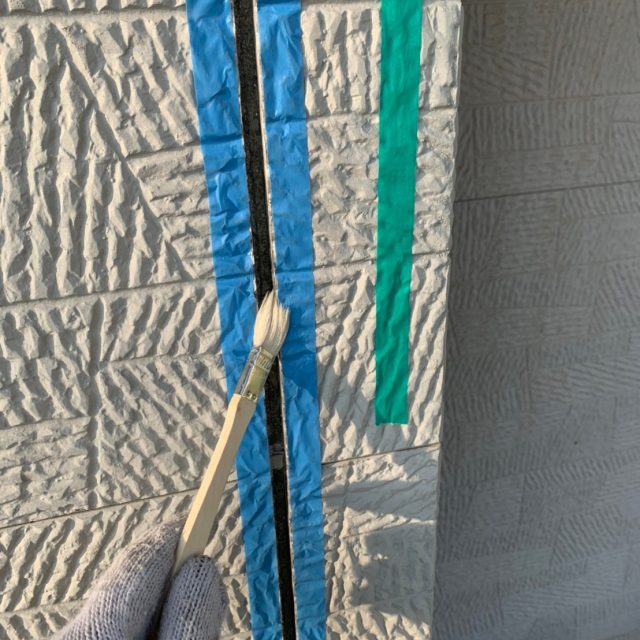

外壁目地にコーキングを充填していきました。
コーキングは目地からの雨漏りを防ぐ役割があります。

2020.10.03
コーキング ヘラ押え

コーキング ヘラ押え

充填したコーキングをへら押えて、表面を平らにしていきました。
仕上がりの見た目を綺麗にするだけでなく、コーキング材を充填したときにできる空気層をしっかりと逃がします。コーキングの膨れを防ぎます。

2020.10.03
コーキング完了

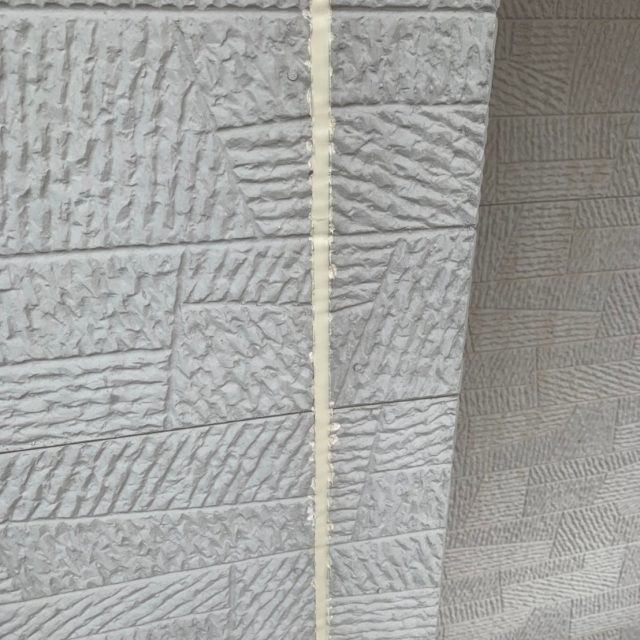

コーキング 完了

コーキング完了の様子です。
2.3日乾燥期間を設け、次の工程に取り掛かります。

2020.10.15
上塗り

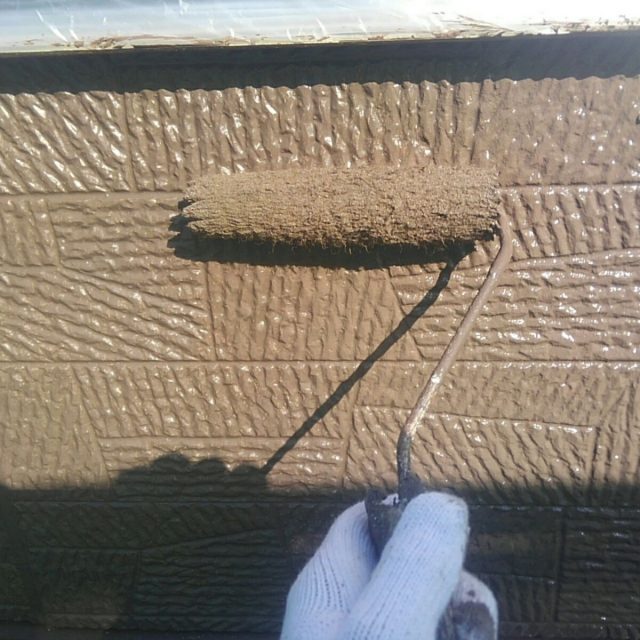

外壁 上塗り作業1回目

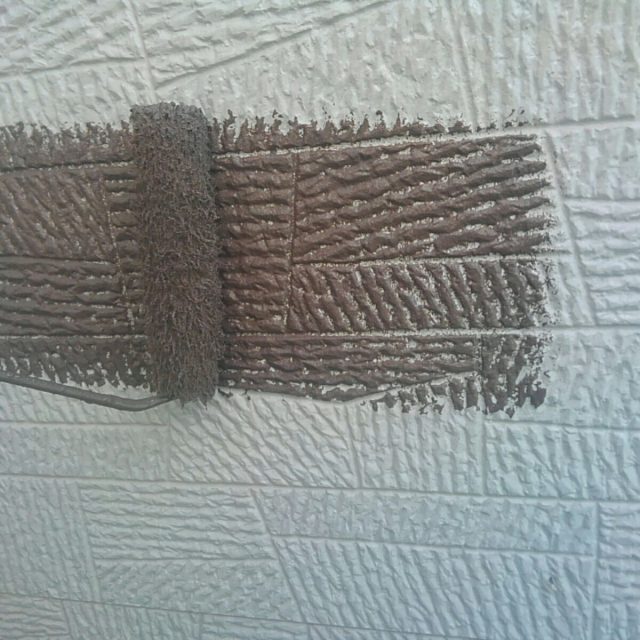

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2020.10.19
下塗り

外壁 上塗り作業2回目

塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

2020.10.19
上塗り

外壁(ベランダ部分) 上塗り作業

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
また、塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

2020.10.20

軒裏天井

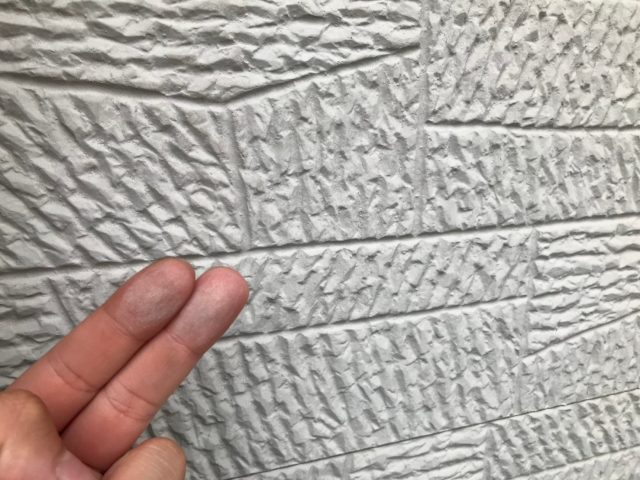

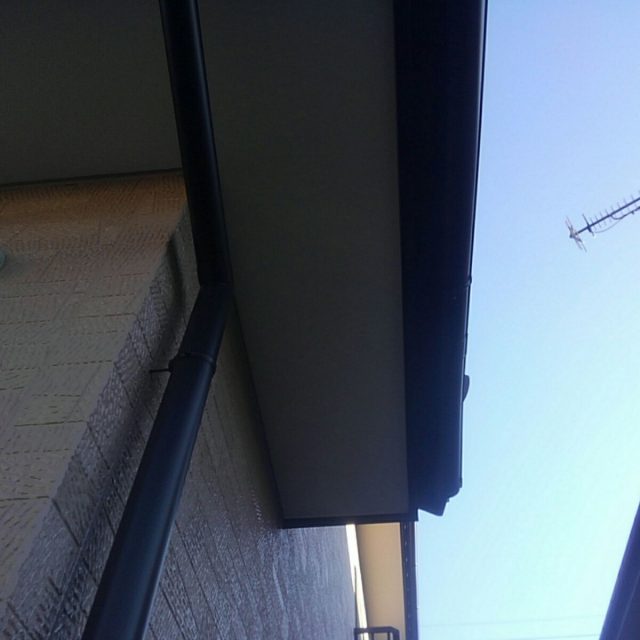

軒裏天井 完了

研磨したあと上塗り2回で仕上げました。

2020.10.20
破風板

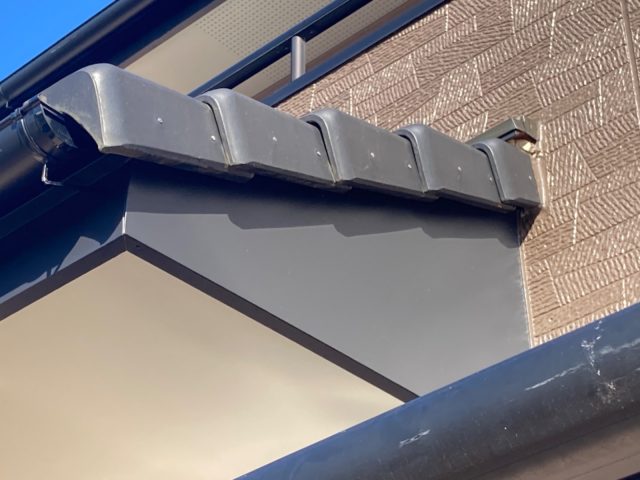

破風板 完了

研磨したあと上塗り2回で仕上げました。

2020.10.20
雨戸

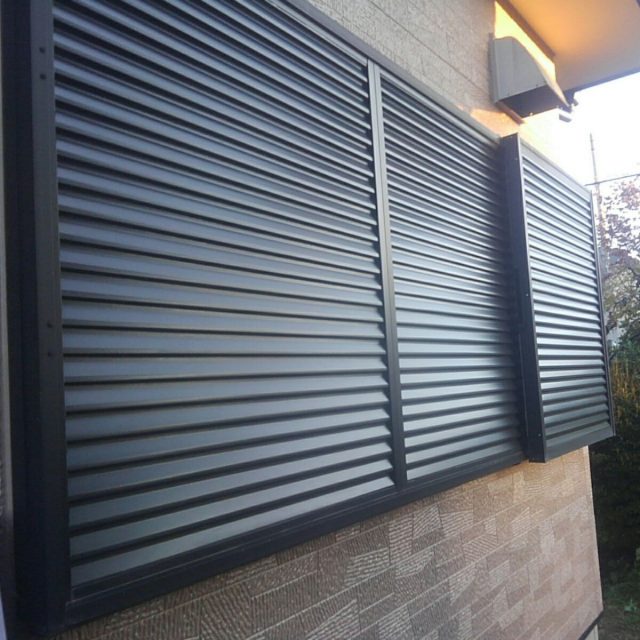

雨戸 完了

研磨したあと上塗り2回で仕上げました。

2020.10.20
エアコンカバー

エアコンカバー 完了

研磨したあと上塗り2回で仕上げました。

2020.10.20
出窓屋根

出窓屋根 完了

研磨したあと上塗り2回で仕上げました。

2020.10.20

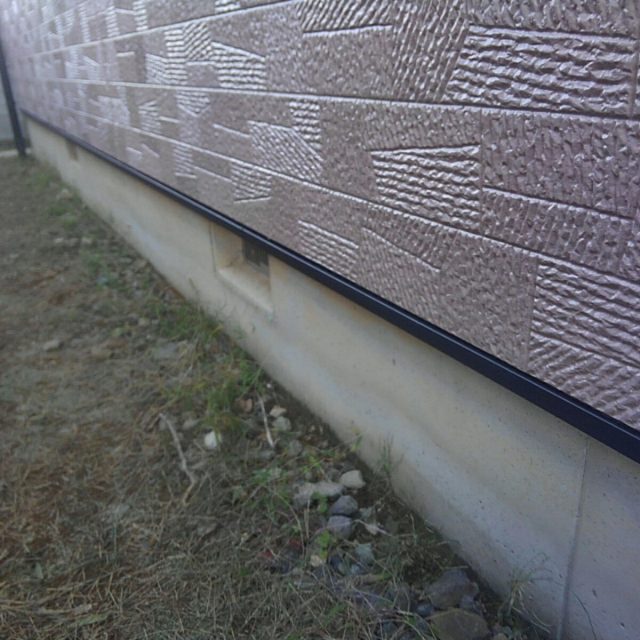

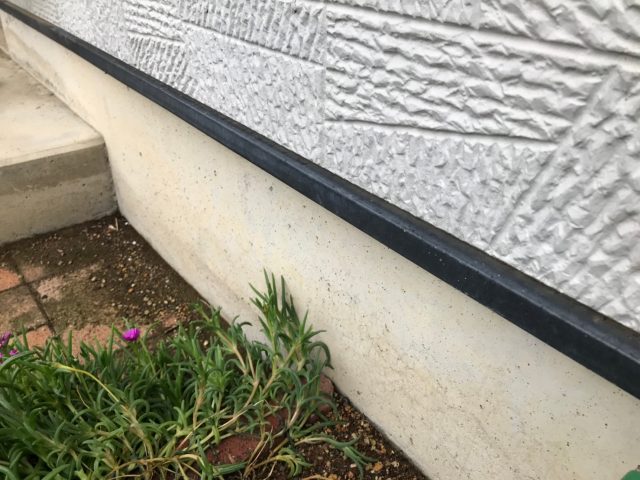

水切り

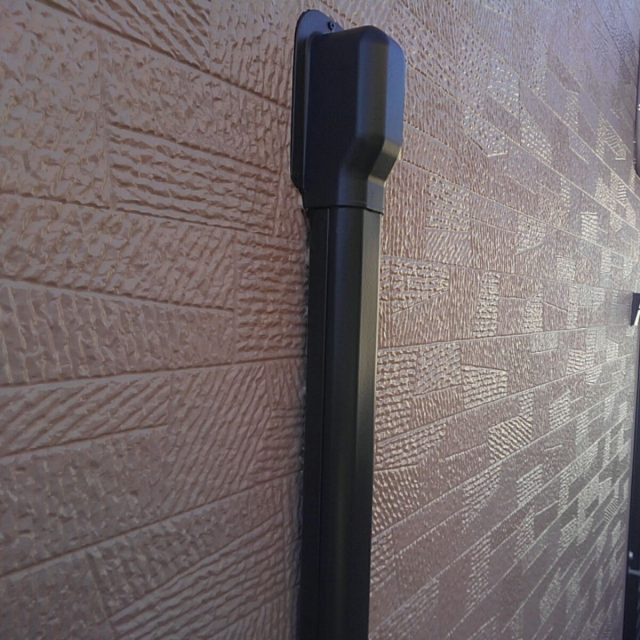

水切り 完了

研磨したあと上塗り2回で仕上げました。
