邑楽郡大泉町朝日M様 屋根・外壁塗装工事
- 施工箇所
- 屋根塗装・外壁塗装・付帯部塗装
- 外壁塗装
- 遮熱シリコンプラン/長持ち期間10年(7年保証)
- 屋根塗装
- 遮熱フッ素プラン/長持ち期間13年(7年保証)
- 付帯部塗装
- シリコンプラン/長持ち期間10年
- 使用色
- 屋根:スノーミッドグレー 外壁2F:8096(ライトクリーム) 1F:クリヤー
- 工事期間
- 2014/03/18~2014/04/09(23日間)
- 担当営業
- 木暮
- 担当職人
- 太田
- ご依頼のきっかけ
- ホームページをご覧になって
- 2014年03月15日

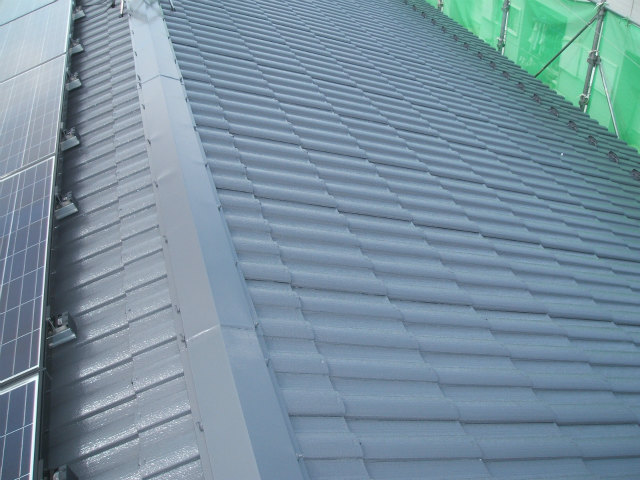

- 施工前(屋根)
- 2014年04月25日
- 施工後(屋根)
- 2014年03月14日
- 施工前
- 2014年04月25日
- 施工後
工事中のレポート
2014年3月20日

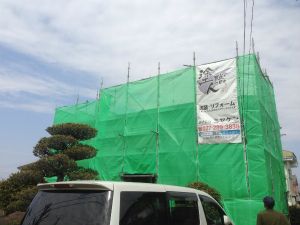

足場完成
足場が完成しました。これから安全作業で頑張りますので宜しくお願いします。
2014年3月20日
担当職人
塗装工事を担当させていただく太田です。気になる事等何でも言って下さい。一生懸命頑張りますので宜しくお願い致します。
2014年3月20日

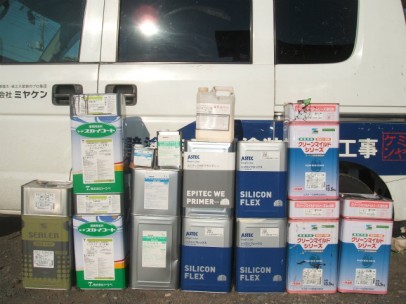

外壁・屋根 塗料材
こちらが外壁・屋根塗装に使用する使用材料一式です。
2014年3月20日
外壁高圧洗浄
写真は外壁高圧洗浄の様子です。外壁やサッシ等の埃や砂をきれいに洗い流しました。
2014年3月20日

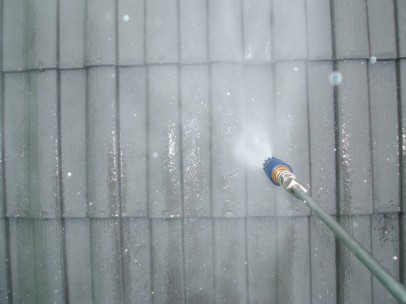

屋根高圧洗浄
写真は屋根高圧洗浄の様子です。長年の砂や苔をきれいに洗い流しました。これで洗浄はバッチリです。
2014年3月21日
養生
写真は養生の様子です。窓やサッシ等に塗料が付かないようにビニールで養生しました。
2014年3月22日

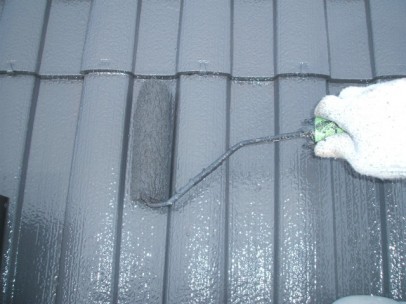

屋根下塗り1回目
写真は屋根下塗り1回目の様子です。吸い込みを止める為にタップリ塗りました。
2014年3月22日
屋根下塗り2回目
写真は屋根下塗り2回目の様子です。2回目もタップリ塗りました。吸い込みも止まり密着性もバッチリです。
2014年3月25日
軒天上塗り1回目
写真は軒天上塗り1回目の様子です。段差が入りにくいので塗り残しの無いように確認しながら塗りました。
2014年3月25日
軒天上塗り2回目
写真は軒天上塗り2回目の様子です。2回目も確認しながら塗りました。ムラも無くきれいに仕上がりました。
2014年3月26日
幕板、樋研磨
写真は幕板、樋研磨の様子です。細かい傷を付けて密着性を良くして剥がれにくくなります。
2014年3月26日
幕板塗装
写真は幕板塗装の様子です。塗り残しの無いように確認しながら塗りました。もう1回塗ればきれいに仕上ります。
2014年3月26日
外壁下塗り
写真は外壁下塗りの様子です。塗り残しの無いように確認しながら塗りました。
2014年3月27日
付帯部養生
写真は付帯部養生の様子です。幕板や樋等を1回塗ってあるので養生しました。これで外壁上塗りが出来ます。
2014年3月28日

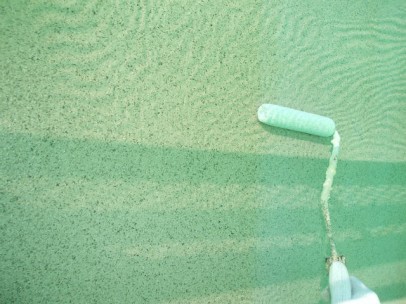

外壁上塗り1回目
写真は外壁上塗り1回目の様子です。塗り残しの無いように確認しながら塗りました。
2014年3月31日
外壁上塗り2回目
写真は外壁上塗り2回目の様子です。ムラやダレもなくきれいに仕上りました。
2014年3月31日
屋根コーキング
写真は屋根コーキングの様子です。板金を止めている釘が抜けないようにコーキングを打ちました。
2014年4月1日

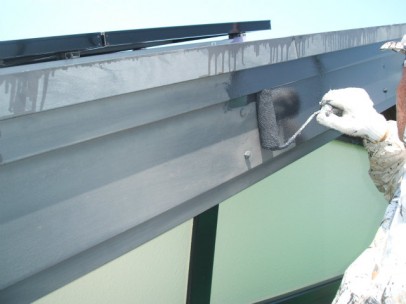

破風板上塗り1回目
写真は破風板上塗り1回目の様子です。塗り残しやダレが無いように確認しながら塗りました。
2014年4月1日
クリア塗装下塗り
写真はクリア塗装下塗りの様子です。塗り残しの無いように確認しながら塗りました。これで密着性もバッチリです。
2014年4月1日
クリア塗装上塗り1回目
写真はクリア塗装上塗り1回目の様子です。塗り残しやすいので気を付けて塗りました。
2014年4月2日
クリア塗装上塗り2回目
写真はクリア塗装上塗り2回目の様子です。艶が出てムラもなくきれいに仕上りました。
2014年4月2日
幕板上塗り2回目
写真は幕板上塗り2回目の様子です。塗り残しの無いように確認しながら塗りました。艶も出てきれいに仕上りました。
2014年4月3日
雨戸吹付け1回目
写真は雨戸吹付け1回目の様子です。ダレやすいので気を付けて吹きました。まだ透けてますが2回目を吹けばきれいに仕上がります。
2014年4月3日
雨戸吹付け2回目
写真は雨戸吹付け2回目の様子です。2回目もダレ無いように気を付けて吹きました。ムラもなくきれいに仕上がりました。
2014年4月5日

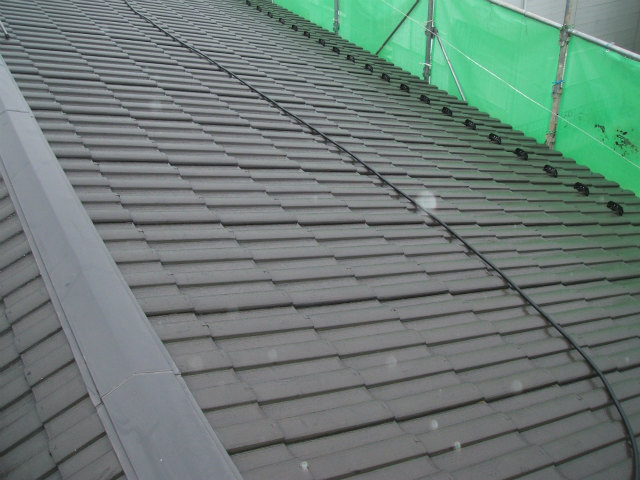

屋根上塗り2回目
写真は屋根上塗り2回目の様子です。塗り残しの無いように確認しながら塗りました。とってもきれいに仕上りました。
2014年4月5日

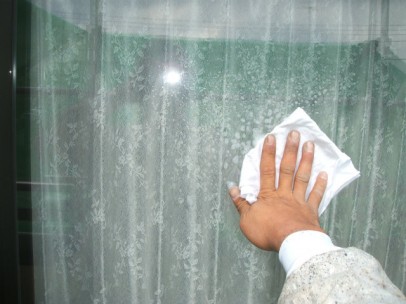

窓掃除
写真は窓掃除の様子です。クリーナーを使いきれいに拭きました。
