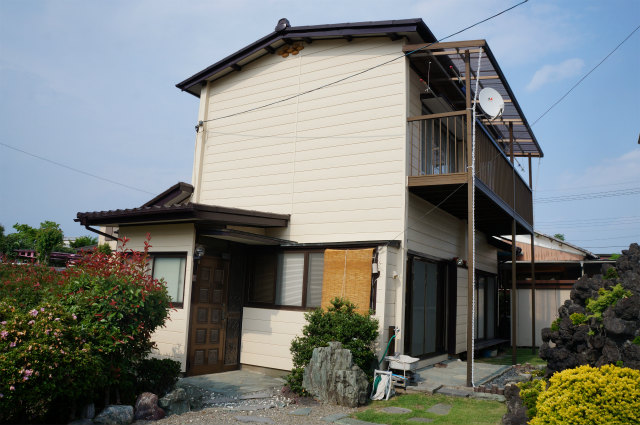

前橋市箱田町 N様 屋根・外壁塗装工事
- 施工箇所
- 屋根塗装・外壁塗装・その他塗装・破風板木部交換・波板ポリカ取替え
- 外壁塗装
- (鉄板サイディング) アステック遮熱防水プラン/長持ち期間15年(10年保証)
- 屋根塗装
- (スレート瓦) 遮熱フッ素プラン/長持ち期間15年(7年保証)
- その他塗装
- フッ素プラン/長持ち期間10年
- 使用色
- 屋根/スノーカカオブラウン 外壁/8093(ペールビスケット)
- 工事期間
- 2014/5/6~2014/5/21(16日間)
- 担当営業
- 木暮
- 担当職人
- 太田
- ご依頼のきっかけ
- 手書きチラシをご覧になり
- 工事費(総額)
- 147万9600円
- 2014年04月18日
- 施工前(屋根)

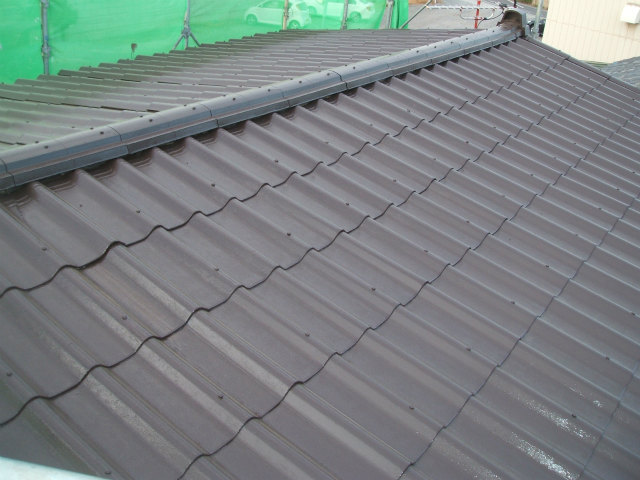

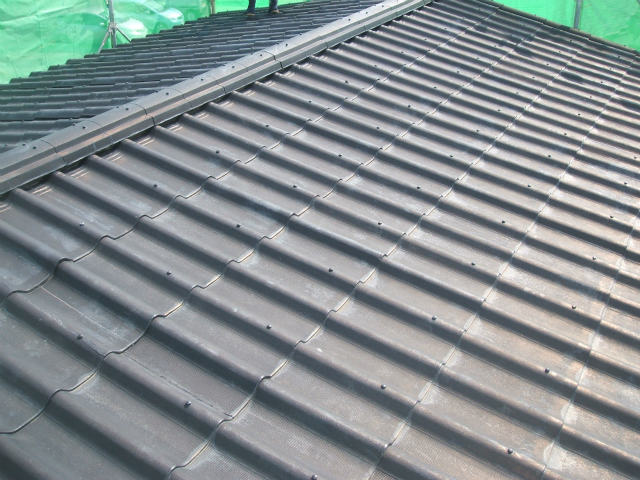

- 2014年06月02日
- 施工後(屋根)
- 2014年04月18日
- 施工後
工事中のレポート
2014年5月8日
2014年5月8日
2014年5月8日
2014年5月8日
2014年5月8日
2014年5月8日
2014年5月8日
2014年5月9日
2014年5月9日
2014年5月9日
2014年5月10日
2014年5月12日
2014年5月12日
2014年5月12日
2014年5月13日
2014年5月13日
2014年5月14日
2014年5月15日
2014年5月15日
2014年10月2日
施工前のお悩み
他業者、過去の塗り替えに満足できなかったので次回は耐久性のすぐれた、塗装をしていただきたいと思っていました。
当社を選んだ決め手は?
担当者さんから細部に渡り丁寧に説明をして、いただきこれは信頼出来る会社だと思い即決しました。
建物診断の結果

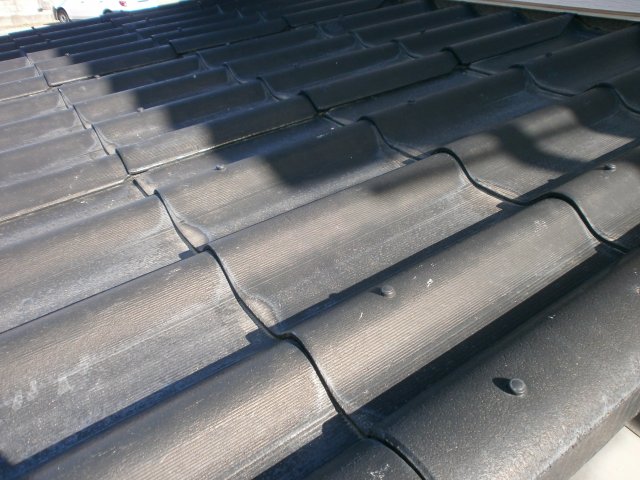

▲屋根 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。

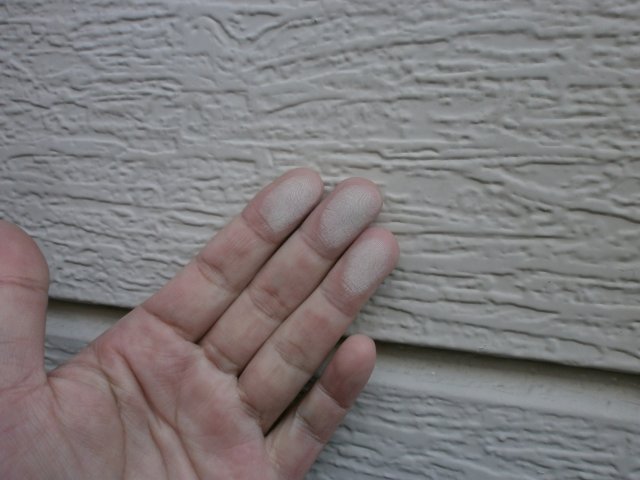

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

▲外壁 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

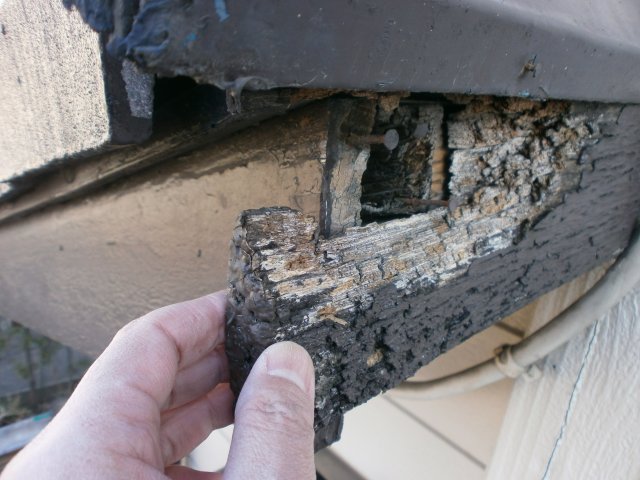

▲破風板 破損 紫外線・雨風による塗膜が劣化し、破風板木材が水分を含んで破損ししまっている状態です。

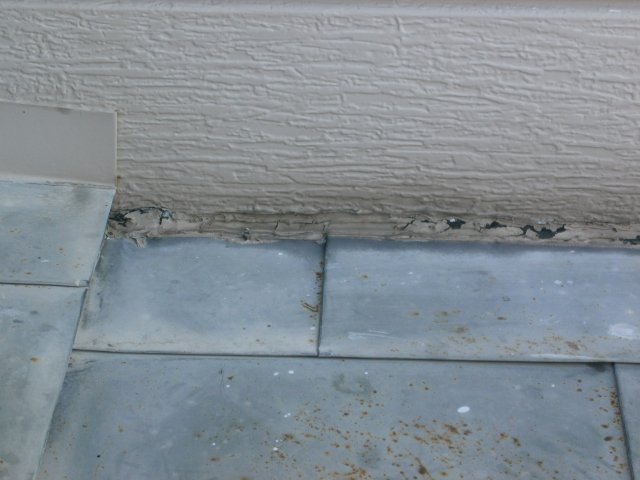

▲出窓屋根上のコーキング劣化 紫外線や雨風の影響で、コーキングが劣化している状態です。縦のひび割れよりも横のひび割れのほうが、雨漏りに繋がるリスクが高まります。
工事中のレポート

足場完成
1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

材料一式
こちらが使用する材料です。 屋根には遮熱フッ素塗料、 外壁にはアステック遮熱防水塗料、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッ素塗料を使用しました。

屋根 高圧洗浄
屋根についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

屋根 下塗り作業
屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。 この下塗り作業を2回行いました。

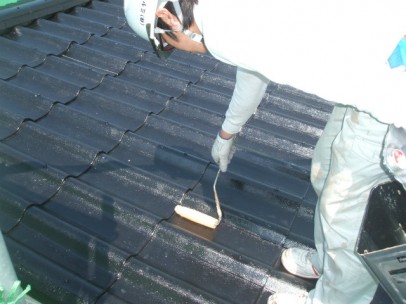

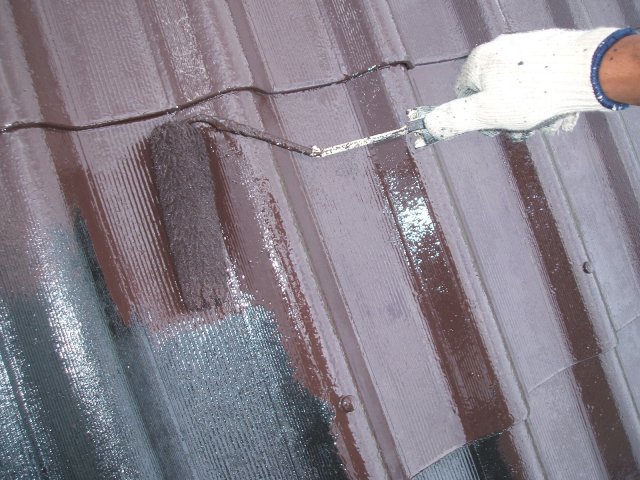

屋根 上塗り作業1回目
メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
屋根 上塗り作業2回目

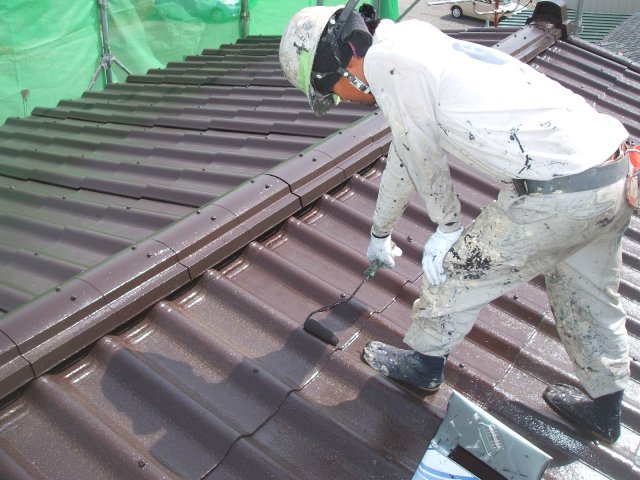

塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

外壁 高圧洗浄
外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

コーキング 撤去
既存のコーキングを専用のカッターで丁寧に撤去しました。 外壁を傷つけないように注意しました。

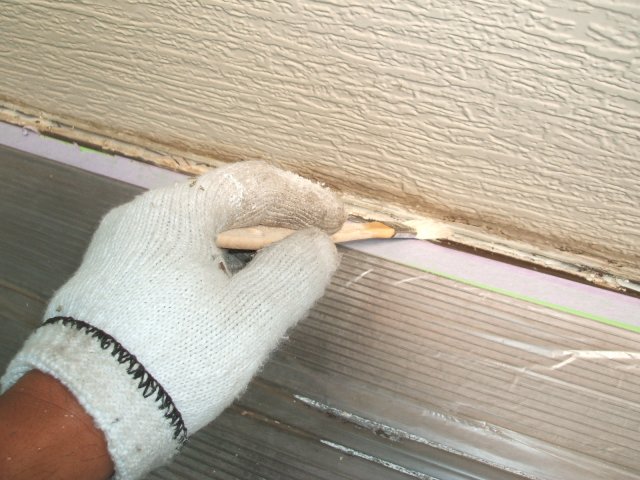

コーキング プライマー塗布
コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。

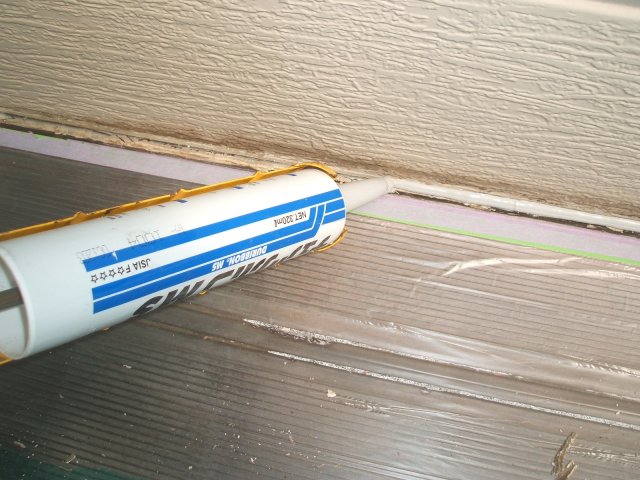

コーキング 充填
外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。

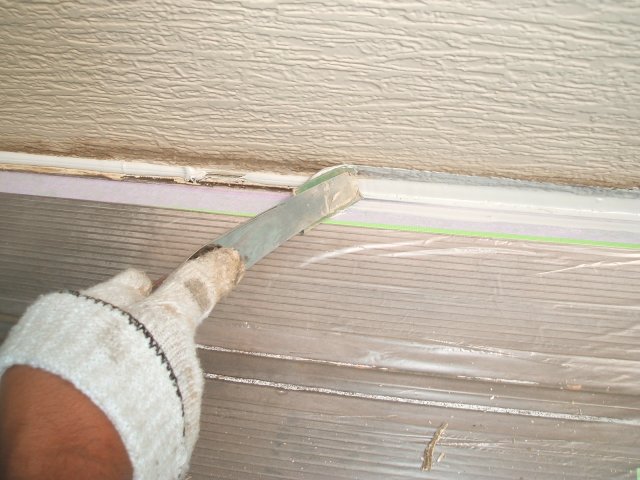

コーキング ヘラ押え
表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

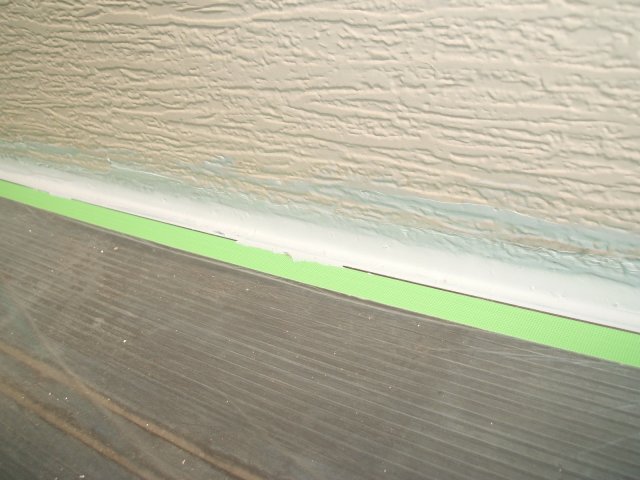

コーキング 完了
コーキングが完了しました。 このあと乾燥期間を設けて完成です。

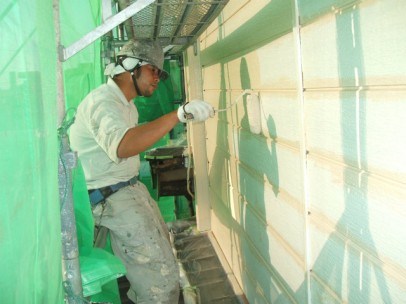

外壁 下塗り作業
外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

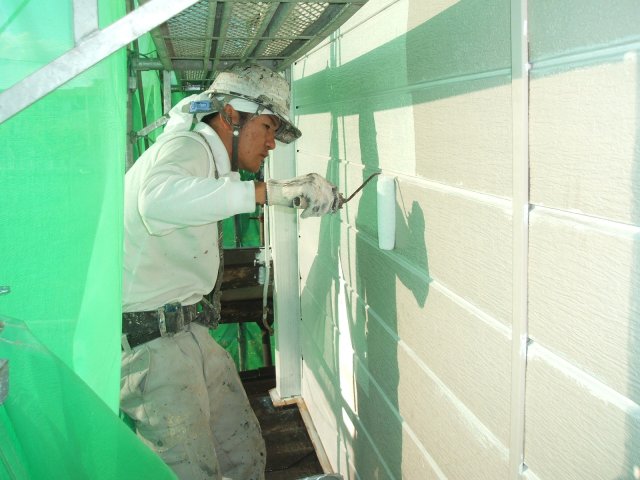

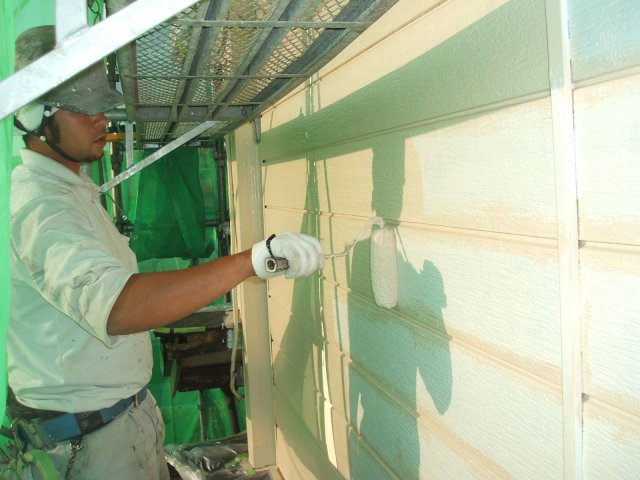

外壁 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

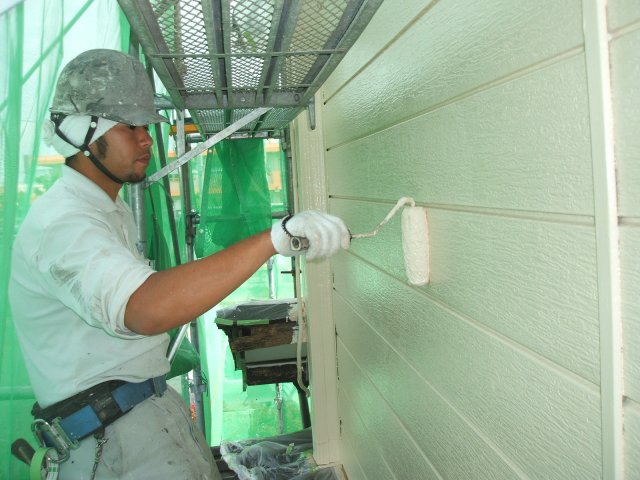

外壁 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。

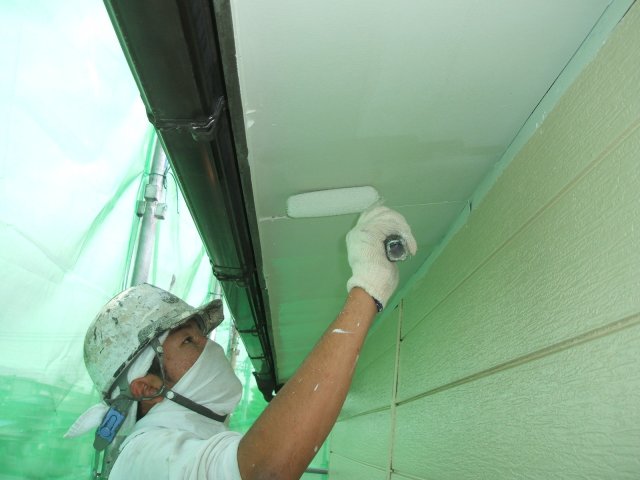

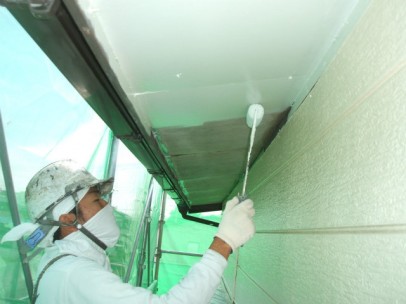

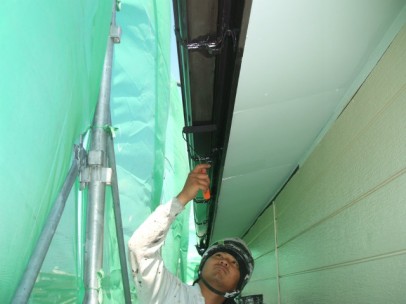

軒裏天井 完了
研磨したあと上塗り2回で仕上げました。

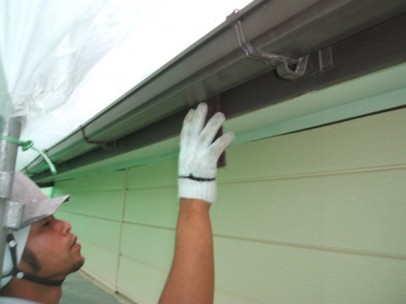

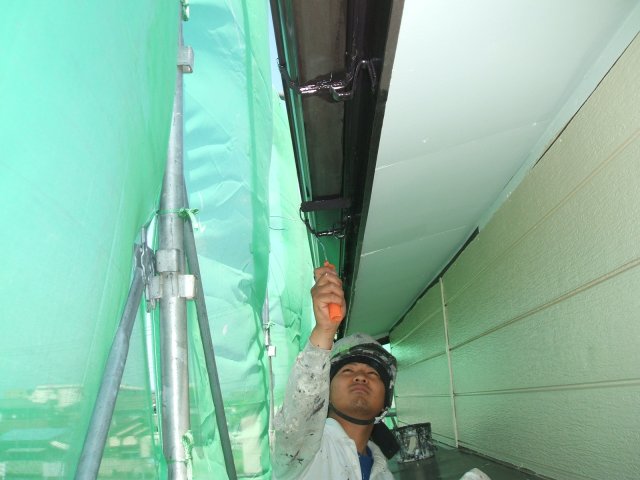

雨樋 完了
研磨したあと上塗り2回で仕上げました。

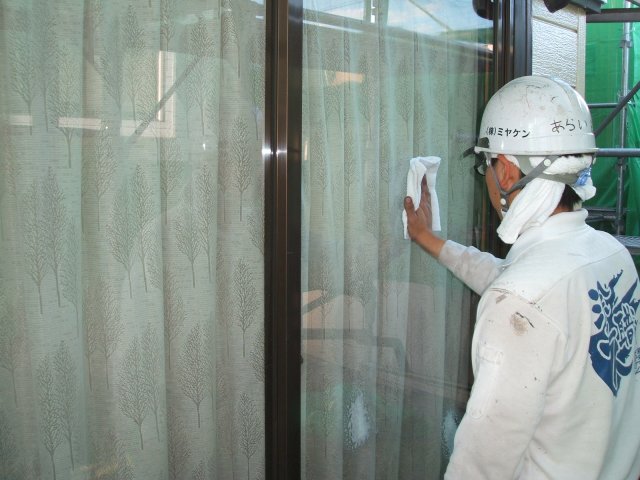

窓ガラスクリーニング
足場解体前に、窓ガラスをクリーニングしました。
