玉村町角渕T様 屋根外壁塗装工事

- 施工箇所
- 屋根外壁塗装、軒天・破風板・雨樋・シャッターボックス・庇屋根・水切り塗装、屋根タスペーサー取付工事、
- 外壁塗装
- アステック遮熱防水プラン/長持ち期間15年(10年保証)
- 屋根塗装
- 遮熱フッ素プラン/長持ち期間15年(7年保証)
- 付帯部塗装
- フッ素プラン/長持ち期間10年
- 使用色
- 屋根: 外壁:8110 ピューター
- コーキング工事
- 外壁目地・窓サッシ周りコーキング既存撤去、打替え
- 工事期間
- 2016/5/16~6/8
- 担当営業
- 木暮
- 担当職人
- 太田
- ご依頼のきっかけ
- ホームページをご覧になり
- 工事費(総額)
- 190万円

工事中のレポート
2016年5月16日

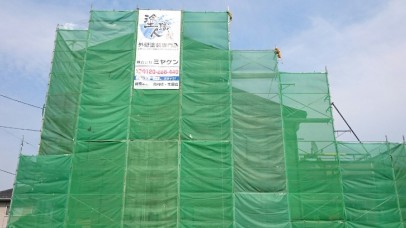

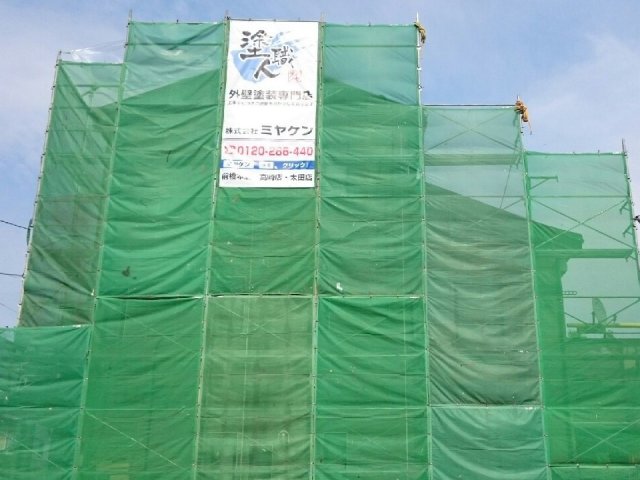

足場完成
足場が完成しました!これから安全第一で頑張ります。
2016年5月18日

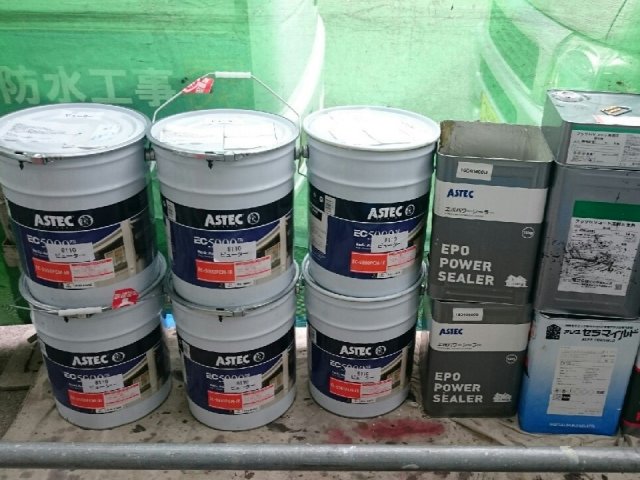

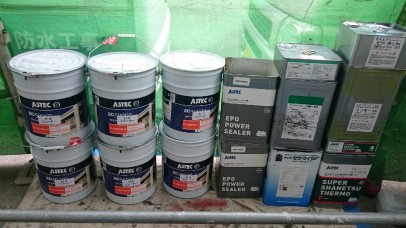

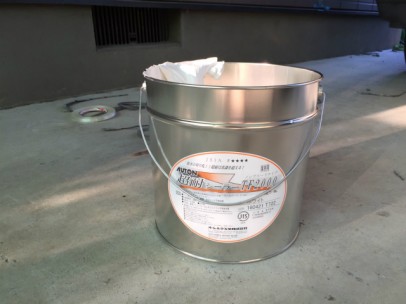

使用材料
こちらが屋根外壁塗装で使用する使用材料です。
2016年5月18日

シーリング使用材料

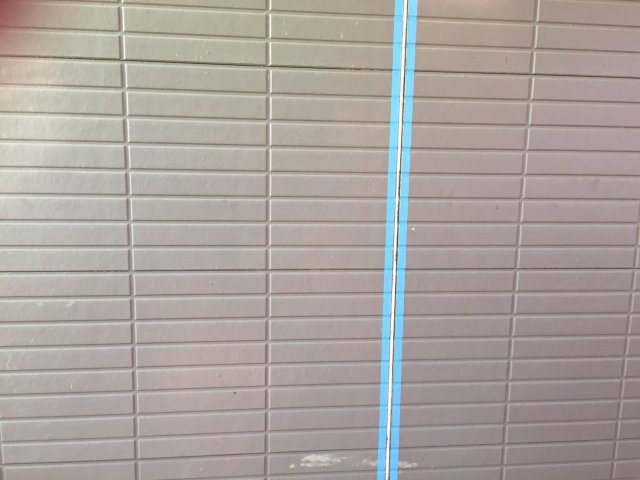

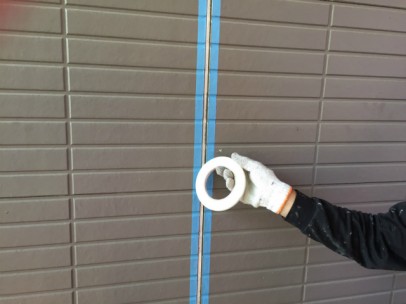

外壁の目地のシーリング改修工事を行います。
2016年5月18日

ボンドブレーカー貼付
こちらはボンドブレーカ-を張り付けている様子です。ボンドブレーカーとは、既存シーリング撤去後、新しいシーリング材が壁材の2点のみに接着するために貼り付ける物です。横と底の3面に接着してしまうと複雑な動きが出来なくなるため、ボンドブレーカーを貼り付けます。
2016年5月18日

プライマー塗布
シーリングを充填する前に、シーリングの付きをよくするプライマーを塗布します。
2016年5月18日

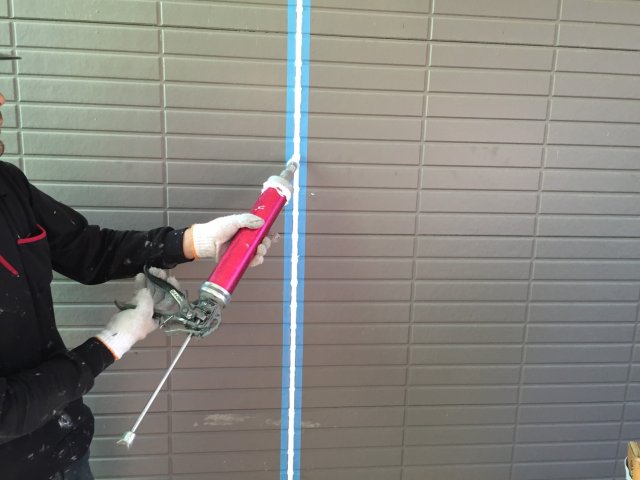

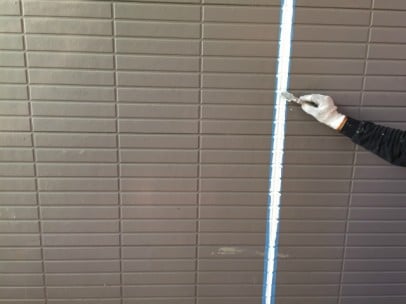

シーリング充填
シーリングを目地に詰めていきます。
2016年5月18日

シーリングへら押さえ

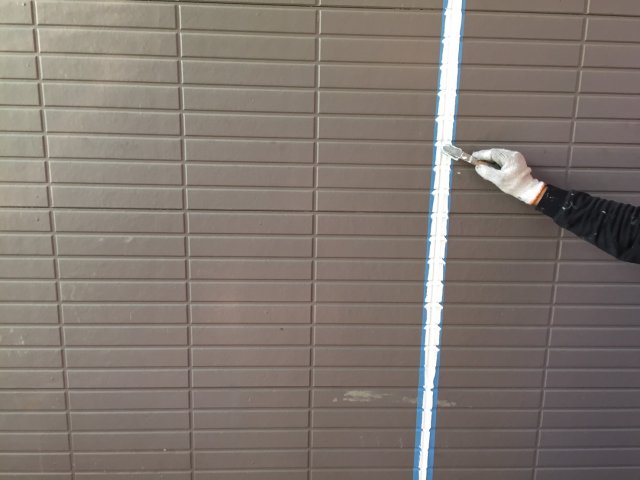

シーリングの表面が均等になるようにへらでシーリングを均(なら)していきます。
2016年5月18日

シーリング完了
シーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2016年5月24日

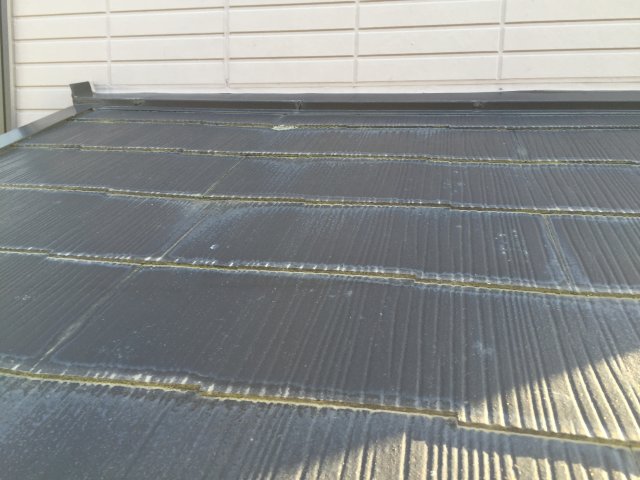

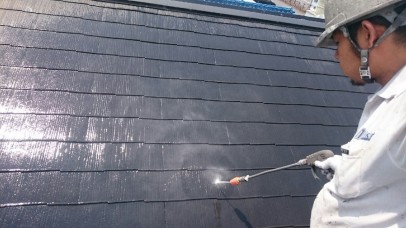

屋根 洗浄中
長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。
2016年5月24日

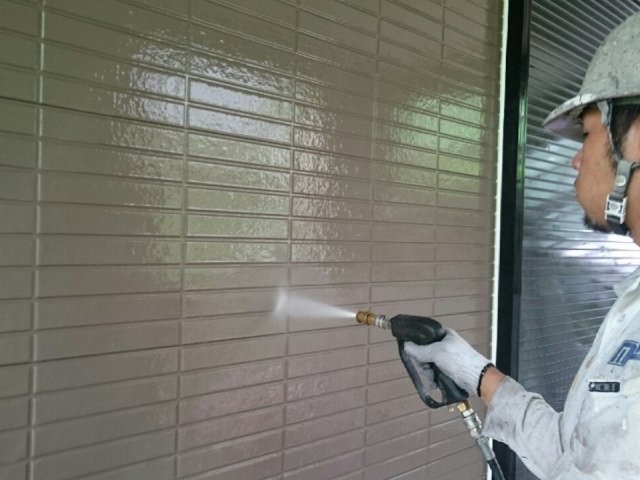

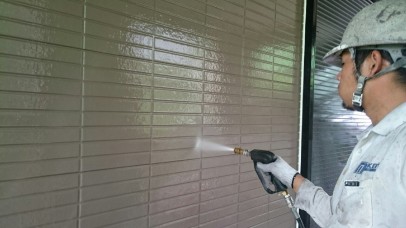

外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2016年5月26日

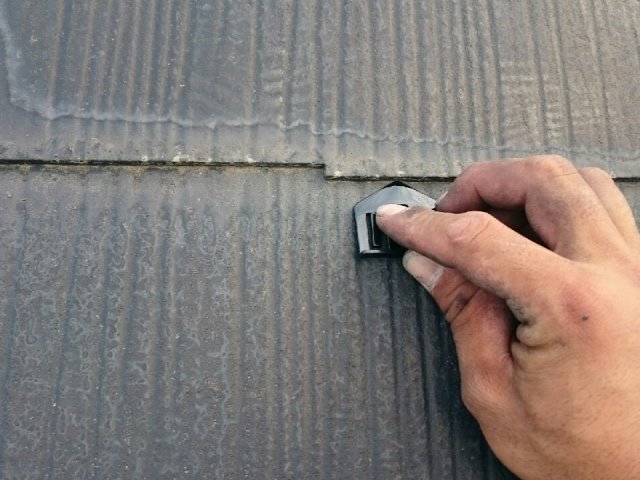

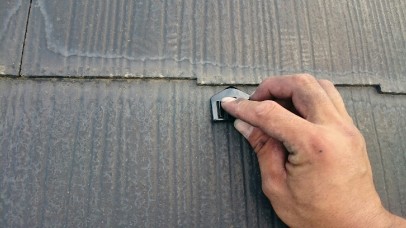

屋根 タスペーサー取付
タスペーサーを入れる事によって、屋根材同士の接着を防ぎ、隙間への雨水の浸入を防ぎます。
2016年5月26日

屋根 タスペーサー取付
屋根材の間にタスペーサーを差し込むところです。
2016年5月26日

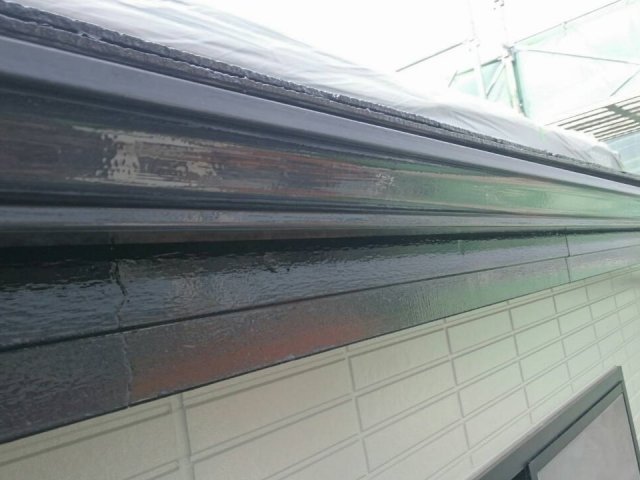

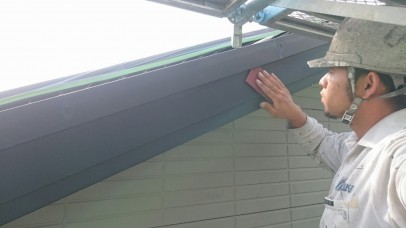

破風板 ケレン処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2016年5月26日

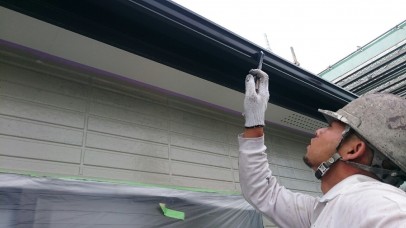

樋 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2016年5月26日

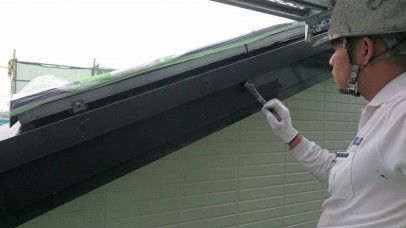

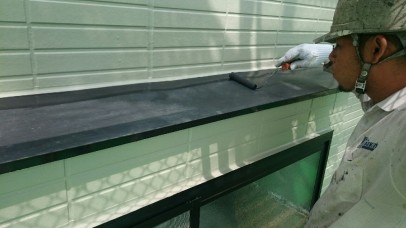

樋 上塗り一回目中
一回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2016年5月27日

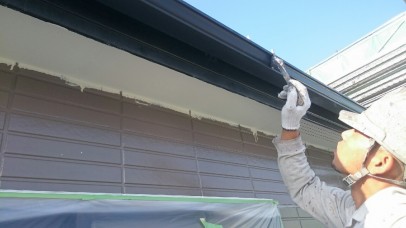

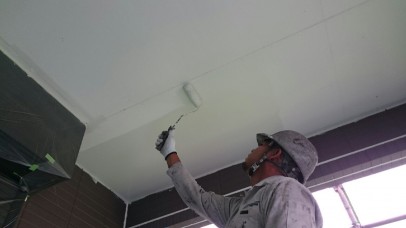

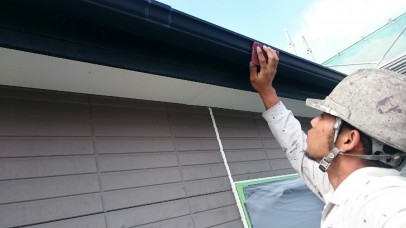

軒天 上塗り一回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2016年5月27日

軒天 上塗り二回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2016年5月27日

樋 上塗り二回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年5月27日

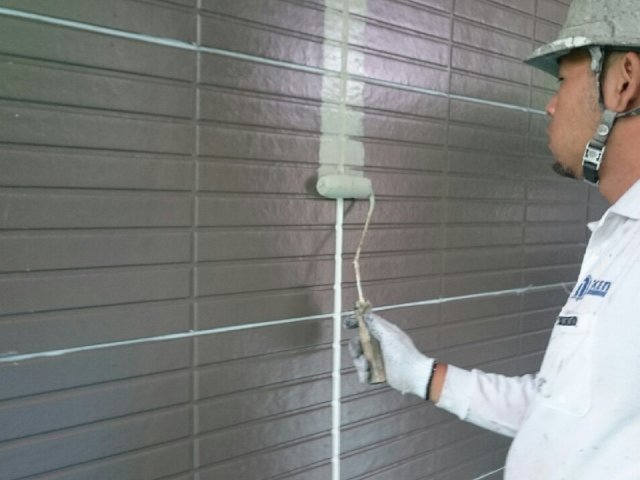

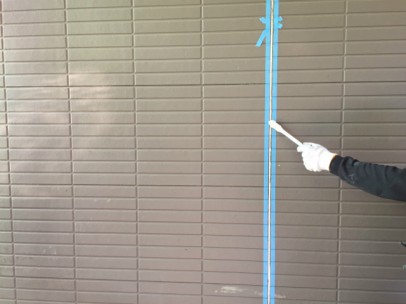

外壁 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2016年5月28日

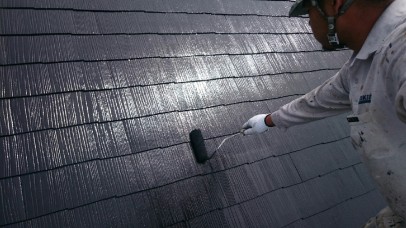

屋根 下塗り一回目中
吸い込みがあるのでたっぷり塗料を付けて塗装を行いました。
2016年5月28日

屋根 下塗り二回目中
一回目同様、塗料をたっぷり付けて塗装を行いました。
2016年5月28日

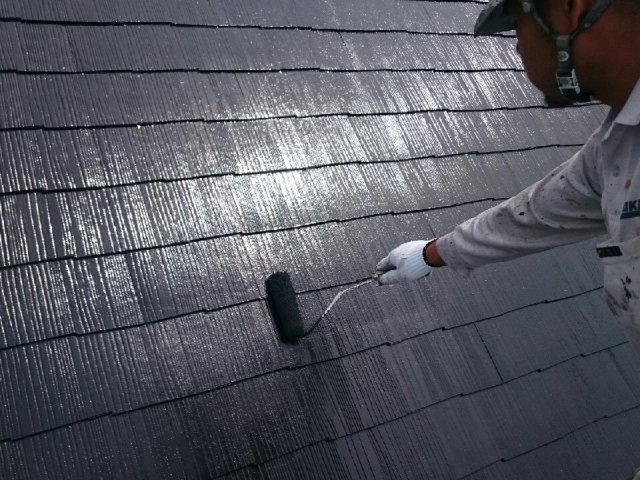

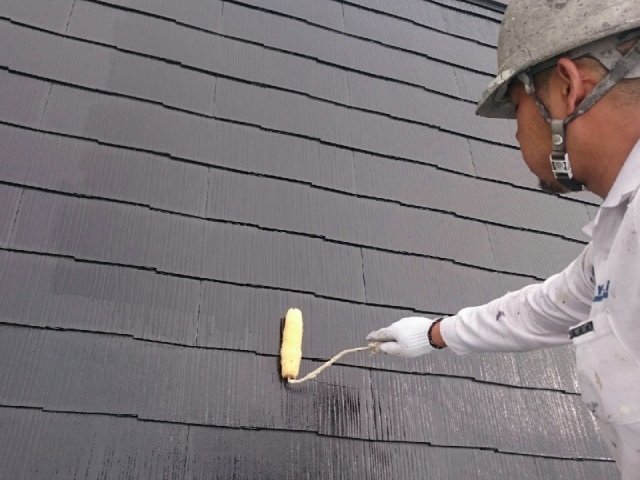

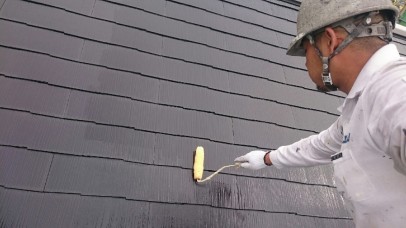

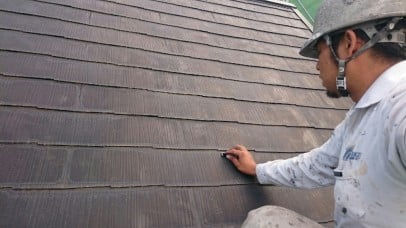

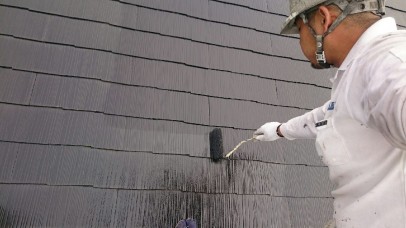

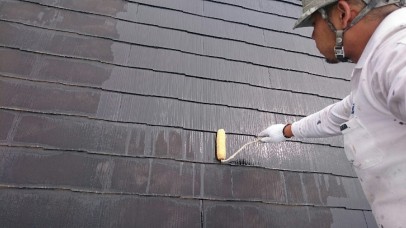

屋根 上塗り一回目中
ムラや透けの無いように確認しながら塗装を行いました。乾燥後二回目を行います。
2016年5月28日

外壁 上塗り一回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2016年5月28日

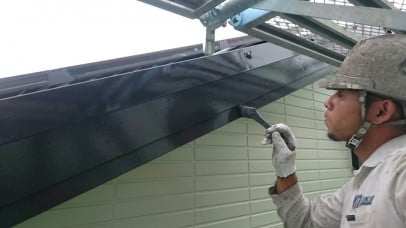

破風 上塗り一回目中
一回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2016年5月31日

外壁 上塗り二回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2016年6月1日

庇屋根 上塗り一回目中
一回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2016年6月1日

破風 上塗り二回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年6月1日

庇屋根 上塗り二回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年6月3日

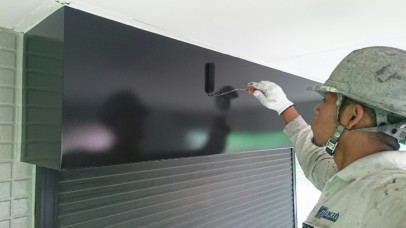

シャッターボックス 上塗り一回目中
一回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2016年6月3日

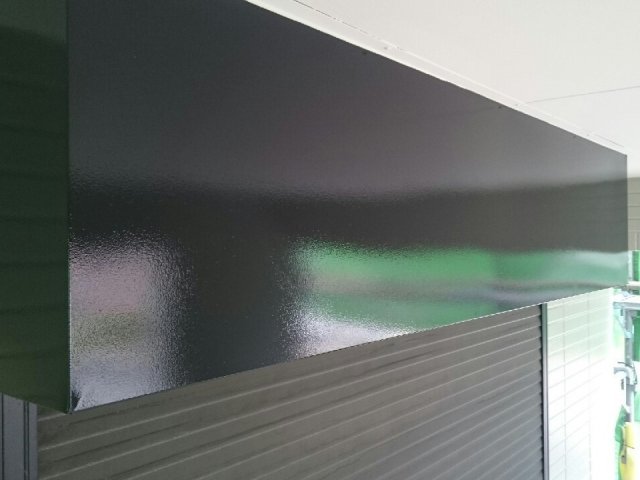

シャッターボックス 上塗り二回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年6月4日

屋根 上塗り二回目中
これで仕上がりなので、後からのダレやムラが出ない様に確認しながら塗っていきました。
2016年6月4日

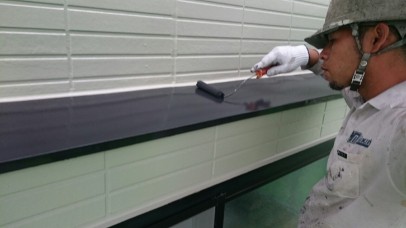

水切り 上塗り一回目中
一回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2016年6月4日

水切り 上塗り二回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年6月4日

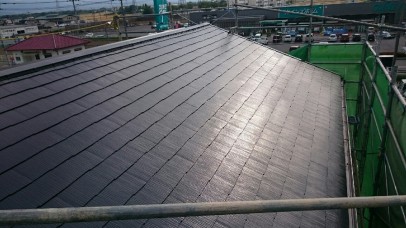

屋根 完了
屋根の塗装が完了しました。
2016年6月4日

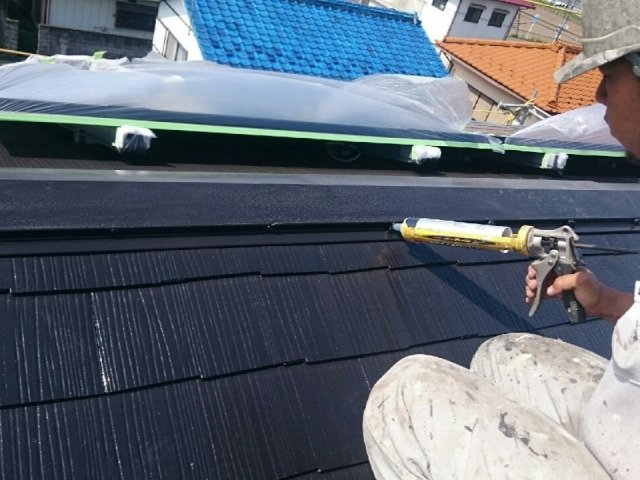

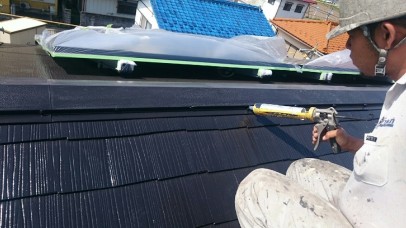

屋根 釘頭シーリング充填
釘頭コーキングの様子です。飛び出ている釘を打った後、再度出て来ない様にシーリングを打っていきます。
2016年6月8日

施工前
2016年6月8日

施工後
