前橋市関根町O様 ALC外壁のガイナ塗装工事
- 施工箇所
- 外壁・軒天・破風板・雨樋塗装工事
- 外壁塗装
- (ALC)ガイナ断熱塗装プラン/長持ち期間15~20年(7年保証)
- 付帯部塗装
- フッ素プラン/長持ち期間10年
- 使用色
- 外壁:1F…160415-26(調色) 2F…160415-27(調色)
- コーキング工事
- コーキング劣化部補修(窓廻り・外壁目地)
- 工事期間
- 2016/04/15~5/2
- 担当営業
- 森下
- 担当職人
- 太田
- ご依頼のきっかけ
- 弊社折込チラシをご覧になり
- その他工事
- 瓦補修工事(棟瓦・漆喰劣化部)、ベランダ床防水工事
工事中のレポート
2016年4月15日
足場完成
足場が完成しました!これから安全第一で頑張ります。
2016年4月16日

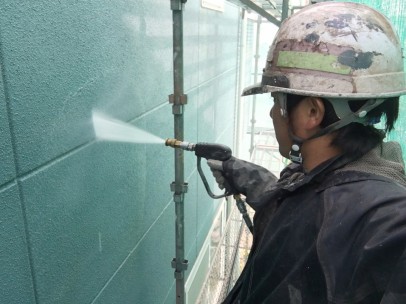

外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2016年4月18日

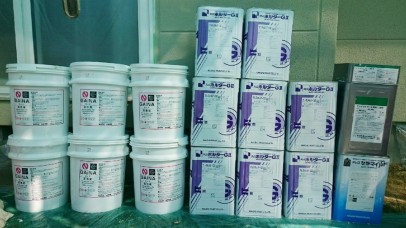

使用材料一式
こちらが、今回の塗装で使用する塗料・材料の一式です。
2016年4月18日
外壁 下地処理

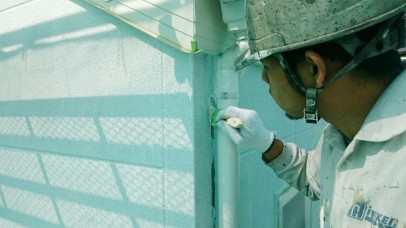

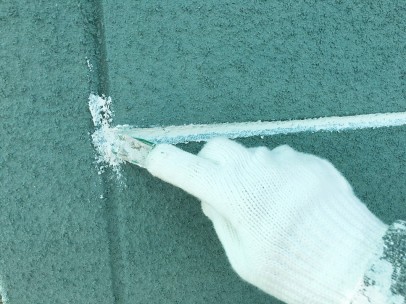

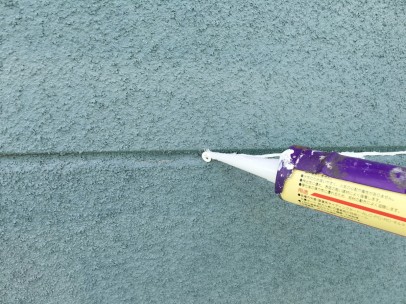

塗装する前に、外壁のひび割れ部分にシーリング材を充填していきます。
2016年4月18日
外壁 下地処理
下地処理をきちんとすることで、塗装が長持ちします。
2016年4月18日

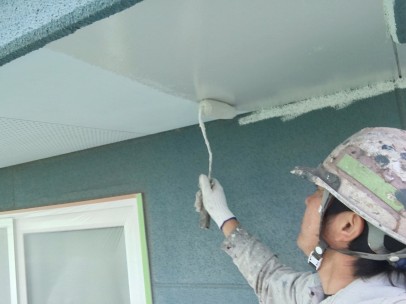

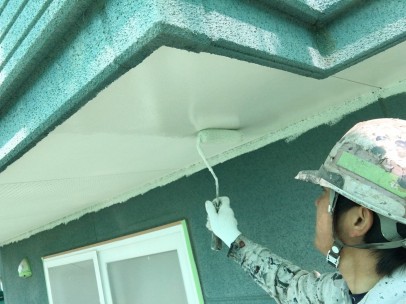

軒天 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2016年4月19日

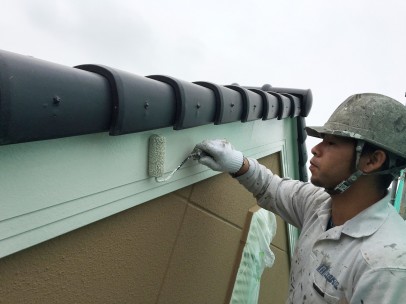

軒天 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2016年4月19日

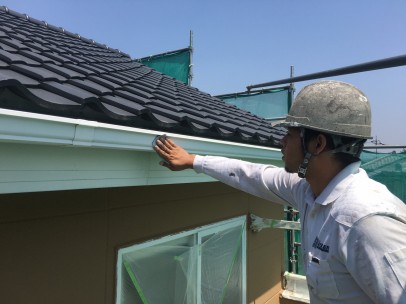

軒天 施工前

軒天の施工前の様子です。
2016年4月19日

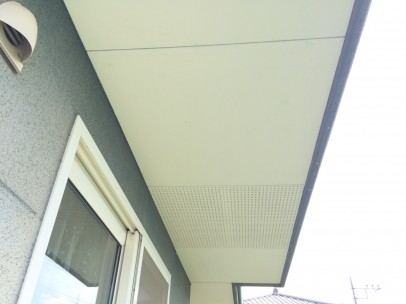

軒天 施工後

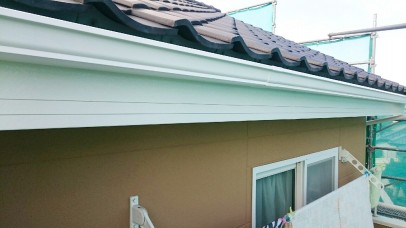

軒天の施工後の様子です。
2016年4月20日

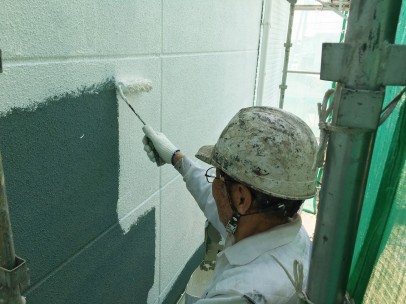

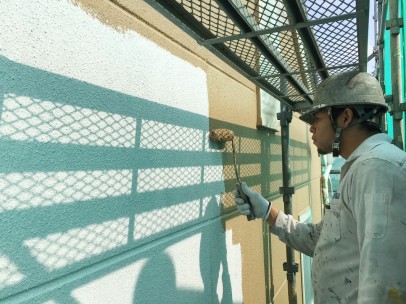

外壁 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2016年4月20日
外壁 下塗り中
ローラーが入らない外壁と樋の間などの隙間を、刷毛で丁寧に塗っていきました。
2016年4月20日
外壁 下塗り中
ローラーで塗り切れなかった窓枠と外壁の隙間を、刷毛で丁寧に塗っていきました。
2016年4月20日

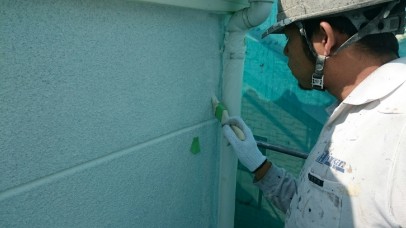

外壁 下塗り中
ローラーが入らない外壁と樋の間などの隙間を、刷毛で丁寧に塗っていきました。
2016年4月21日

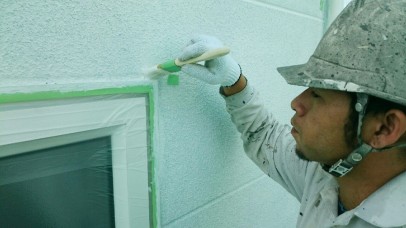

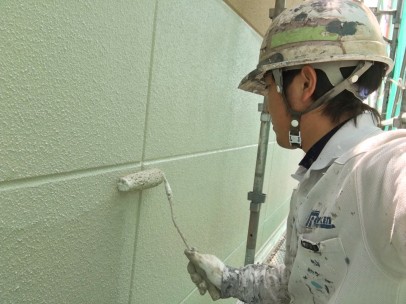

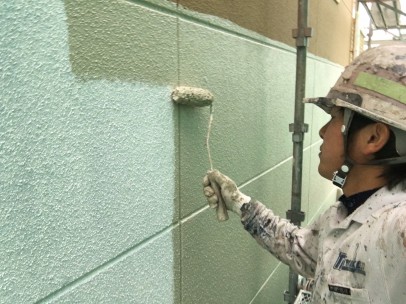

外壁2階 上塗り1回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2016年4月22日
外壁2階 上塗り2回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2016年4月22日
外壁2階 施工前
外壁2階の施工前の様子です。
2016年4月22日

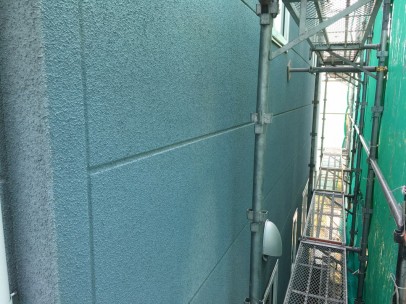

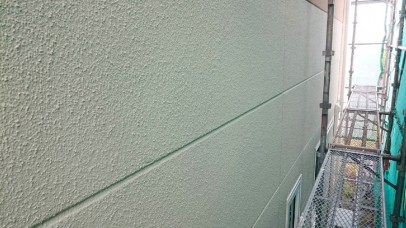

外壁2階 施工後
外壁2階の施工後の様子です。
2016年4月23日
外壁1階 上塗り1回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2016年4月25日
外壁1階 上塗り2回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2016年4月25日
外壁1階 施工後
外壁1階の施工後の様子です。
2016年4月25日
破風板 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2016年4月25日
破風板 上塗り1回目中

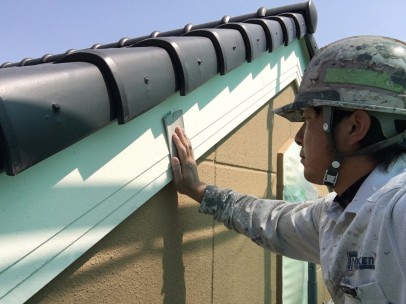

1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2016年4月25日

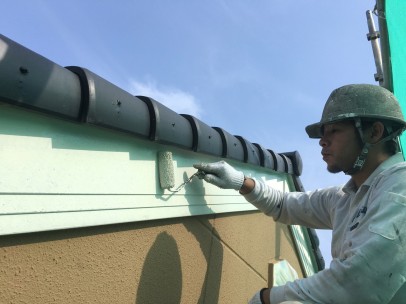

破風板 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年4月25日
破風板 施工前
破風板の施工前の様子です。
2016年4月25日

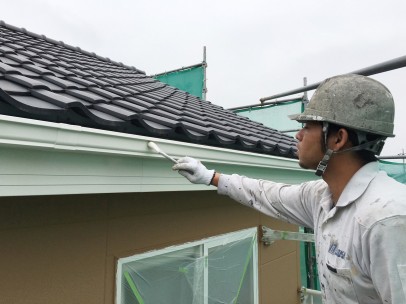

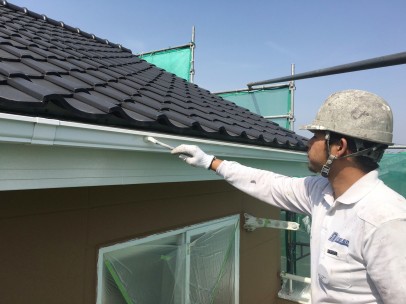

破風板 施工後
破風板の施工後の様子です。
2016年4月26日
雨樋 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2016年4月26日
雨樋 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2016年4月26日
雨樋 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年4月26日
雨樋 施工後
雨樋の施工後の様子です。
2016年4月26日

屋根釘頭 打込み
経年劣化により釘が浮き上がってしまっています。そのままにすると抜けてしまうので、ハンマーで打込み直します。
2016年4月26日

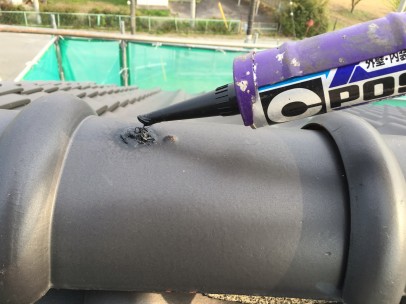

屋根釘頭 シーリング
飛び出ている釘を打った後、再度出て来ない様にコーキングを打っていきます。釘頭の上にシーリングを打つことで水の浸入と釘の飛び出しを防ぎます。
2016年4月26日
ベランダ防水工事 施工前
ベランダ防水工事の施工前です。経年劣化によりベランダ床の防水機能が低下していました。
2016年4月26日

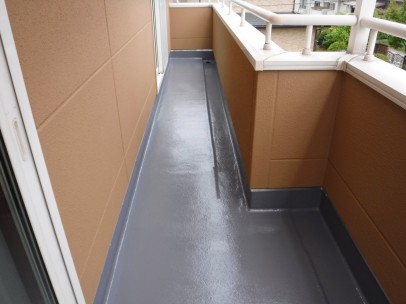

ベランダ防水工事 施工後
ベランダ防水工事施工後の様子です。これで強い雨の日でもベランダ床を水の浸入や雨漏りの心配ご無用になりました!!
2016年4月26日

掃除
クリーナーを使い磨き上げました。特に二階の窓は、足場がないと拭けないので念入りに拭きました。
2016年4月28日
施工前
2016年4月28日
施工後
2016年4月28日
施工前
2016年4月28日
施工後
