前橋市天川原町Gマンション大規模改修工事
地域
前橋市- 施工箇所
- 外壁塗装・屋上防水・その他塗装・全箇所コーキング・エポキシ注入工事・タイル工事・廊下床シート工事
- 外壁塗装
- (RC) シリコンプラン/長持ち期間10年
- 付帯部塗装
- ポリマーセメント塗膜防水
- 使用色
- 外壁/19-75B ベランダのみ8074(カラーボンド アイアンバーグ)
- 工事期間
- 2012/6/4~9/7
- 担当営業
- 宮嶋
- 担当職人
- 天田・他6名
- 2012年09月07日
- 施工後
工事中のレポート
2012年6月11日
2012年06月11日
ミヤケン初の大規模改修工事!
着工から1週間が経ちましたがまだまだ足場の組み立て中です。次の工程の洗浄は今週金曜日から始まる予定です。
全体工期は3ヶ月!現場レポート皆さん見てくださいね♪
着工から1週間が経ちましたがまだまだ足場の組み立て中です。次の工程の洗浄は今週金曜日から始まる予定です。
全体工期は3ヶ月!現場レポート皆さん見てくださいね♪
2012年6月12日

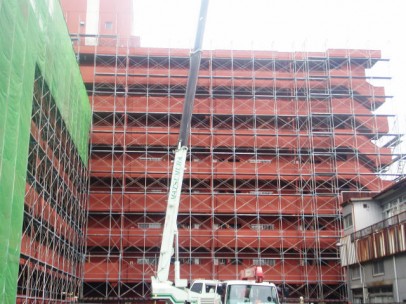

足場設置完了!
2012年6月15日
2012年06月15日

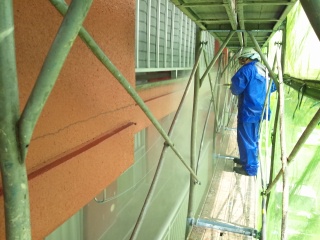

本日は外壁の高圧洗浄を行いました。
大きなマンションなので、1週間以上かけて入念に洗浄します!
洗浄の終わった個所から外壁クラック部のコーキング工事が始まります!
大きなマンションなので、1週間以上かけて入念に洗浄します!
洗浄の終わった個所から外壁クラック部のコーキング工事が始まります!
2012年6月22日
2012年06月22日

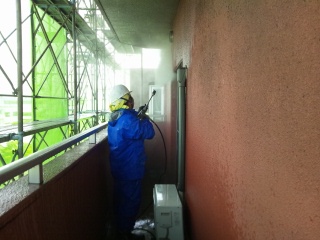

本日はベランダ部分の外壁の高圧洗浄を行いました。
来週に1階の共用廊下・その他の高圧洗浄を行い、洗浄の作業は終了となります!
来週に1階の共用廊下・その他の高圧洗浄を行い、洗浄の作業は終了となります!
2012年6月26日
2012年06月26日
本日より共用廊下の塗装工事が始まります。
住人様を第一優先で作業を進めさせていただきます。

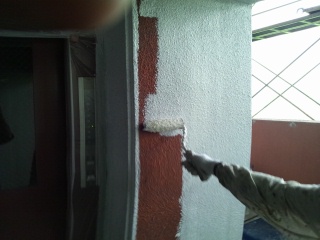

塗布量を守りながらムラが出ないように均一に塗装を進めていきます。
住人様を第一優先で作業を進めさせていただきます。
塗布量を守りながらムラが出ないように均一に塗装を進めていきます。
2012年6月27日

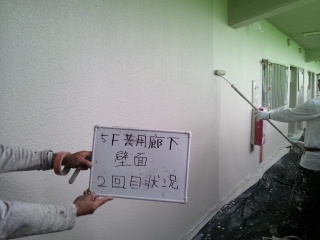

共用廊下天井2回目

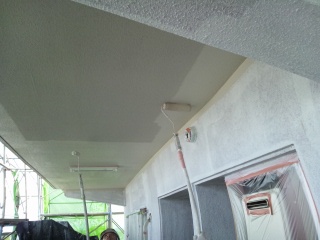

塗り残しがないように縦に横に均一に塗装を行っていきます。
2012年6月29日
共用廊下壁下塗り中
下塗り材をけちることなくたっぷりと塗っていきます。
仕上がりに大きく作用する為にしっかりと確実に施工します。
仕上がりに大きく作用する為にしっかりと確実に施工します。
2012年7月2日
共用廊下壁上塗り1回目

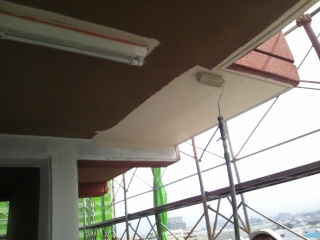

軒天と色は、一緒ですが艶が違うので軒につけない様に施工していきます。
2012年7月4日
共用廊下壁上塗り2回目
2012年7月27日
2012年07月27日

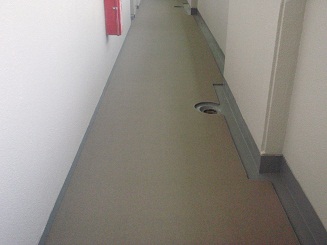

共用廊下の塗装が完了し床の防水シート張りが始まりました。
両サイドは、ウレタン防水塗装です。
床も外壁色に合わせて同系色にしました。
両サイドは、ウレタン防水塗装です。
床も外壁色に合わせて同系色にしました。
2012年7月27日
2012年07月27日

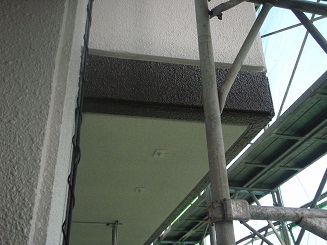

外側の色の取り合いも完成してきました。
着工前の色決めでは、近くのマンションに見学しにいったり何度も色見本を照らし合わせたりしながら、最高の色合いを探し求めました。
足場があるため見づらいですがきれいにボーダーが入りました。
着工前の色決めでは、近くのマンションに見学しにいったり何度も色見本を照らし合わせたりしながら、最高の色合いを探し求めました。
足場があるため見づらいですがきれいにボーダーが入りました。
2012年9月7日
完成!
