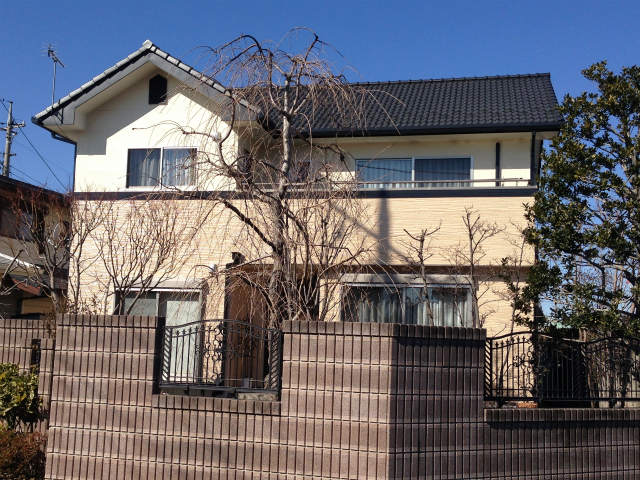

前橋市駒形町H様 外壁塗装工事
- 施工箇所
- 外壁塗装・付帯部塗装・全目地コーキング打替え・破風板板金巻き
- 外壁塗装
- (サイディング) アステック遮熱防水プラン/長持ち期間15年(10年保証)
- 付帯部塗装
- フッソプラン/長持ち期間10年外壁:2F:8095(ライトクリーム) 1F:8095(ミッドビスケット)
- 使用色
- 外壁:2F:8095(ライトクリーム) 1F:8095(ミッドビスケット)
- 工事期間
- 1/8~1/27(21日間)
- 担当営業
- 宮下
- 担当職人
- 渡辺・糸井
- ご依頼のきっかけ
- 当社OB顧客様からのご紹介

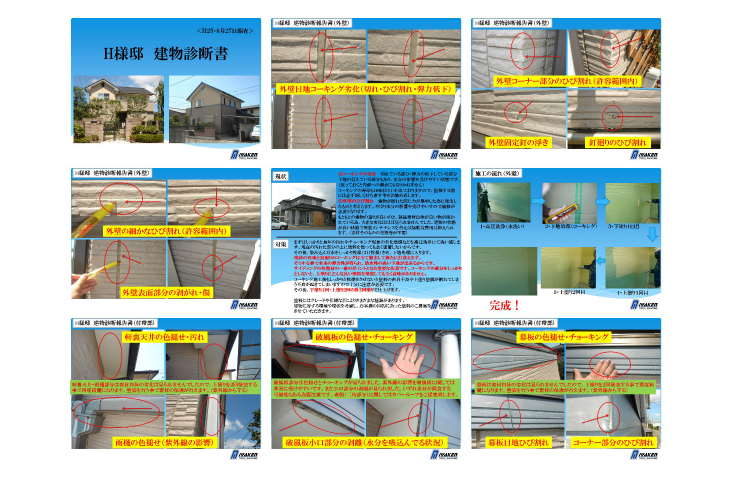

施工前のお悩み
新築10年にして、破風板、雨樋、幕板の塗装色の色あせが進んでいたので、気がかりでした。特に劣化がひどかった破風板をどのように修復するかがポイントでした。
当社を選んだ決め手は?
10年前に家を施工した住宅メーカーとの比較検討でミヤケンの見積りが適切かつ良心的であったので即決で依頼。
適切かつ全体的に見積りが行き届いていて満足感がありました。塗料の品質も高かく、紫外線に強くて光沢があり素晴らしいと思いました。
適切かつ全体的に見積りが行き届いていて満足感がありました。塗料の品質も高かく、紫外線に強くて光沢があり素晴らしいと思いました。

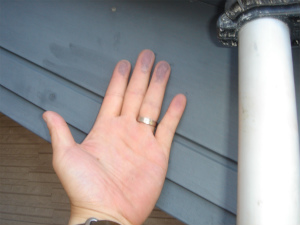

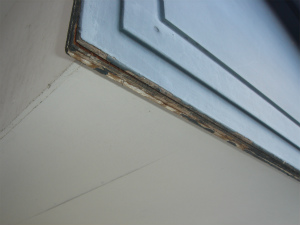

▲破風板のチョーキング
▲破風板の塗料の色あせ、剥がれ

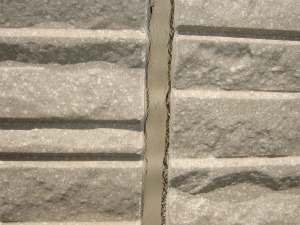

▲外壁の塗膜の剥がれ、色褪せ
▲シーリングの劣化
ご提案内容
お客様の声
工事前の打ち合わせでは、営業担当の宮下さんがとても適切で信頼が持てました。工事がスケジュールに沿って予定通りに進められて段取りが良かったです。近所へ工事のあいさつもしていただき評判がよかったです。
サイディングのコーキング、破風板のひび割れの修繕、塗装が希望通りに仕上げて頂いて満足です。工事途中で気付いたところに対しても適切に処理していただき、思い通りの仕上がりで完了しました。外気の寒い中工事を進めていただき、ありがとうございました。
サイディングのコーキング、破風板のひび割れの修繕、塗装が希望通りに仕上げて頂いて満足です。工事途中で気付いたところに対しても適切に処理していただき、思い通りの仕上がりで完了しました。外気の寒い中工事を進めていただき、ありがとうございました。
▲記念撮影☆H様ご夫婦と営業担当宮下
- 2013年08月27日
- 施工前
- 2014年01月30日
- 施工後
工事中のレポート
2014年1月9日
足場完成
2014年1月9日
担当職人
これから短い間ですが、塗装工事を担当させて頂く、渡辺と糸井です、一生懸命頑張りますので、宜しくお願いします。
2014年1月9日
使用材料
こちらが外壁で使用する使用材料です。
2014年1月9日

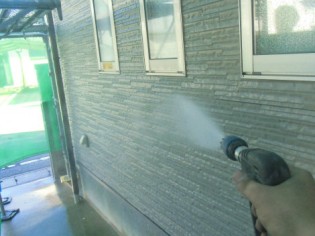

外壁高圧洗浄
この写真は外壁の高圧洗浄の様子です。外壁は砂ぼこりが溜まっていました。汚れをきれいに洗い流し洗浄は完了です。
2014年1月9日
シーリング使用材料
写真はシーリングの使用材料です。外壁の目地のシーリング改修工事を行います。
2014年1月10日
既存シーリング撤去
既存の劣化したシーリングを撤去後の様子です。撤去残しがないように、慎重に、かつ手早く行いました。
2014年1月10日
プライマー塗布
シーリング材を塗布する前に、シーリング材の付きをよくするプライマーを塗布します。
2014年1月10日

シーリング充填
シーリングを目地に詰めていきます。奥までしっかりシーリング材が行き渡るように、圧力をかけ厚みをつけながら充填していきます。
2014年1月10日
シーリングへら押さえ
充填したシーリング材の表面が均等になるようにへらでシーリングを均(なら)していきます。
2014年1月10日
シーリング完了
シーリングが完了しました。下地処理をきちんとすることで、上から行う塗装が長持ちします。これで外壁塗装の準備がばっちり整いました!!
2014年1月16日

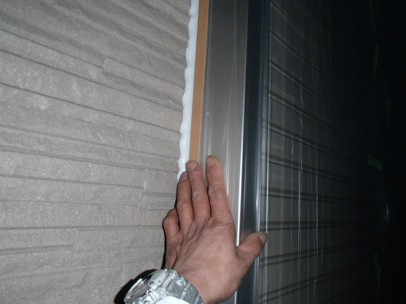

養生
窓、等塗装しない所をビニールを貼り養生をしました、一日では終わらなくて、明日も少し養生をします。
2014年1月17日
玄関タイル養生
タイル玄関スロープ等よく歩く所はノンスリップのビニールを2重にして貼りました、2重にすることで破れにくくなります。
2014年1月17日
軒天塗装1回目
ローラーとハケを使いダレ、ナガレ、塗り忘れが無いように塗装していきます、1回目から仕上げのつもりで塗りました。
2014年1月17日
軒天塗装2回目
2回目の塗装もダレ、ナガレ、塗り忘れの無いように、材料をタップリ使い塗装しました、とてもきれいに仕上がりました。
2014年1月18日

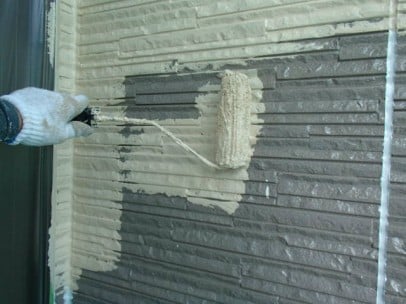

外壁下塗り
外壁がサイディングなのでプライマーを下塗りに使いました、ローラーとハケを使い塗り残しの無いように塗装しました。
2014年1月18日

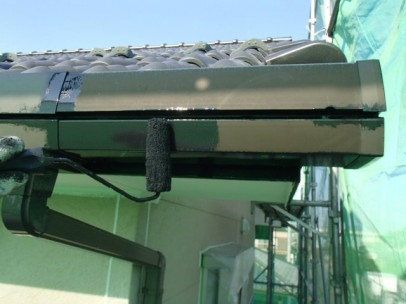

軒樋、破風板、塗装
ハケ、ローラーを使い塗装しました、写真は軒樋ですが一緒に破風板も塗装しました、ダレ、ナガレ塗り残しが無いように確認しながら塗りました。
2014年1月20日

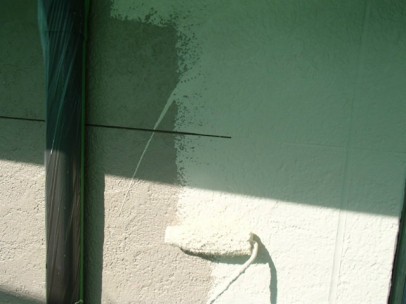

1階部分上塗り1回目
1階部分は凹凸があり、とても、ナガレやすいサイディングなので、2階部分より気を遣い塗装しました、見直しをして流れを取り塗りました。
2014年1月20日
2階部分上塗り1回目
刷毛とローラーを使い塗り残し、ダレ、ナガレが無いように塗装しました、1回目から仕上げのつもりで気を遣い、塗装しました。
2014年1月21日
付帯部、塗装
写真は出窓の屋根の塗装ですが、他に庇、エアコンの配管カバー等も塗装しました、とてもきれいになりました。
2014年1月21日
1階部分上塗り2回目
1階部分もナガレ、ダレ等に気を遣い、材料をタップリ使い塗装しました、いい仕上がりに満足しました。
2014年1月21日
2階部分上塗り2回目
2回目になると、塗膜が厚くなりダレやすくなりますが、気を使いナガレないように確認しながら塗装しましたとてもきれいに仕上りました。
2014年1月22日
付帯部塗装
写真は水切りの塗装後です、もともとシルバーでしたが、黒く塗りました、鉄部なのでダレ易く!気を付けて確認しながら塗りました。
2014年1月23日
濡れ縁塗装
濡れ縁は他と違う色のフッ素塗料を塗装しまた、傷みが有ったのでケレンをしてからの塗装をしました。
2014年1月23日

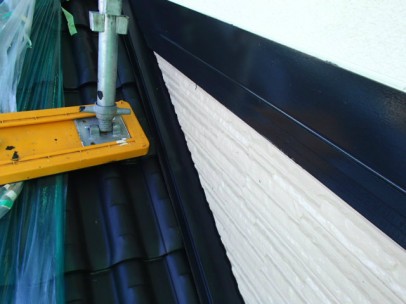

幕板、屋根水切り、塗装
フッ素塗料を使い、塗装しました、とても艶が有り新品の様に塗りあがりました、明日見直しをして完工になります。
2014年1月24日

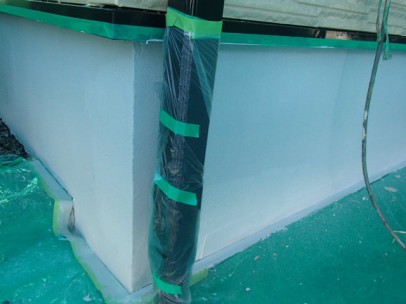

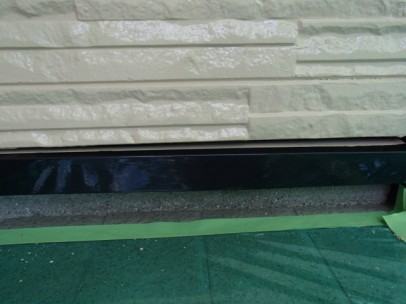

基礎塗装後
ベースガードと言う基礎専用の塗料を使いダレ、ナガレ、塗り残しの無い様に塗装しました。
2014年1月24日

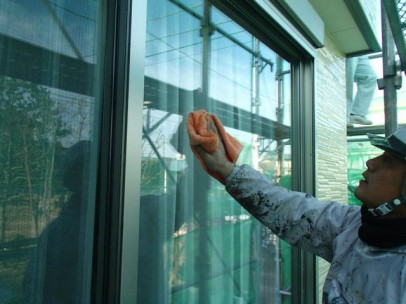

窓清掃
専用のクリーナーを使いガラスを磨きました、足場の有る時なら、普段、掃除出来ない2階の窓も掃除が出来ます。
