前橋市富士見町H様 二色塗りの屋根外壁塗装工事
物件データ
- 施工箇所
- 屋根・外壁・軒裏天井・破風板・雨樋・水切り・庇屋根・フード・エアコンカバー
- 外壁塗装
- アステックペイント低汚染遮熱フッ素プラン/長持ち期間20~24年(12年保証) 色:1階/スレートグレー 8080 2階/オフホワイト 8085 3分ツヤ
- 屋根塗装
- アステックペイント遮熱フッ素プラン/長持ち期間16~20年(10年保証) 色:トゥルーブラック 9119
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:破風板・雨樋/黒色 N-20 その他/シルキーホワイト ND-155 3分ツヤ
- 工事期間
- 2022.5.6~5.31
- 担当営業
- 窪田・星野
- 担当職人
- 松本
- ご依頼のきっかけ
- 弊社のホームページをご覧になって
- 工事費(総額)
- 1,250,850円
- その他工事
- ビス打ち・配線金具交換(劣化部)・窓ガラスクリーニング
- 地域
- 前橋市
- 外壁塗装プラン
- 低汚染プラン
- 屋根塗装プラン
- 遮熱フッ素プラン
施工前のお悩み
リフォームしたいけど金額の相場が分からない。

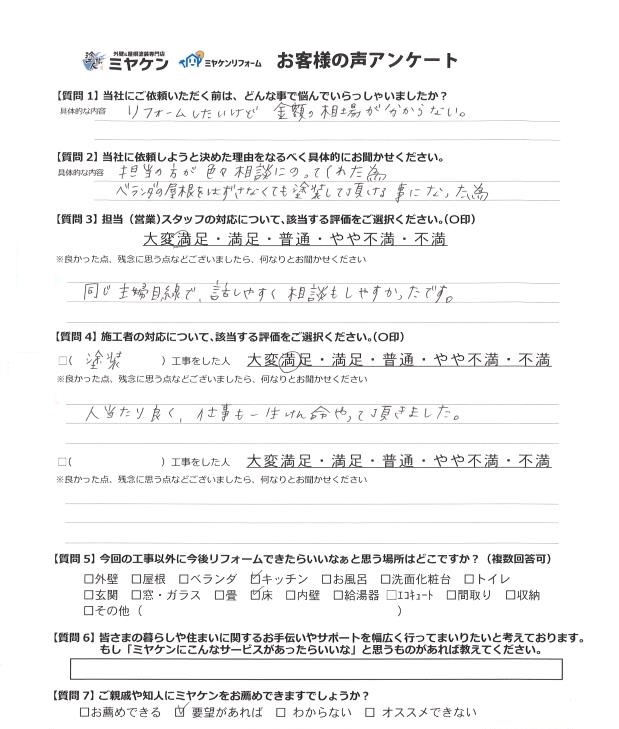

当社を選んだ決め手は?
担当の方が色々相談に乗ってくれた為
ベランダの屋根をはずさなくても塗装して頂ける事になった為
建物診断の結果

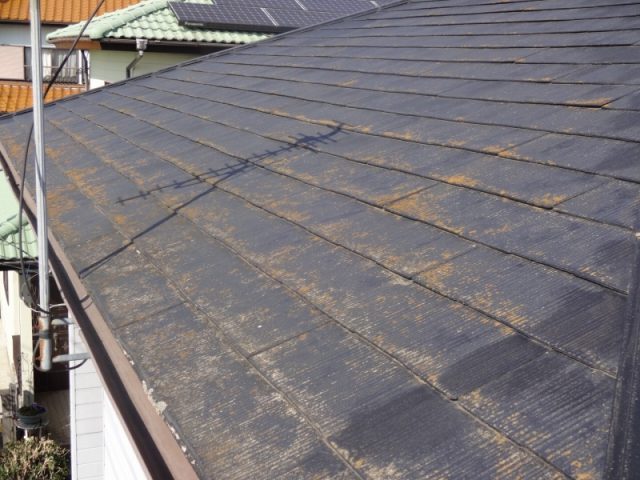

▲屋根 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

▲外壁 雨だれ・色あせ 表面の塗膜が劣化し、色あせ・汚れが付着しやすい状態になっているため、雨だれ跡の汚れが付いていました。

▲外壁 ひび割れ 紫外線や雨風による塗膜の劣化や地震の影響で発生してしまった状態です。

▲コーキングのひび割れ 紫外線の影響で、コーキングが劣化している状態です。
工事中のレポート

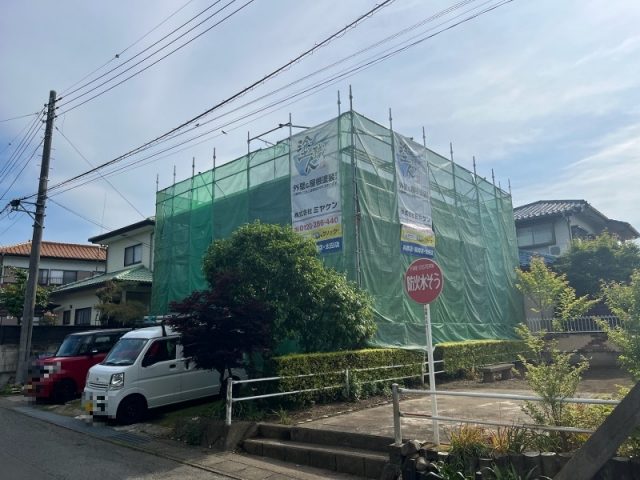

足場完成
1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

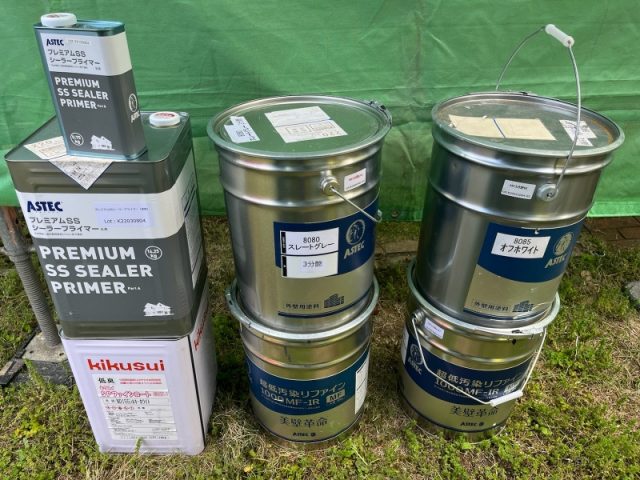

材料(外壁塗料
こちらが使用する材料です。 屋根にはアステックペイントの遮熱フッ素塗料、 外壁にはアステックペイントの低汚染遮熱フッ素塗料、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッ素塗料を使用しました。

コーキング プライマー塗布
既存のコーキングを撤去したあと、コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。
コーキング 充填
外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。
コーキング ヘラ押え
表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。
コーキング 完了
コーキングが完了しました。 このあと乾燥期間を設けて完成です。
屋根 下塗り作業
屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。 この下塗り作業を2回行いました。

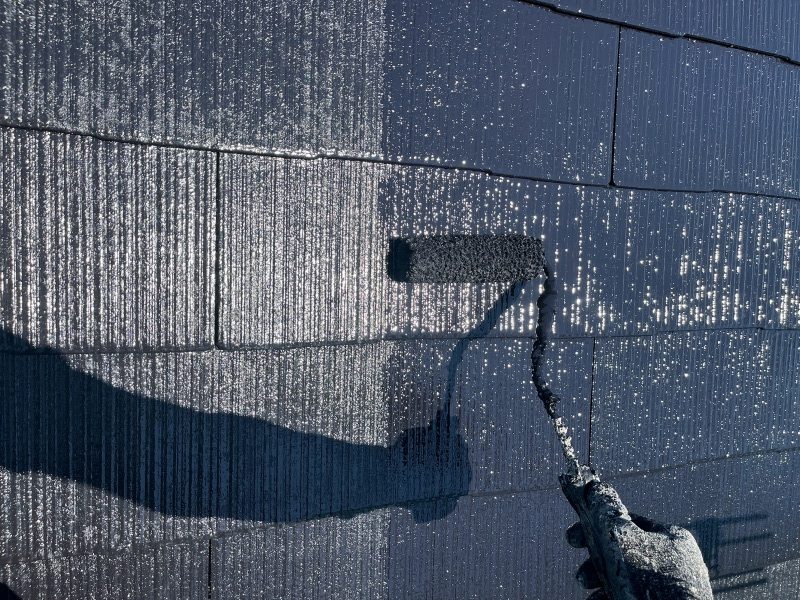

屋根 上塗り作業1回目
メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

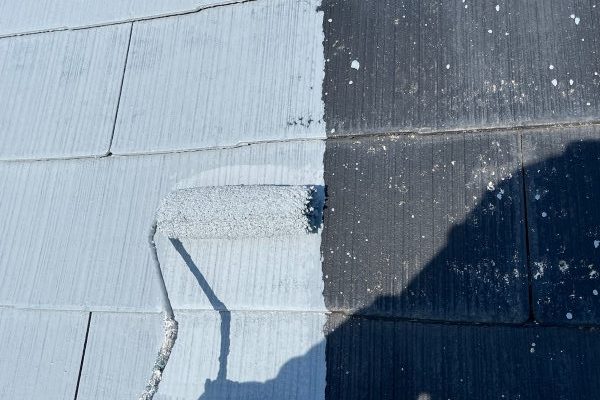

屋根 上塗り作業2回目
塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

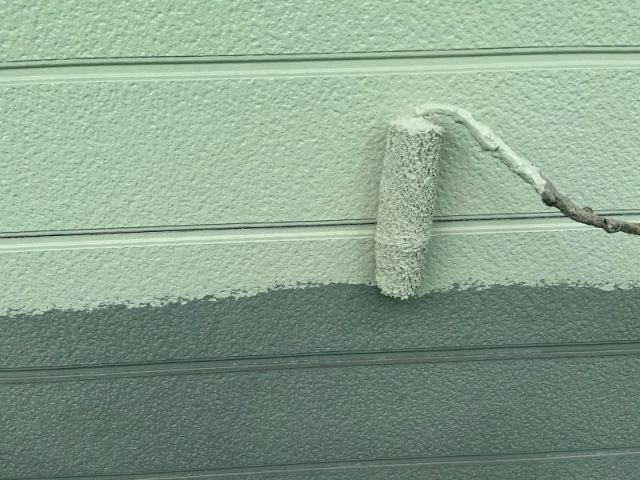

外壁 下塗り作業
外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。
外壁(2階) 上塗り作業1回目

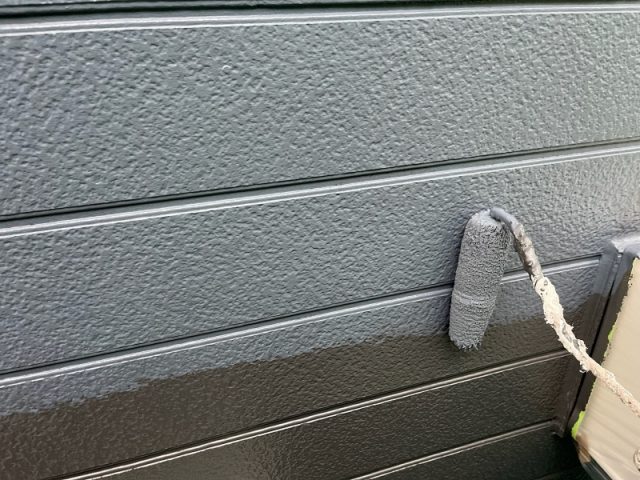

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
外壁(2階) 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
外壁(1階) 上塗り作業
2階と同様に、メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

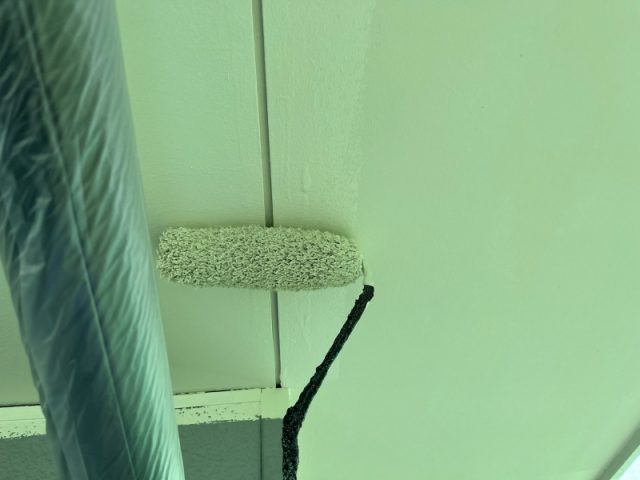

軒裏天井 施工中
研磨したあと上塗り2回で仕上げました。

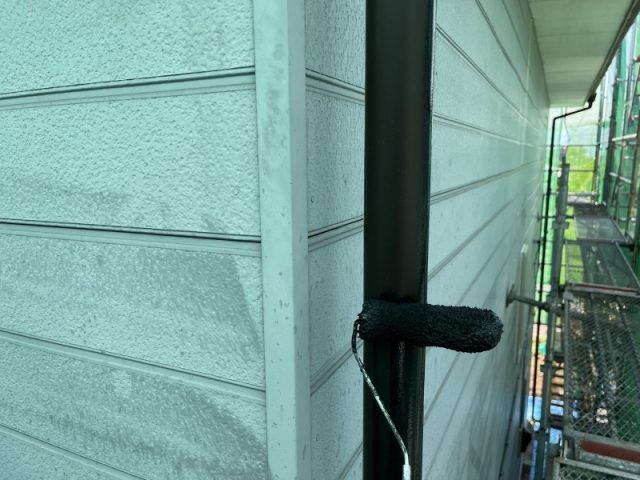

雨樋 完了
研磨したあと上塗り2回で仕上げました。
