館林市羽附町Y様 セメント瓦屋根・二色塗りのサイディング外壁塗装工事
物件データ
- 施工箇所
- 屋根・外壁・軒裏・破風板・雨樋・雨戸・戸袋・水切り・幕板・出窓屋根・エアコンカバー
- 外壁塗装
- アステックペイント遮熱シリコンプラン/長持ち期間13~16年(8年保証)色:1階・ベランダ リバーガム 3分ツヤ 8101 2階 クールホワイト 3分ツヤ 9010
- 屋根塗装
- アステックペイント遮熱シリコンプラン/長持ち期間13~16年(5年保証) 色:カーボングレー 9111
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:軒裏天井・エアコンカバー/シルキーホワイト ND-155 その他:黒色 N-20
- 工事期間
- 2022.8.4~8.31
- 担当営業
- 原田
- 担当職人
- 春山
- ご依頼のきっかけ
- コープ生協様からのご紹介にて
- 工事費(総額)
- 1,317,470円
- その他工事
- 窓ガラスクリーニング
- 地域
- 館林市
- 外壁塗装プラン
- 遮熱シリコンプラン

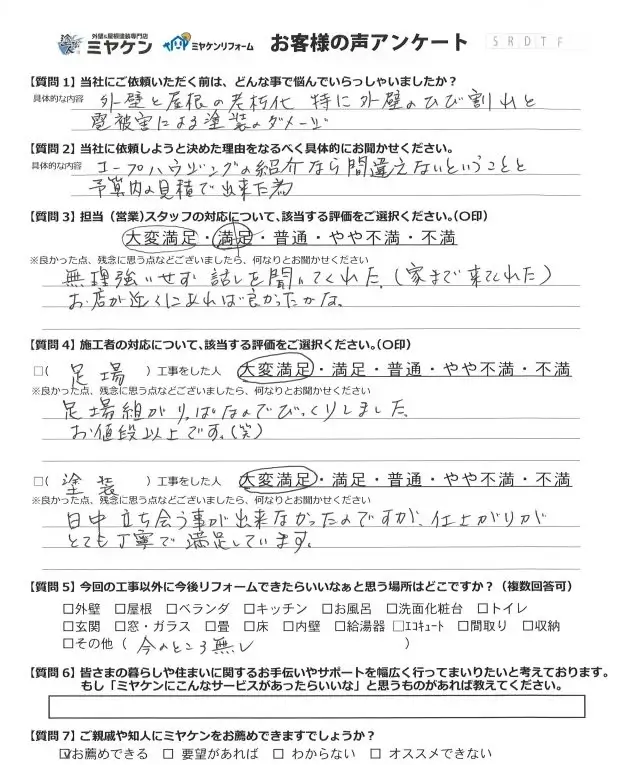

施工前のお悩み
外壁と屋根の老朽化
特に外壁のひび割れと雹被害による塗装のダメージ
当社を選んだ決め手は?
コープハウジングの紹介なら間違えないということと、予算内の見積で出来た為
建物診断の結果

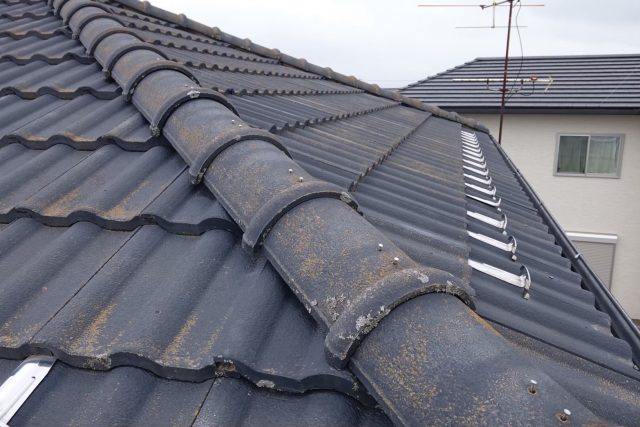

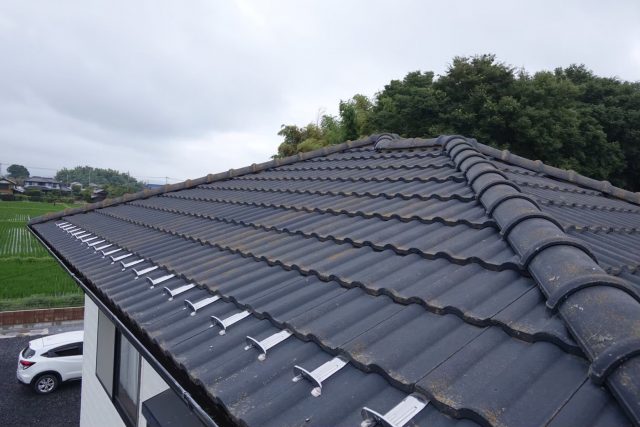

▲屋根 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。

▲屋根 棟瓦の釘浮き 強風や釘の劣化によって浮いてしまっている状態です。

▲外壁 色あせ 紫外線の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

▲コーキングのひび割れ 紫外線の影響で、コーキングが劣化している状態です。

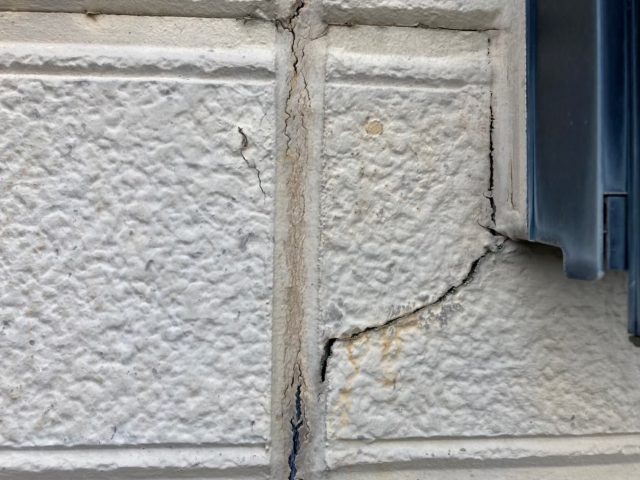

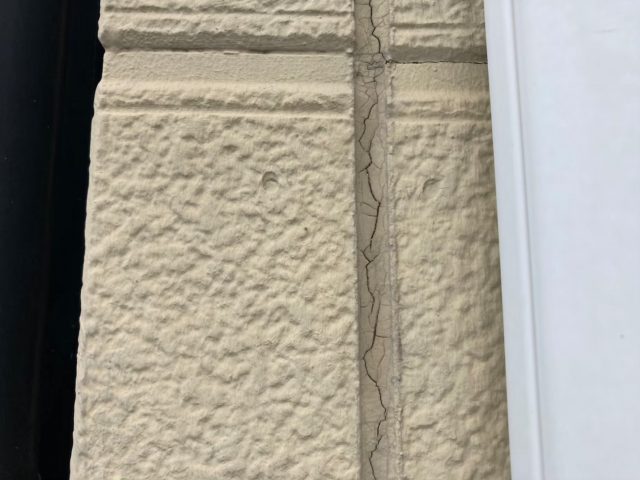

▲外壁 ひび割れ 紫外線や雨風による塗膜の劣化や地震の影響で発生してしまった状態です。

▲水切り 塗膜のはがれ 紫外線の影響で塗膜がはがれてしまっています。塗装されていない部分はお水を吸い込みやすくなります。

▲庇屋根 色あせ 紫外線の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。
工事中のレポート

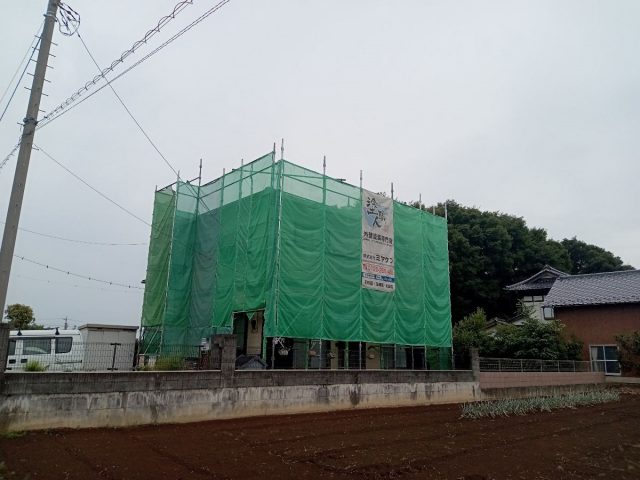

足場完成
作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

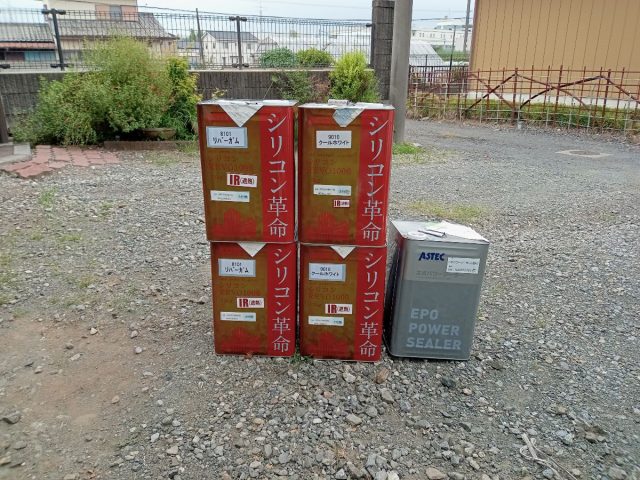

外壁塗料 材料一式
こちらが使用する材料です。 外壁にはアステックペイントの遮熱シリコン塗料を使用しました。 その他、屋根にはアステックペイントの遮熱シリコン塗料を使用しました。軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッ素塗料を使用しました。

コーキング 撤去

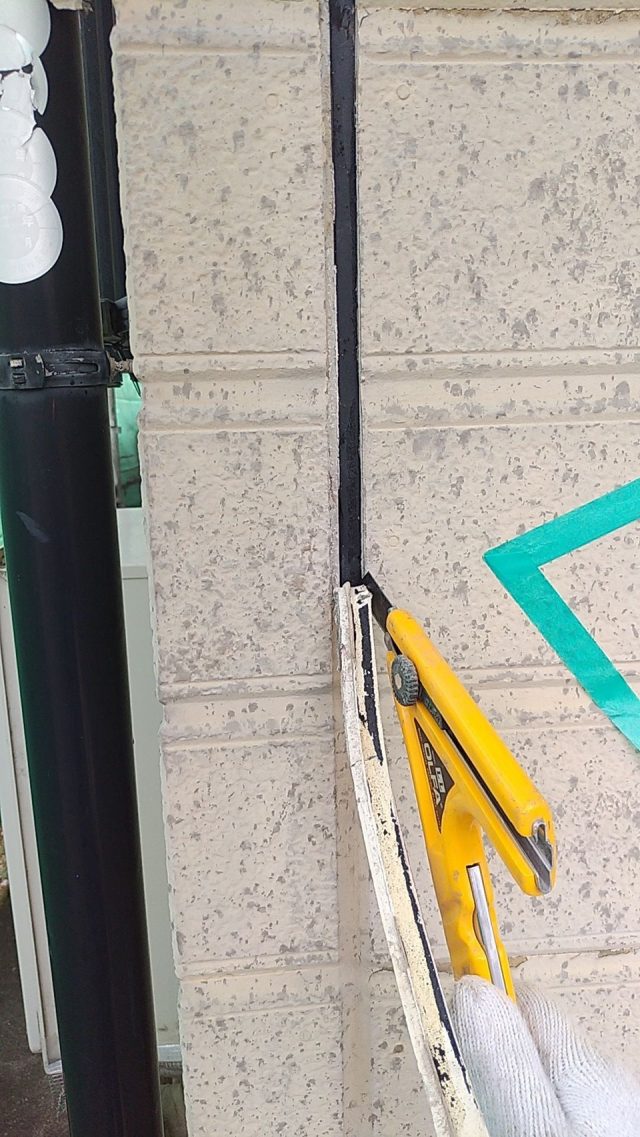

既存のコーキングを専用のカッターで丁寧に撤去しました。 外壁を傷つけないように注意しました。

コーキング プライマー塗布

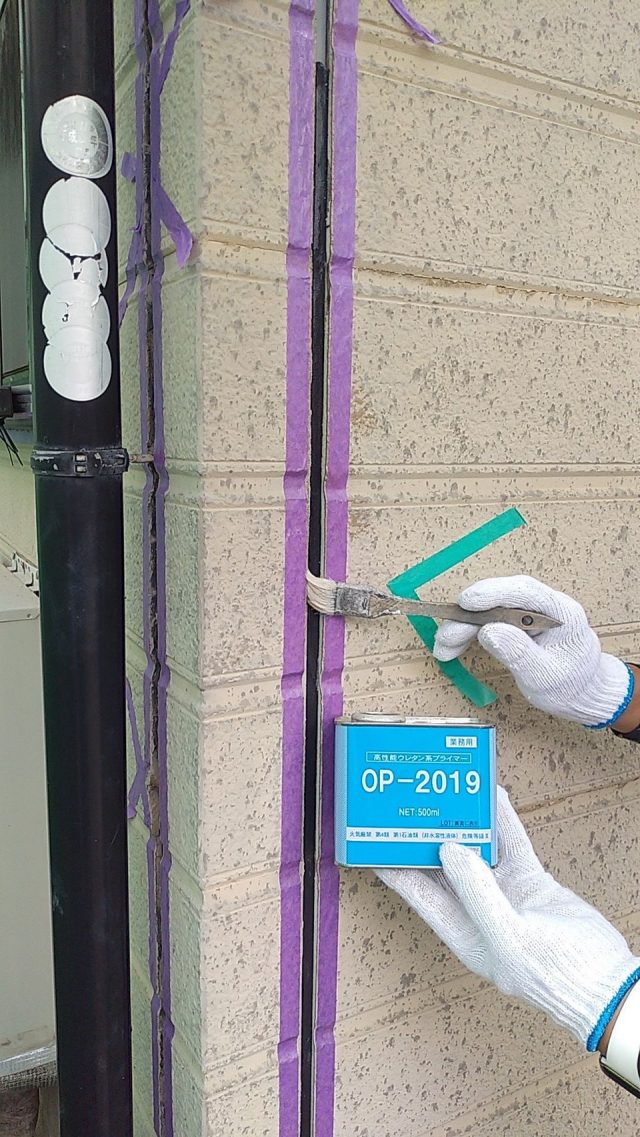

コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。

コーキング 充填

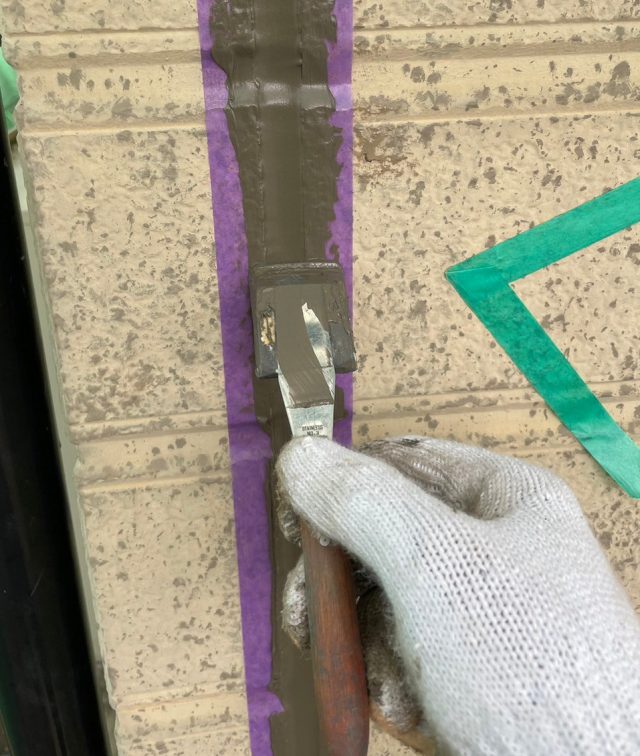

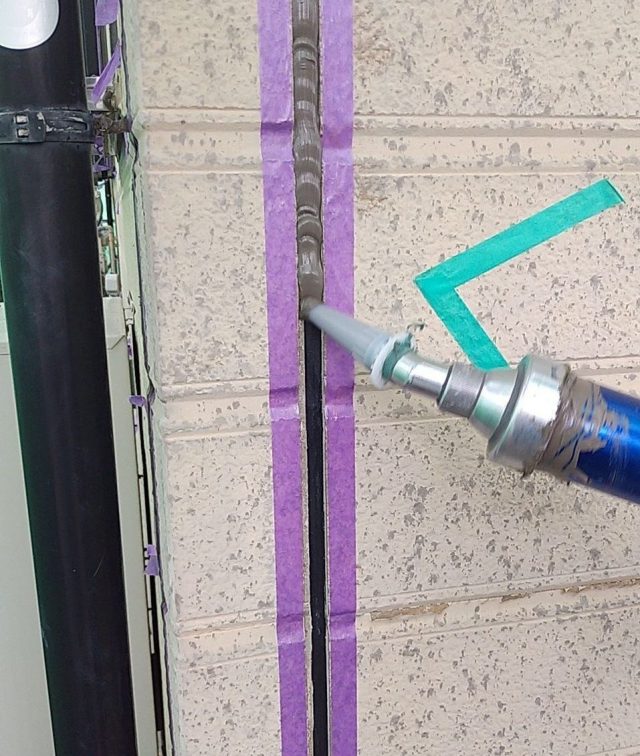

外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。

コーキング ヘラ押え
表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

コーキング 完了

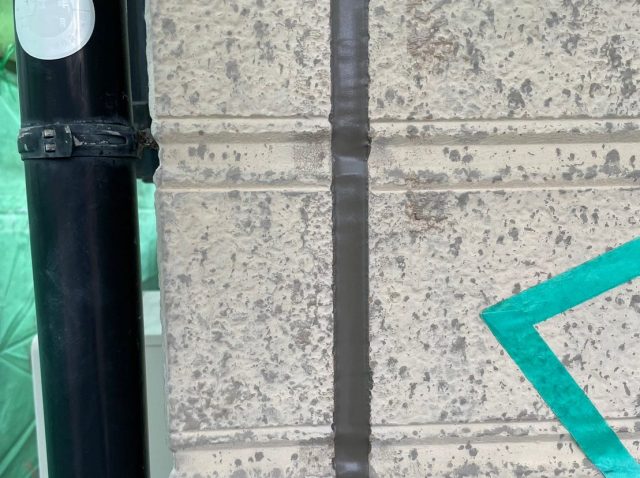

コーキングが完了しました。 このあと乾燥期間を設けて完成です。

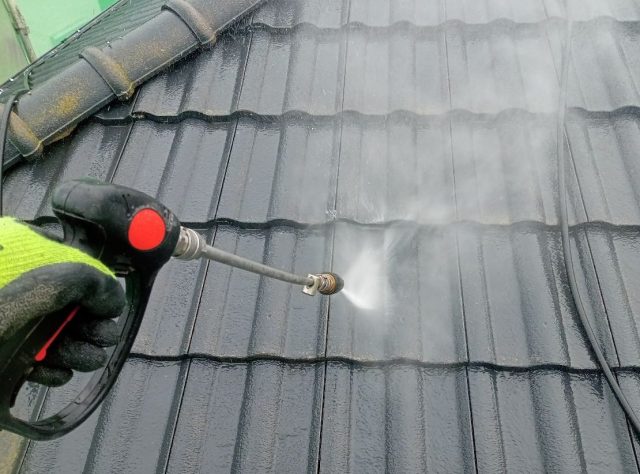

屋根 高圧洗浄
屋根についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

屋根 棟瓦ビス コーキングうち

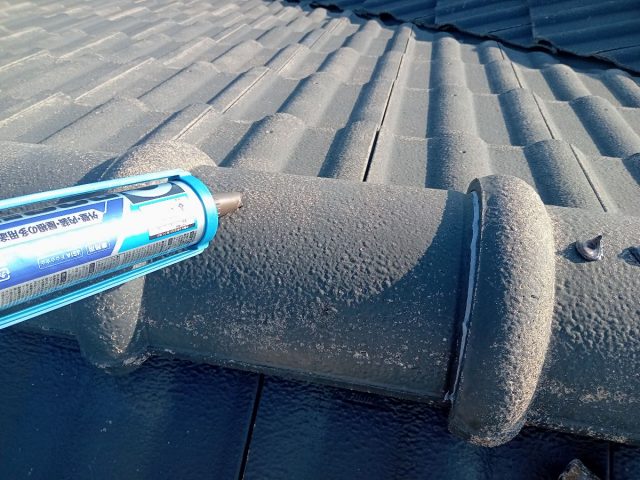

瓦を固定しているビス頭にコーキングを打ち込んでいきました。

屋根 下吹き塗装
屋根材と上吹きをしっかり密着させるために、下吹き塗装を行いました。 この下吹き作業を2回行いました。

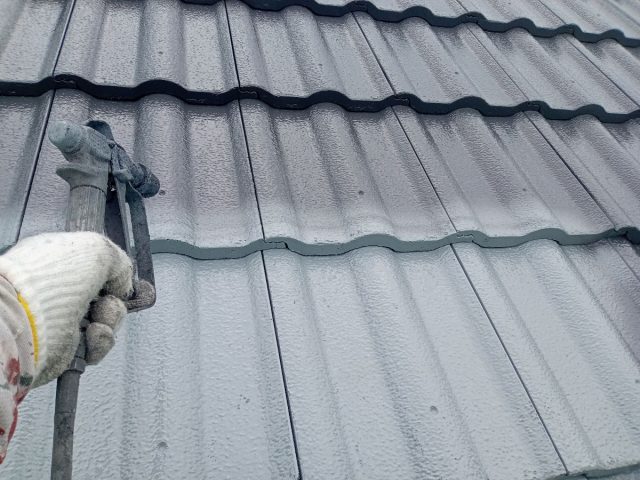

屋根 上吹き塗装1回目
凹凸の多い屋根材のため、塗ムラが残らないように吹き付け塗装を行いました。

屋根 上吹き塗装2回目
吹き付け塗装の忘れがないように確認をしながら仕上げました。

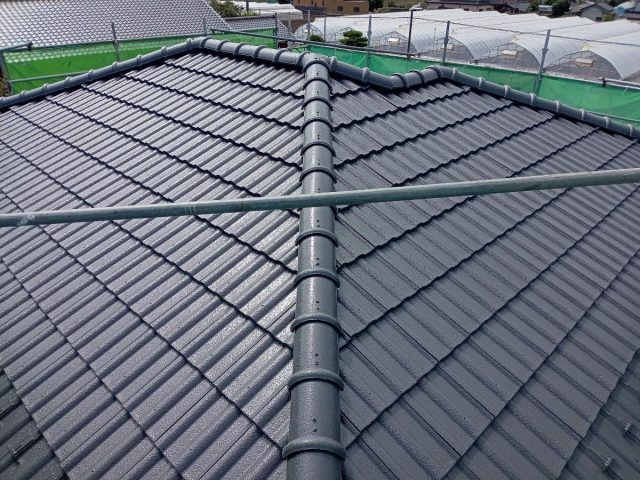

屋根 完了
屋根塗装が完了しました。 今回のお家のお色は、アステックペイントの【カーボングレー 9111】というお色を使用しました。

外壁 高圧洗浄
外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

外壁 下塗り作業
外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

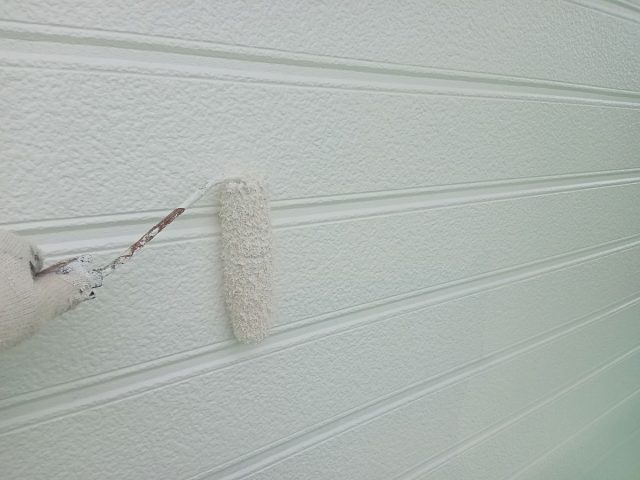

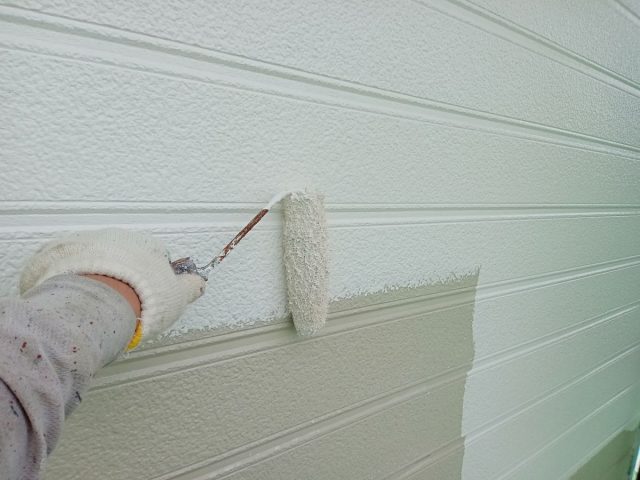

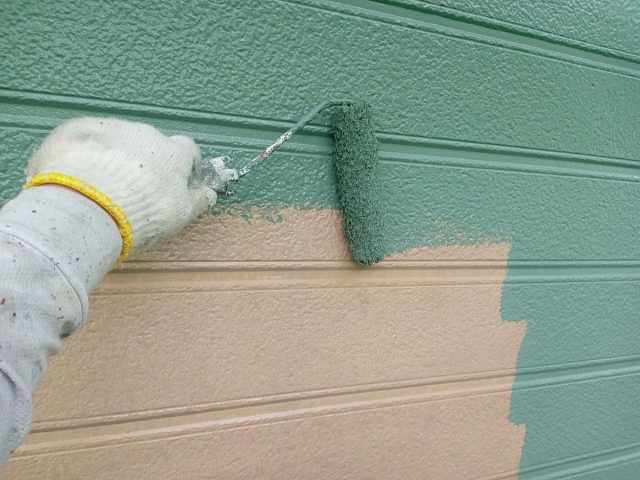

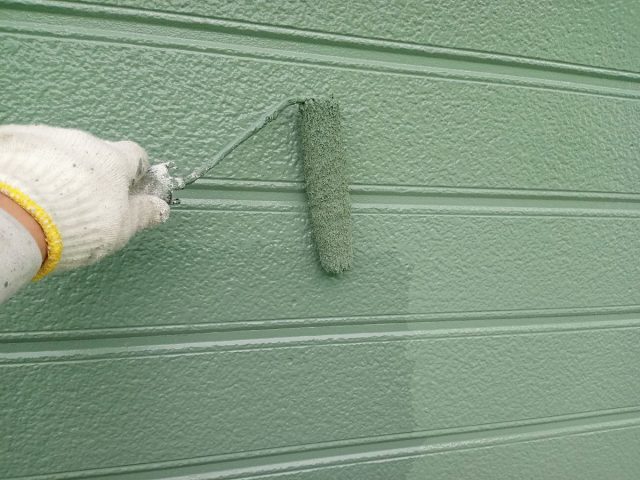

外壁(2階) 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

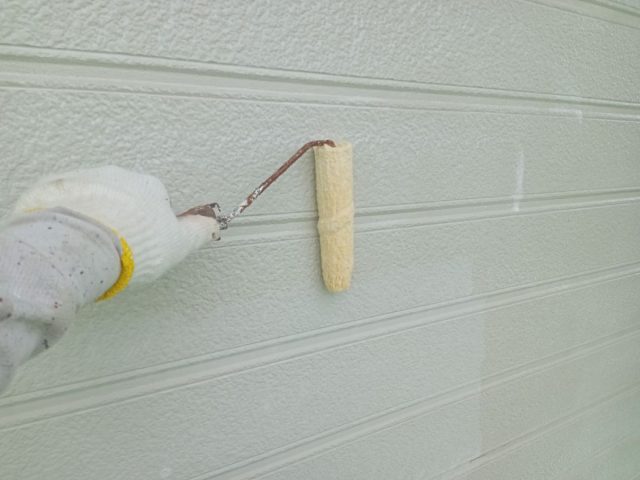

外壁(2階) 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。

外壁(1階) 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

外壁(1階) 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。

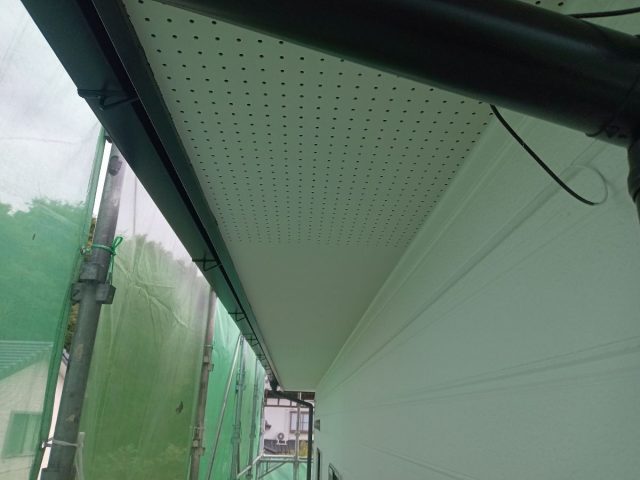

軒裏天井 完了
研磨したあと上塗り2回で仕上げました。

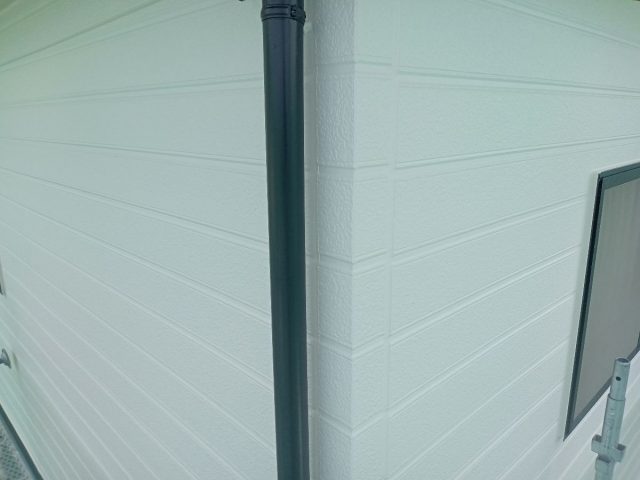

雨樋 完了
研磨したあと上塗り2回で仕上げました。

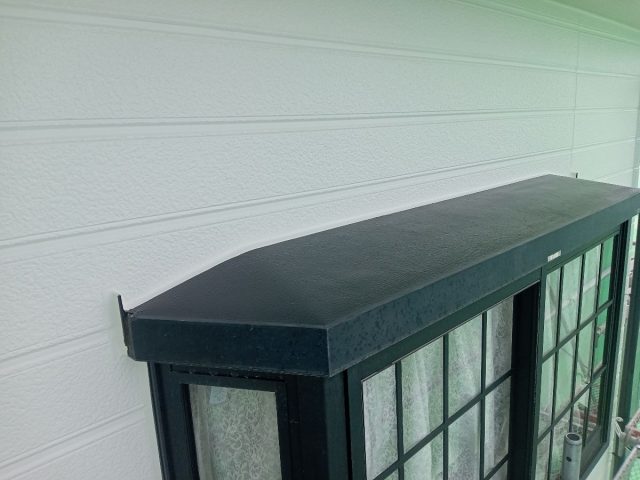

庇屋根 完了
研磨したあと上塗り2回で仕上げました。

雨戸 完了
研磨したあと上塗り2回で仕上げました。
