前橋市天川大島町O様 築20年人気のグレー仕上げの屋根外壁塗装工事
-
BEFORE
AFTER
物件データ
- 施工箇所
- 屋根・外壁・軒裏天井・破風板・雨樋・水切り・エアコンカバー
- 外壁塗装
- アステックペイント低汚染遮熱シリコンプラン/長持ち期間15~18年(8年保証)色:ウィザードコッパー 8078 3分ツヤ
- 屋根塗装
- アステックペイント遮熱フッ素プラン/長持ち期間16~20年(10年保証)色:トゥールブラック9119
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/シルキーホワイト ND155・その他付帯部:黒色 ND20
- 工事期間
- 2022/7/18~8/31
- 担当営業
- 森下・西原
- 担当職人
- 鈴木
- ご依頼のきっかけ
- 弊社のチラシをご覧になって
- 工事費(総額)
- 1,500,000円
- その他工事
- ベランダ防水・東面屋根雪止め金具設置・窓ガラスクリーニング
- カラー
- グレー・ブラック
- 地域
- 前橋市
- 外壁塗装プラン
- 低汚染プラン
- 屋根塗装プラン
- 遮熱フッ素プラン
- その他工事
- 防水工事
施工前のお悩み
コーキングが取れてしまっている箇所が目立ち、様々な業者の飛び込み営業が多く、新築から20年程経っていることから塗装では難しいという提案があり、カバー工法も検討中でした。

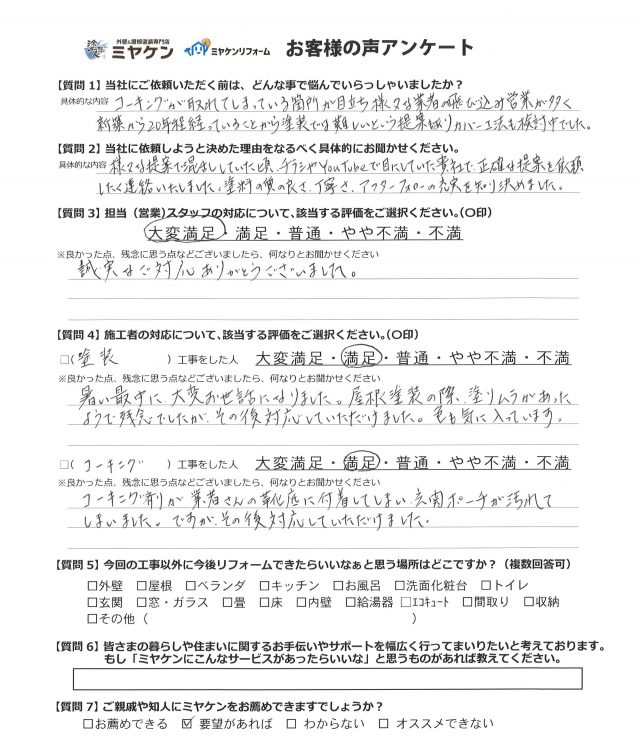

当社を選んだ決め手は?
様々な提案で混乱していた頃、チラシやYouTubeで目にしていた貴社で正確な提案を依頼したく連絡しました。
塗料の質の良さ・丁寧さ・アフターフォロー充実を知り決めました。
建物診断の結果

▲屋根 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

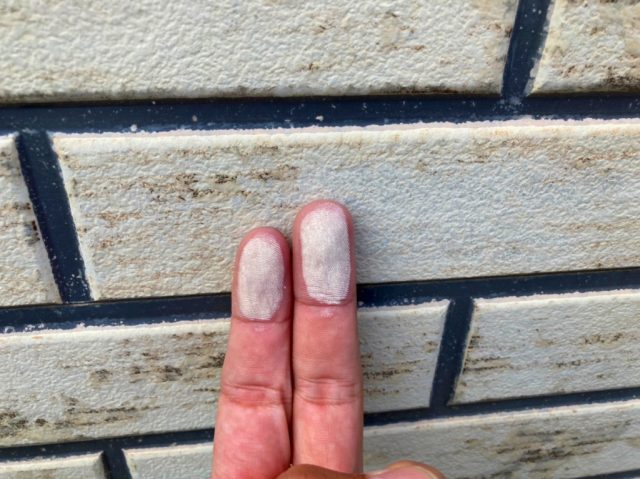

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

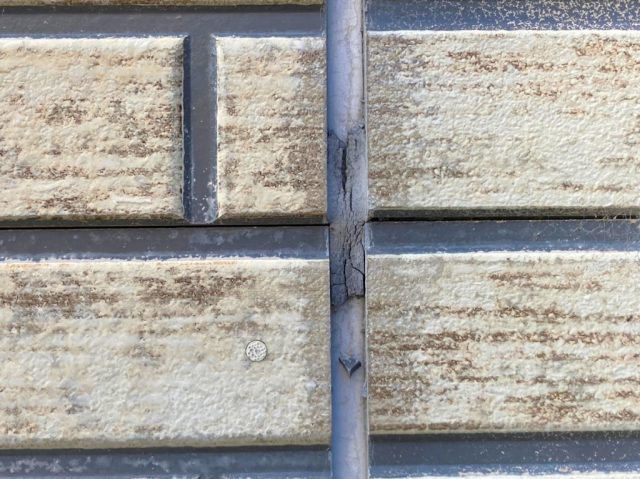

▲コーキングのひび割れ 紫外線の影響で、コーキングが劣化している状態です。

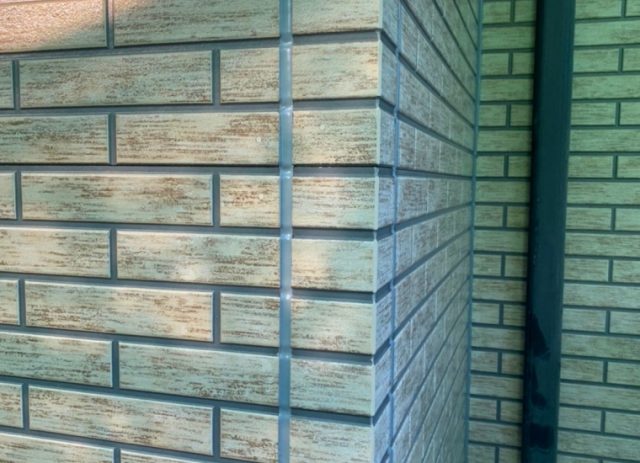

▲外壁 反り・浮き コーキングの劣化に伴い、外壁材がお水を含んで反れて浮いている状態です。

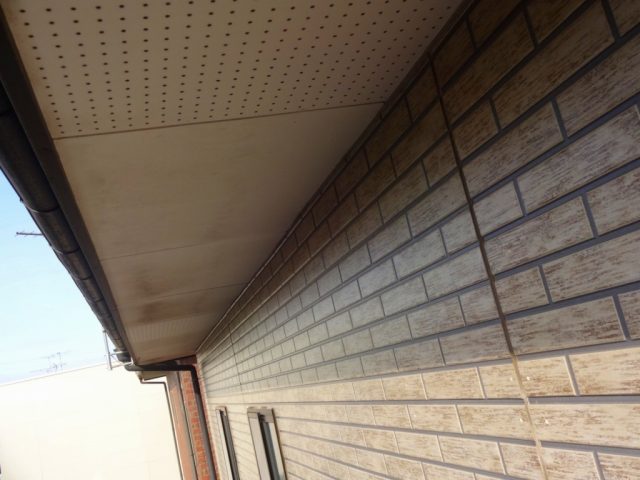

▲軒裏天井 シミ・汚れの付着 経年劣化により全体的に若干のシミ・汚れの付着がありました。(雨漏りの発生はありませんでした)
工事中のレポート

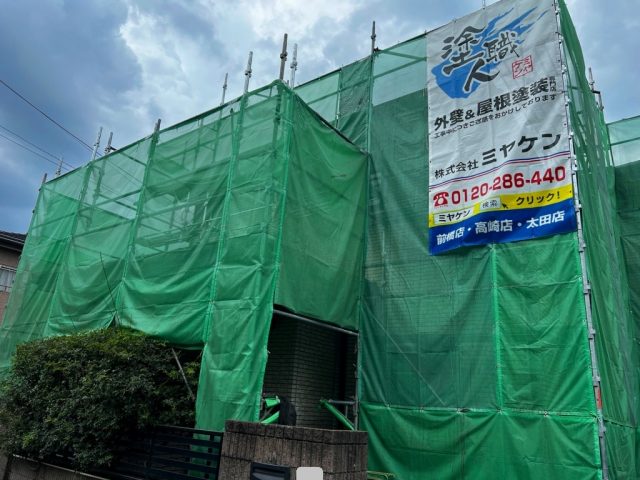

足場完成
1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

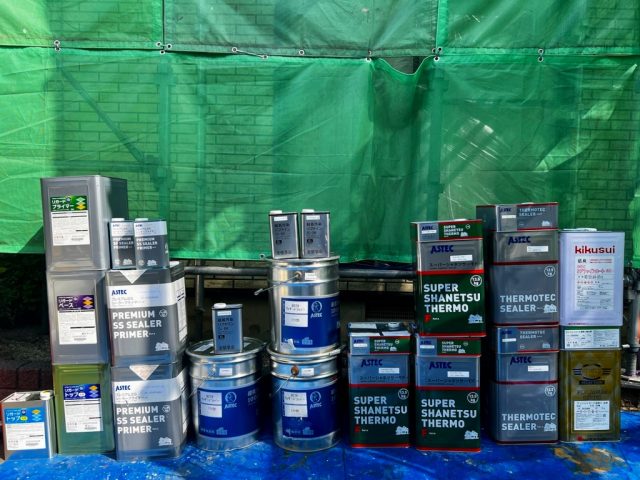

材料一式
こちらが使用する材料です。 屋根にはアステックペイントの遮熱フッ素塗料 外壁にはアステックペイントの低汚染遮熱シリコン塗料、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッ素塗料を使用しました。

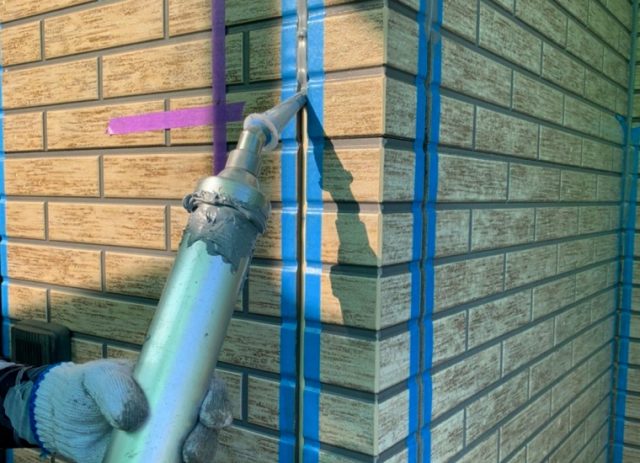

コーキング プライマー塗布

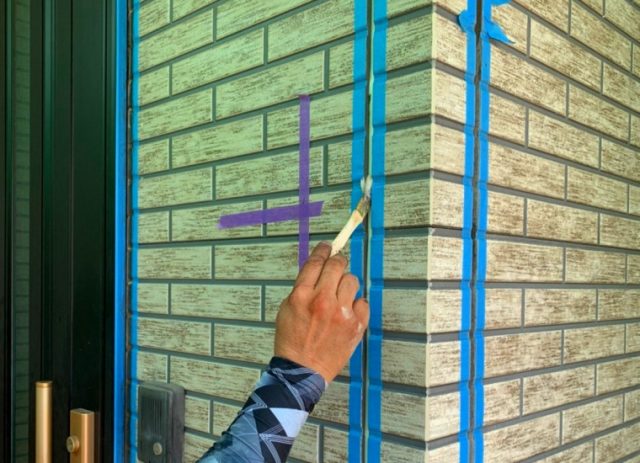

既存のコーキングを専用のカッターで丁寧に撤去しました。 外壁を傷つけないように注意しました。 コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。

コーキング 充填
外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。

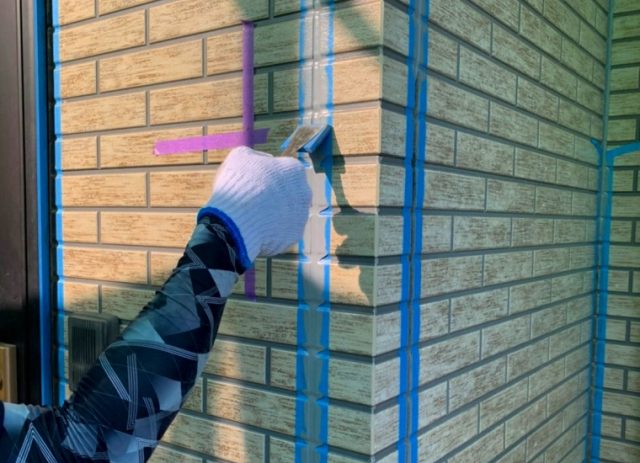

コーキング ヘラ押え
表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

コーキング 完了
コーキングが完了しました。 このあと乾燥期間を設けて完成です。

屋根 高圧洗浄
屋根についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

屋根 下塗り作業
屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。 この下塗り作業を2回行いました。

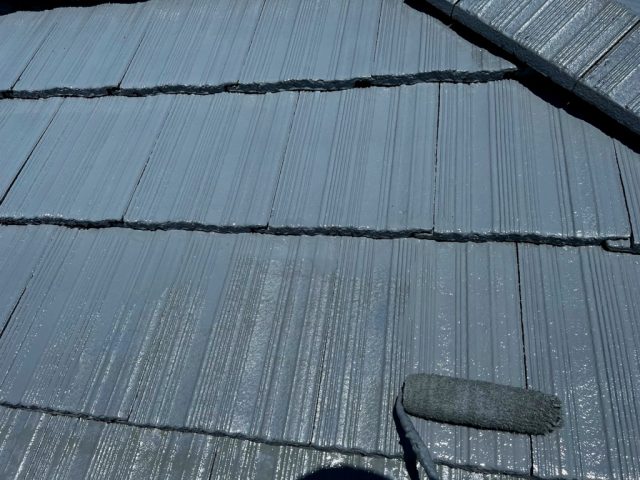

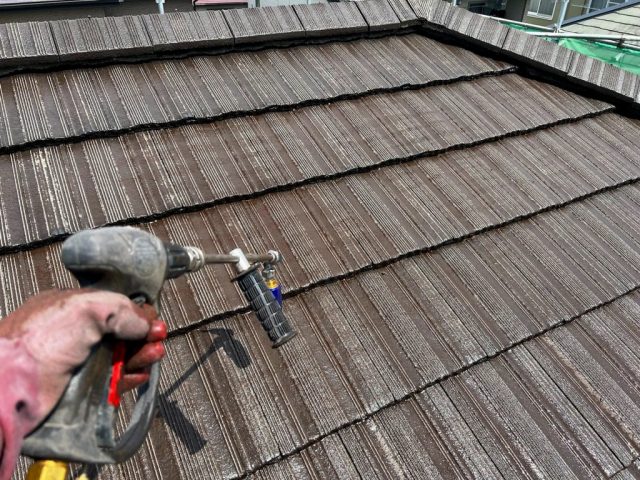

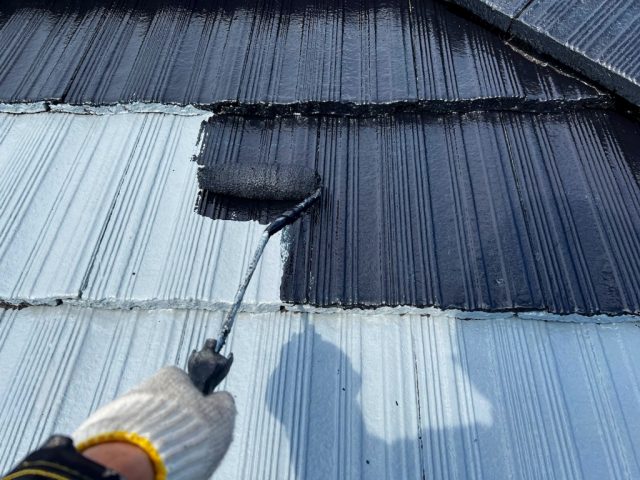

屋根 上塗り作業1回目

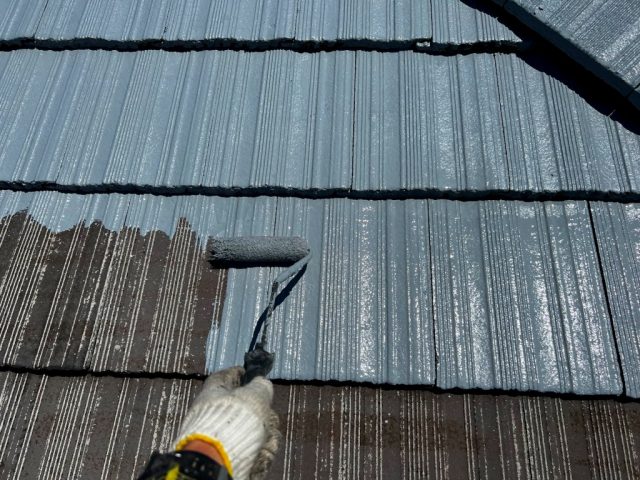

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

屋根 上塗り作業2回目
塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

外壁 高圧洗浄
外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

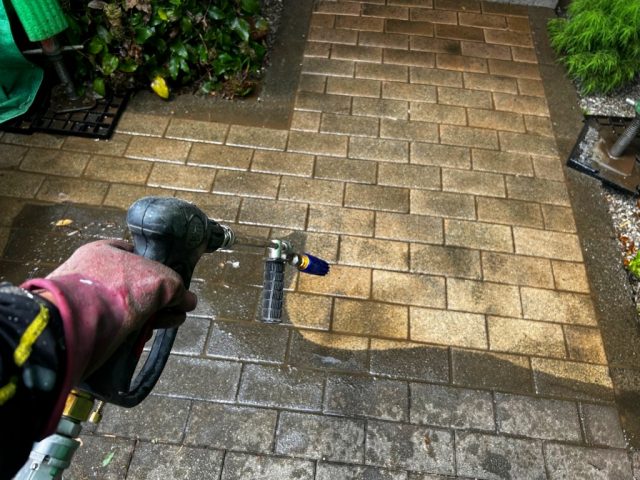

アプローチ 高圧洗浄
長年の汚れをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

外壁 下塗り作業

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

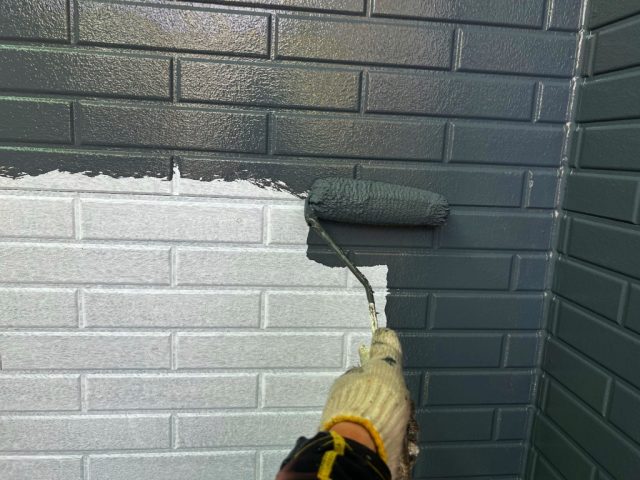

外壁 上塗り作業
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

外壁 完了

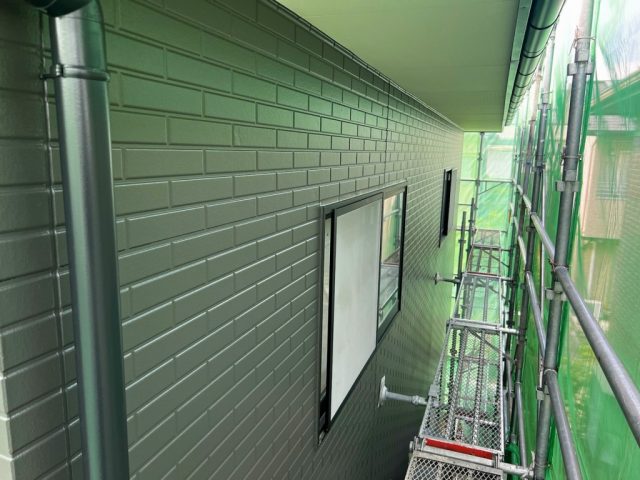

外壁塗装が完了しました。 今回のお家は、ツヤを抑えた3分ツヤ仕上げです。

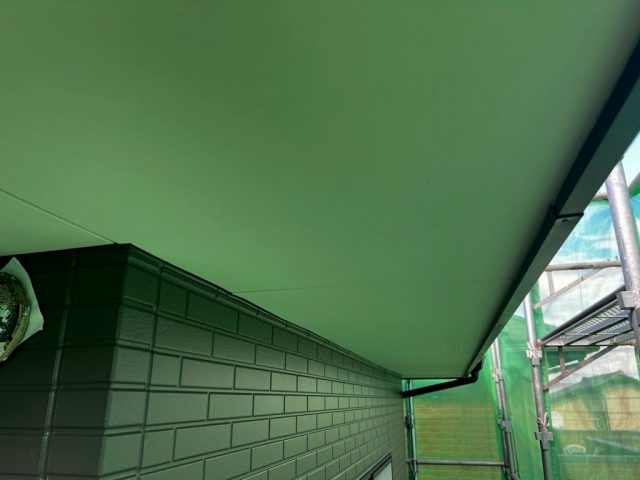

軒裏天井 完了
研磨したあと上塗り2回で仕上げました。

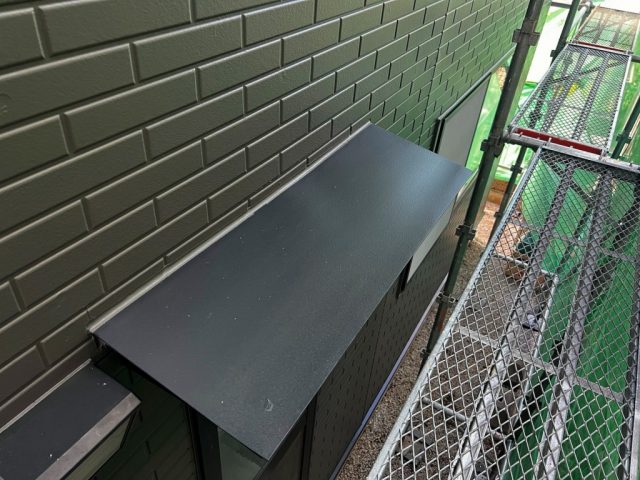

庇屋根 完了
研磨したあと上塗り2回で仕上げました。

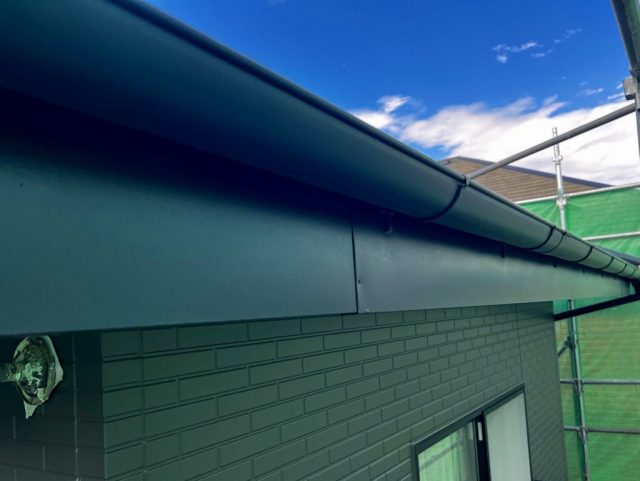

雨樋・破風板 完了
研磨したあと上塗り2回で仕上げました。

エアコンカバー 完了
研磨したあと上塗り2回で仕上げました。

ベランダ防水 プライマー塗布
ベランダ上の洗浄を行い、プライマー(下塗り)を塗布していきました。

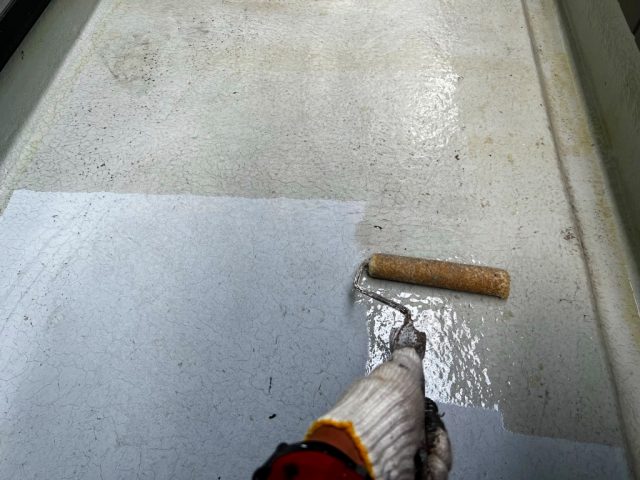

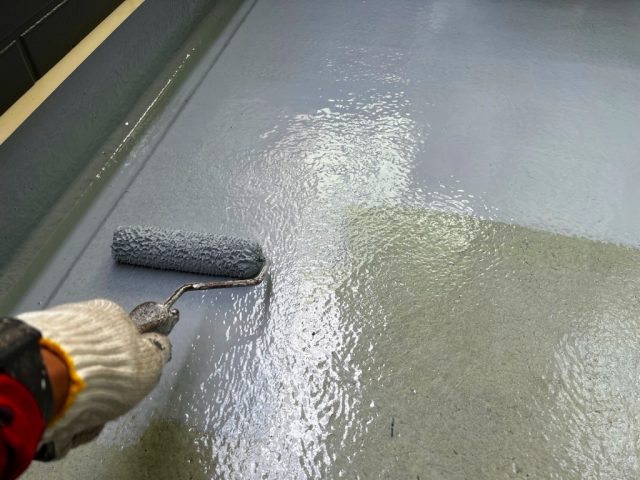

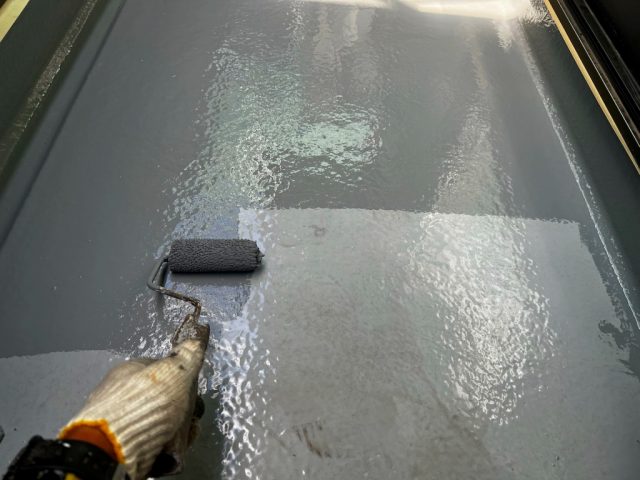

ベランダ防水 トップコート1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

ベランダ防水 トップコート2回目
塗ムラや塗り残しがないように丁寧に仕上げました。
