太田市岩松町M様 さわやかなツートン仕上げの屋根外壁塗装工事

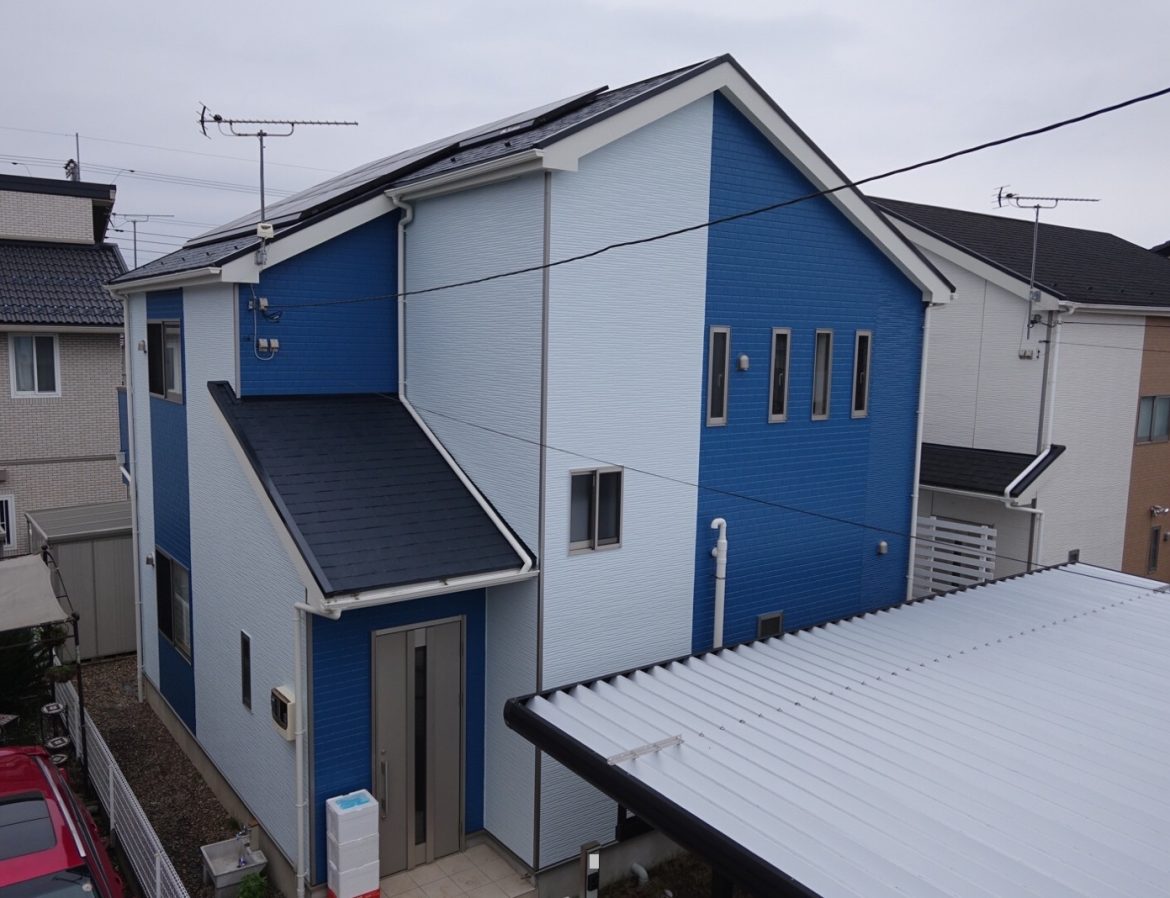

完成

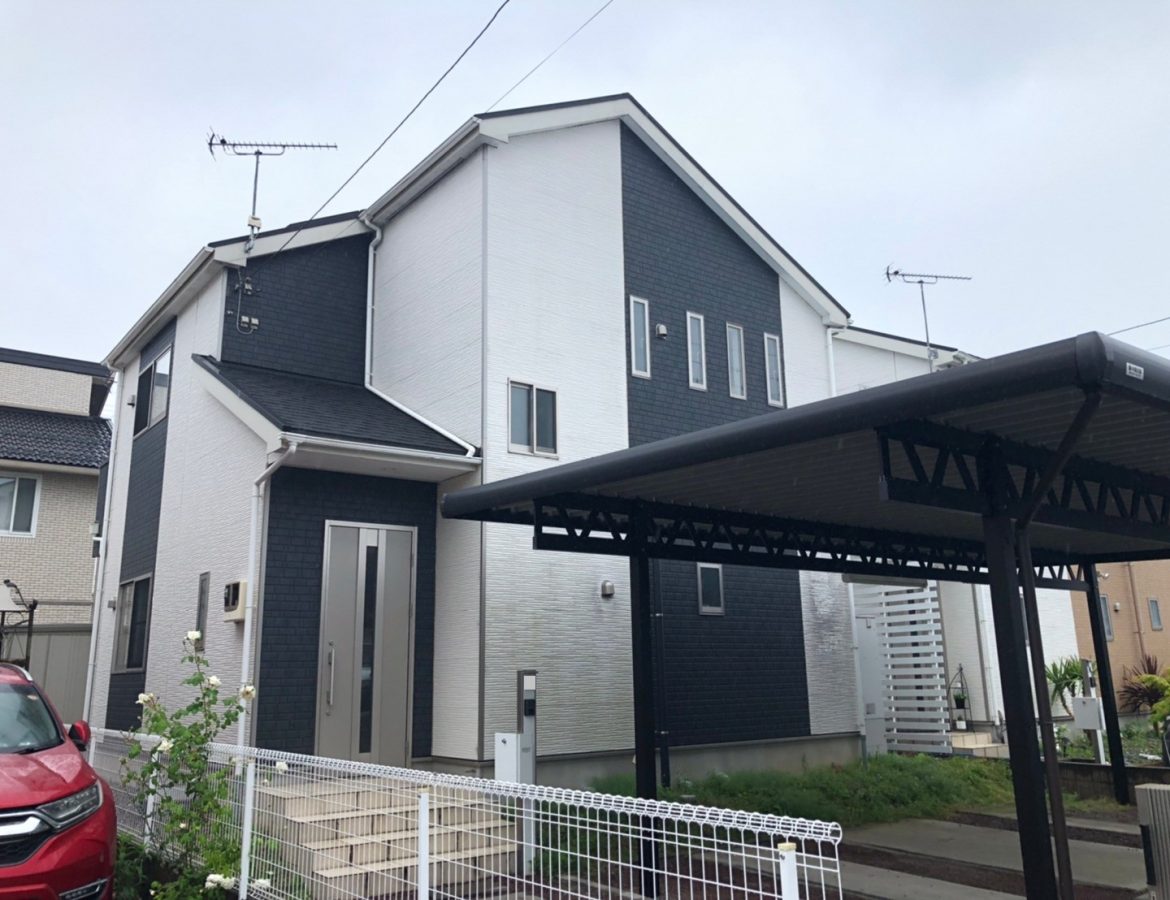

家

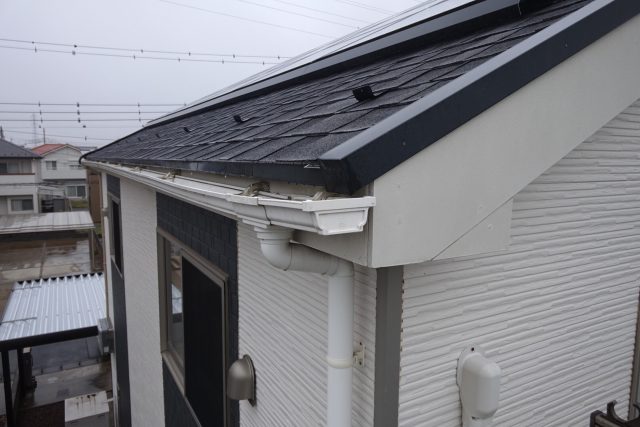

  • BEFORE

    屋根

    AFTER

    屋根
  • BEFORE

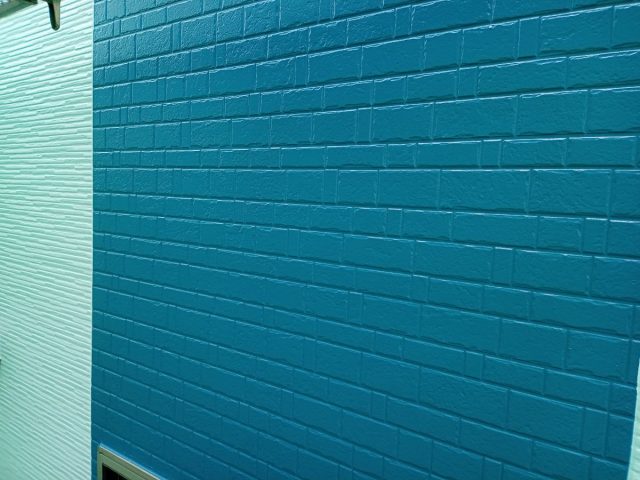

    外壁

    AFTER

    外壁

物件データ

施工箇所
屋根・外壁・軒裏天井・破風板・雨樋・エアコンカバー
外壁塗装
アステックペイント低汚染遮熱フッ素プラン/長持ち期間20~24年(12年保証) 色:①ホライズンブルー 9022 3分ツヤ・②コバルト 8107 3分ツヤ
屋根塗装
遮熱無機プラン/長持ち期間20~24年(12年保証) 色:スレートブラック SC-50
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:シルキーホワイト ND-155
工事期間
2022/5/23~6/14
担当営業
原田・滝川
担当職人
春山
ご依頼のきっかけ
弊社のチラシをご覧になって
工事費(総額)
1,204,170円
その他工事
ベランダ防水・配線金具交換・窓ガラスクリーニング
カラー
ホワイト ブルー 2色以上
地域
太田市
外壁塗装プラン
低汚染プラン
屋根塗装プラン
無機プラン
その他工事
防水工事 その他

施工前のお悩み

目地のすき間、やせてきた。

当社を選んだ決め手は?

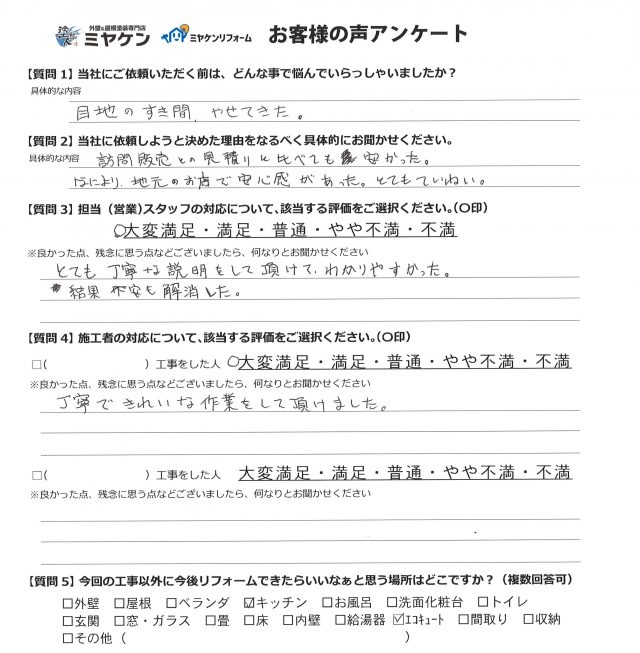

訪問販売との見積りと比べても安かった。なにより、地元のお店で安心感があった。とてもていねい。

建物診断の結果

屋根

▲屋根 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。

外壁

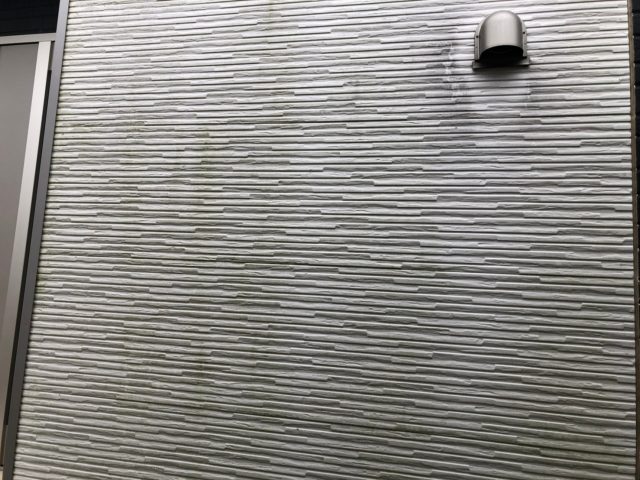

▲外壁 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

コーキング

▲コーキング 剥離(はくり) 紫外線の影響で、コーキングが劣化している状態です。

雨樋

▲雨樋 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

雨樋

▲雨樋 ゆがみ 数年前の大雪の影響で雨樋が変形している状態です。

工事中のレポート

2022.05.23
1654852091892

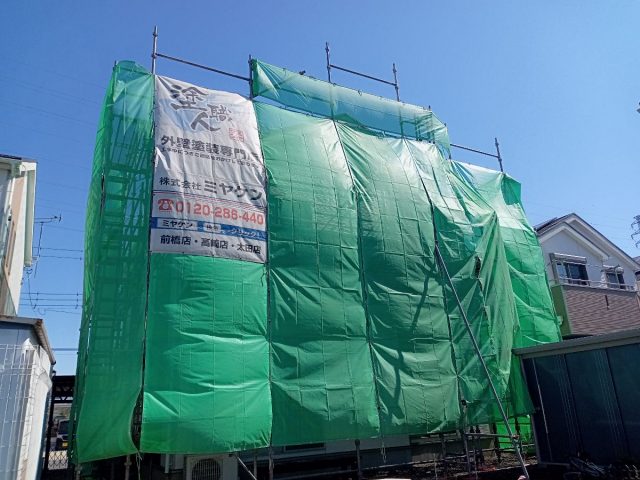

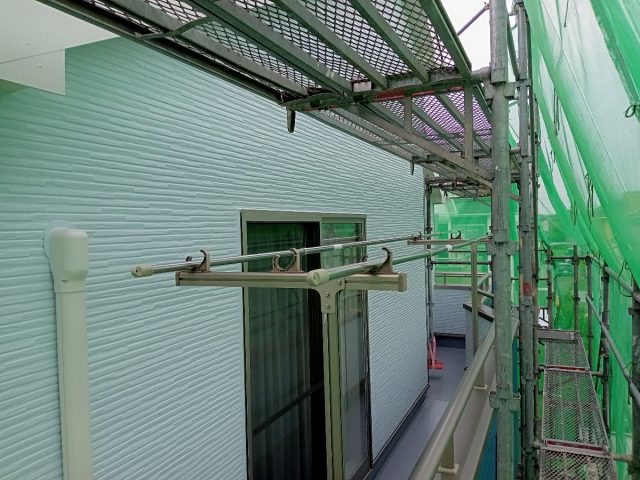

足場完成

1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2022.05.23
材料

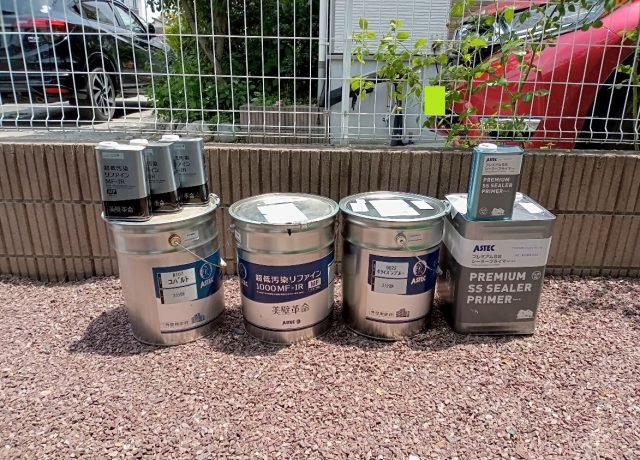

屋根 材料一式

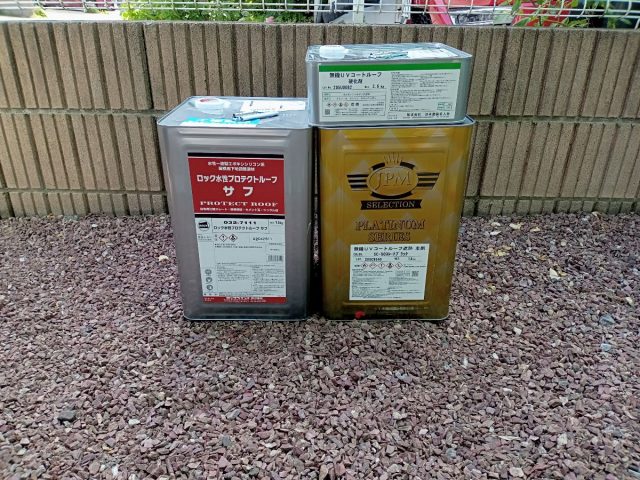

こちらが屋根に使用する材料です。 日本塗装名人社の遮熱無機塗料を使用しました。

2022.05.23
材料

外壁 材料一式

こちらが外壁に使用する材料です。 アステックペイントの低汚染遮熱フッ素塗料を使用しました。

2022.05.23
屋根

屋根 施工前

屋根施工前の様子です。

2022.05.28
屋根 高圧洗浄

屋根 高圧洗浄

屋根についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2022.06.01
屋根塗装

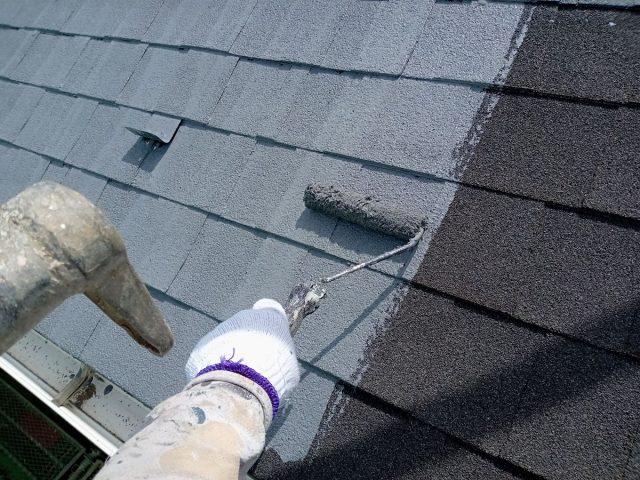

屋根 下塗り作業

屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。 この下塗り作業を2回行いました。

2022.06.02
屋根塗装

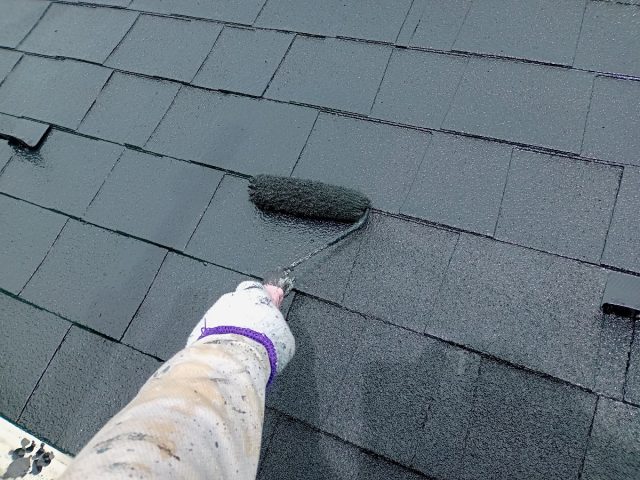

屋根 上塗り作業1回目

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2022.06.03
屋根塗装

屋根 上塗り作業2回目

塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

2022.06.03
屋根

屋根 完了

屋根塗装が完了しました。 今回のお家のお色は、アステックペイントの【スレートブラック】というお色を使用しました。

2022.05.23
外壁

外壁 施工前

外壁施工前の様子です。

2022.05.24
コーキング

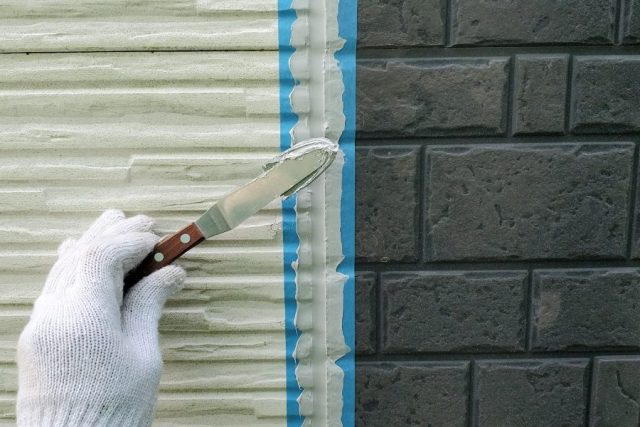

コーキング プライマー塗布

既存のコーキングを専用のカッターで丁寧に撤去しました。 その後、コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。

2022.05.24
コーキング

コーキング 充填

外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。

2022.05.25
コーキング

コーキング ヘラ押え

表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

2022.05.25
コーキング

コーキング 完了

コーキングが完了しました。 このあと乾燥期間を設けて完成です。

2022.05.28
外壁 高圧洗浄

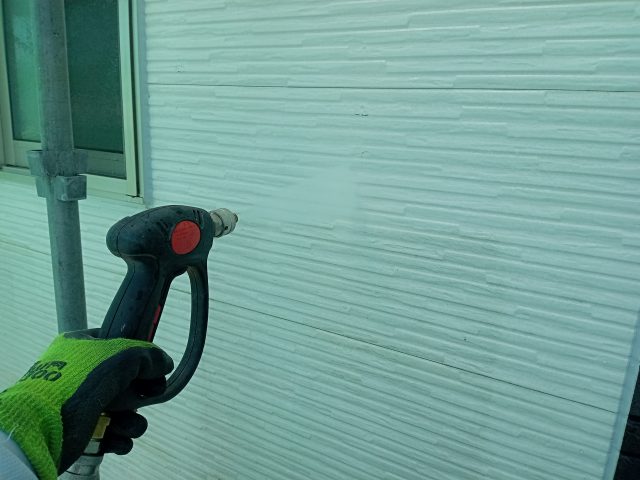

外壁 高圧洗浄

外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2022.06.07
外壁塗装

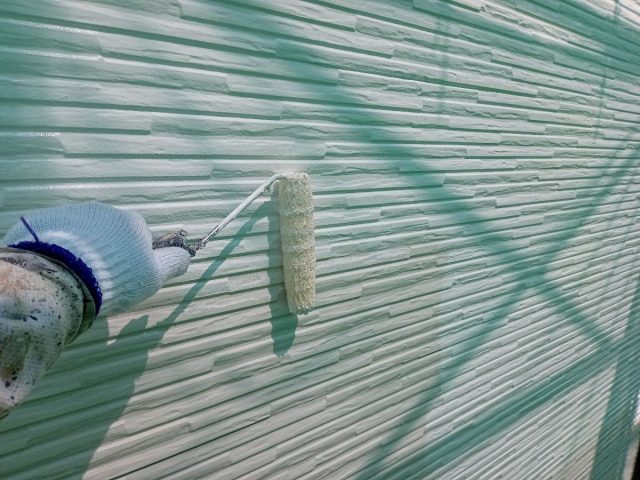

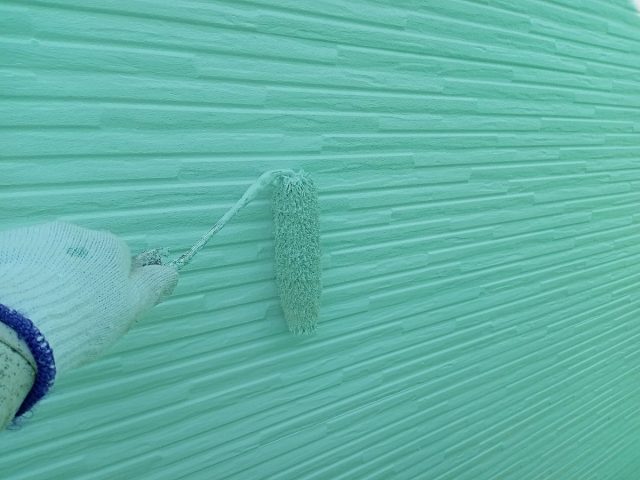

外壁 下塗り作業

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2022.06.09
外壁塗装

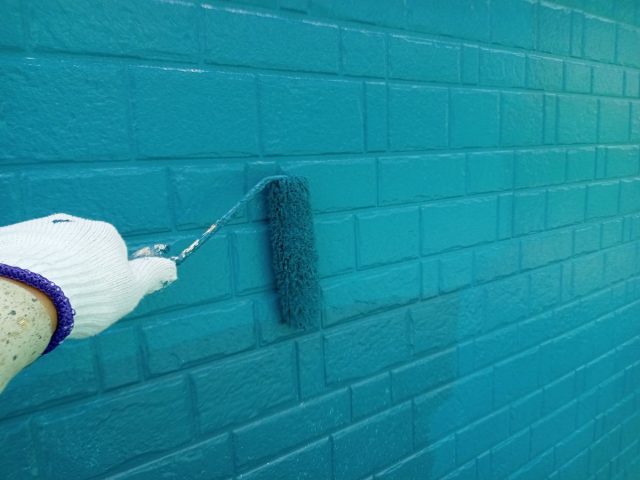

外壁① 上塗り作業

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2022.06.10
外壁

外壁① 完了

外壁塗装が完了しました。 今回のお家は、ツヤを抑えた3分ツヤ仕上げです。

2022.06.08
外壁塗装

外壁② 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.06.09
外壁塗装

外壁② 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.06.10
外壁

外壁② 完了

外壁塗装が完了しました。 今回のお家は、ツヤを抑えた3分ツヤ仕上げです。

2022.05.23
軒裏天井

軒裏天井 施工前

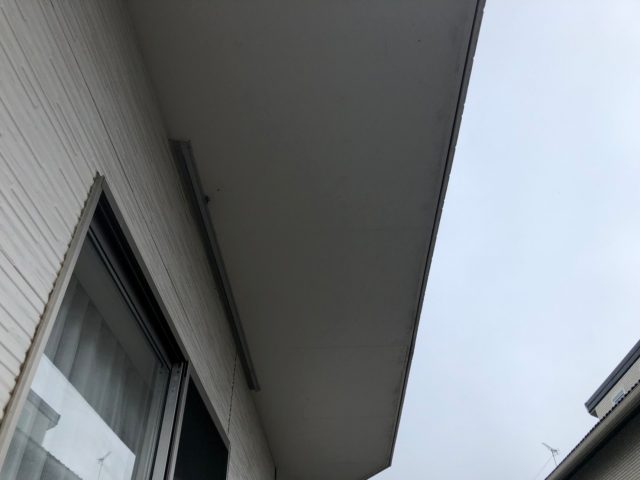

軒裏天井施工前の様子です。

2022.06.13
軒裏天井

軒裏天井・雨樋・破風板 完了

研磨したあと上塗り2回で仕上げました。

2022.06.11
ベランダ防水

ベランダ防水 下塗り作業

ベランダ防水下塗りの様子です。専用のプライマーを塗布していきました。

2022.06.13
ベランダ防水

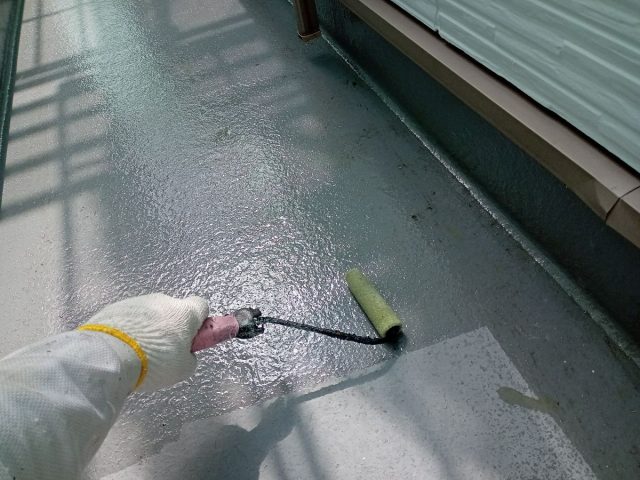

ベランダ防水 上塗り作業

今回は、ウレタントップコートを使用しました。塗ムラや塗り残しがないように丁寧に仕上げました。

2022.06.13
ベランダ防水

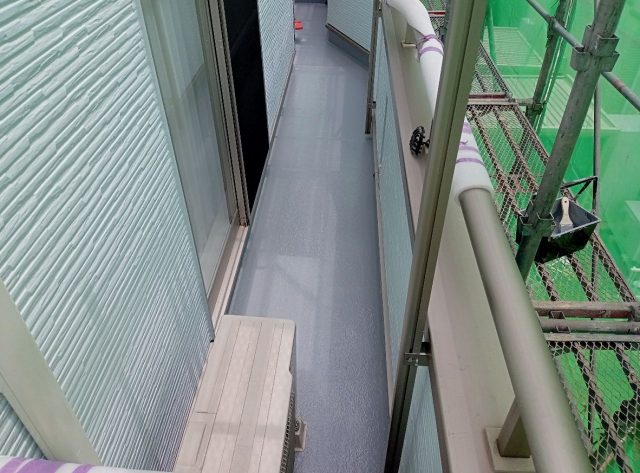

ベランダ防水 完了

ベランダ防水完了の様子です。
