佐波郡玉村町K様 ツートン仕上げの屋根外壁塗装工事
-
BEFORE
AFTER
-
BEFORE
AFTER
物件データ
- 施工箇所
- 屋根・外壁・軒裏天井・破風板・雨樋・雨戸・幕板・庇屋根・エアコンカバー
- 外壁塗装
- アステックペイント低汚染遮熱シリコンプラン/長持ち期間15~18年(8年保証) 色:(1階)ヤララブラウン 8087 3分ツヤ・(2階)ライトクリーム 8097 3分ツヤ
- 屋根塗装
- アステックペイント遮熱フッ素プラン/長持ち期間16~20年(10年保証) 色:ラセットブラウン 9113
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/シルキーホワイト ND-155・破風板.雨樋.庇屋根.エアコンカバー/ヤララブラウン 8087・雨戸/ライトクリーム 8096
- 工事期間
- 2022/5/13~5/25
- 担当営業
- 星野・伊藤
- 担当職人
- 中島
- ご依頼のきっかけ
- 弊社のチラシをご覧になって
- 工事費(総額)
- 1,265,700円
- その他工事
- 配線金具交換・窓ガラスクリーニング
- 地域
- 佐波郡
- 外壁塗装プラン
- 低汚染プラン
- 屋根塗装プラン
- 遮熱フッ素プラン
施工前のお悩み
特になし
塗装は最初からミヤケンさんに依頼する予定だった
当社を選んだ決め手は?
会社も使っており、信頼していた為。
建物診断の結果

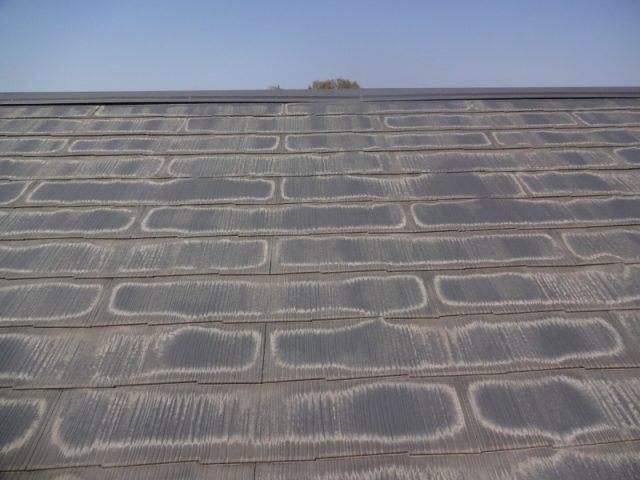

▲屋根 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。

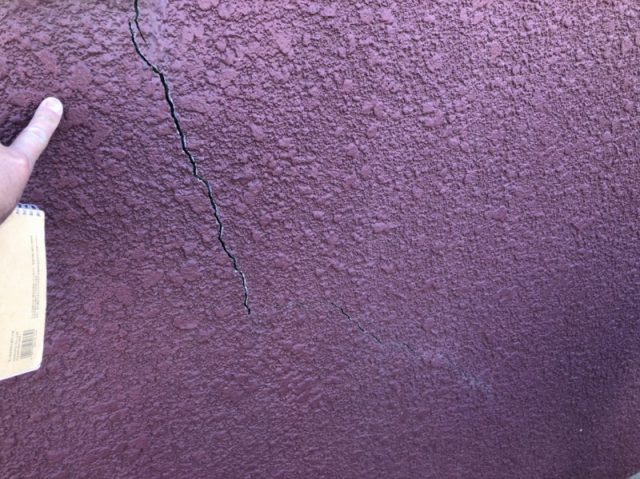

▲外壁 ひび割れ 紫外線や雨風による塗膜の劣化や地震の影響で発生してしまった状態です。

▲雨樋 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

▲戸袋 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。
工事中のレポート

足場完成

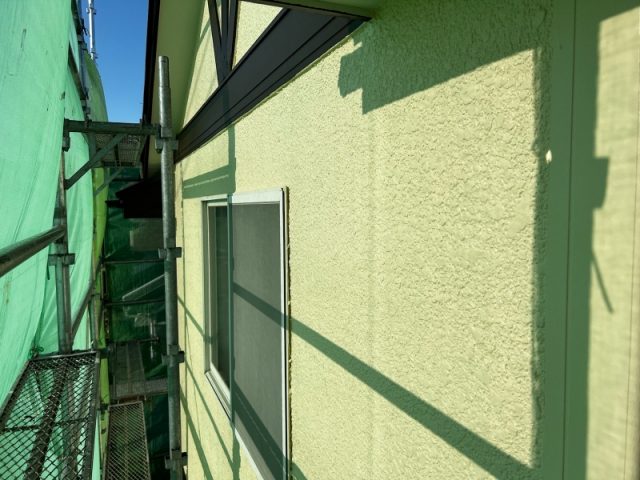

1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

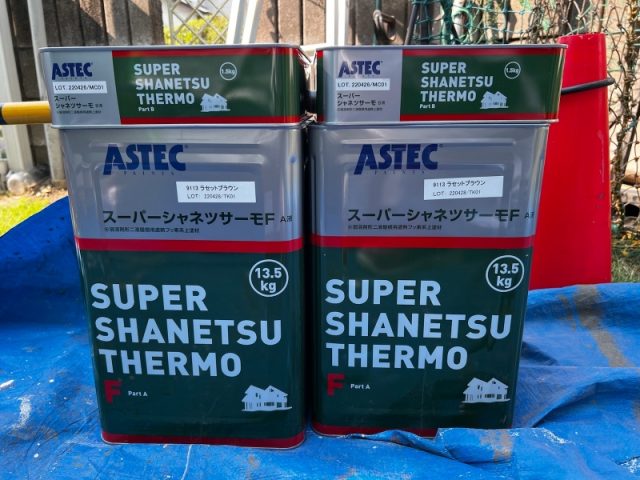

屋根 材料一式

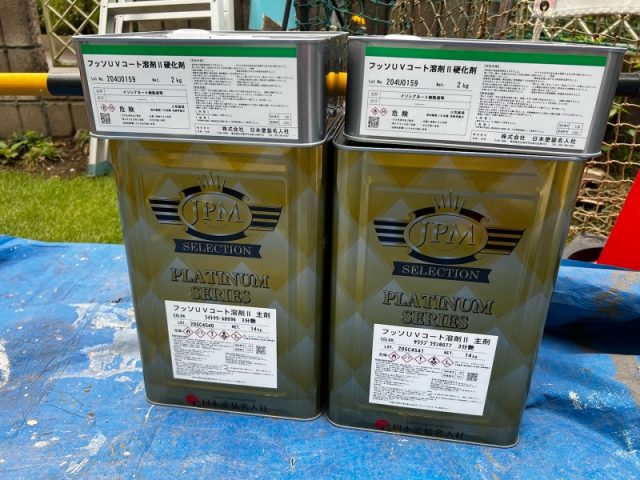

こちらが屋根に使用する材料です。 屋根にはアステックペイントの遮熱フッ素塗料を使用しました。

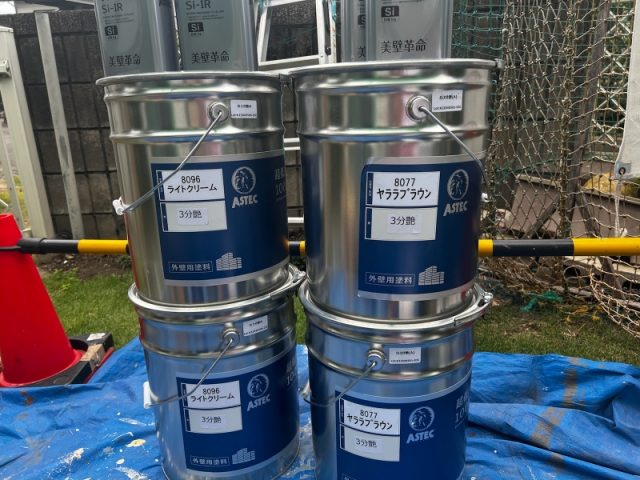

外壁 材料一式
こちらが外壁に使用する材料です。 外壁にはアステックペイントの超低汚染遮熱フッ素塗料を使用しました。
付帯部 材料一式
こちらが付帯部に使用する材料です。 軒裏天井には通気性の優れた専用塗料・その他付帯部にはフッ素塗料を使用しました。
屋根 施工前
屋根施工前の様子です。

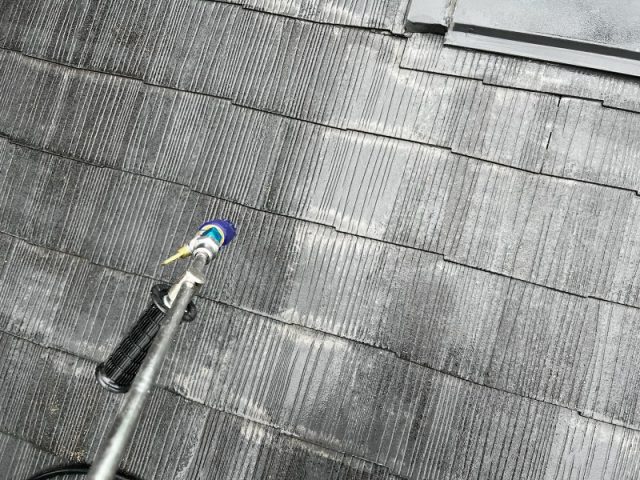

屋根 高圧洗浄
屋根についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。
屋根 下塗り作業
屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。 この下塗り作業を2回行いました。
屋根 上塗り作業1回目

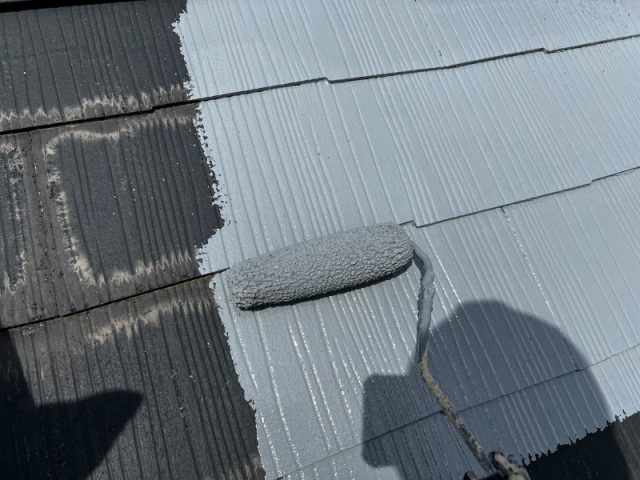

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

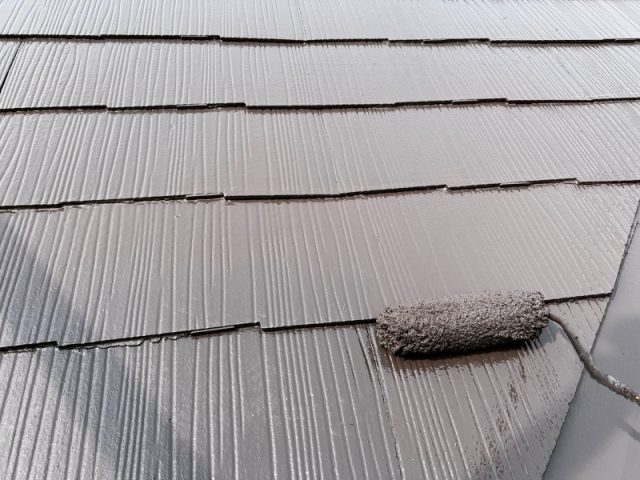

屋根 上塗り作業2回目

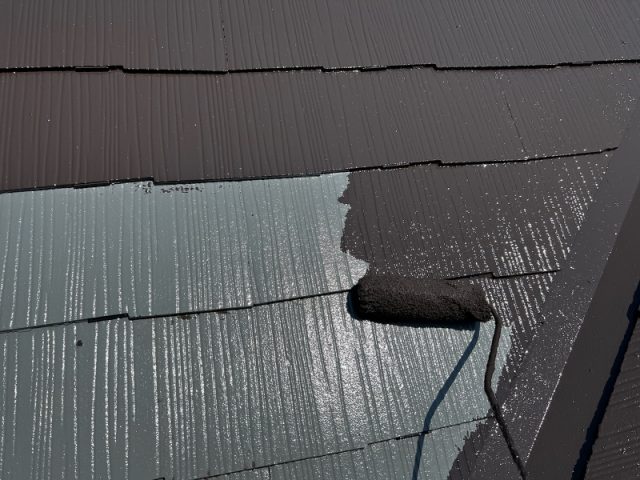

塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

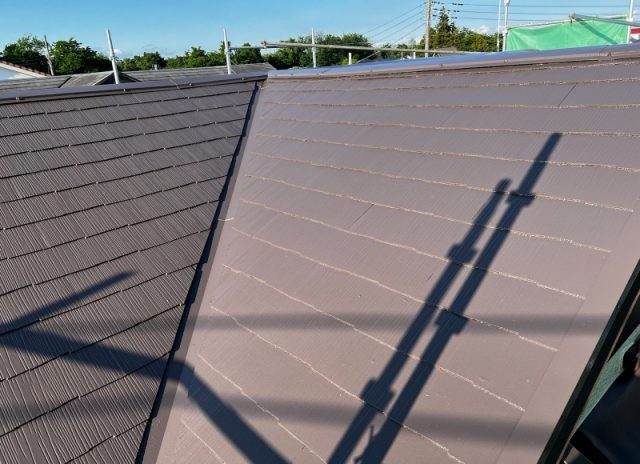

屋根 完了
屋根塗装が完了しました。 今回のお家のお色は、アステックペイントの【ラセットブラウン】というお色を使用しました。
外壁 施工前
外壁施工前の様子です。

外壁 高圧洗浄
外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

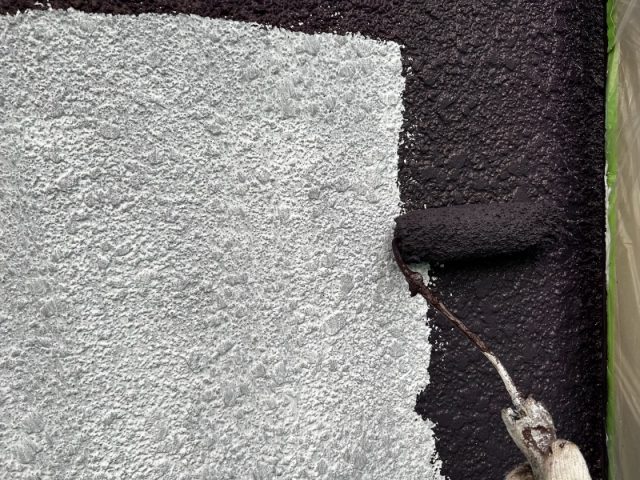

外壁(1階) 上塗り作業1回目
下塗りを塗った後に、メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
外壁(1階) 上塗り作業2回目

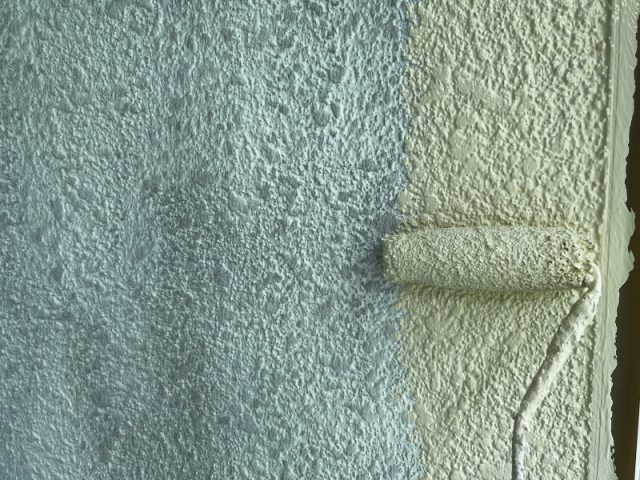

塗ムラや塗り残しがないように丁寧に仕上げました。
外壁(1階) 完了
外壁塗装が完了しました。 今回のお家は、ツヤを抑えた3ツヤ仕上げです。
外壁(2階) 上塗り作業1回目
下塗りを塗った後に、メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
外壁(2階) 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。
外壁(2階) 完了
外壁塗装が完了しました。 今回のお家は、ツヤを抑えた3ツヤ仕上げです。

軒裏天井 完了
研磨したあと上塗り2回で仕上げました。

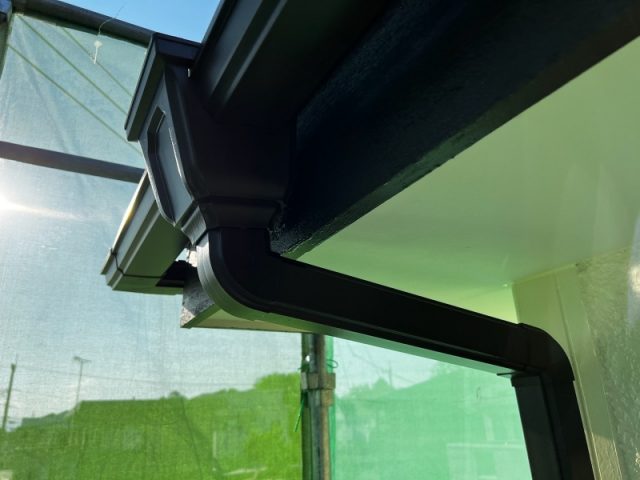

雨樋・破風板 完了
研磨したあと上塗り2回で仕上げました。

戸袋 完了
研磨したあと上塗り2回で仕上げました。

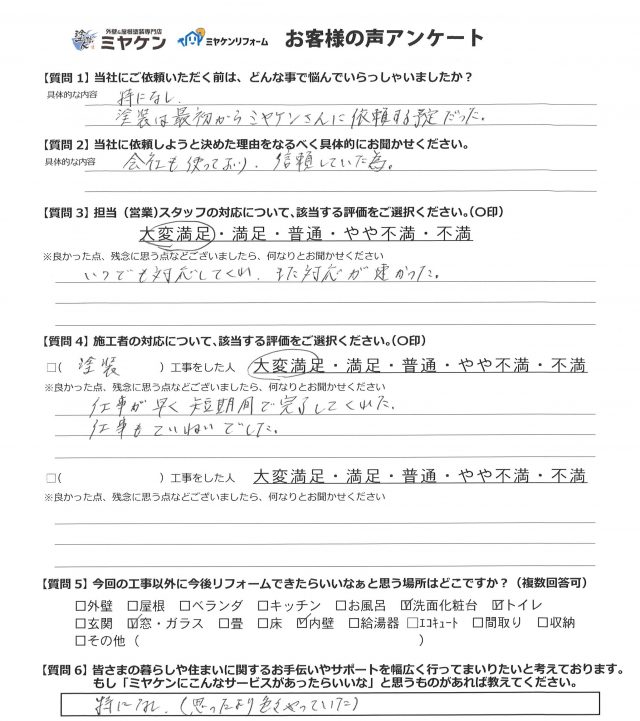

お客様の声
