works

高崎市浜尻町S様 屋根カバー・ツートン仕上げの外壁塗装工事

家

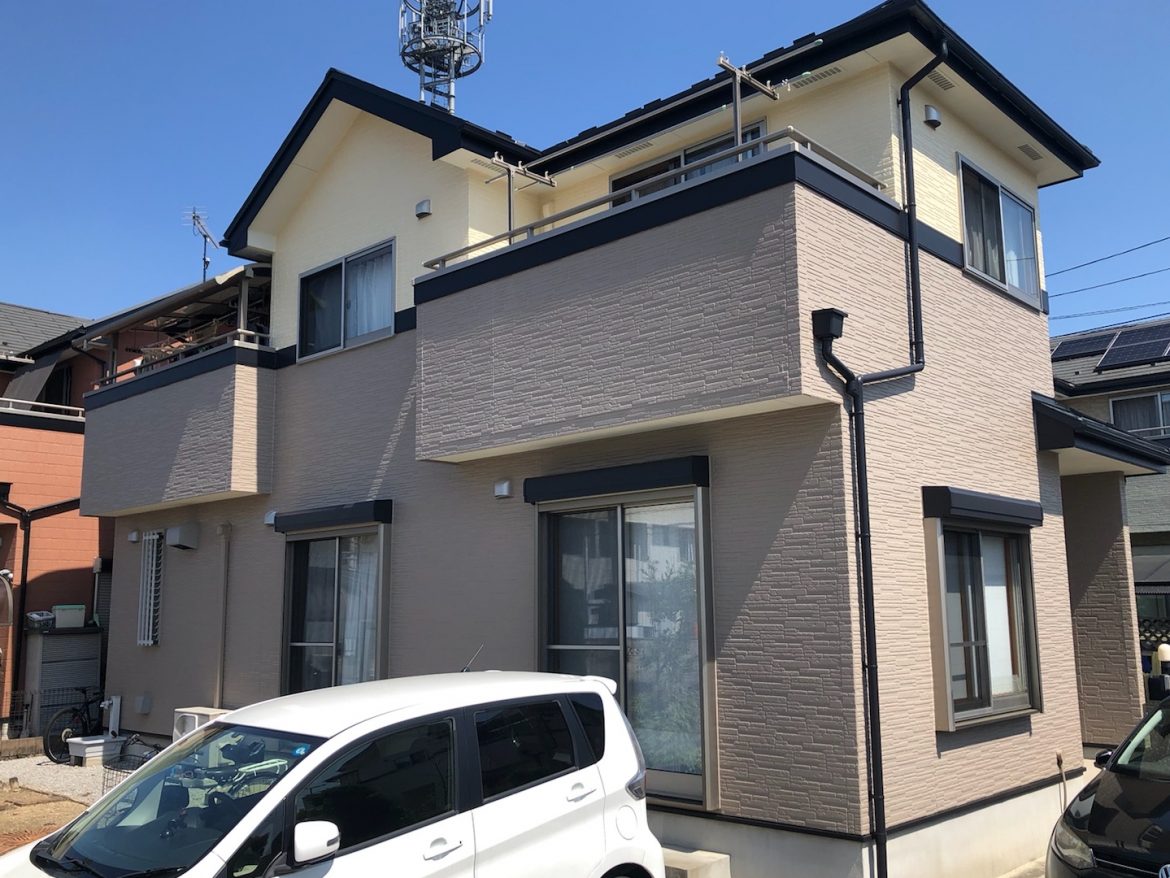

家
  • BEFORE

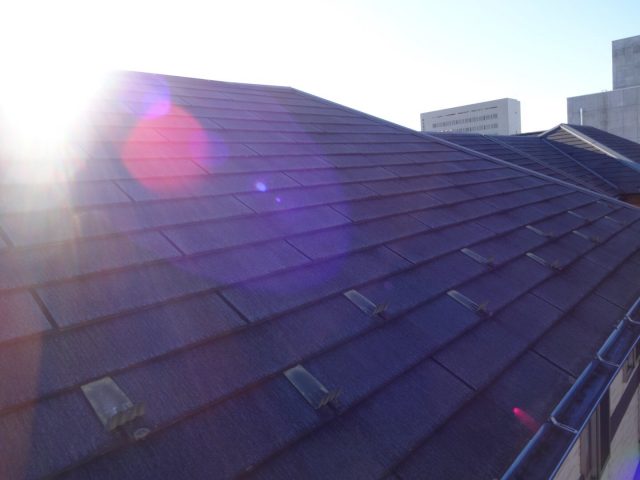

    LINE_ALBUM_浜尻町 柴野様_220510_20

    AFTER

    屋根

物件データ

施工箇所
外壁・軒裏天井・破風板・雨樋・水切り・幕板・シャッターボックス・エアコンカバー
外壁塗装
アステックペイント遮熱フッ素プラン/長持ち期間15~20年(10年保証) 色:(1階)ベイジュ 8083・(2階)スムースクリーム 8087 3分ツヤ
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/シルキーホワイト ND-155・エアコンカバー/ベイジュ 8083・その他付帯部/黒色 N-20
工事期間
2022/3/28~4/28
担当営業
菅原
担当職人
高橋
ご依頼のきっかけ
弊社のイベントへご来場にて
工事費(総額)
2,200,000円
その他工事
屋根カバー・配線金具交換・窓ガラスクリーニング
カラー
ブラウン・クリーム
地域
高崎市
外壁塗装プラン
低汚染プラン
その他工事
屋根カバールーフ工事 その他

施工前のお悩み

屋根のはがれ、ひび割れ

当社を選んだ決め手は?

見積りが詳細で、説明も丁ねいであったから、周辺でミヤケンで施工している所を多く見かけ信用出来ると思ったから

建物診断の結果

屋根

▲屋根 瓦の欠け 地震など外部からの衝撃によってかけてしまった状態です。

屋根

▲屋根 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

外壁 チョーキング現象

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

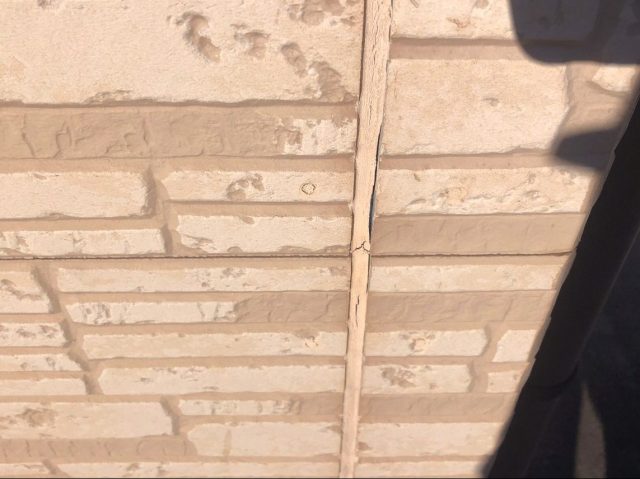

コーキング

▲コーキングの剥離(はくり)・ひび割れ 紫外線の影響で、コーキングが劣化している状態です。

雨樋

▲雨樋 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

工事中のレポート

2022.03.28
足場

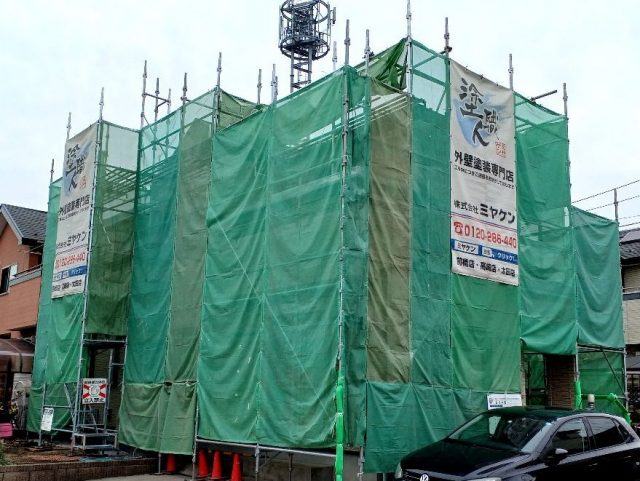

足場完成

作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2022.03.28
材料

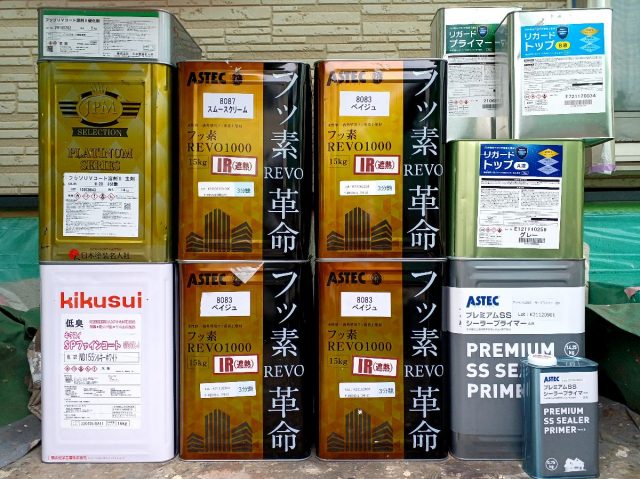

材料一式

こちらが使用する材料です。 外壁にアステックペイントの遮熱塗料、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッ素塗料を使用しました。

2022.03.28
外壁

外壁 施工前

外壁施工前の様子です。

2022.03.29

コーキング

コーキング プライマー塗布

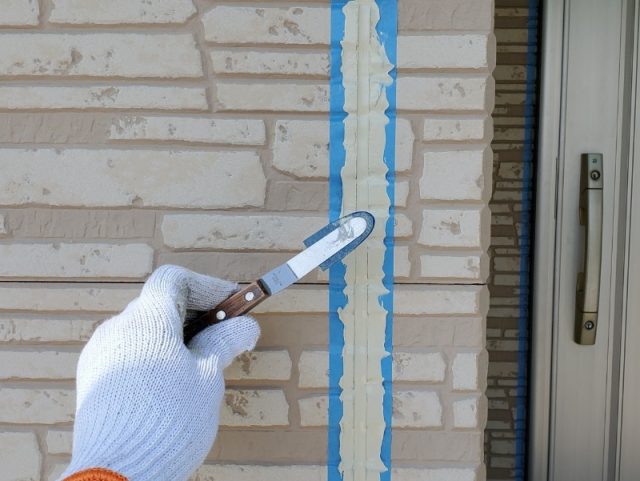

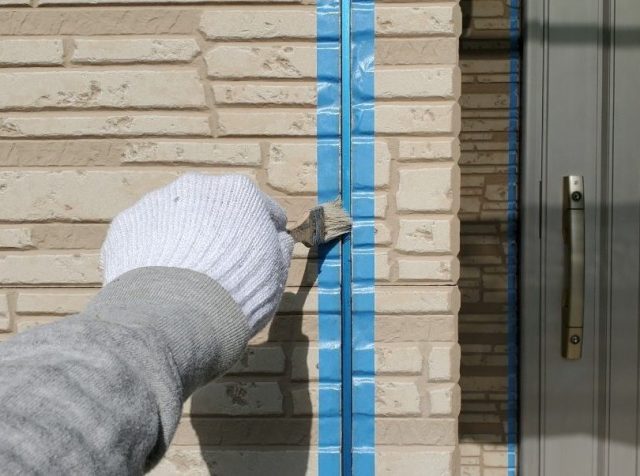

コーキングをカッターで丁寧に撤去した後に、 外壁の密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。

2022.03.30
コーキング

コーキング 充填

外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。

2022.03.31
コーキング

コーキング ヘラ押え

表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

2022.03.31
コーキング

コーキング 完了

コーキングが完了しました。 このあと乾燥期間を設けて完成です。

2022.04.04
外壁 高圧洗浄

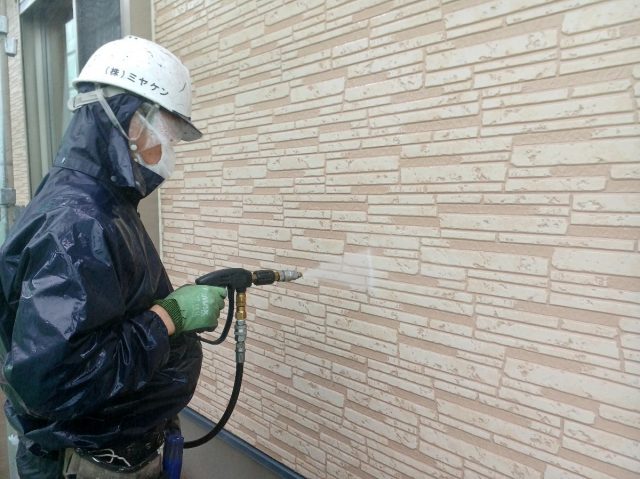

外壁 高圧洗浄

外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2022.04.09
外壁塗装

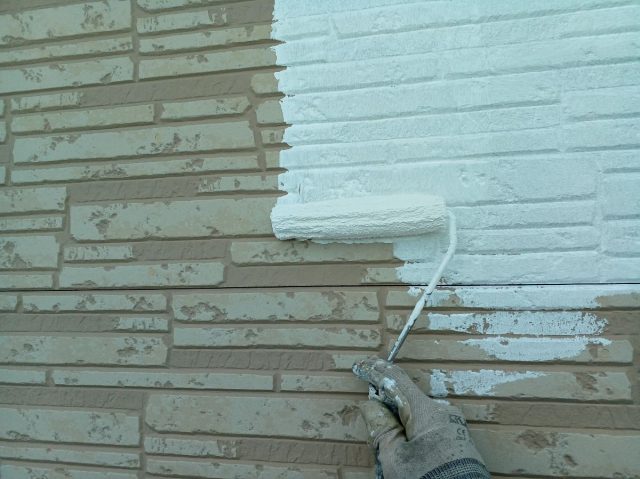

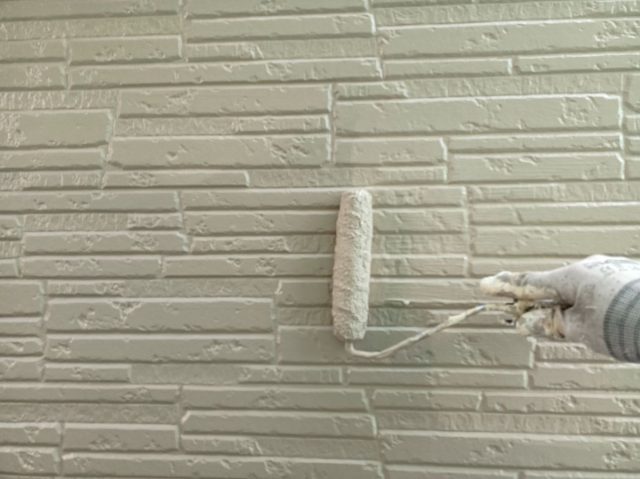

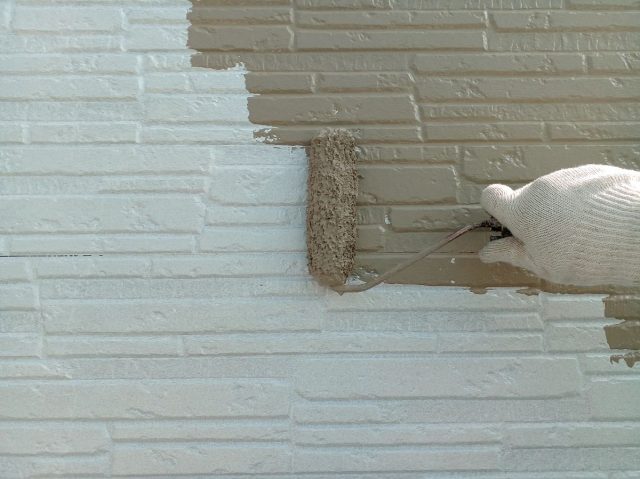

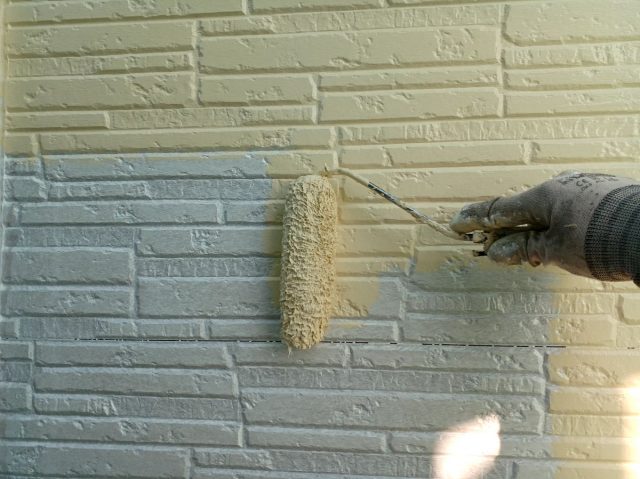

外壁 下塗り作業

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2022.04.11
外壁塗装

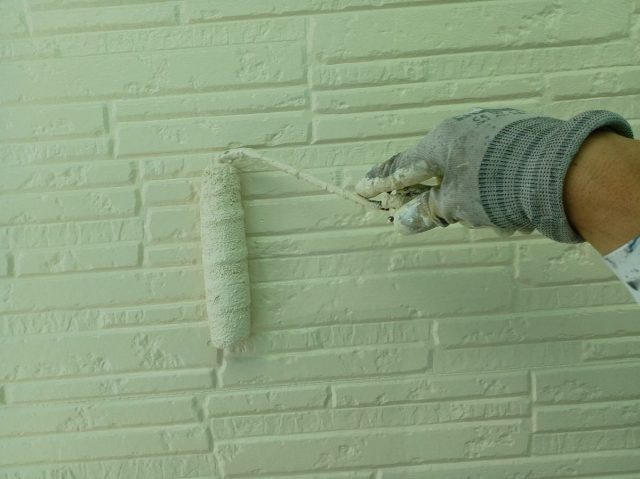

外壁(1階) 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.04.13
外壁塗装

外壁(1階) 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.04.12
外壁塗装

外壁(2階) 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.04.14
外壁塗装

外壁(2階) 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.04.08
軒裏天井

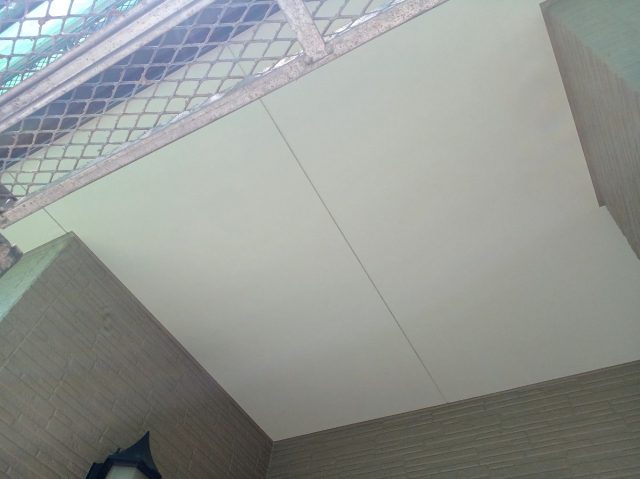

軒裏天井 完了

研磨したあと上塗り2回で仕上げました。

2022.04.16

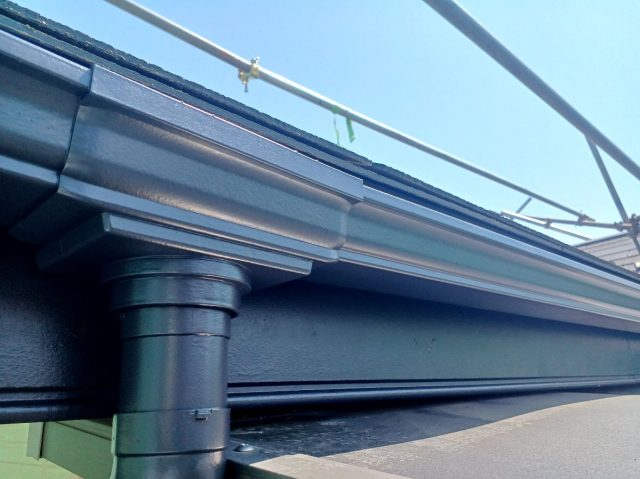

雨樋・破風板

雨樋・破風板 完了

研磨したあと上塗り2回で仕上げました。

2022.03.28

水切り

水切り 施工前

水切り施工前の様子です。

2022.04.16

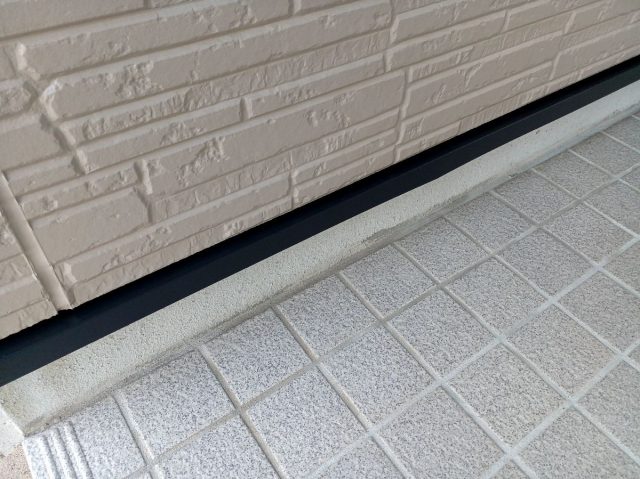

水切り

水切り 完了

研磨したあと上塗り2回で仕上げました。

2022.03.28
シャッターボックス

シャッターボックス 施工前

シャッターボックス施工前の様子です。

2022.04.16
シャッターボックス

シャッターボックス 完了

研磨したあと上塗り2回で仕上げました。

2022.03.28
ベランダ防水

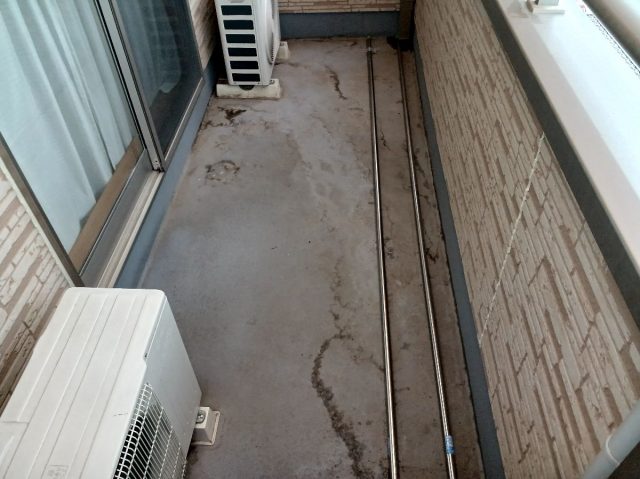

ベランダ防水 施工前

ベランダ防水施工前の様子です。

2022.04.04
ベランダ防水

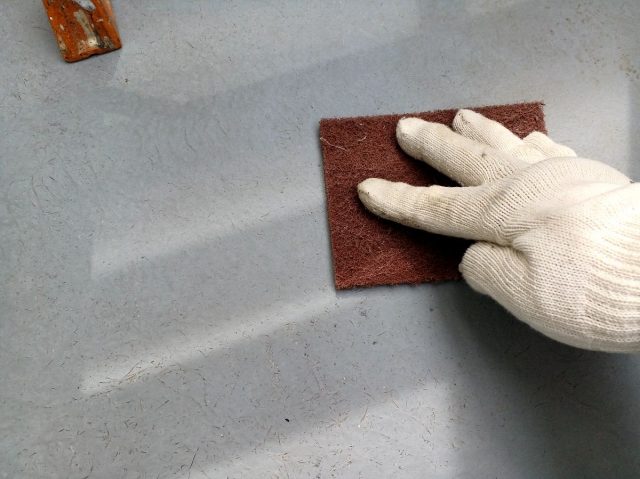

ベランダ防水 研磨作業

塗料との密着を高めるために表面を整えました。

2022.04.15
ベランダ防水

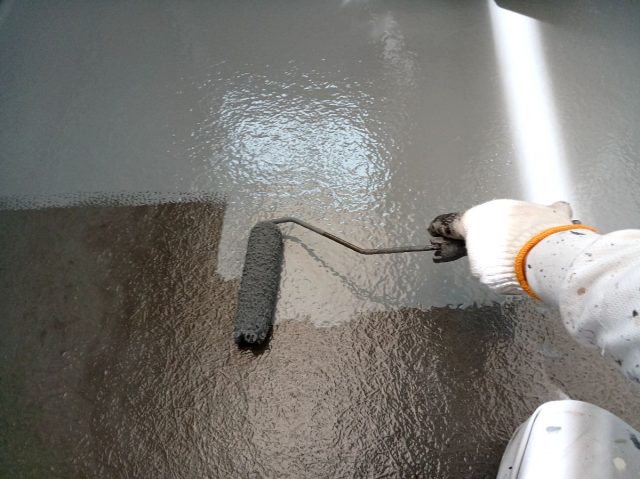

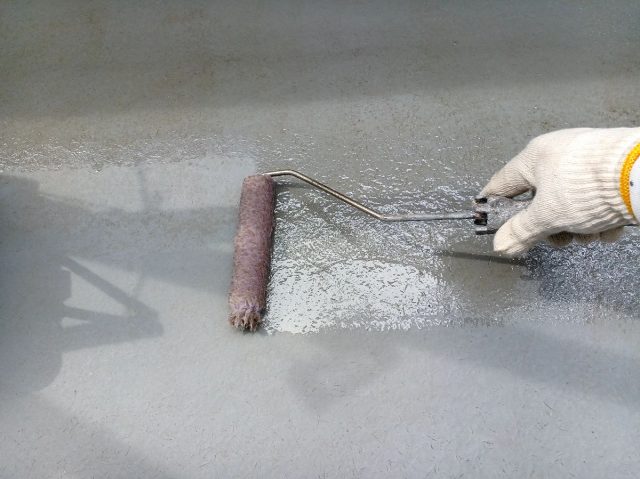

ベランダ防水 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.04.16
ベランダ防水

ベランダ防水 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.04.16
ベランダ防水

ベランダ防水 完了

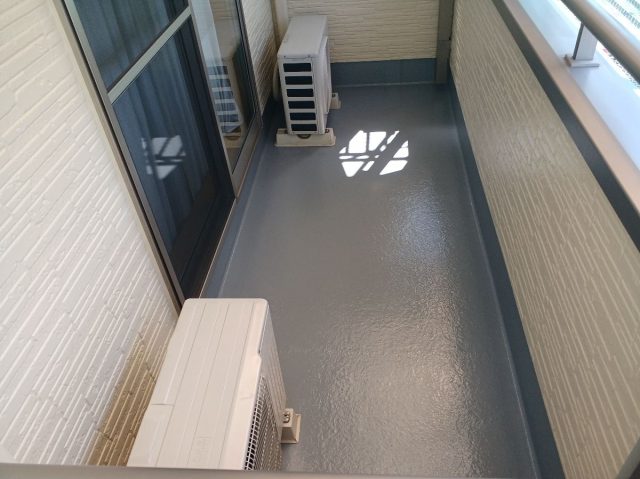

ベランダ防水完了の様子です。

2022.03.28
屋根

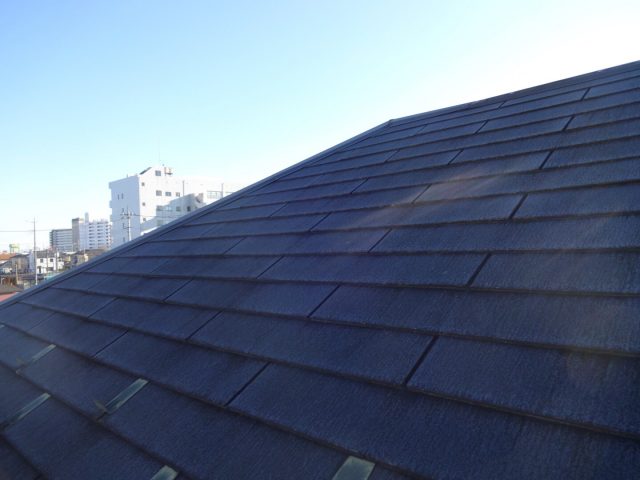

屋根 施工前

屋根施工前の様子です。

2022.04.21
屋根カバー工法

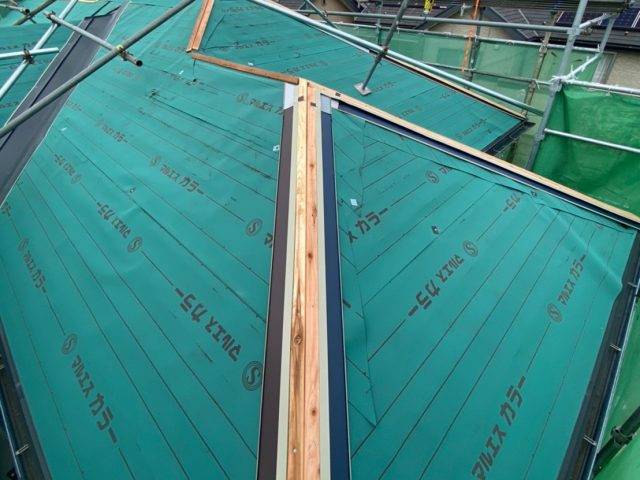

屋根カバー ルーフィング張り

屋根の軒先(低いところ)から棟(高いところ)に目がけて、防水シートを敷き詰めました。 その後、既存の屋根と防水シートの間に鋼板チップをはさみ、くぎでシートを張り付けました。

2022.04.23
屋根カバー

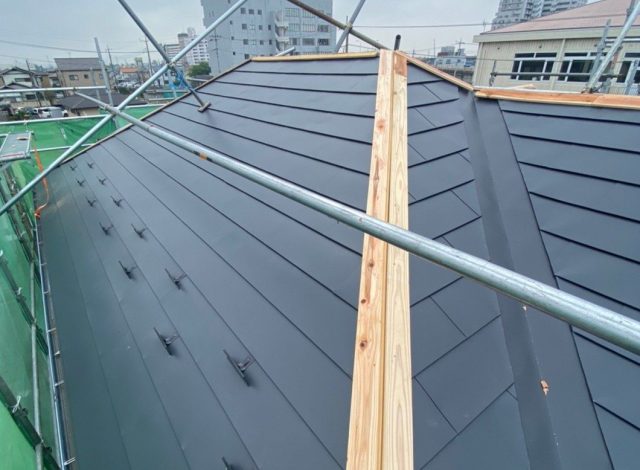

屋根カバー 板金張り

ガルバリウム鋼板と呼ばれる30年以上の耐久性がある金属屋根を張り付けていきました。

2022.04.26

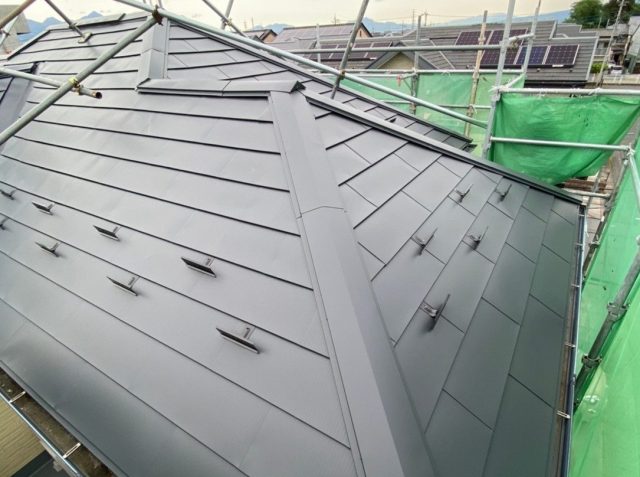

屋根

屋根カバー 完了

棟板金の下地、棟板金の順に取り付けて屋根カバー工事は完了です。
