太田市高林寿町A様 ツートン仕上げの屋根外壁塗装工事

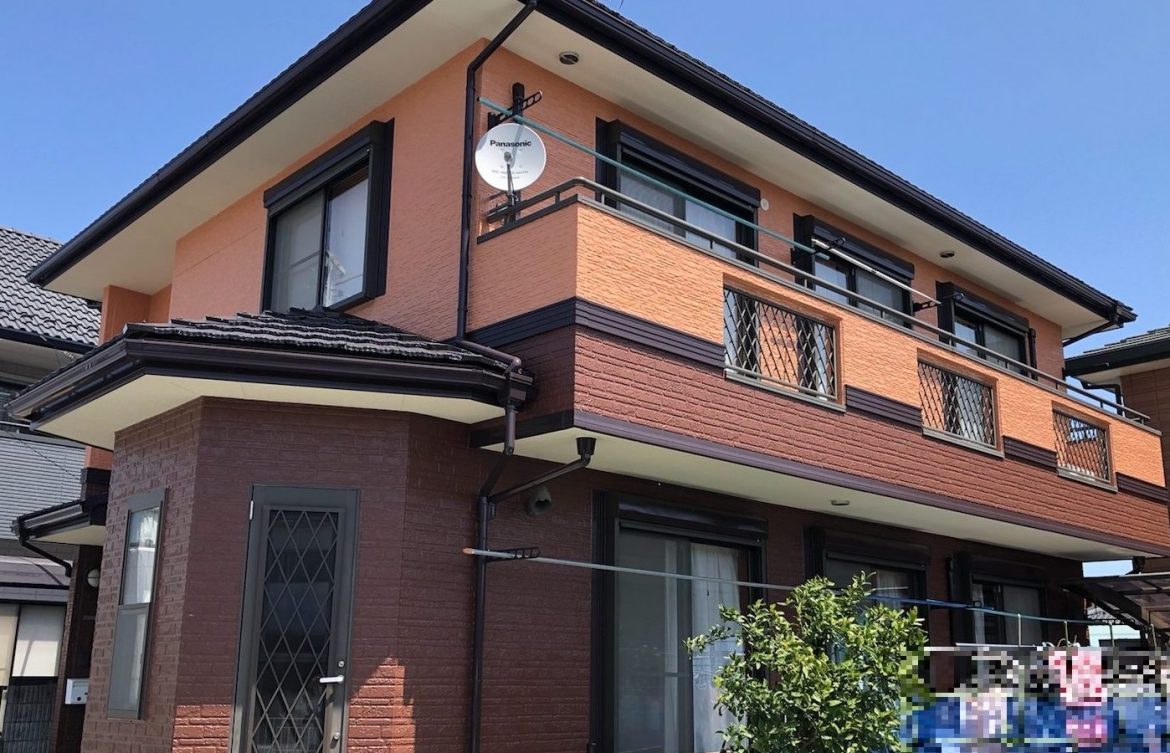

施工後

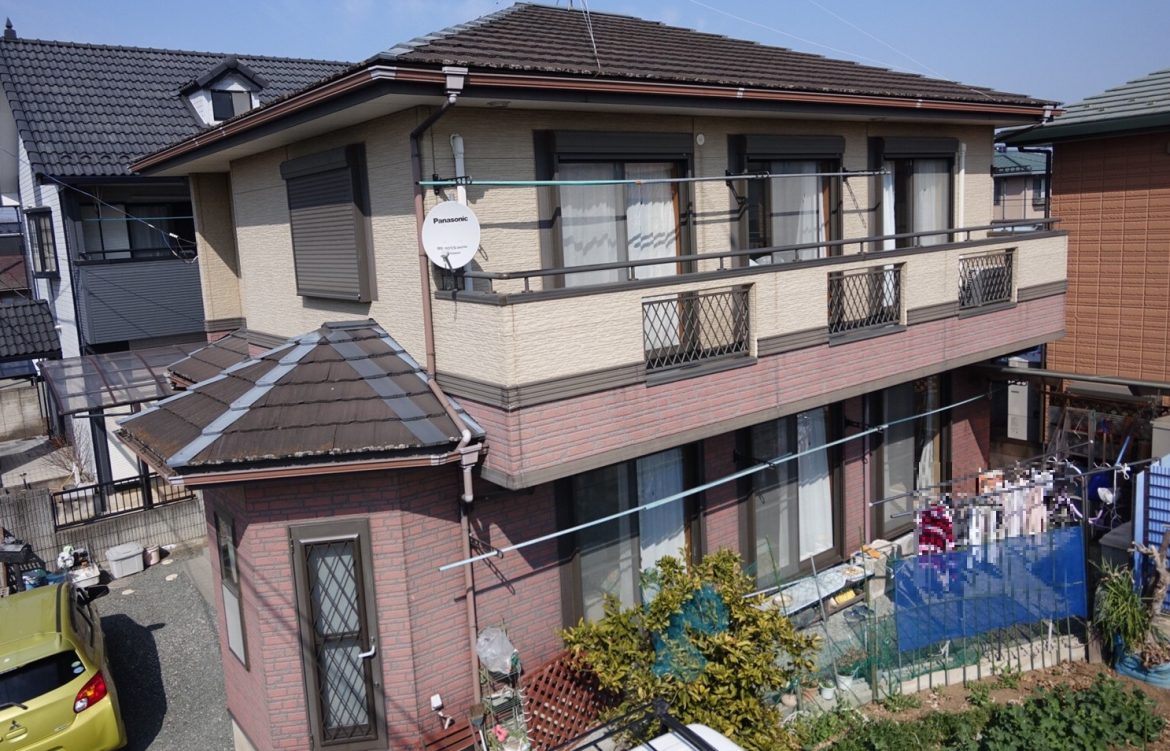

施工前
  • BEFORE

    屋根 コケ

    AFTER

    屋根

物件データ

施工箇所
屋根・外壁・軒裏天井・破風板・雨樋・幕板・付柱・基礎・シャッターボックス・エアコンカバー
外壁塗装
アステックペイント低汚染遮熱フッ素プラン/長持ち期間20~24年(12年保証) 色:(1階) リーガルブラウン 8076 ツヤあり・(2階)ワームクレイ 8072 ツヤあり
屋根塗装
アステックペイント遮熱フッ素プラン/長持ち期間16~20年(10年保証) 色: キャビアブラウン 9114 ツヤあり
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/シルキーホワイト ND-155・その他付帯部/こげ茶 SR-423
工事期間
2022/3/24~4/14
担当営業
原田
担当職人
間中
ご依頼のきっかけ
弊社のチラシをご覧になって
工事費(総額)
1,728,685円
その他工事
窓ガラスクリーニング
カラー
ブラウン・クリーム
地域
太田市
外壁塗装プラン
低汚染プラン
屋根塗装プラン
遮熱フッ素プラン

施工前のお悩み

屋根のカビと塗装の劣化

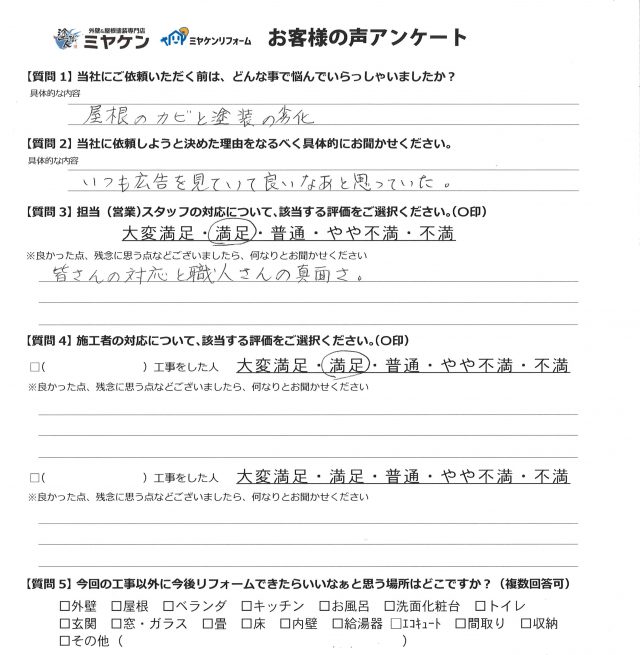

当社を選んだ決め手は?

いつも広告を見ていて良いなぁと思っていた。

建物診断の結果

屋根 コケ

▲屋根 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。

チョーキング現象

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

コーキング

▲コーキングのひび割れ 経年劣化によって縮んで固まってしまう現象です。 他にもプライマー不足による施工不良原因もあります。

色あせ

▲シャッターボックス 色あせ 紫外線の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

工事中のレポート

2022.03.24

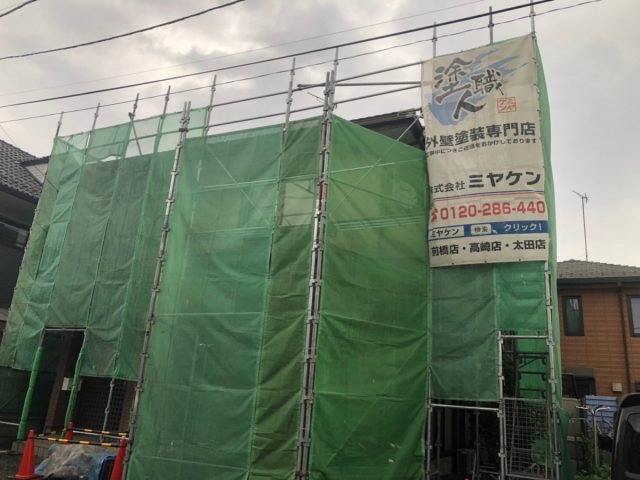

足場

足場完成

1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2022.03.24
塗料

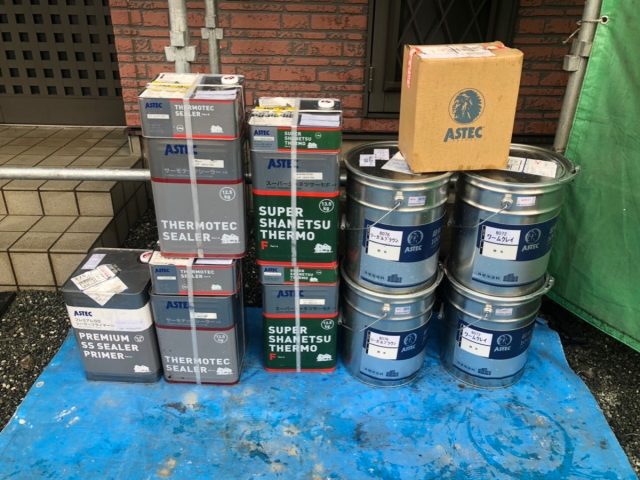

材料一式

こちらが使用する材料です。 屋根にはアステックペイントの遮熱フッ素塗料・ 外壁にはアステックペイントの超低汚染遮熱フッ素塗料・軒裏天井には通気性の優れた専用塗料・その他付帯部にはフッ素塗料を使用しました。

2022.03.24

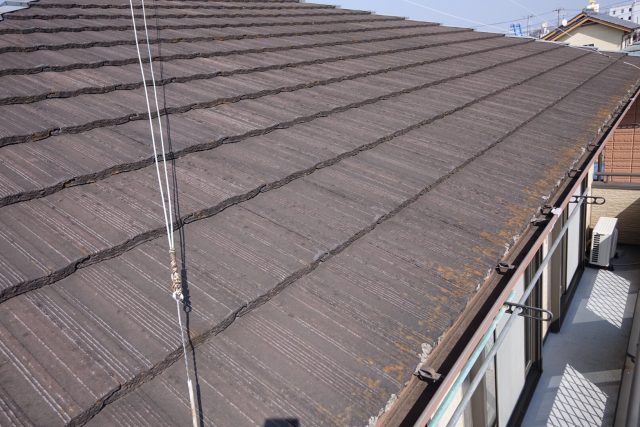

屋根 コケ

屋根 施工前

屋根の施工前の様子です。

2022.03.31
屋根 高圧洗浄

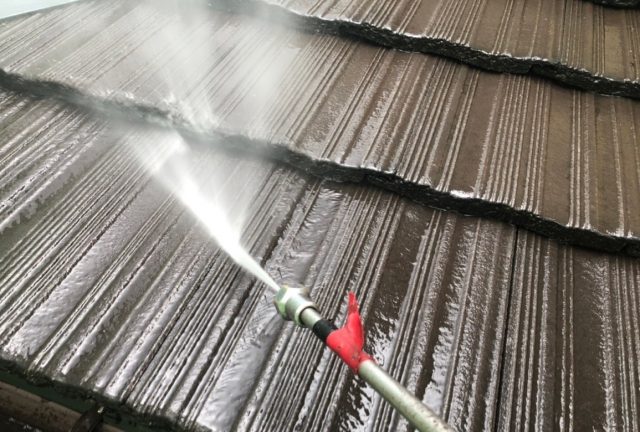

屋根 高圧洗浄

屋根についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2022.04.02
屋根 下塗り

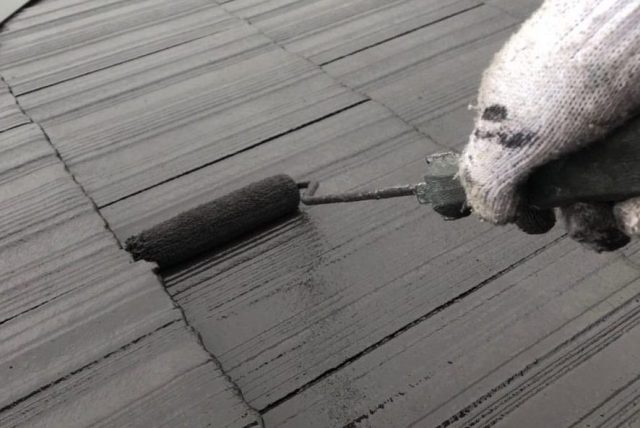

屋根 下塗り作業

屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。 この下塗り作業を2回行いました。

2022.04.04
屋根 上塗り

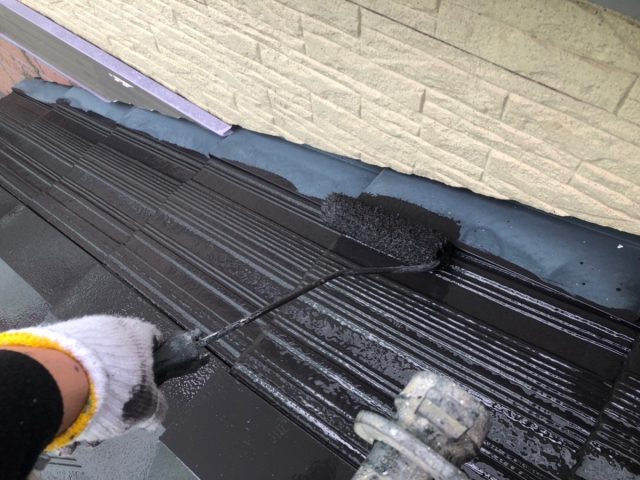

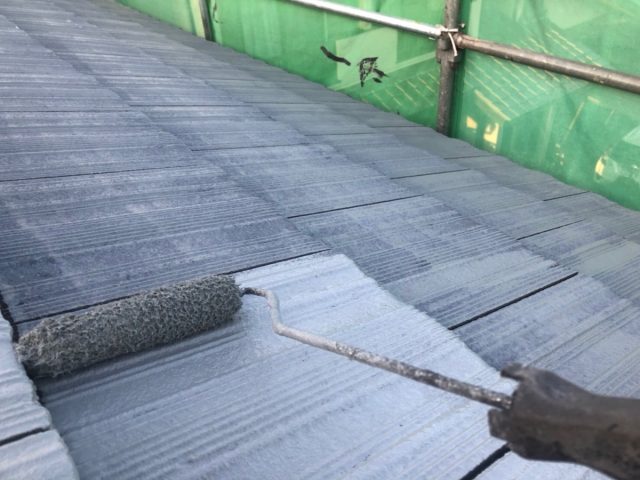

屋根 上塗り作業1回目

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2022.04.05
屋根 上塗り

屋根 上塗り作業2回目

塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

2022.04.05

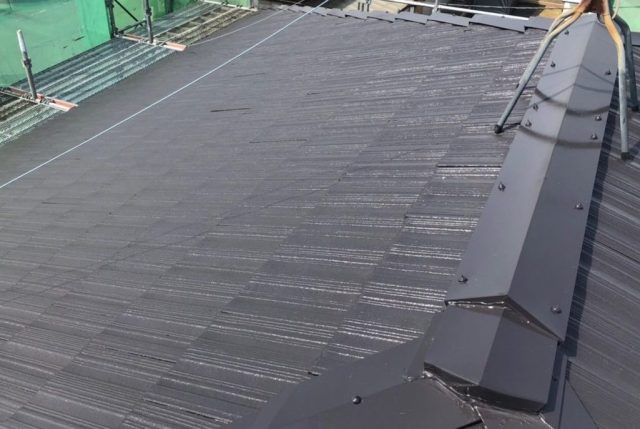

屋根

屋根 完了

屋根塗装が完了しました。 今回のお家のお色は、アステックペイントの【キャビアブラウン】というお色を使用しました。

2022.03.25

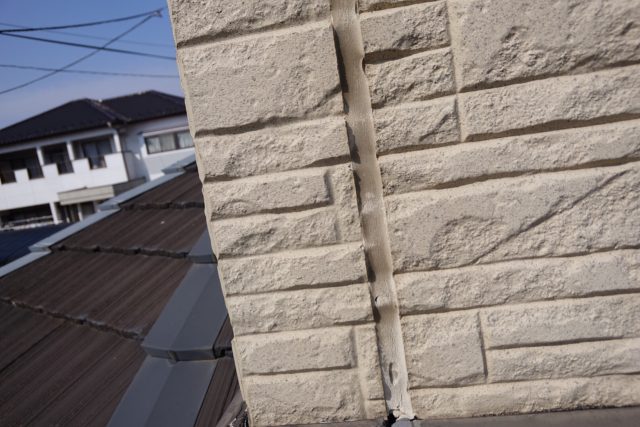

コーキング 撤去

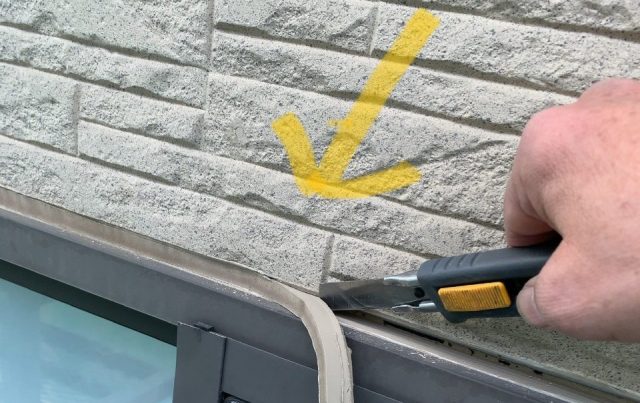

コーキング撤去

既存のコーキングを専用のカッターで丁寧に撤去しました。 外壁を傷つけないように注意しました。

2022.03.25
コーキング プライマー

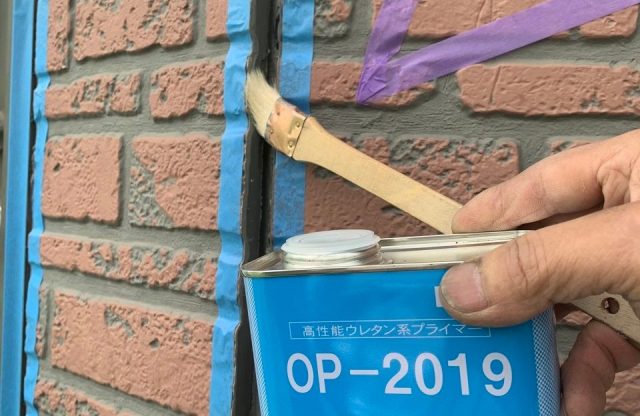

コーキング プライマー塗布

コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。

2022.03.26
コーキング 充填

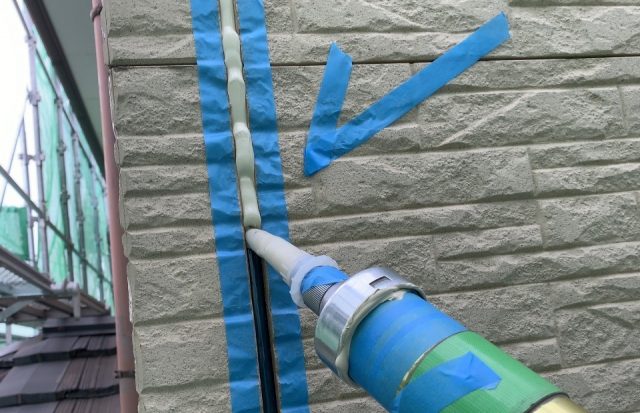

コーキング 充填

外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。

2022.03.26
コーキング 均し

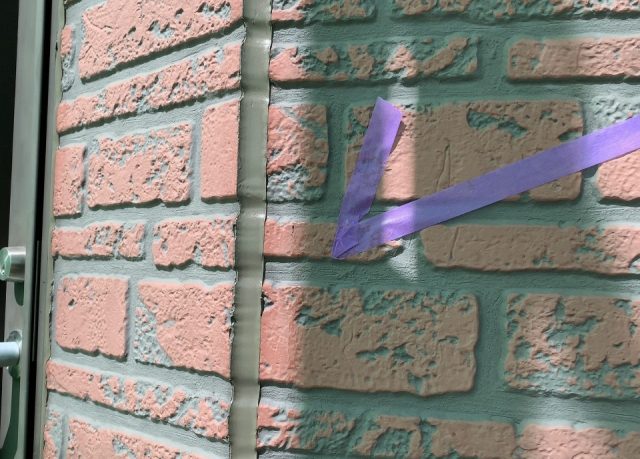

コーキング ヘラ押え

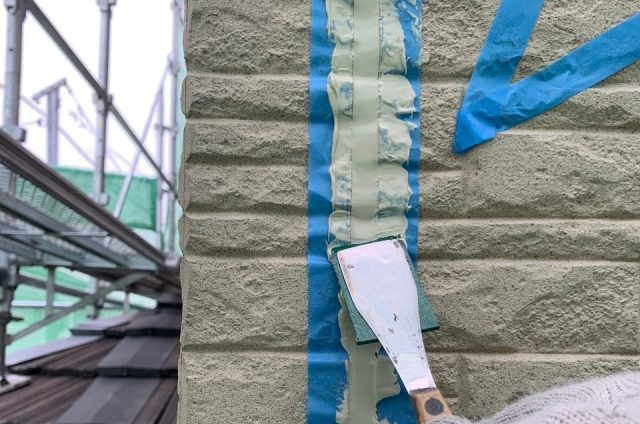

表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

2022.03.26
コーキング

コーキング完了

コーキングが完了しました。 このあと乾燥期間を設けて完成です。

2022.03.31
4734620082092722727c3d38bd7335ddd432ddfe674e9f5d94d22040113

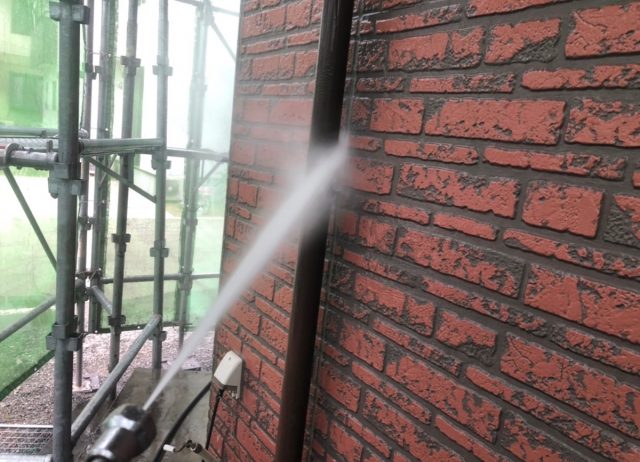

外壁 高圧洗浄

外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2022.04.07
外壁塗装 下塗り

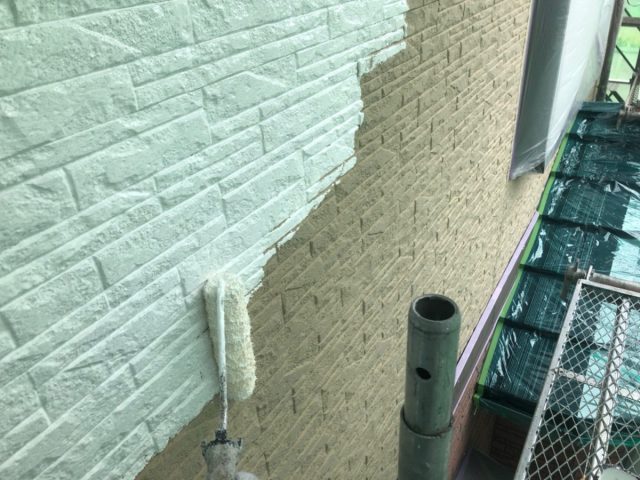

外壁 下塗り作業

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2022.04.08
外壁塗装 上塗り

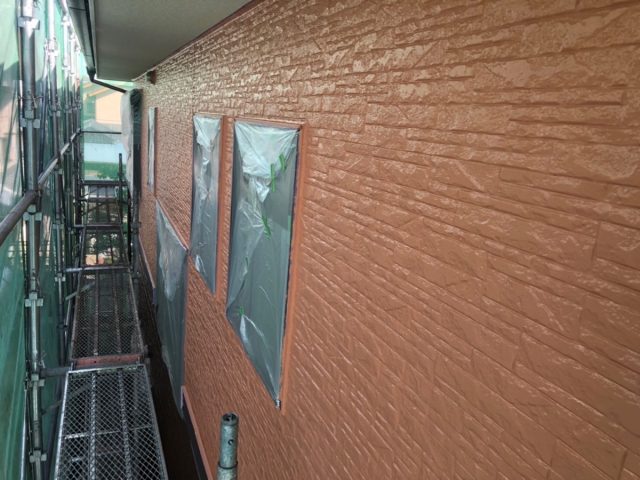

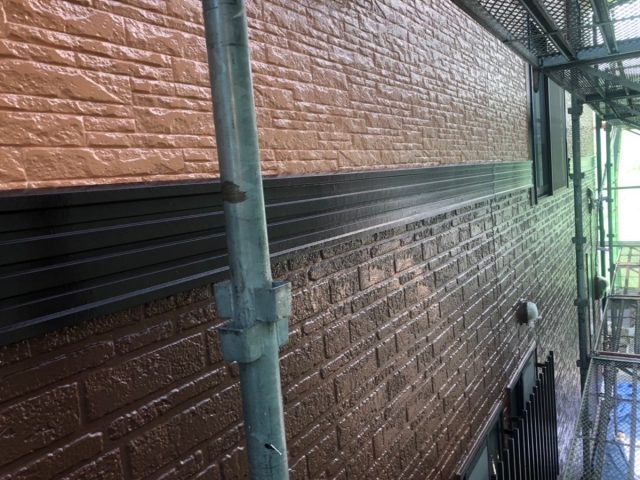

外壁 上塗り作業1回目(1階)

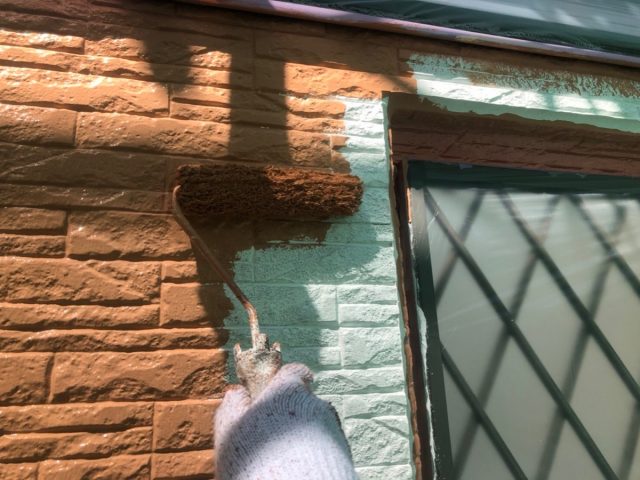

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2022.04.08
外壁

外壁

外壁完了しました。 今回のお家は新築のようツヤがある、ツヤあり仕上げです。

2022.04.09
外壁塗装 下塗り

外壁 上塗り作業1回目(2階)

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.04.11
IMG_7387

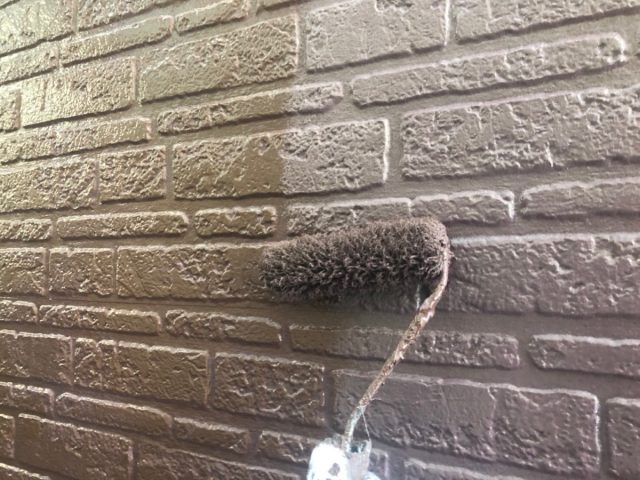

外壁 上塗り作業1回目(2階)

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.03.24

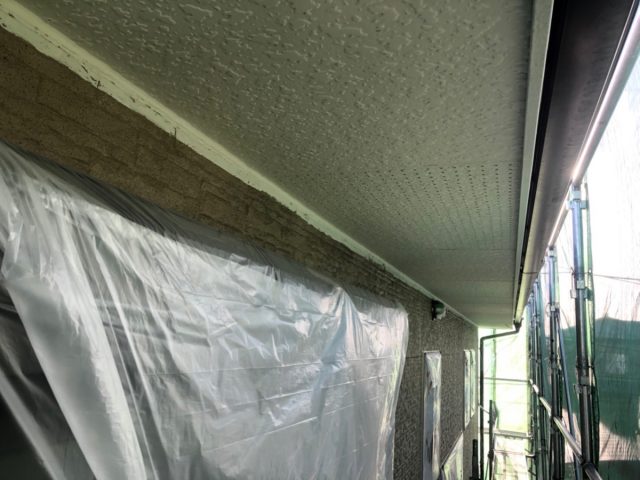

軒裏天井

軒裏天井 施工前

軒裏天井施工前の様子です。

2022.04.06
軒裏天井

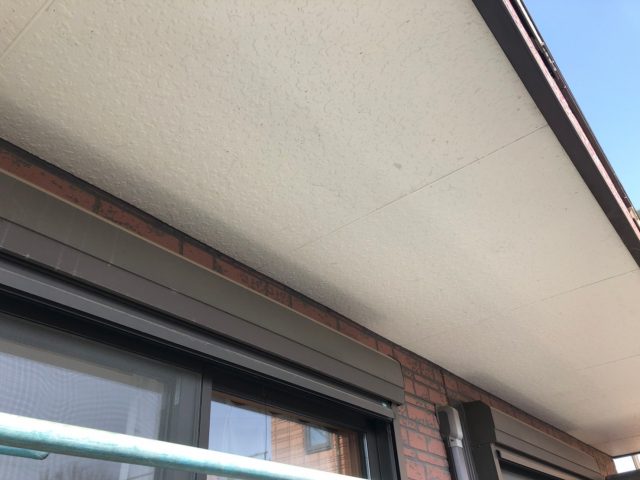

軒裏天井 完了

軒裏天井完了の様子です。

2022.04.06

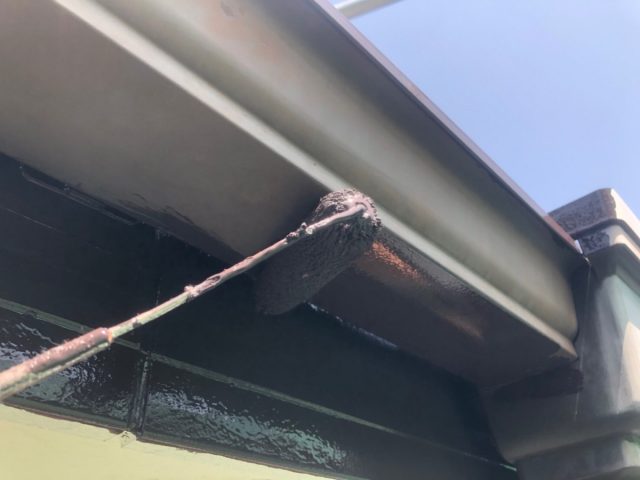

破風板 塗装

破風板 上塗り作業

研磨で表面を整えた後、メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2022.04.12

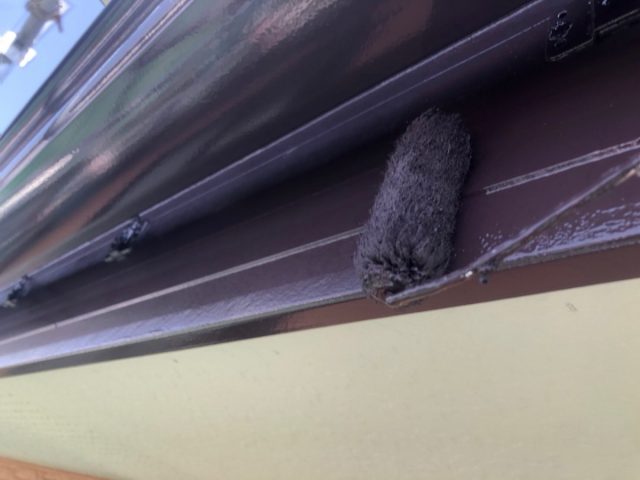

雨樋 塗装

雨樋 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.04.12
雨樋 塗装

雨樋 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.04.13
幕板 塗装

幕板 屋根 上塗り作業

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。 また、塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

2022.04.13
幕板 塗装

幕板 完了

幕板完了の様子です。
