群馬実績No.1屋根外壁塗装 塗り替え外装リフォーム ミヤケン
関連
サイト

MENU

works

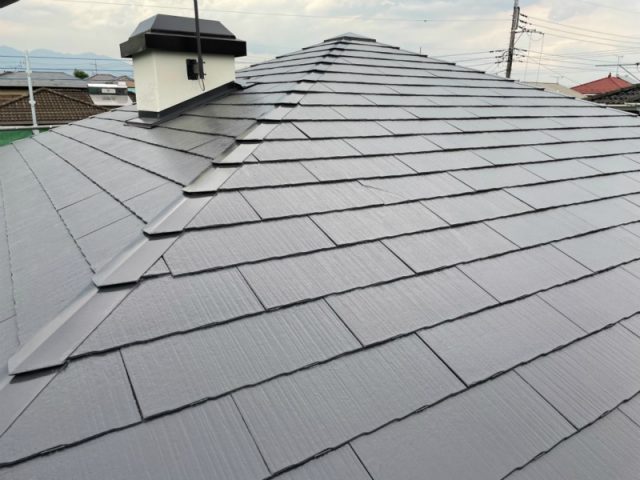

前橋市鶴ケ谷町O様 アステックペイント塗料を使用した屋根外壁塗装工事

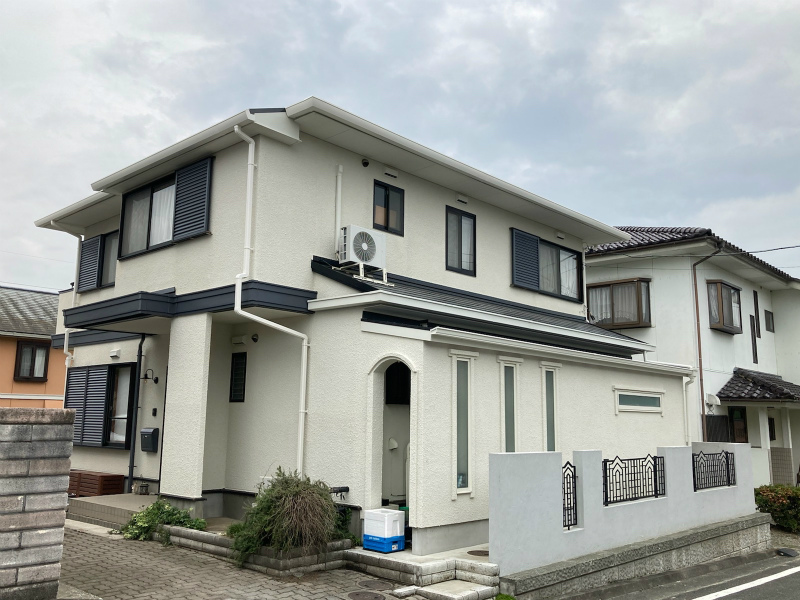

完成
施工前
  • BEFORE

    屋根塗装

    AFTER

    施工後

物件データ

施工箇所
屋根・外壁・軒裏天井・破風板・雨樋・幕板・雨戸
外壁塗装
アステックペイント遮熱シリコンプラン/長持ち期間13~16年(8年保証) 色:AC 1002
屋根塗装
アステックペイント遮熱フッ素プラン/長持ち期間16~20年(10年保証) 色:カーボングレー 9111
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/AC 1002・破風板.雨樋/シルキーホワイト ND-155・幕板.雨戸/ニンバス 8082
工事期間
2021/5/12~6/26
担当営業
森下・窪田
担当職人
千野
ご依頼のきっかけ
弊社のチラシをご覧になって
工事費(総額)
2,400,000円
その他工事
雨樋交換・玄関リシェント交換・窓ガラスクリーニング・配線金具交換
カラー
ホワイト
地域
前橋市
外壁塗装プラン
遮熱シリコンプラン
屋根塗装プラン
遮熱フッ素プラン
その他工事
雨樋交換工事 その他

施工前のお悩み

3.11で外壁にひび割れが入ってしまったこと。
中古物件を購入した為、外壁塗装が自分好みではなかったこと。

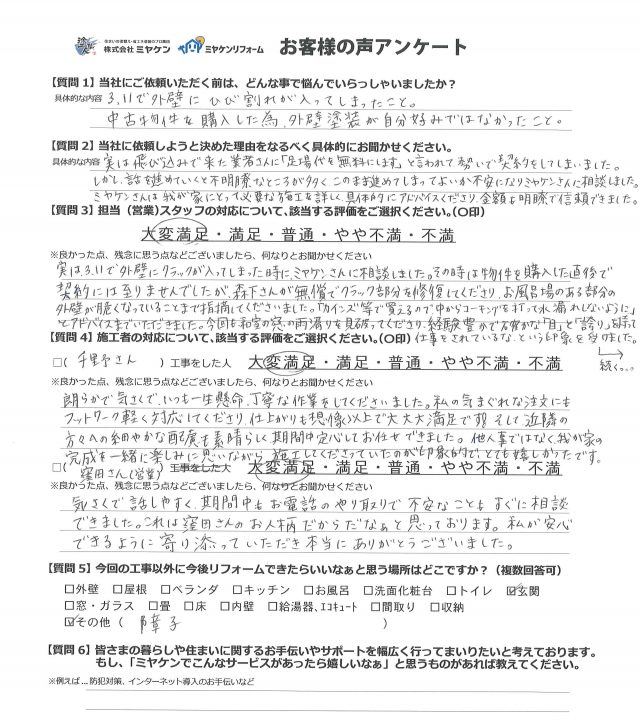

当社を選んだ決め手は?

実は飛び込みで来た業者さんに「足場代を無料にします」と言われて勢いで契約してしまいました。
しかし、話を進めていくと不明瞭なところが多く、このまま進めてしまってよいか不安になり、ミヤケンに相談しました。

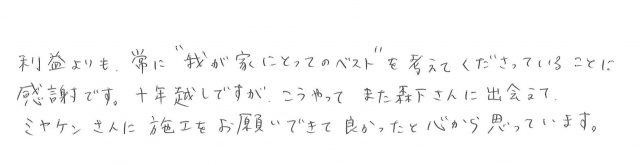

ミヤケンさんは我が家にとって必要な施工を詳しく具体的にアドバイスくださり、金額も明瞭で信頼できました。

建物診断の結果

屋根 コケ・色あせ

▲屋根 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。

屋根 コケ

▲屋根 コケ・藻の付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

外壁 チョーキング

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

コーキング

▲コーキングの剥離(はくり)・ひび割れ 経年劣化によって縮んで固まってしまう現象です。 他にもプライマー不足による施工不良原因もあります。

ひび割れ

▲外壁 ひび割れ 紫外線や雨風による塗膜の劣化や地震の影響で発生してしまった状態です。

幕板 色あせ

▲外壁 色あせ 紫外線の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

工事中のレポート

2021.05.12
足場

足場完成

1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2021.05.12
材料

材料一式

こちらが使用する材料です。 屋根にはアステックペイントの遮熱フッ素塗料・ 外壁にはアステックペイントの遮熱フッ素塗料・軒裏天井には通気性の優れた専用塗料・その他付帯部にはフッ素塗料を使用しました。

2021.05.13
撤去

コーキング撤去

既存のコーキングを専用のカッターで丁寧に撤去しました。 外壁を傷つけないように注意しました。

2021.05.13
プライマー

コーキング プライマー塗布

コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。

2021.05.14
充填

コーキング 充填

外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。

2021.05.14
ヘラ押え

コーキング ヘラ押え

表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

完了

コーキング完了

コーキングが完了しました。 このあと乾燥期間を設けて完成です。

屋根 洗浄

屋根 高圧洗浄

屋根についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2021.05.24
屋根 下塗り

屋根 下塗り作業

屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。 この下塗り作業を2回行いました。

2021.05.26
屋根 上塗り1回目

屋根 上塗り作業1回目

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2021.05.27
屋根 上塗り2回目

屋根 上塗り作業2回目

塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

2021.05.18
外壁 洗浄

外壁 高圧洗浄

外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2021.05.28
外壁 吹付下塗り

外壁 下吹き作業

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり吹き付けていきました。

2021.05.31
外壁 上吹き

外壁 上吹き作業

メーカー規定の塗布量を守るため、塗料をたっぷり吹き付けていきました。 また、ムラや吹き残しがないように丁寧に2回吹きで仕上げました。

2021.05.12
軒天 施工前

軒裏天井 施工前

軒裏天井施工前の様子です。

2021.05.21
軒天吹付

軒裏天井 上吹き作業

メーカー規定の塗布量を守るため、塗料をたっぷり吹き付けていきました。 また、ムラや吹き残しがないように丁寧に2回吹きで仕上げました。

2021.06.05
破風板

破風板 上塗り作業

研磨で表面を整えた後、メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.06.07
雨樋

雨樋 完了

研磨したあと上塗り2回で仕上げました。

2021.06.08
雨戸

雨戸 完了

研磨したあと上塗り2回で仕上げました。
