安中市下磯部S様 汚れに強いフッ素塗料を使用した屋根外壁塗装工事

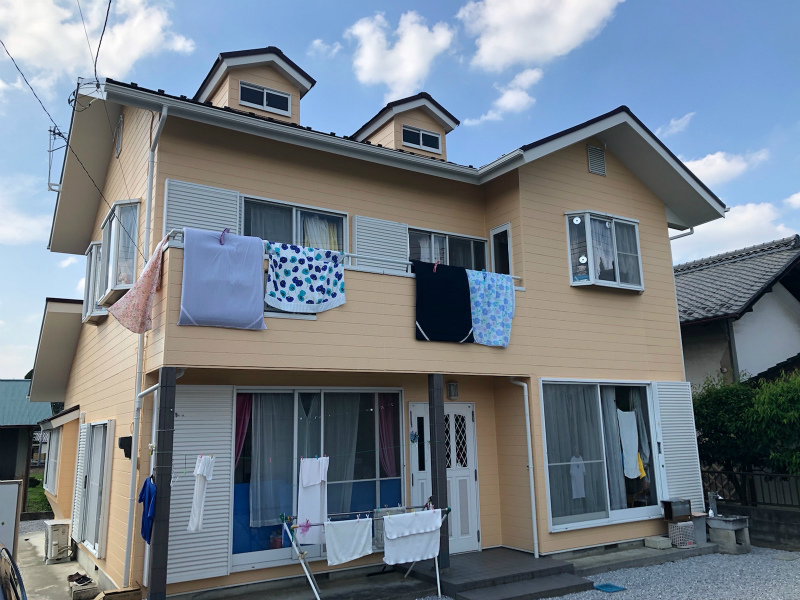

完成

施工前
  • BEFORE

    施工前

    AFTER

    完成

物件データ

施工箇所
屋根・外壁・軒裏天井・破風板・雨樋・水切り・戸袋・出窓屋根・エアコンカバー
外壁塗装
アステックペイント低汚染遮熱フッ素プラン/長持ち期間20~24年(12年保証) 色:アプリコット 9008 ツヤあり
屋根塗装
アステックペイント遮熱フッ素プラン/長持ち期間16~20年(10年保証) 色:マホガニー 9115
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:シルキーホワイト ND-155
工事期間
2021/5/21~6/14
担当営業
菅原
担当職人
遠藤
ご依頼のきっかけ
コープ共済様からのご紹介にて
工事費(総額)
1,753,000円
その他工事
雨樋交換・窓ガラスクリーニング・配線金具交換
カラー
イエロー・オレンジ
地域
安中市
外壁塗装プラン
低汚染プラン
屋根塗装プラン
遮熱フッ素プラン

施工前のお悩み

屋根の全体色、いたみ、外回りの色

当社を選んだ決め手は?

COOP(コープ)に対して信頼を感じました。

建物診断の結果

色あせ・コケ

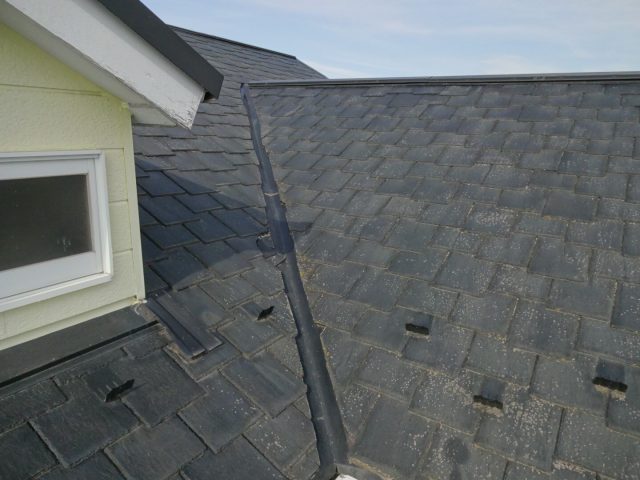

▲屋根 色あせ・コケの付着 紫外線の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。 また、表面の防水性が低下してコケが発生していました。

チョーキング

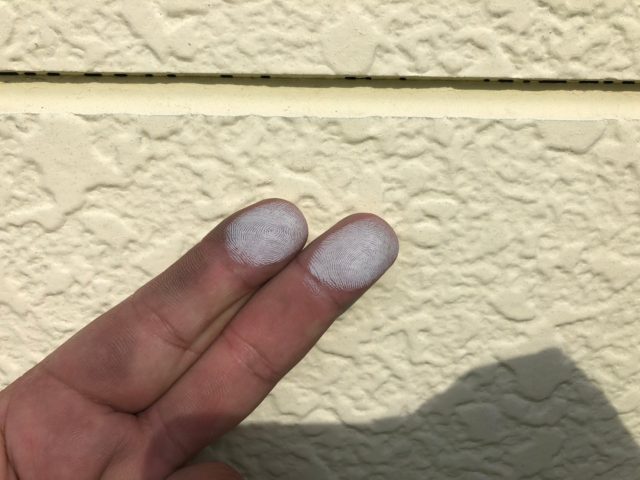

▲外壁 チョーキング現象 塗膜が粉状に劣化していました。塗り替えのサインと言われています。

コケ

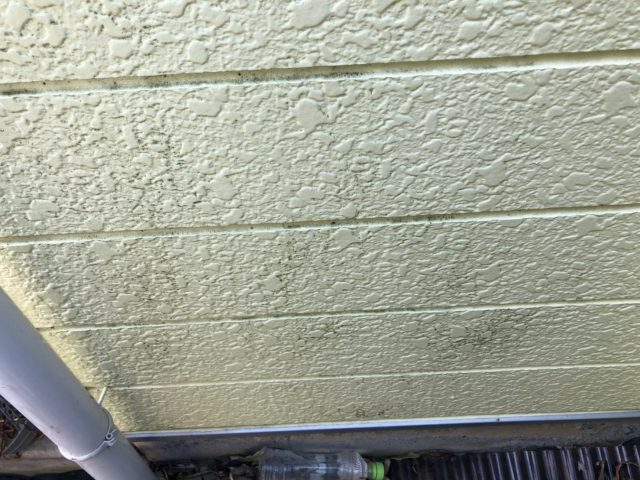

▲外壁 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

コーキング

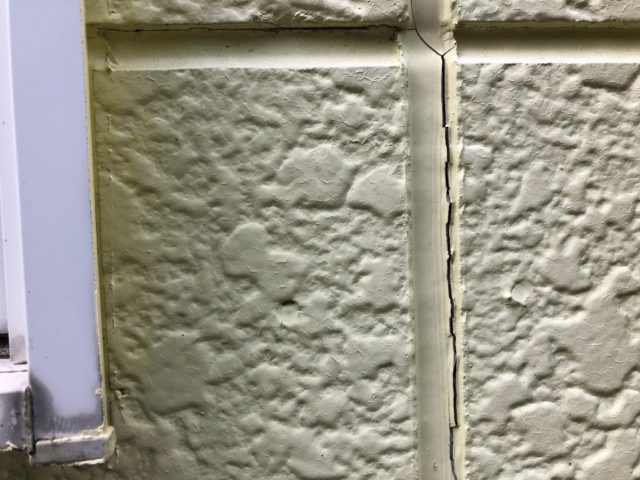

▲コーキングのひび割れ 紫外線の影響でコーキングが劣化している状態です。

塗膜のはがれ

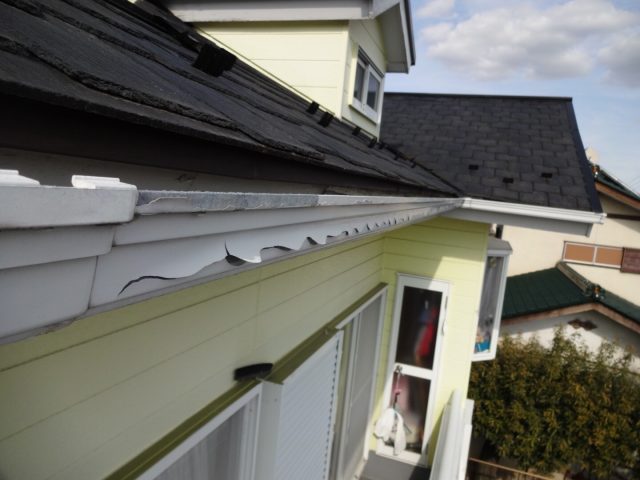

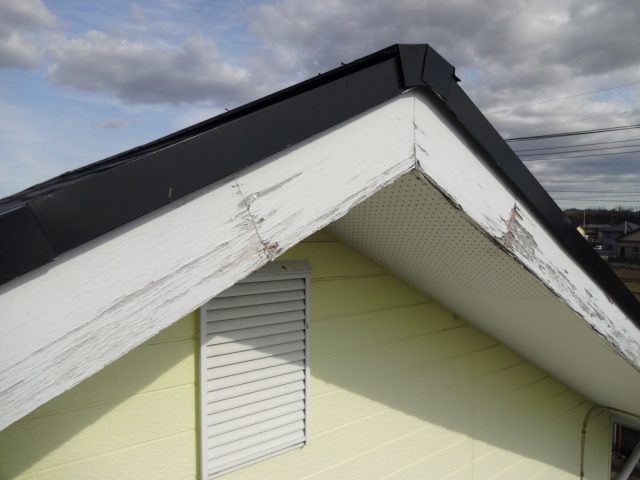

▲破風板 塗膜のはがれ 紫外線の影響で塗膜がはがれてしまっています。塗装されていない部分はお水を吸い込みやすくなります。

塗膜のはがれ

▲雨樋 塗膜のはがれ 紫外線の影響で塗膜がはがれてしまっています。塗装されていない部分はお水を吸い込みやすくなります。

チョーキング

▲雨戸 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

工事中のレポート

2021.05.21
足場

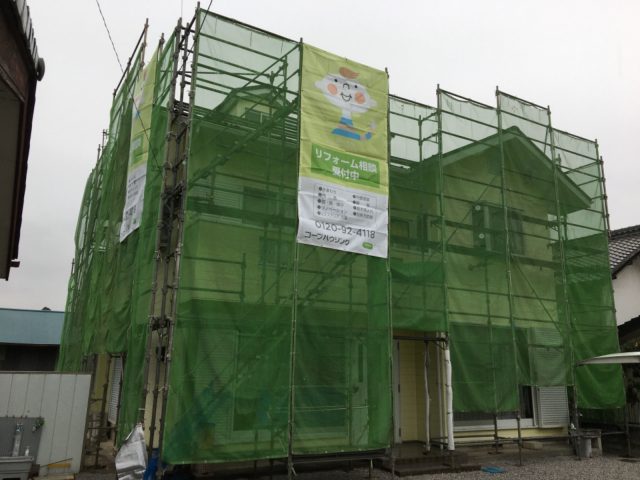

足場完成

1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。 ※今回はコープ共済様からのご紹介のため、共済様の足場シートを張っています。

2021.05.21
材料一式

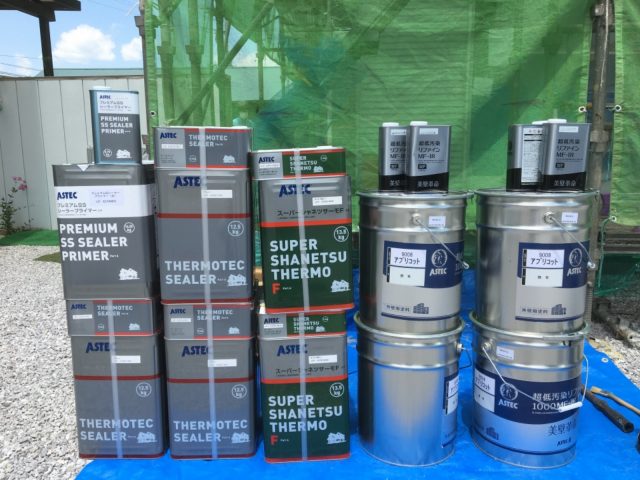

材料一式

こちらが使用する材料です。 屋根にはアステックペイントの遮熱フッ素塗料、 外壁にはアステックペイントの低汚染遮熱フッ素塗料、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッ素塗料を使用しました。

2021.05.27
洗浄

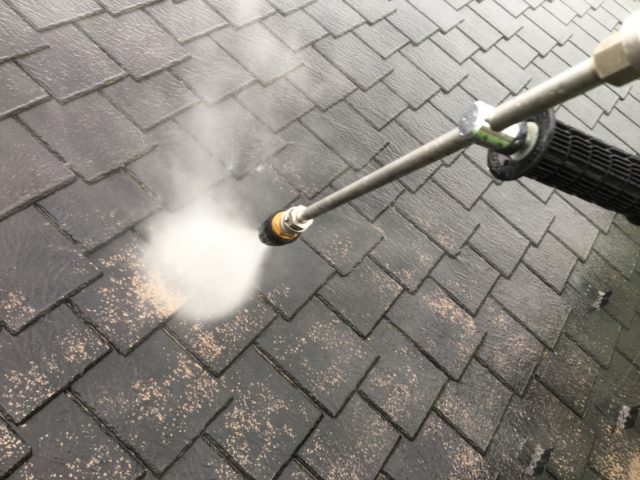

屋根 高圧洗浄

屋根についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2021.05.29
下塗り

屋根 下塗り作業

屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。 この下塗り作業を2回行いました。

2021.05.31
上塗り

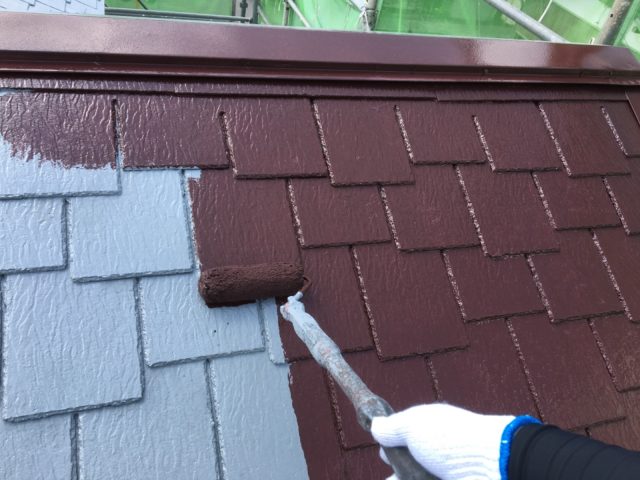

屋根 上塗り作業1回目

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2021.06.02
上塗り

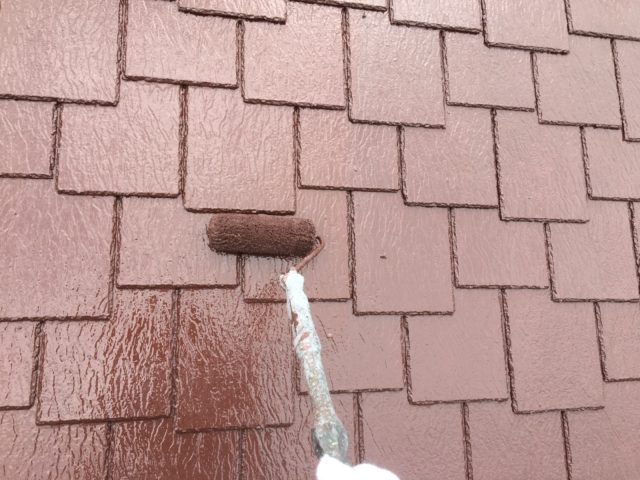

屋根 上塗り作業2回目

塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

2021.06.02
完成

屋根 完了

屋根塗装が完了しました。 今回のお家のお色は、アステックペイントの【マホガニー】というお色を使用しました。

2021.05.22
撤去

コーキング撤去 完了

既存のコーキングを専用のカッターで丁寧に撤去しました。 外壁を傷つけないように注意しました。

2021.05.22
プライマー

コーキング プライマー塗布

コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。

2021.05.24
充填

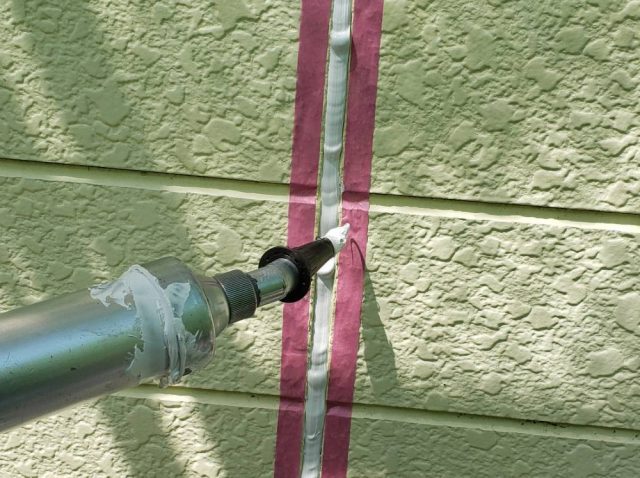

コーキング 充填

外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。

2021.05.24
ヘラ押え

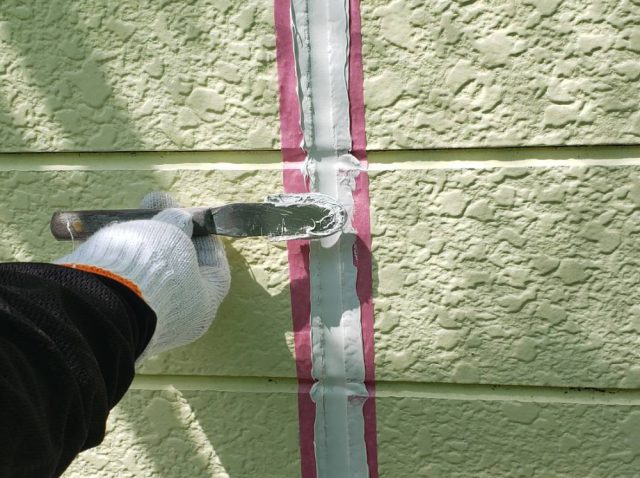

コーキング ヘラ押え

表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

2021.05.24
完成

コーキング完了

コーキングが完了しました。 このあと乾燥期間を設けて完成です。

2021.05.27
洗浄

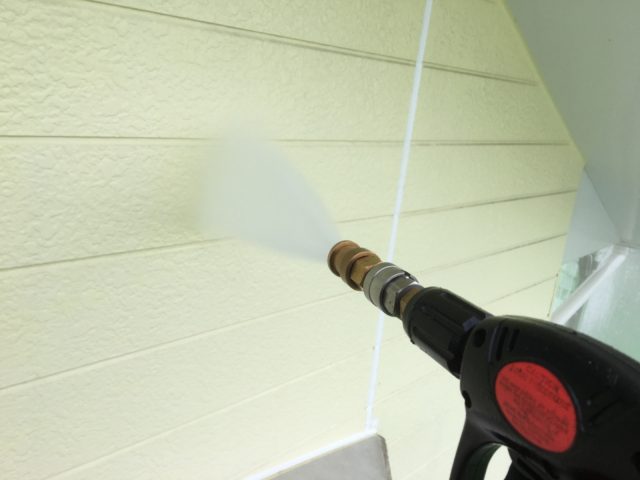

外壁 高圧洗浄

外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2021.06.07
下塗り

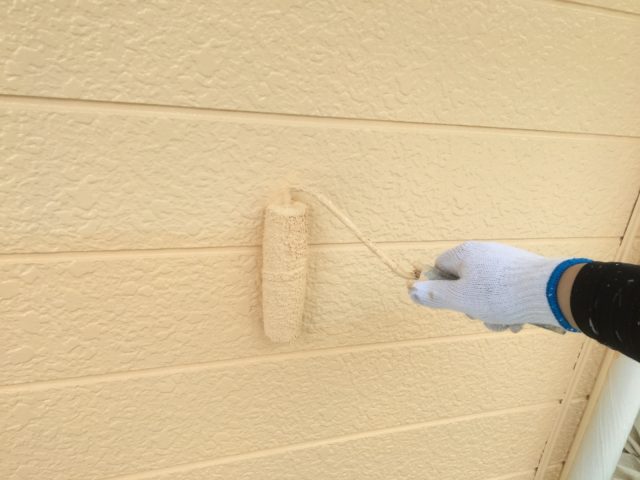

外壁 下塗り作業

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2021.06.09
上塗り

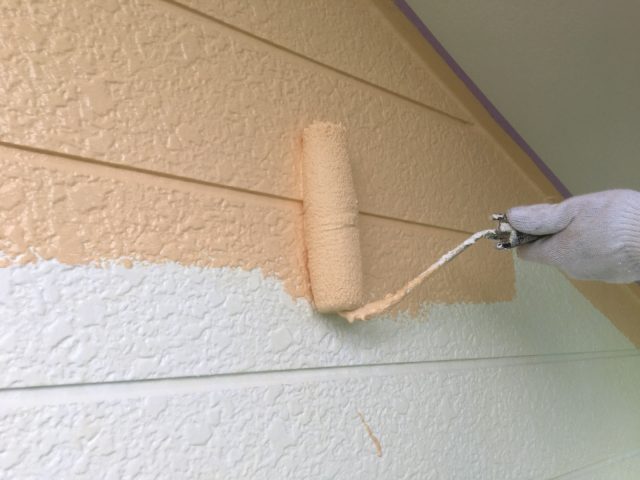

外壁 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2021.06.11
上塗り

外壁 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2021.06.03
上塗り

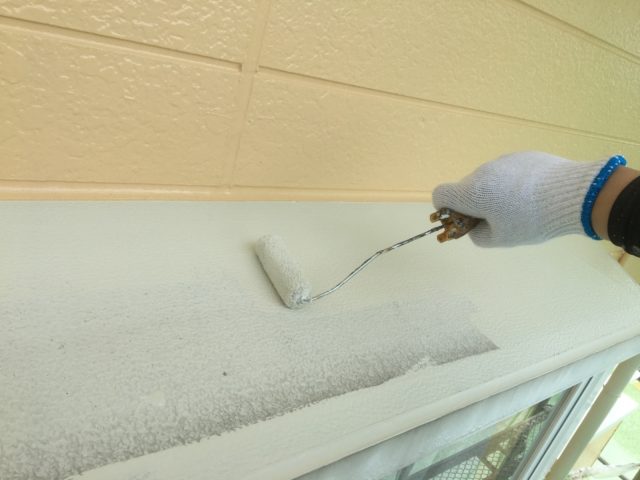

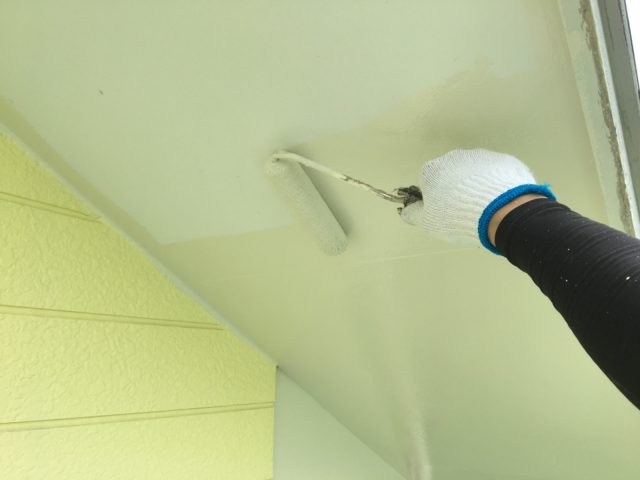

軒裏天井 上塗り作業

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.06.11
上塗り

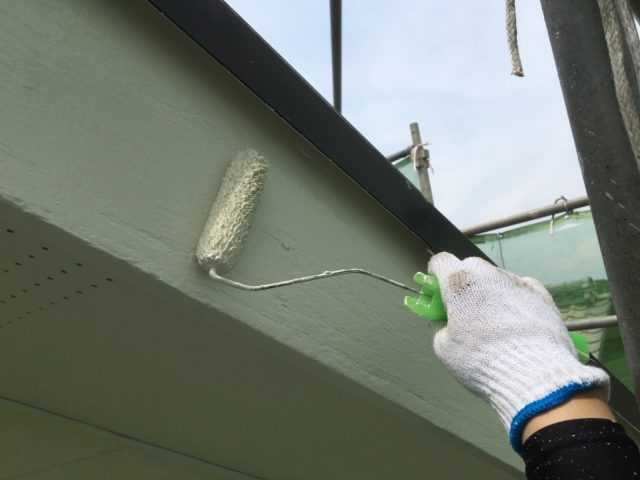

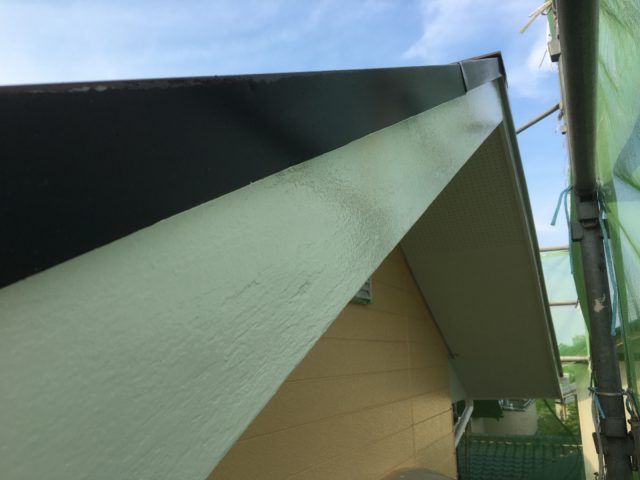

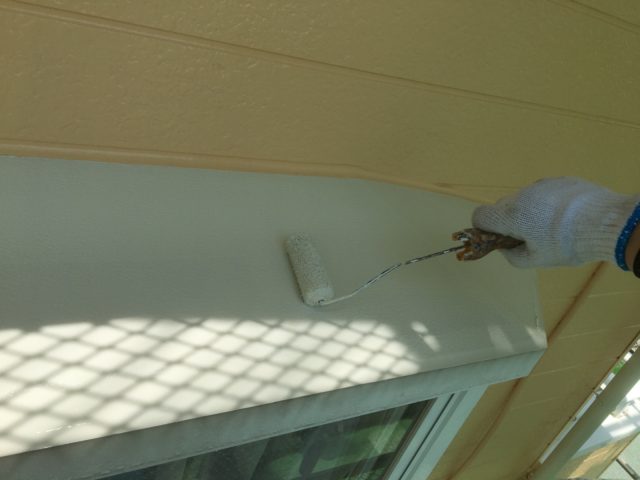

破風板 上塗り作業

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.06.12
完成

破風板 完了

破風板完了の様子です。明るい白色に仕上がりました。

2021.06.12
雨樋完成

雨樋 完了

研磨したあと上塗り2回で仕上げました。

2021.06.11
上塗り

出窓屋根 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2021.06.11
上塗り

出窓屋根 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2021.06.12
完成

エアコンカバー 完了

研磨したあと上塗り2回で仕上げました。
