前橋市南町A様 コーキングのひび割れ補修で美観性が向上した屋根外壁塗装工事

完成
施工前
  • BEFORE

    屋根 コケ

    AFTER

    屋根 完了

物件データ

施工箇所
屋根・外壁・軒裏天井・破風板・雨樋・幕板・シャッターボックス・出窓屋根
外壁塗装
アステックペイント低汚染遮熱シリコン素プラン/長持ち期間15~18年(7年保証) 色:(1階)ベイジュ 8083・(2階)ブロークンホワイト 8091 3分ツヤ
屋根塗装
アステックペイント遮熱フッ素プラン/長持ち期間16~20年(7年保証)色:エバーグリーン
付帯部塗装
長持ちフッ素プラン/長持ち期間10年
工事期間
2021/3/27~4/23
担当営業
星野・窪田
担当職人
古橋
ご依頼のきっかけ
弊社のチラシをご覧になって
工事費(総額)
2,050,000円
その他工事
雨樋交換・窓ガラスクリーニング
カラー
ホワイト ブラウン・クリーム 2色以上
地域
前橋市
外壁塗装プラン
低汚染プラン
屋根塗装プラン
遮熱フッ素プラン
その他工事
雨樋交換工事

施工前のお悩み

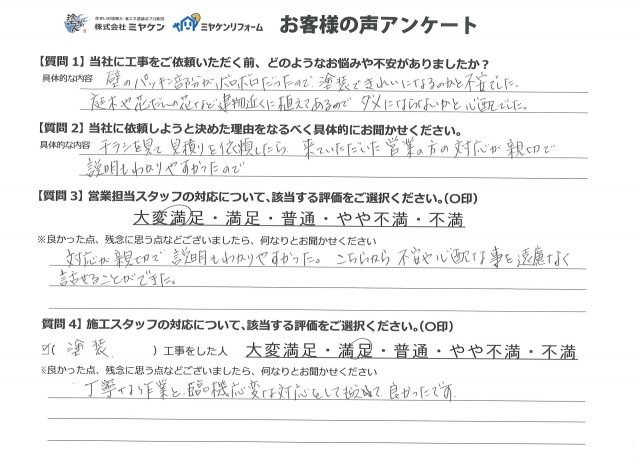

壁のパッキン部分がボロボロだったので、塗装で綺麗になるのかと不安でした。
庭木や花だんの花など建物近くに植えてあるので、ダメにならないかと不安でした。

当社を選んだ決め手は?

チラシを見て見積もりを依頼したら、来ていただいた営業の方の対応が親切で説明も分かりやすかったので。

建物診断の結果

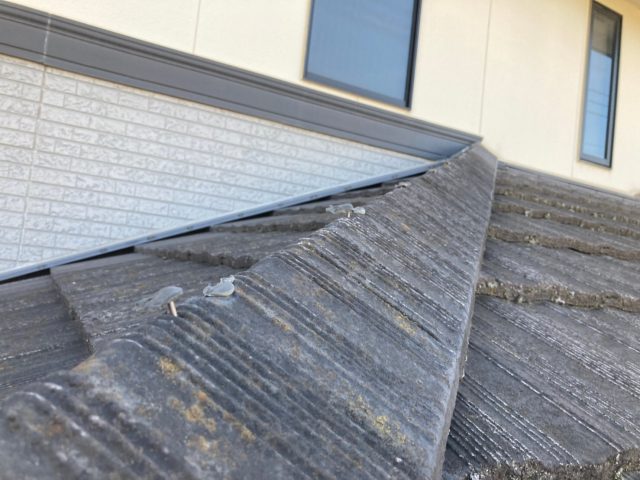

屋根 コケ

▲屋根 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

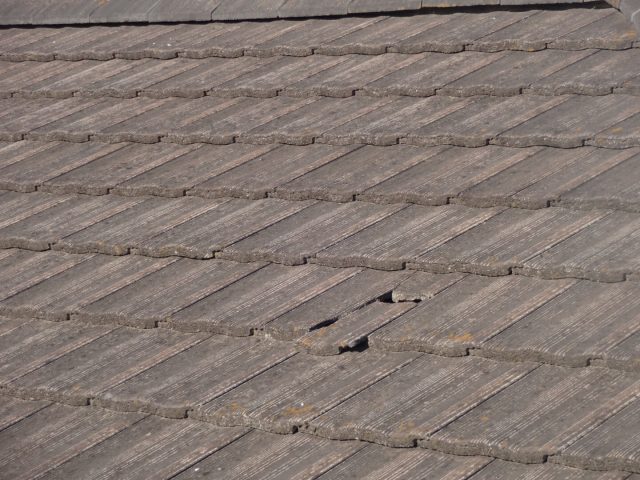

瓦 割れ

▲屋根 瓦の欠け 外部からの衝撃によってかけてしまった状態です。

棟瓦 釘浮き

▲屋根 棟瓦の釘浮き 経年劣化によって釘が浮いている状態です。

外壁反り

▲外壁 反り 塗膜が劣化したことにより、外壁材が水を含んでいる状態です。

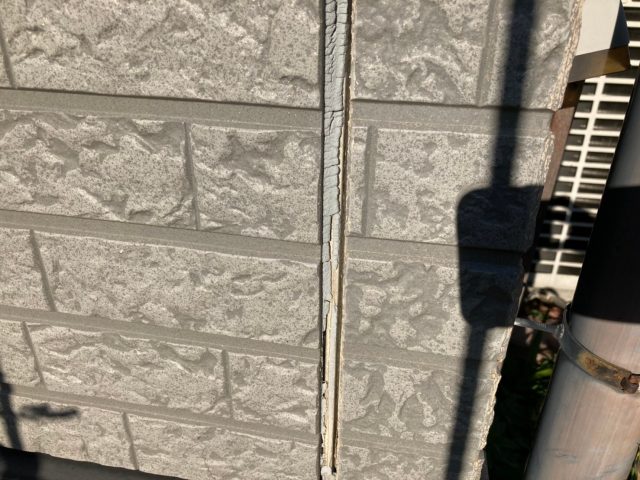

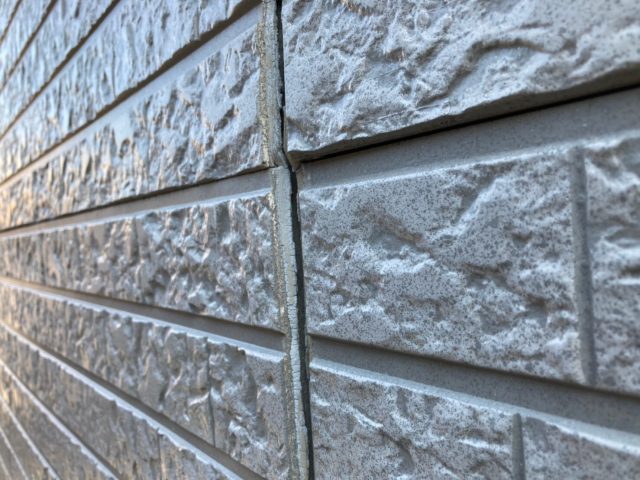

コーキング

▲コーキング ひび割れ 紫外線の影響で、コーキングが劣化している状態です。

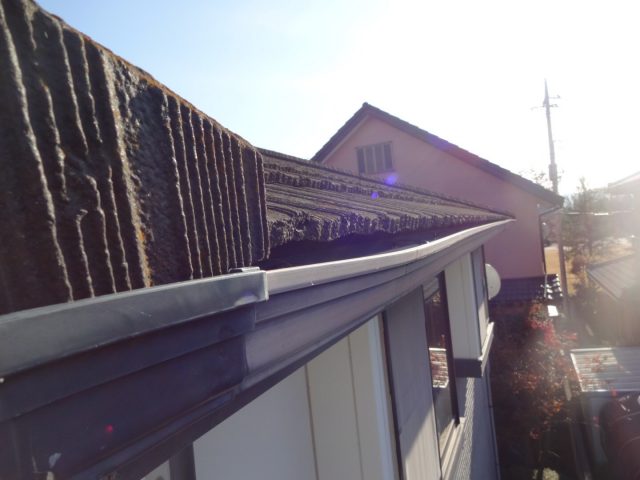

雨樋 ゆがみ

▲雨樋 ゆがみ 数年前の大雪の影響で雨樋が変形している状態です。

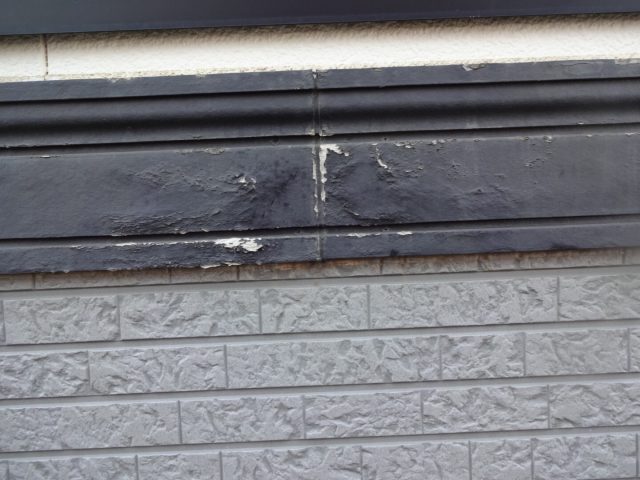

幕板

▲幕板 塗膜のはがれ 紫外線の影響で塗膜がはがれてしまっています。塗装されていない部分はお水を吸い込みやすくなります。

出窓屋根

▲出窓屋根 色あせ 紫外線の影響で塗膜が劣化している、塗装メンテナンスの初期段階の劣化症状です。

雨樋

▲雨樋 色あせ・サビの付着 紫外線や雨風の影響で塗膜が劣化している、塗装メンテナンスの初期段階の劣化症状です。

工事中のレポート

2021.03.27
足場組み

足場完成

1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2021.03.27

材料一式

材料一式

こちらが使用する材料です。 屋根にはアステックペイントの遮熱フッ素塗料 外壁にはアステックペイントの低汚染遮熱シリコン塗料、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッ素塗料を使用しました。

2021.04.03

屋根 高圧洗浄

屋根 高圧洗浄

屋根についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2021.04.09
屋根 下塗り

屋根 下塗り作業

屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました この下塗り作業を2回行いました。

2021.04.12
屋根 上塗り1回目

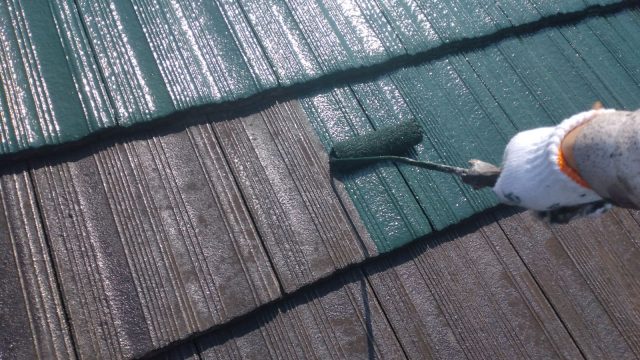

屋根 上塗り作業1回目

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。 また、塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

2021.04.13

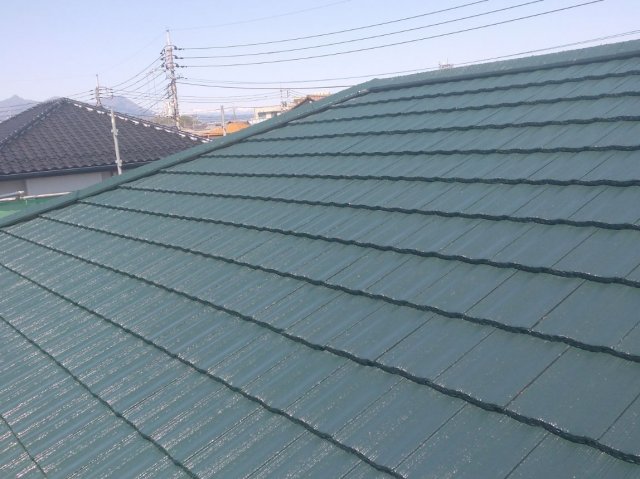

屋根 完了

屋根 完了

屋根塗装が完了しました。 今回のお家のお色は、アステックペイントの【エバーグリーン】というお色を使用しました。

2021.03.29
撤去

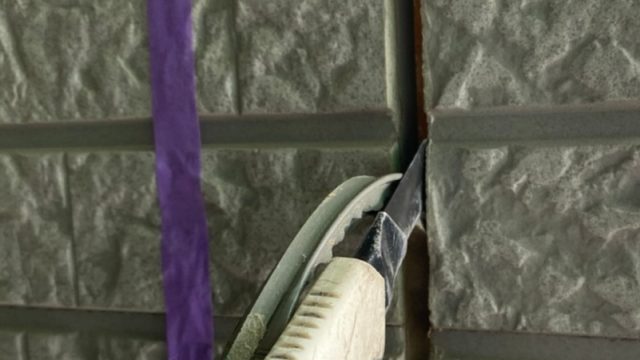

コーキング撤去

既存のコーキングを専用のカッターで丁寧に撤去しました。 外壁を傷つけないように注意しました。

2021.03.30

充填

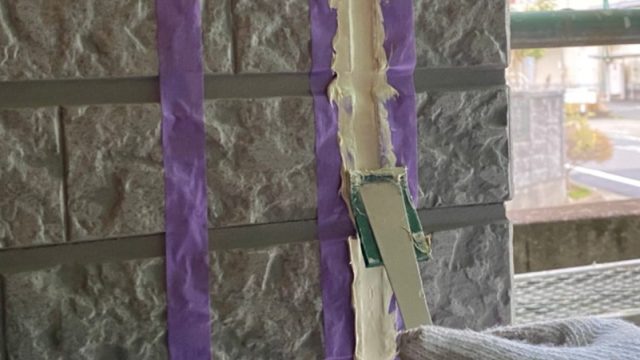

コーキング 充填

コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布した後、 外壁目地に新しいコーキングを充填しました。コーキングは目地からの雨漏りを防ぐ役割があります。

2021.03.30
ヘラ押え

コーキング ヘラ押え

表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

2021.03.30
コーキング 完了

コーキング完了

コーキングが完了しました。 このあと乾燥期間を設けて完成です。

2021.04.03

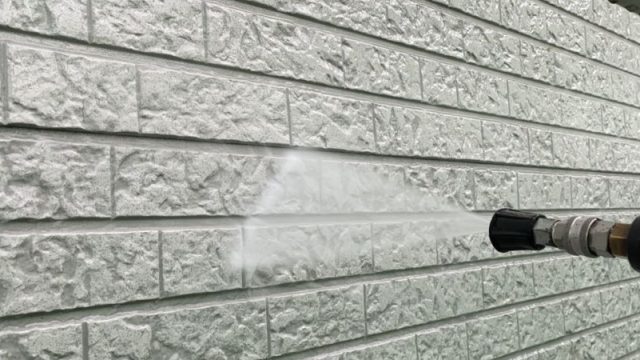

外壁  高圧洗浄

外壁 高圧洗浄

外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

2021.04.14

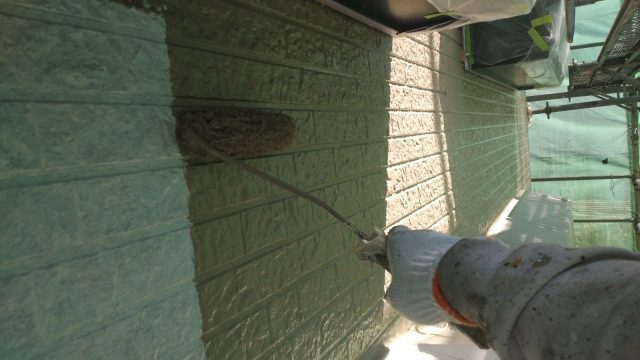

外壁 上塗り

外壁 下塗り作業

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2021.04.16

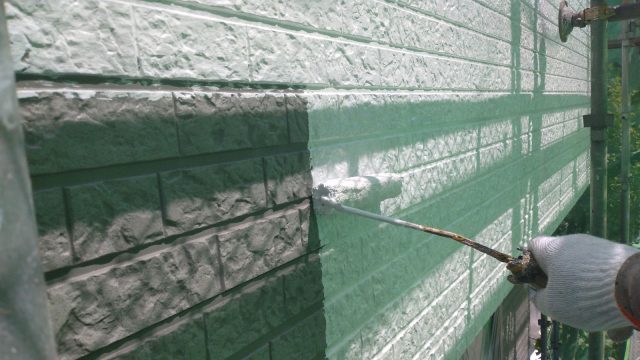

外壁 上塗り1回目

外壁 上塗り作業

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.04.05

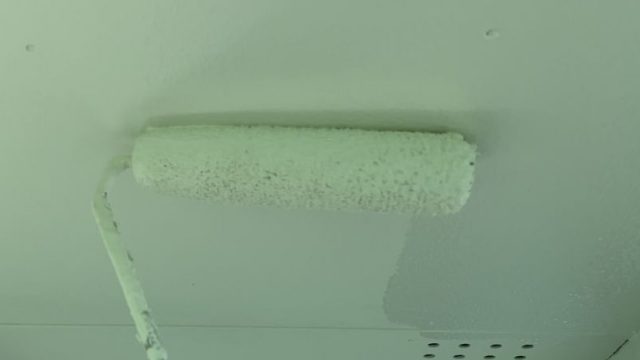

軒天 上塗り1回目

軒裏天井 上塗り作業

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。
