前橋市岩神町K様 急こう配の屋根塗装・モルタルとサイディング外壁塗装工事

屋根外壁塗装完了
屋根外壁塗装施工前

物件データ

施工箇所
屋根・外壁・軒裏天井・雨樋・破風板・シャッターボックス・木壁・塀・南面サッシ
外壁塗装
アステックペイント低汚染遮熱シリコン素プラン/長持ち期間15~18年(7年保証)色:クールホワイト 9010 3分艶
屋根塗装
アステックペイント遮熱フッ素プラン/長持ち期間16~20年(7年保証) 色:ラピスラズリ 9107
付帯部塗装
アステックペイント遮熱フッ素プラン/長持ち期間15~20年(10年保証) 色:クールホワイト 9010 3分艶
工事期間
2021/3/8~3/30
担当営業
森下・窪田
担当職人
鈴木
ご依頼のきっかけ
弊社のチラシをご覧になって
工事費(総額)
1,233,265円
その他工事
窓ガラスクリーニング・配線金具交換
カラー
ホワイト
地域
前橋市
外壁塗装プラン
低汚染プラン
屋根塗装プラン
遮熱フッ素プラン

施工前のお悩み

屋根の色あせ・外壁の汚れ等

当社を選んだ決め手は?

新聞折り込みチラシと以前ミヤケン様で施工した頂いた近所の方のお話しを聞いて

建物診断の結果

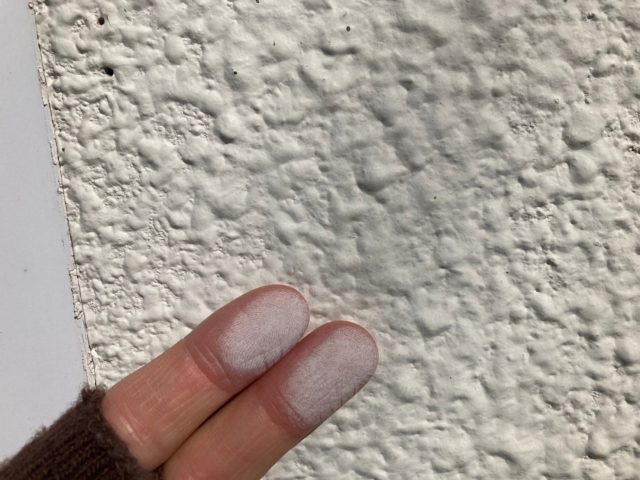

外壁 チョーキング

▲外壁 チョーキング現象 塗装メンテナンスの初期段階の劣化症状です。塗膜が粉状に劣化していました。

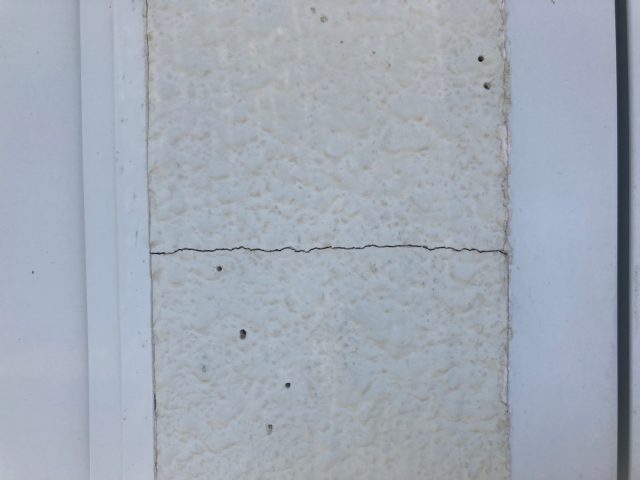

外壁 ひび割れ

▲外壁 ひび割れ 地震によってひび割れができていました。

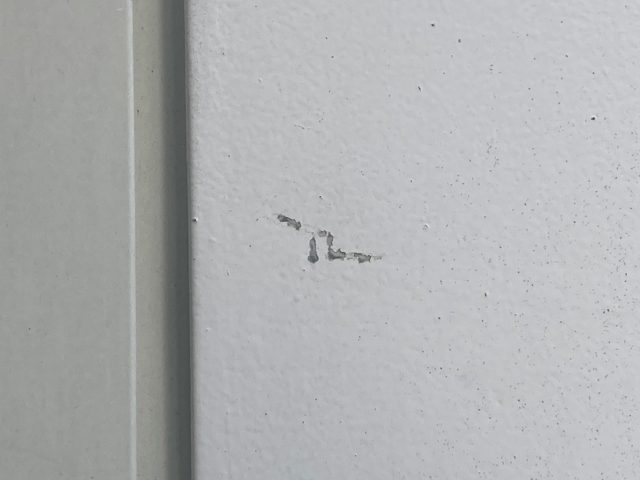

外壁 塗膜のはがれ

▲外壁 塗膜のはがれ 一部ですが剥がれがありました。塗装されていない部分はお水の影響を受けやすくなります。

破風板 塗膜のはがれ

▲破風板 塗膜のはがれ 塗膜が劣化してはがれてしまっていました。塗装されていない部分はお水を吸い込みやすくなります。

塀 ひび割れ

▲塀 ひび割れ 地震などによってひび割れがありました。

工事中のレポート

2021.03.08
足場組み

足場完成

1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2021.03.10

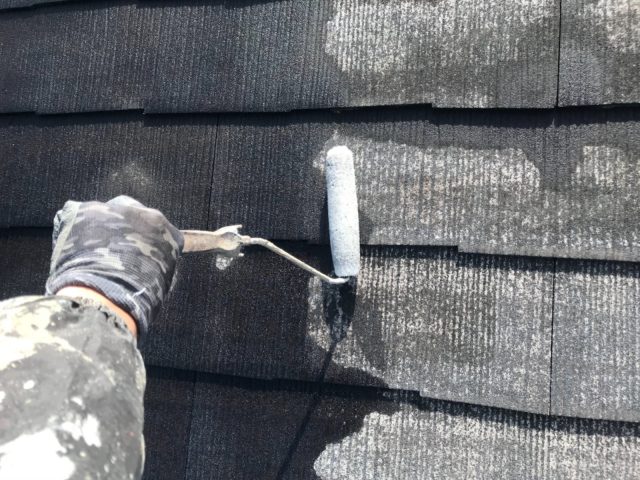

屋根 高圧洗浄

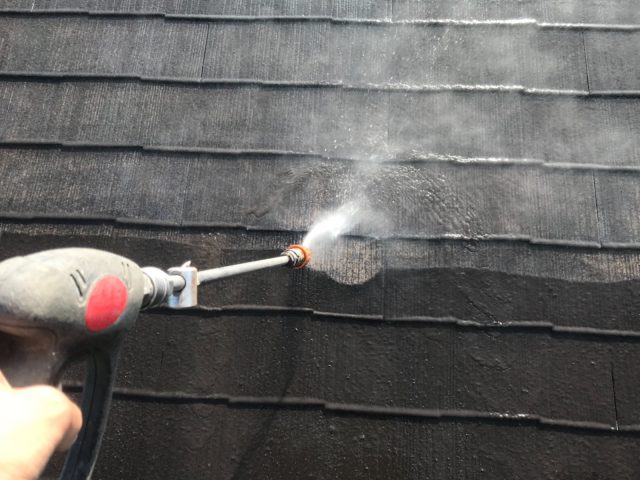

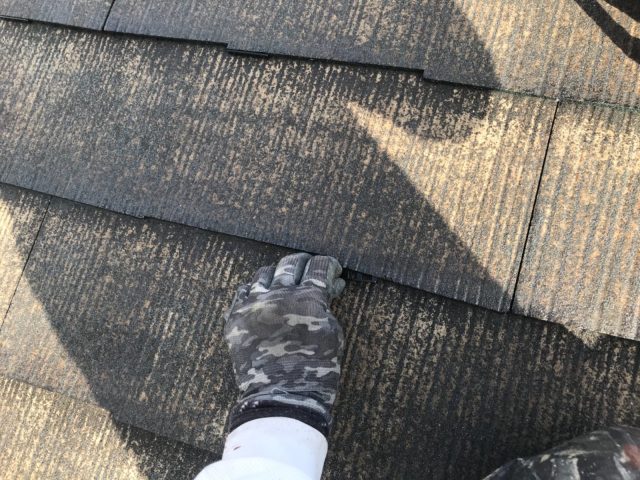

屋根 高圧洗浄

屋根についた砂埃などをきれいに洗い流していきます。洗浄後すぐに塗装せず、約1日乾燥させます。

2021.03.15
屋根 下塗り作業

屋根 下塗り作業

屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。 この下塗り作業を2回行います。

2021.03.17
屋根 タスペーサー

屋根 タスペーサー差し込み作業

屋根と屋根の隙間にタスペーサーを差し込みました。 隙間を作ることによって雨漏りを防ぐ効果があります。

2021.03.19
屋根上塗り作業2回目

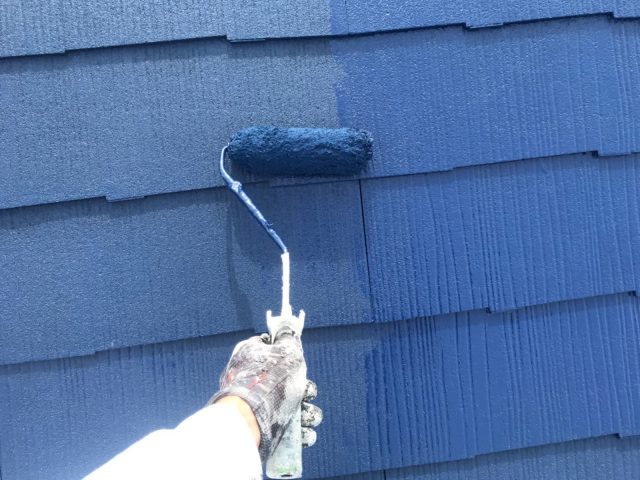

屋根 上塗り作業

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。 また、塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

2021.03.19
屋根 完了

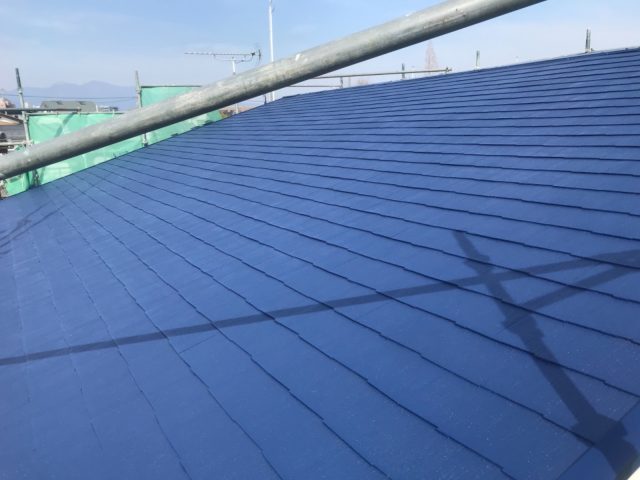

屋根 完了

屋根完了の様子です。 今回のお家のお色は、アステックペイントの【ラピスラズリ】というお色を使用しました。

2021.03.10
外壁 高圧洗浄

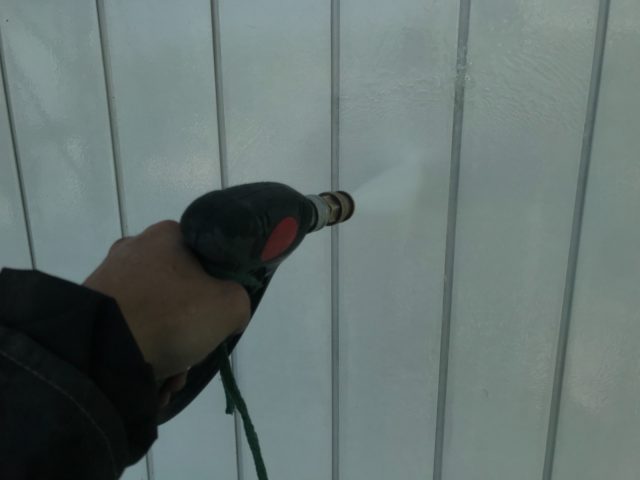

外壁 高圧洗浄

外壁についた砂埃などをきれいに洗い流していきます。 洗浄後すぐに塗装せず、約1日乾燥させます。

2021.03.20

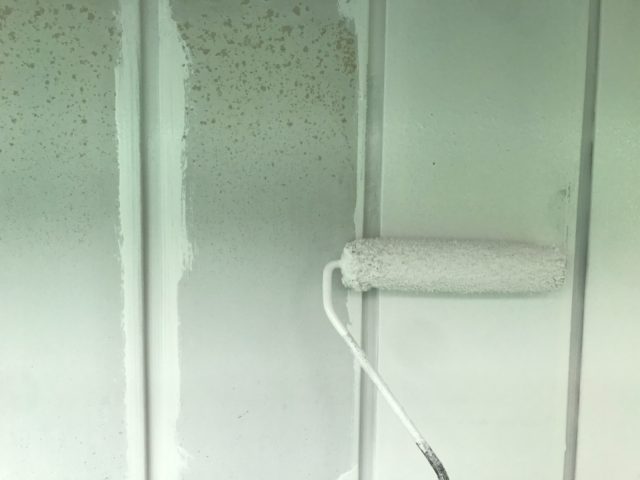

外壁 上塗り

外壁 下塗りサビ止め作業

鉄板サイディングのサビや腐食を抑制するために、サビ止め材を塗装していきます。

2021.03.25
外壁 上塗り作業2回目

外壁 上塗り作業

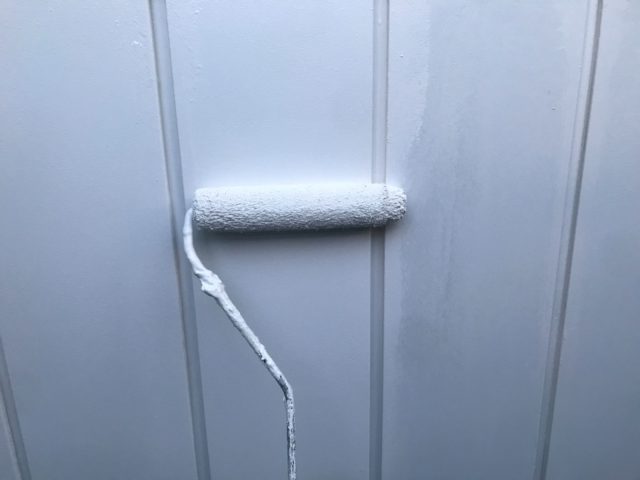

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装していきました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.03.11

雨樋 研磨作業

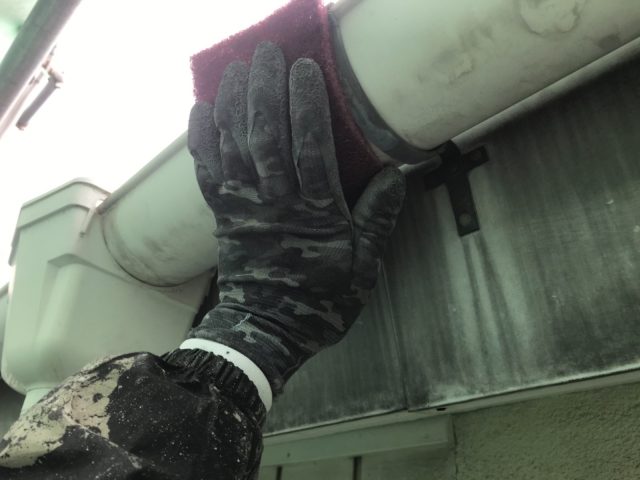

雨樋 研磨作業

塗料との密着を高めるために表面を整えていきました。

2021.03.27

雨樋 上塗り作業

雨樋 上塗り作業

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装していきました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.03.11
破風板 研磨作業

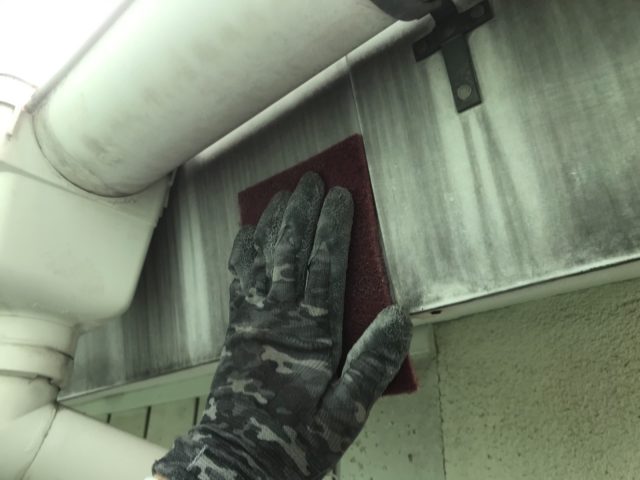

破風板 研磨作業

塗料との密着を高めるために表面を整えていきました。

2021.03.27
雨樋・破風板 完了

雨樋・破風板 完了

雨樋・破風板完了の様子です。 外壁と同じ、クールホワイトで仕上げました。

2021.03.27

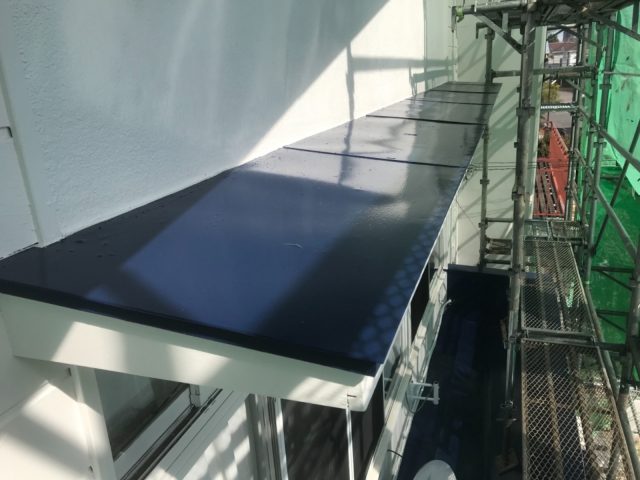

庇屋根 完了

庇屋根 完了

庇屋根完了の様子です。 屋根と同じ、ラピスラズリのお色で仕上げました。

2021.03.26
塀 上塗り

塀 上塗り作業

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装していきました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.03.27
塀 完了

塀 完了

塀完了の様子です。
