高崎市下滝町S様 色あせ・サビ止め対策の屋根外壁塗装工事

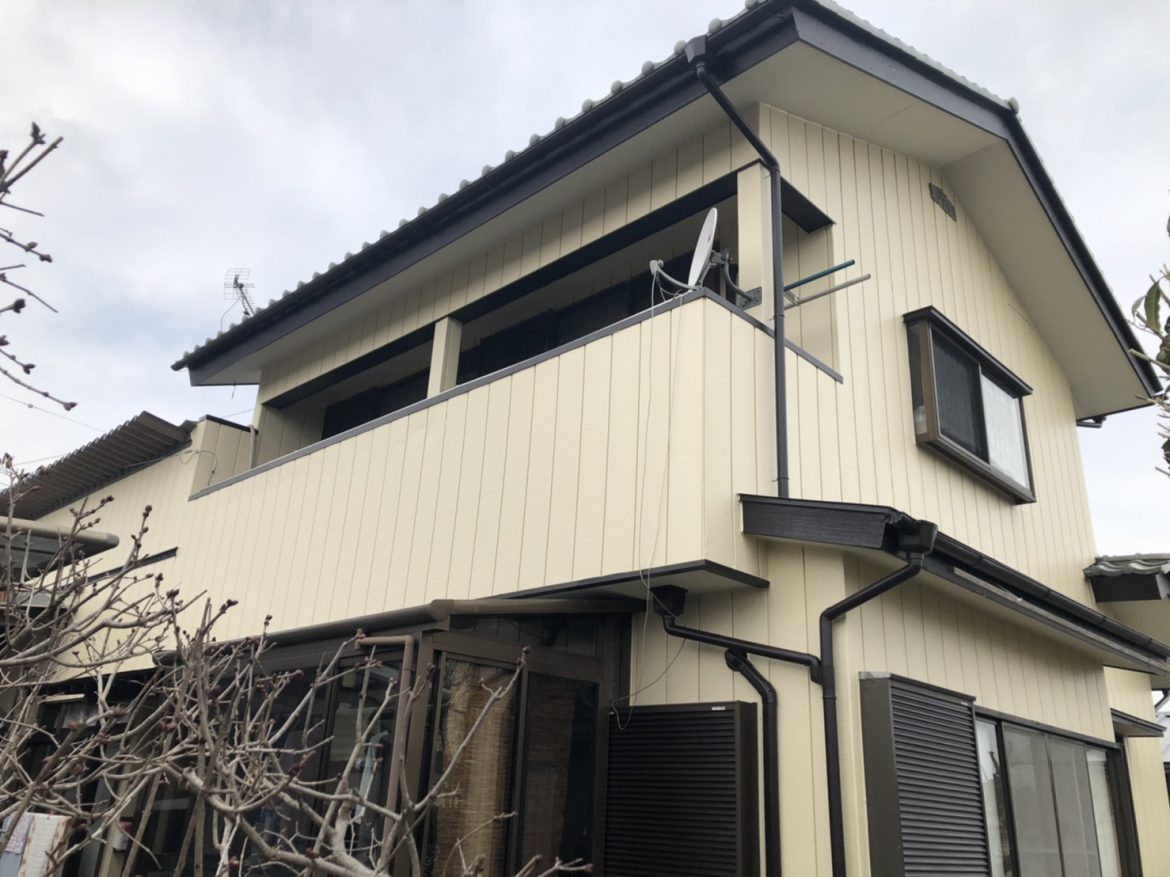

屋根外壁塗装 完了
屋根外壁塗装 施工前
  • BEFORE

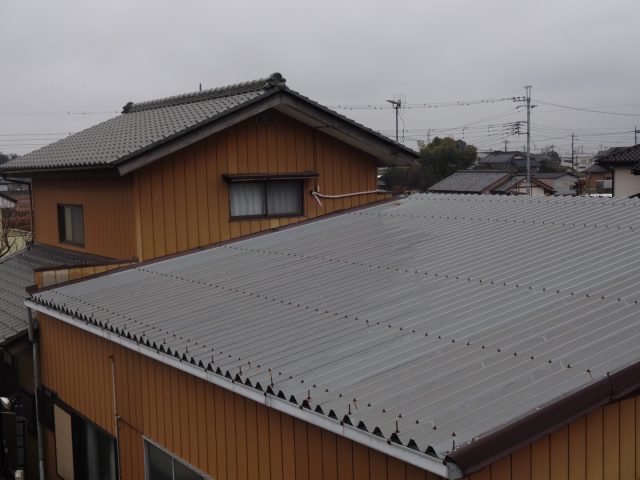

    屋根 施工前

    AFTER

    屋根 完了

物件データ

施工箇所
屋根・外壁・軒裏天井・破風板・雨樋・庇屋根・戸袋・笠木・水切り・木部・エアコンカバー
外壁塗装
遮熱シリコンプラン/長持ち期間13~16年(7年保証) 色:スムースクリーム 8087 3分艶
屋根塗装
遮熱シリコンプラン/長持ち期間13~16年(5年保証)色:カーボングレー 9111
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色;こげ茶 SR-423
工事期間
2021/2/13~3/5
担当営業
菅原
担当職人
星野
ご依頼のきっかけ
弊社のチラシをご覧になって
工事費(総額)
1,174,000円
その他工事
窓ガラスクリーニング・配線金具交換
カラー
ホワイト
地域
高崎市
外壁塗装プラン
遮熱シリコンプラン
屋根塗装プラン
遮熱シリコンプラン

施工前のお悩み

築30年をすぎて外観が大変に見ぐるしくなっていた

当社を選んだ決め手は?

知人の塗装屋さんが亡くなり、ふんぎりがついた。チラシが頻繁に入っていた。

建物診断の結果

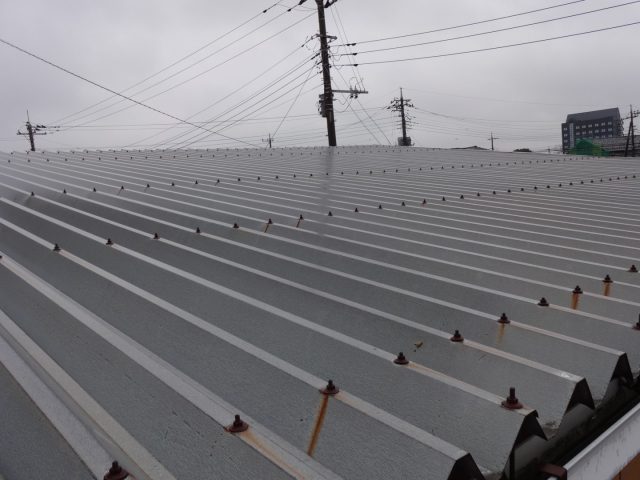

屋根 色あせ

▲屋根 色あせ・サビの発生 紫外線や雨風の影響で塗膜が劣化しサビが出ていました。 サビを放置すると腐食が進み、穴が開いてしまいますので、早急にメンテナンスが必要です

外壁 色あせ

▲外壁 色あせ 紫外線や雨風の影響で全体的に白く色あせていました。

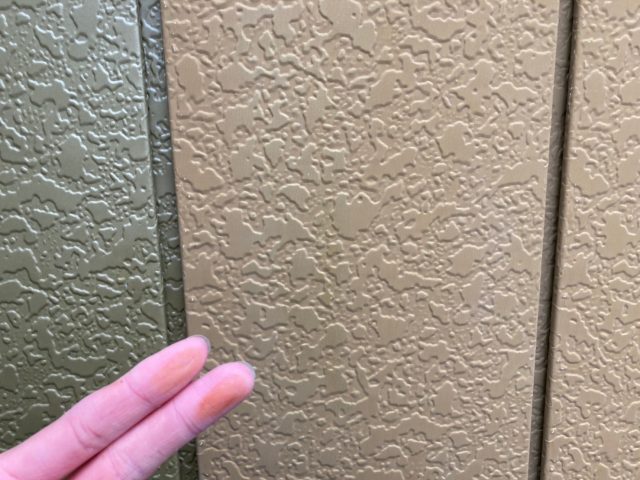

外壁 チョーキング

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が粉状に劣化していました。

破風板 施工前

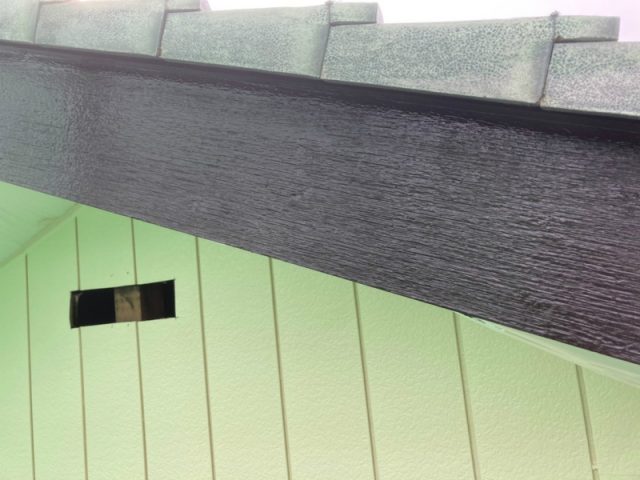

▲破風板 色あせ 塗膜がはがれて木がむき出しの状態でした。お水を吸い込みやすい状態です。

軒裏天井 施工前

▲軒裏天井 色あせ・シミや汚れの付着 直射日光は当たらないものの、年数と共に色あせや汚れの付着がありました。

庇屋根 施工前

▲庇 色あせ 普段目につき肉庇屋根も紫外線の影響を受けて色あせていました。

工事中のレポート

2021.02.13
足場組み

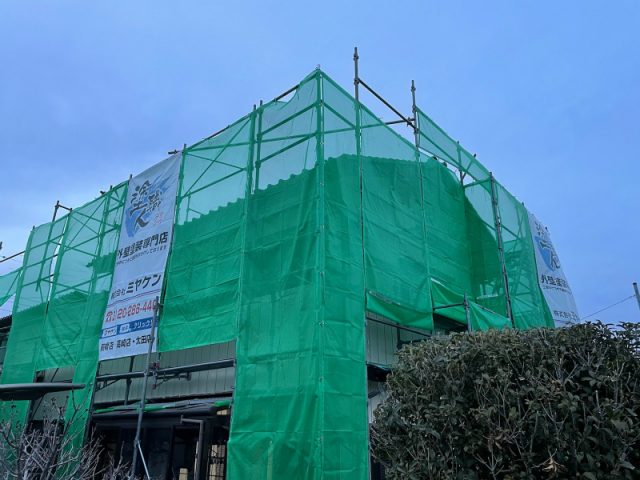

足場完成

1日かけて足場組立を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2021.02.20
屋根 サビ止め

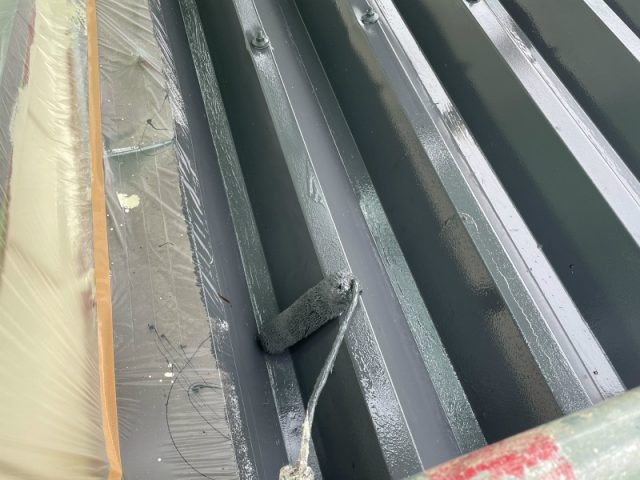

屋根 下塗りサビ止め

金属屋根のサビや腐食を抑制するために、サビ止め材を塗装しました。

2021.02.22

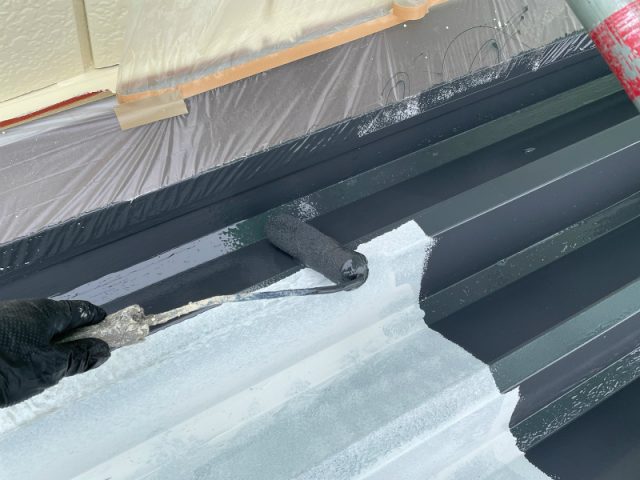

屋根 上塗り1回目

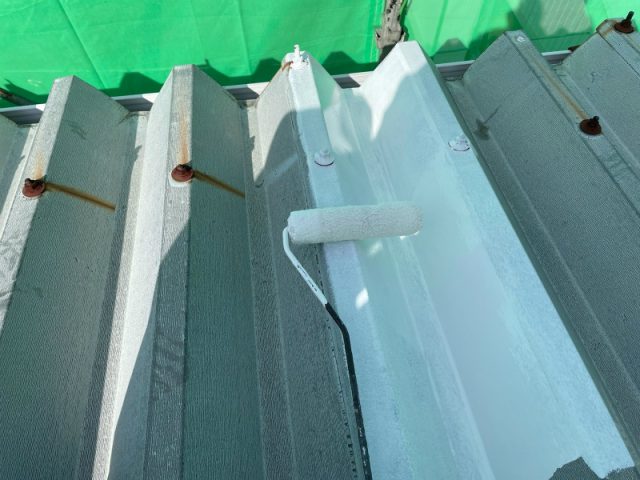

屋根 上塗り作業1回目

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2021.02.23
屋根 上塗り2回目

屋根 上塗り作業2回目

塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

2021.02.23

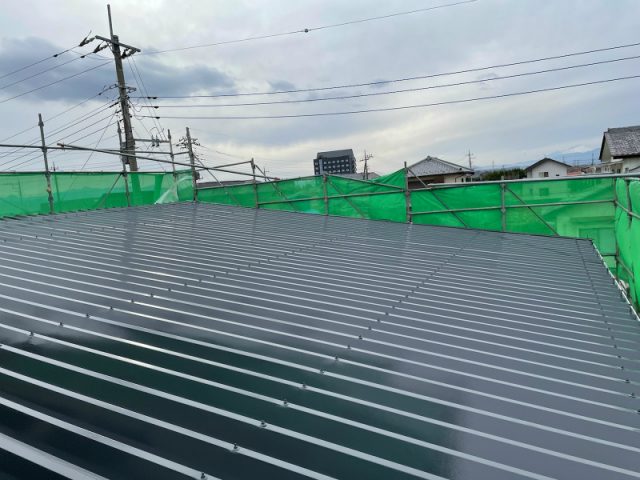

屋根 完了

屋根 完了

屋根塗装が完了しました。 今回のお家のお色は、アステックペイントの【カーボングレー】というお色を使用しました。

2021.02.24

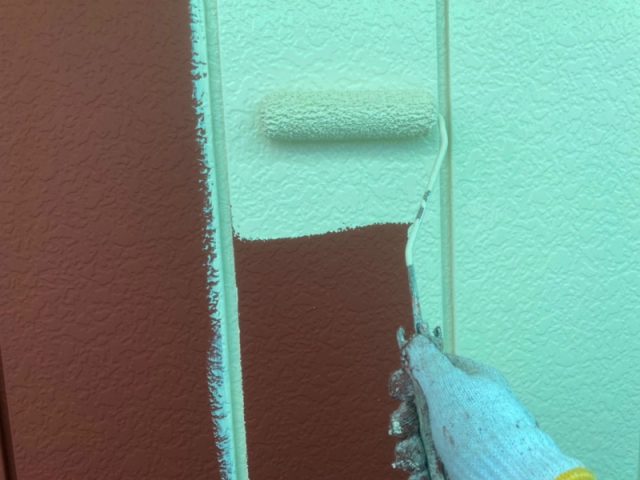

外壁塗装 サビ止め

外壁 下塗りサビ止め

鉄板サイディングのサビや腐食を抑制するために、サビ止め材を塗装していきます。

2021.02.26
外壁上塗り1回目

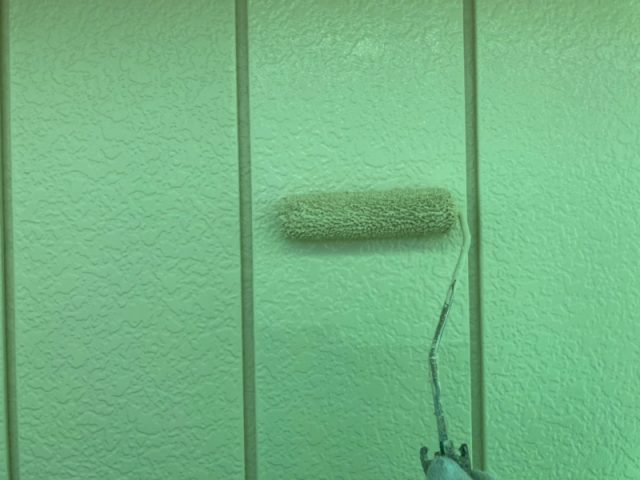

外壁 上塗り作業1回目

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2021.03.01
外壁上塗り2回目

外壁 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2021.03.01
外壁 完了

外壁完了

外壁塗装が完了しました。 今回のお家は、ツヤを抑えた3ツヤ仕上げです。

2021.02.13
軒裏天井 施工前

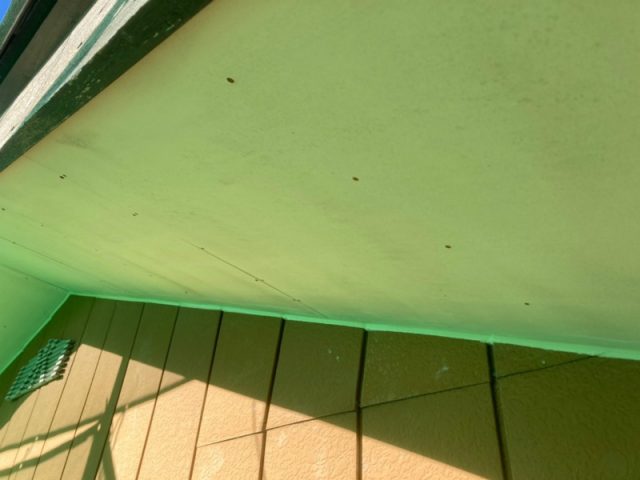

軒裏天井 施工前

軒裏天井施工前の様子です。 汚れの付着と色あせが目立っていました。

2021.02.19
軒裏天井 研磨

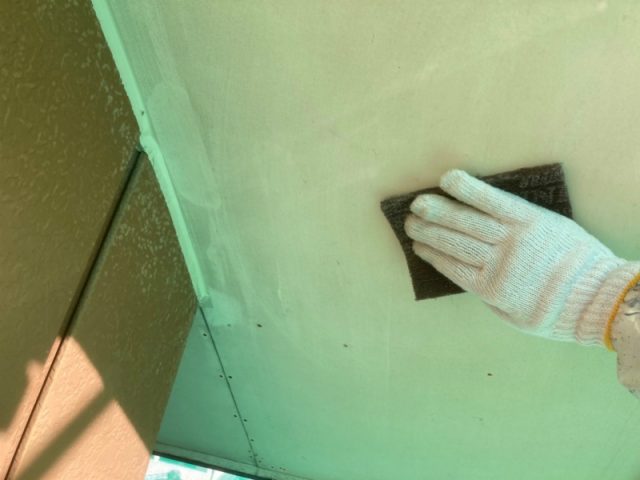

軒裏天井 研磨作業

塗料との密着を高めるために表面を整えていきました。

2021.02.19

軒裏天井 上塗り2回目

軒裏天井 上塗り作業

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.02.13
雨樋 施工前

雨樋 施工前

雨樋施工前の様子です。 汚れの付着と色あせが目立っていました。

2021.02.17

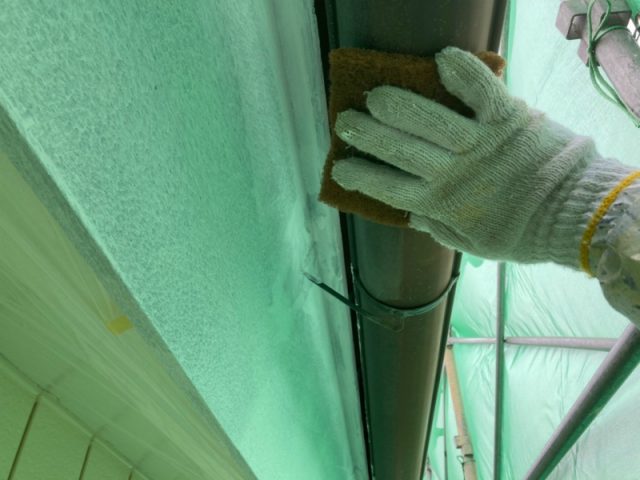

雨樋 研磨作業

雨樋 研磨作業

塗料との密着を高めるために表面を整えていきました。

2021.03.02
雨樋 上塗り1回目

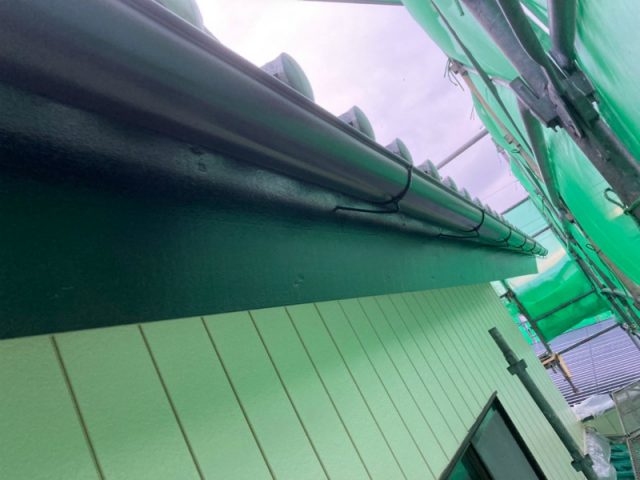

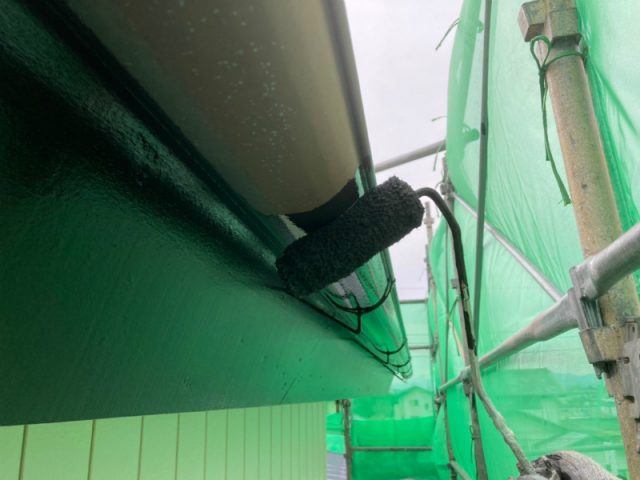

雨樋 上塗り作業

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.03.02
雨樋 完了

雨樋 完了

雨樋塗装が完了しました。

2021.02.13
破風板 施工前

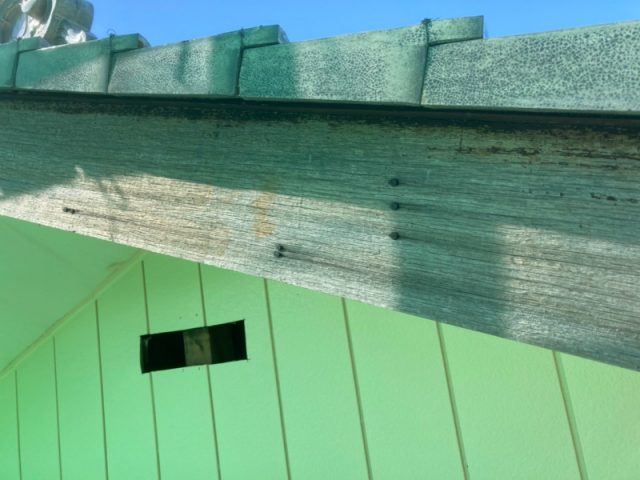

破風板 施工前

破風板の施工前の様子です。 紫外線の影響で色あせが目立っていました。

2021.02.17

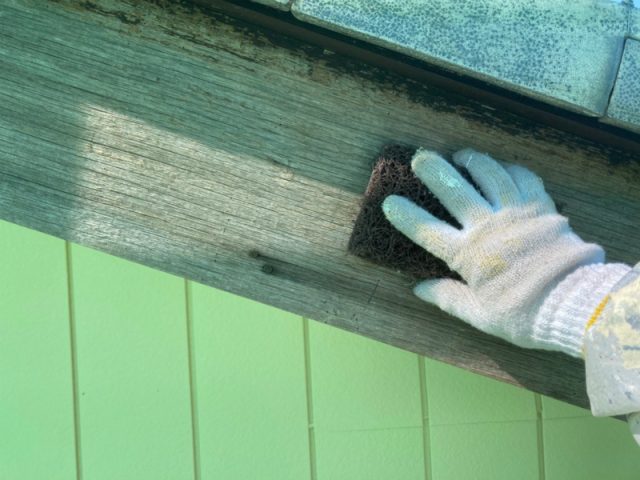

破風板 研磨作業

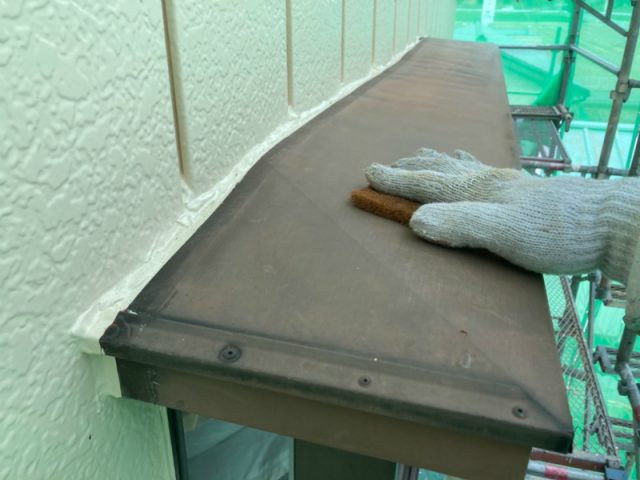

破風板 研磨作業

塗料との密着を高めるために表面を整えていきました。

2021.03.02
破風板 完了

破風板 完了

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.03.02

雨戸 上吹き塗装

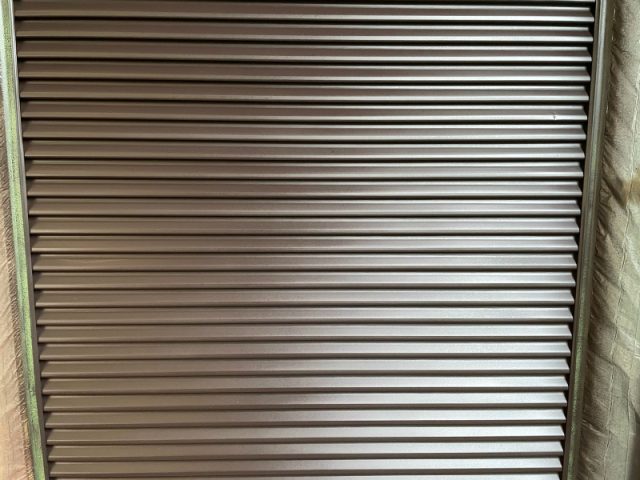

雨戸 上吹き作業

メーカー規定の塗膜の厚みにするため、たっぷりと吹き付け塗装を行いました。 また、ムラや吹き残しがないように、上吹きを2回塗装しました。

2021.03.02
雨戸 完了

雨戸 完了

凹凸が多いため吹き付け塗装を行いました。

2021.02.13
庇屋根 施工前

庇 施工前

庇施工前の様子です。紫外線の影響で色あせが目立っていました。

2021.02.17
庇屋根 研磨作業

庇 研磨作業

塗料との密着を高めるために表面を整えていきました。

2021.03.02

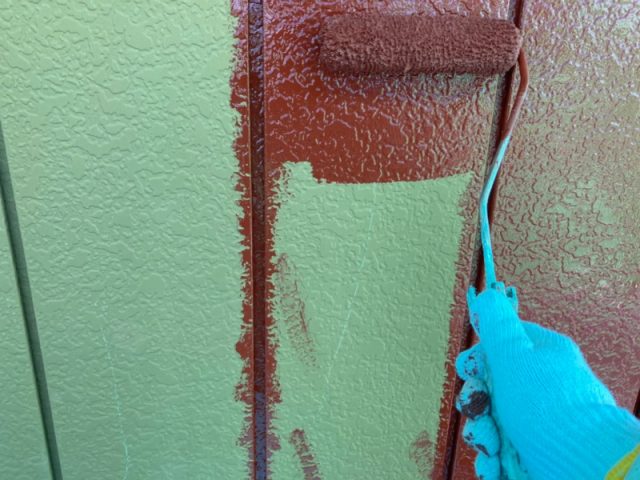

庇屋根 上塗り1回目

庇 上塗り作業

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。 また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.03.02

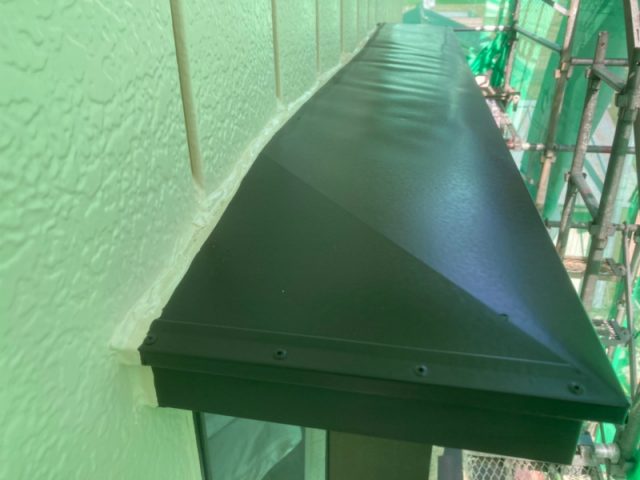

庇屋根 完了

庇 完了

庇塗装が完了しました。 フッ素塗料を使用しているため、耐久性もぐんとあがりました。

2021.03.02
木部 完了

玄関上木部 完了

木部塗装が完了しました。 腐食を抑える塗料を施しているため、耐久性もぐんとあがりました。

2021.03.02
ベランダ手すり部分 完了

笠木 完了

研磨したあと上塗り2回で仕上げました。 フッ素塗料を使用しているため、耐久性もぐんとあがりました。

2021.03.02
エアコンフード完了

エアコンカバー

研磨したあと上塗り2回で仕上げました。 フッ素塗料を使用しているため、耐久性もぐんとあがりました。

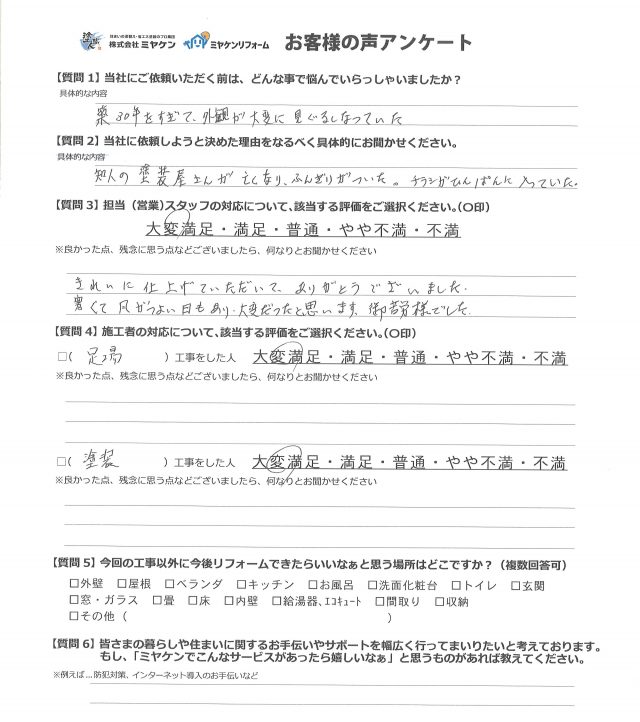

お客様の声
