前橋市川原町N様 サイディング外壁塗装工事
施工前のお悩み
家を建てて22年になり、目地のコーキング、ひび割れ外壁、軒下、樋が色あせてきたので
当社を選んだ決め手は?

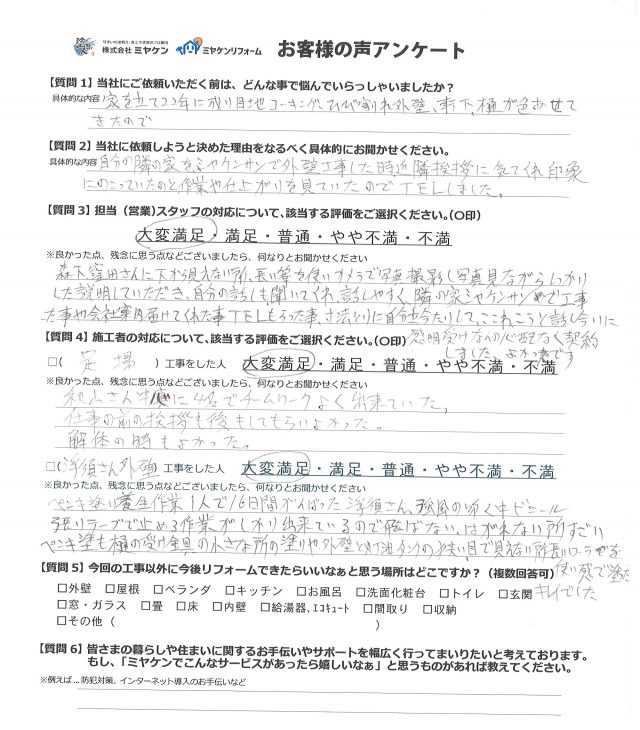

自分の隣の家をミヤケンさんで外壁工事したときの近隣挨拶にきてくれ印象に残っていたのと、作業や仕上がりを見ていたのでTELしました。
建物診断の結果

▲外壁 ひび割れ 地震の揺れによる影響でひび割れが発生した状態です。
▲外壁 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

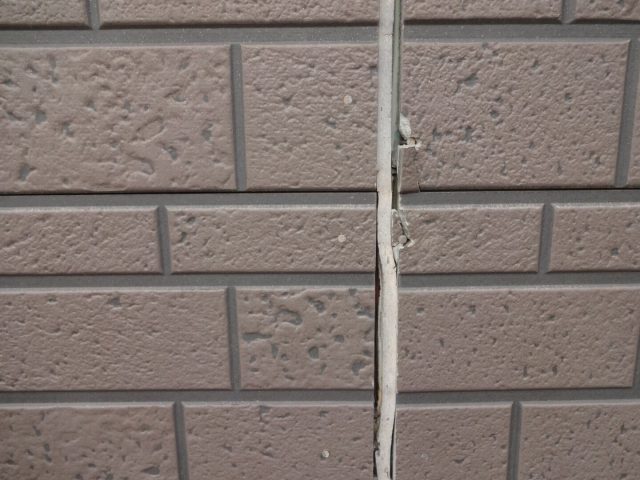

▲コーキングの剥離(はくり) 紫外線の影響で、コーキングが劣化している状態です。
▲コーキングのひび割れ 紫外線の影響で、コーキングが劣化している状態です。

▲軒裏天井のシミ シミは汚れだけでなく、雨漏りをしているサインでもあります。
工事中のレポート

足場完成
塗装工事前に、足場の組み立てを行いました。 安全性や塗料の飛散を防ぐためにメッシュシートを張っていきました。

コーキング撤去

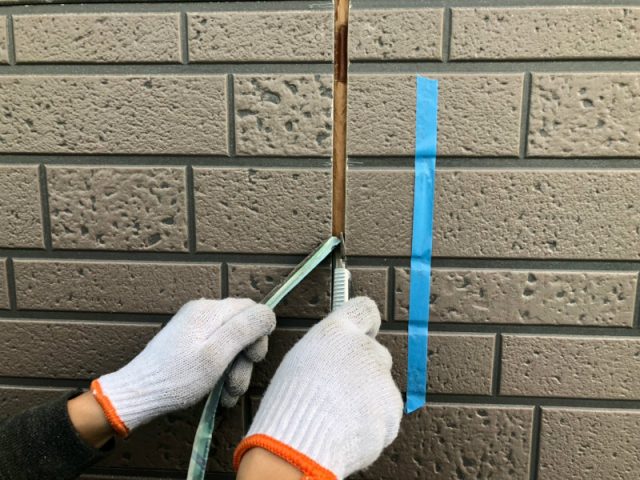

既存のコーキングを専用のカッターで撤去していきました。
コーキング プライマー塗布
既存のコーキングを撤去した後にプライマーを塗布しました。 これはコーキング材と外壁材との密着性を高めるために行います。

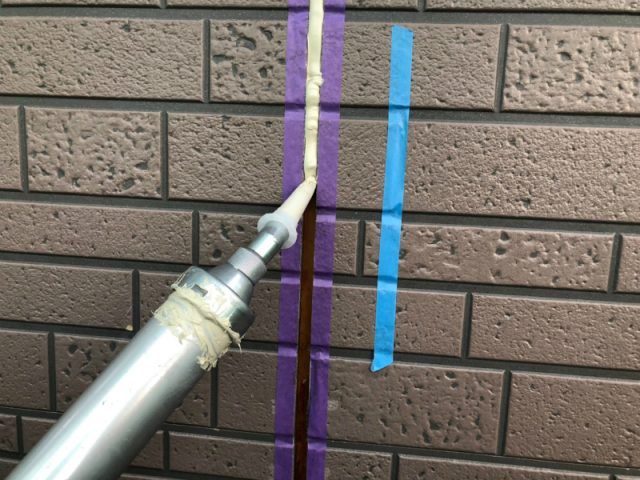

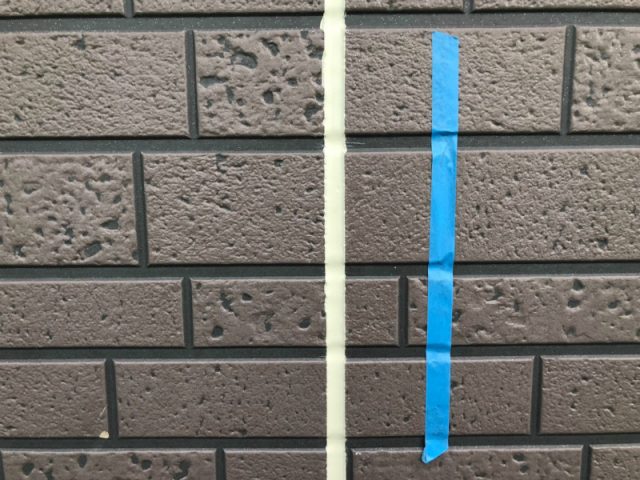

コーキング 充填
外壁目地にコーキングを充填していきました。 コーキングは目地からの雨漏りを防ぐ役割があります。

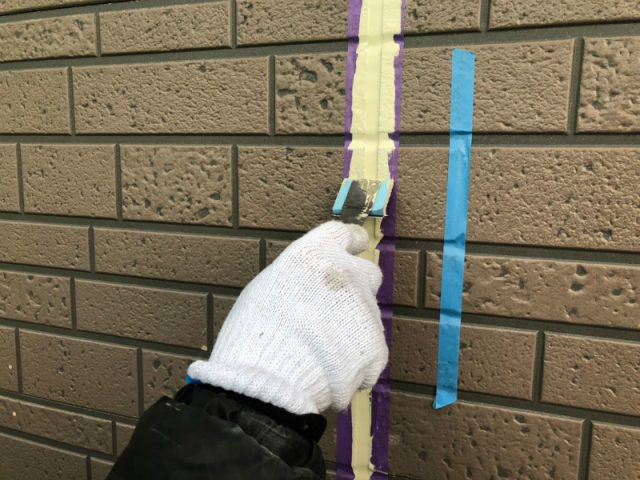

コーキング ヘラ押え
充填したコーキングをへら押えて、表面を平らにしていきました。 仕上がりの見た目を綺麗にするだけでなく、コーキング材を充填したときにできる空気層をしっかりと逃がします。コーキングの膨れを防ぎます。
コーキング完了
コーキング完了の様子です。 2.3日乾燥期間を設け、次の工程に取り掛かります。

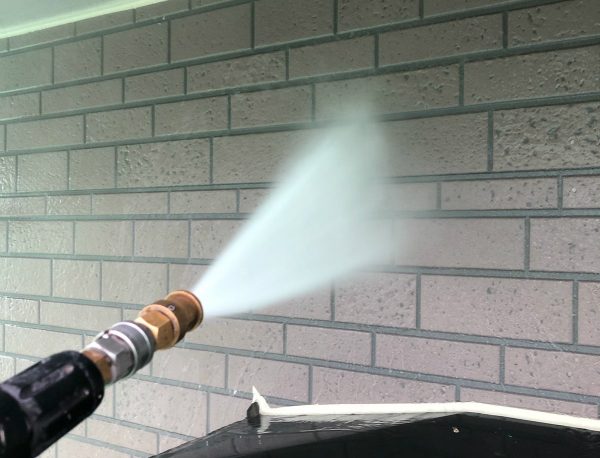

外壁 高圧洗浄
長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。
外壁 下塗り作業

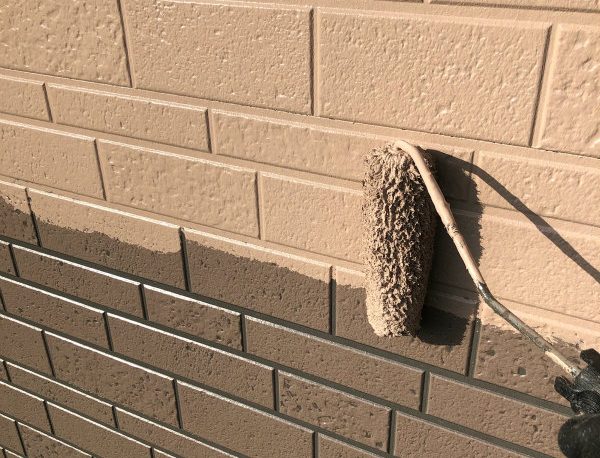

上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

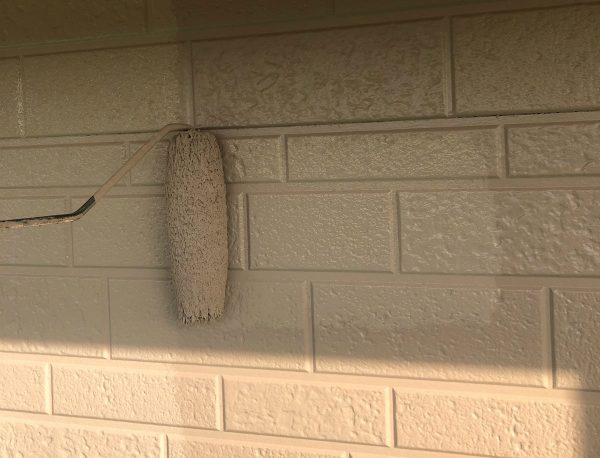

外壁 上塗り作業1回目

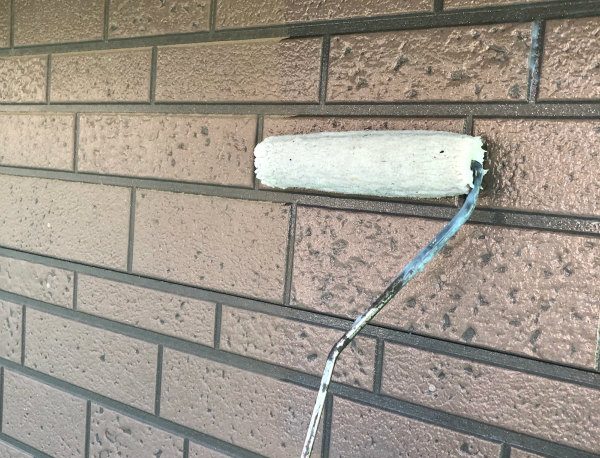

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
外壁 上塗り作業2回目
塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

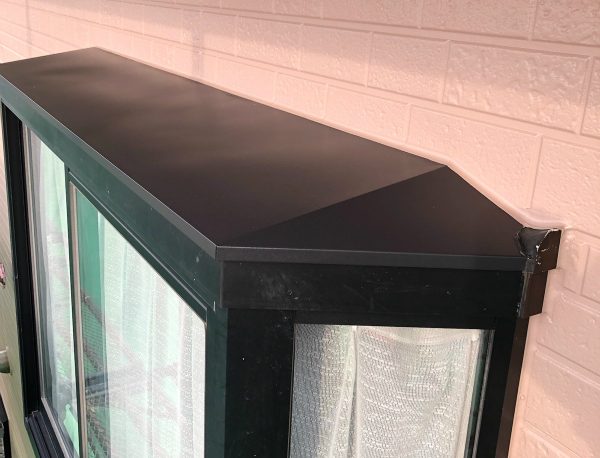

庇屋根 完了
研磨したあと上塗り2回で仕上げました。

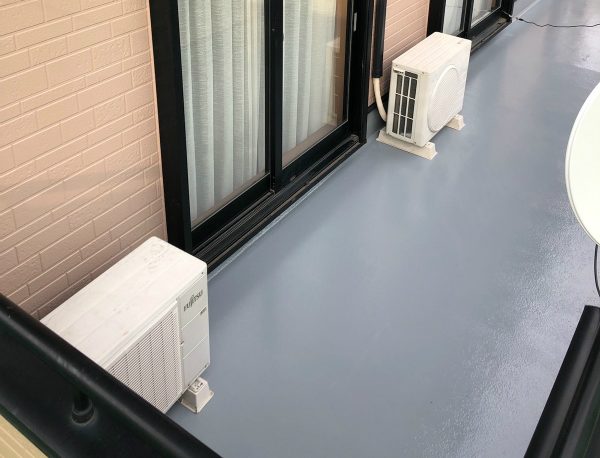

ベランダ防水完了
ベランダ防水完了の様子です。
