桐生市相生町M様 ベランダをアクセントにした外壁塗装工事
BEFORE
![コーキングの経年劣化]()
AFTER

![外壁塗装]()
物件データ
施工前のお悩み

どの様な塗料がいいのか?金額。
建物診断の結果

▲外壁 チョーキング現象

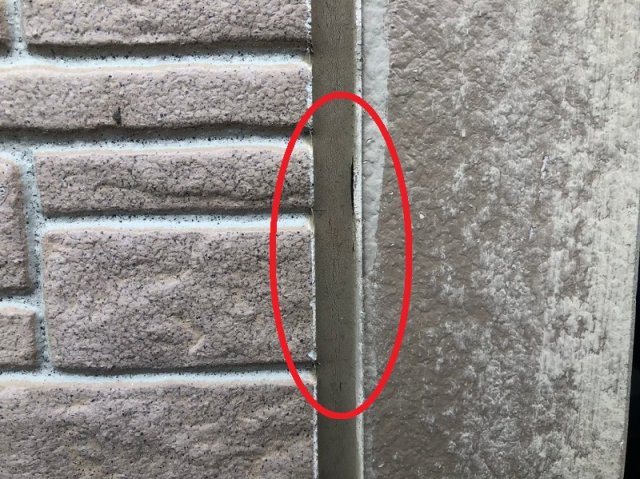

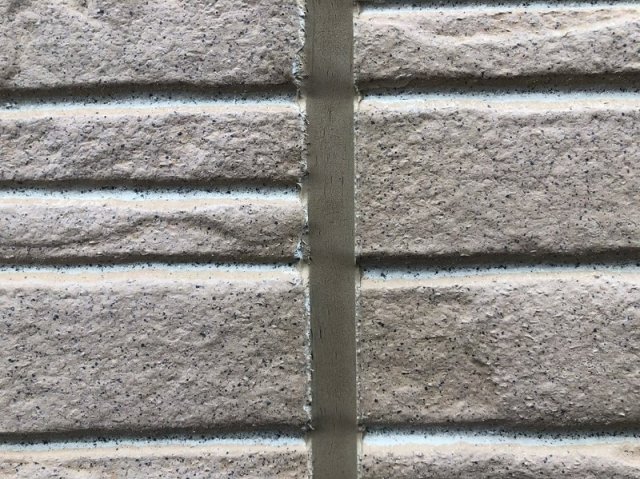

▲コーキング ひび割れ・剥離

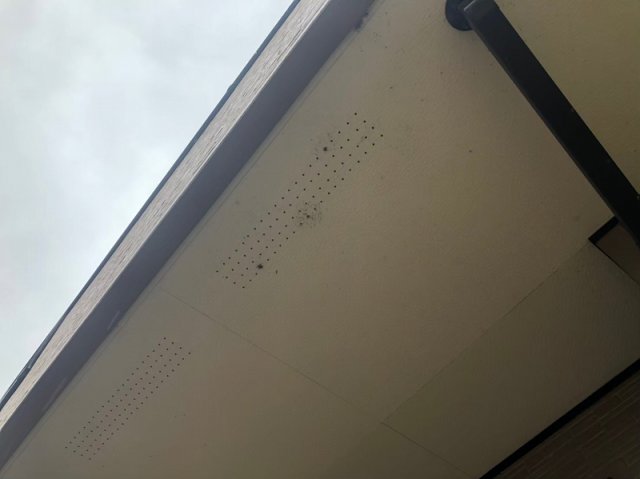

▲軒裏天井 雨ジミ跡・汚れの付着

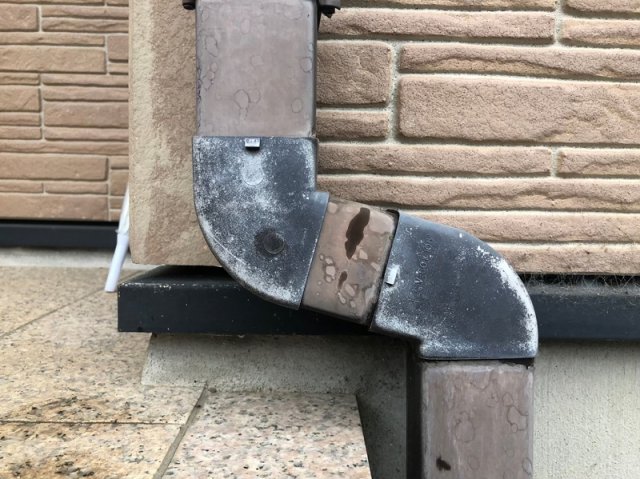

▲雨樋 サビの付着

▲雨樋 色あせ

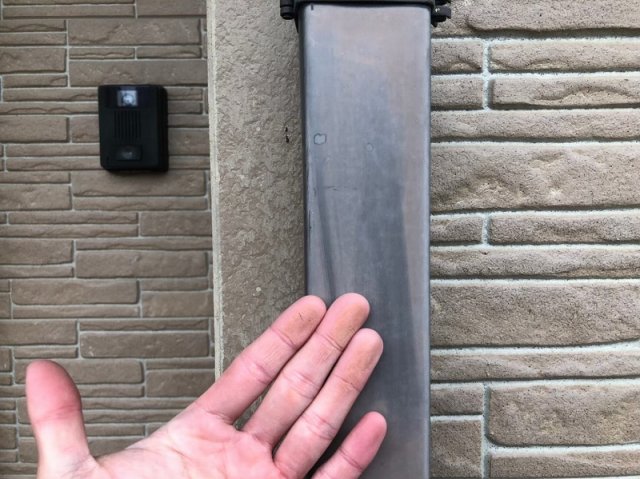

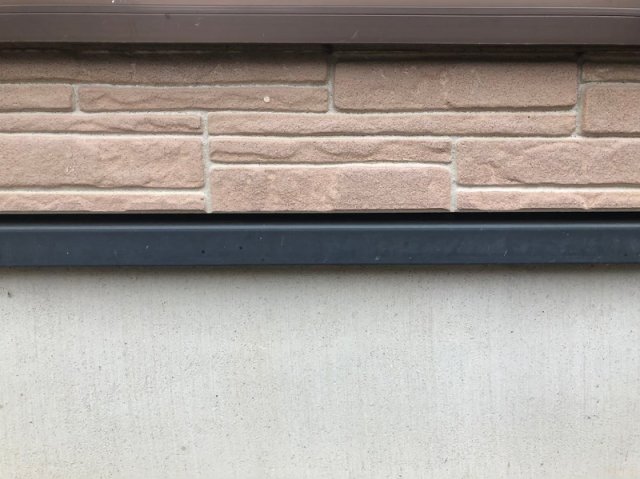

▲水切り 色あせ
工事中のレポート
2020.06.16

足場完成
足場が完成しました!これから安全第一で頑張ります!
2020.06.16

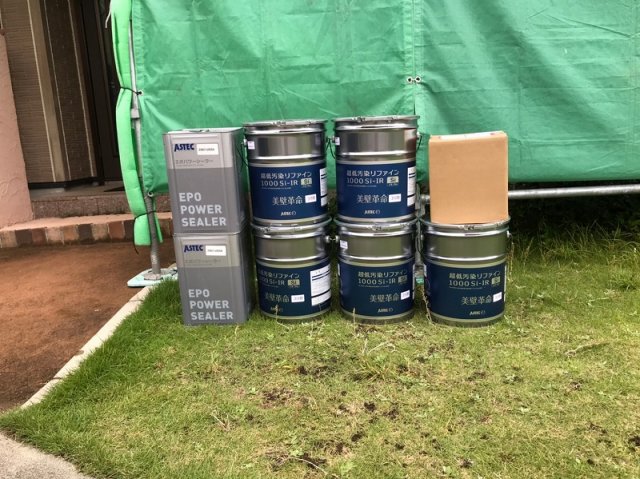

材料一式
こちらが使用する材料です。 今回は外壁にアステックペイントの超低汚染リファインを使用します。
2020.06.16

コーキング施工前
コーキングの工事前の様子です。 経年劣化によって表面に亀裂が入っています。
2020.06.17

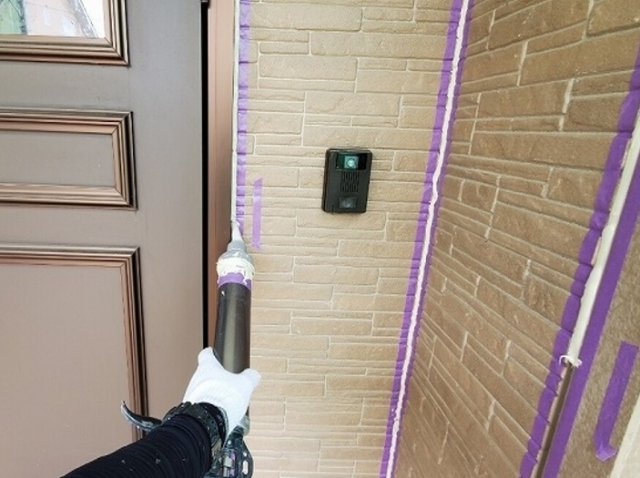

コーキング 施工中
コーキングを撤去したあと、プライマー(接着剤)を塗布します。 そのあと新しいコーキングを充填していきます。その後、ヘラならしをしてコーキングの中の空気を抜いていきます。
2020.06.18

コーキング 完了
コーキング施工後は2~3日乾燥期間を設けます。 しっかり乾燥しないまま上から塗装をおこなうと塗膜の膨れなどの不具合が出る可能性があります。
2020.06.22

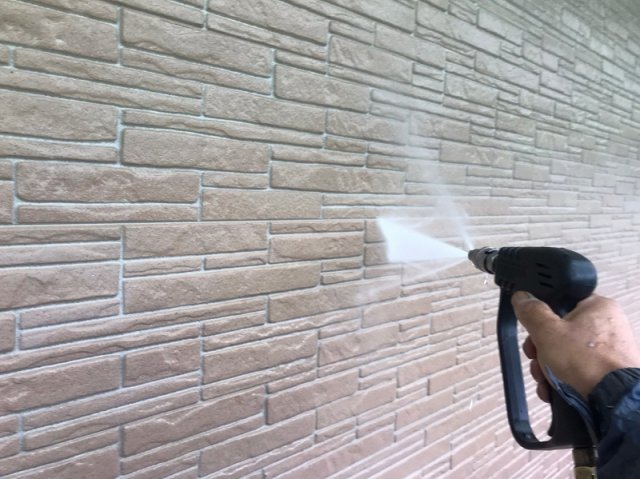

外壁 高圧洗浄
水圧をかけて外壁の汚れやコケを洗い流していきます。 塗装を長持ちさせるためには表面をきれいにすることが大切です。
2020.06.27

外壁 下塗り作業
上塗りの密着をよくするために下塗り材を外壁全体に塗装します。
2020.06.29

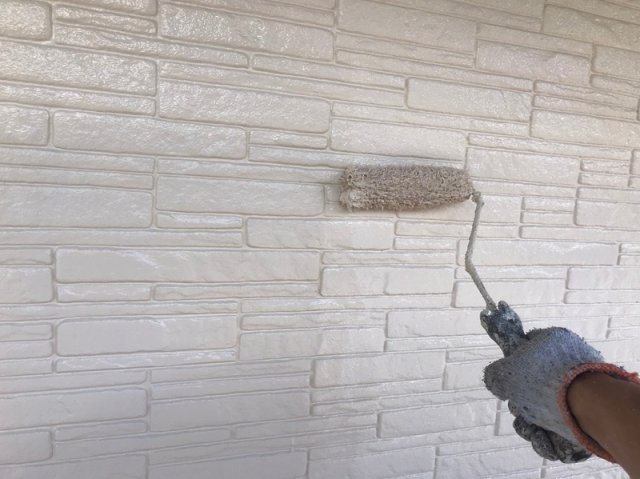

外壁 上塗り作業1回目
塗料メーカー規定の塗膜の厚みをつけるためにたっぷり塗装します。
2020.07.01

外壁 上塗り作業2回目
ムラや塗り残しがないように確認しながら塗装をします。
2020.07.02

外壁 完了
外壁完了の様子です。 足場が取れると太陽の光をうけ、明るく見えるようになります。
2020.06.16

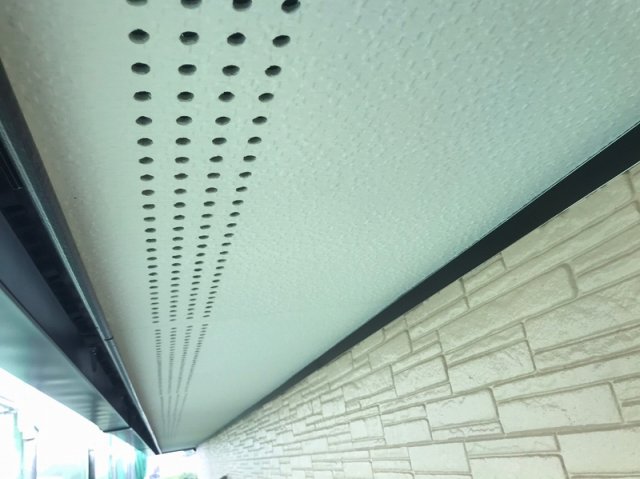

軒裏天井 施工前
軒裏天井施工前の様子です。 雨は直接当たりませんが照り返しや風の影響で色褪せや汚れが付着します。
2020.06.26

軒裏天井 完了
表面に細かな傷をつけて塗料の密着を高めた後に上塗り2回で仕上げます。
