渋川市八木原O様 モニエル瓦屋根・ALC外壁塗装工事
-

BEFORE

AFTER
-
BEFORE
AFTER
物件データ
- 施工箇所
- 屋根・外壁・軒裏天井・破風板・雨樋・庇屋根・エアコンカバー・アンテナ
- 外壁塗装
- 遮熱シリコンプラン/長持ち期間13〜16年(7年保証)色:ブルーグラス 8103
- 屋根塗装
- 遮熱シリコンプラン/長持ち期間13〜16年(5年保証)色:カーボングレー 9111
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:軒裏天井・エアコンカバー ND-155・その他:こげ茶 SR-423
- 工事期間
- 2020/08/17~09/11
- 担当営業
- 星野
- 担当職人
- 藤田
- ご依頼のきっかけ
- 弊社のホームページをご覧になって
- 工事費(総額)
- 1,545,000円
- その他工事
- 窓ガラスクリーニング・配線金具交換・釘頭コーキング処理・波板ポリカ交換
- カラー
- ブルー
- 地域
- 渋川市
- 外壁塗装プラン
- 遮熱シリコンプラン
- 屋根塗装プラン
- 遮熱シリコンプラン
- その他工事
- その他
施工前のお悩み
屋根の色あせ・セールスの多さ
当社を選んだ決め手は?
現場の看板(ミヤケン)
イベントに行った
価格
建物診断の結果

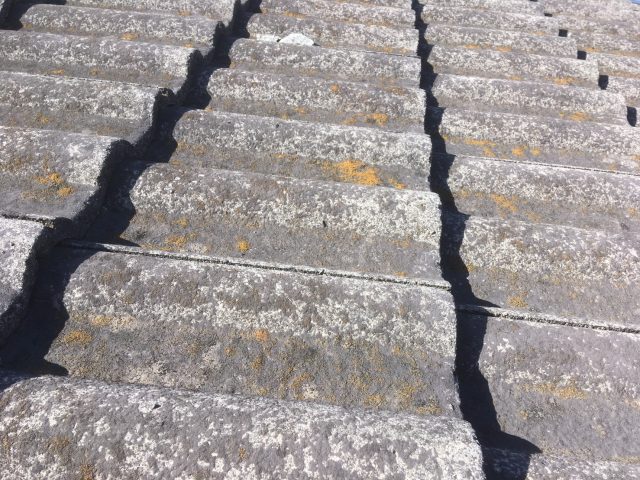

▲屋根 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

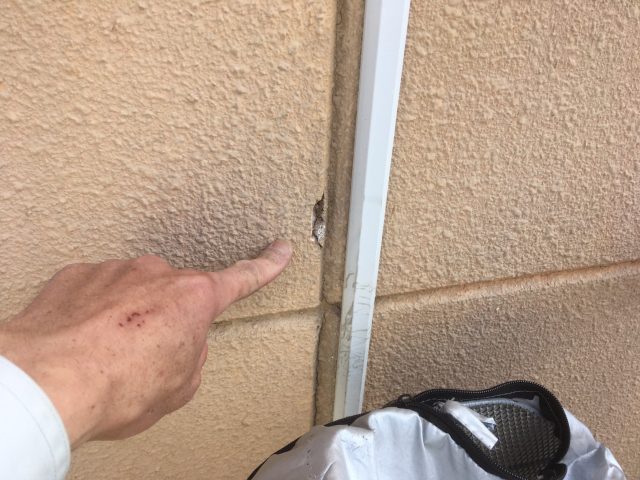

▲外壁 欠け 地震など外部からの衝撃によってかけてしまった状態です。

▲軒裏天井 シミ・汚れの付着 経年劣化により全体的に若干のシミ・汚れの付着がありました。(雨漏りの発生はありませんでした)
工事中のレポート

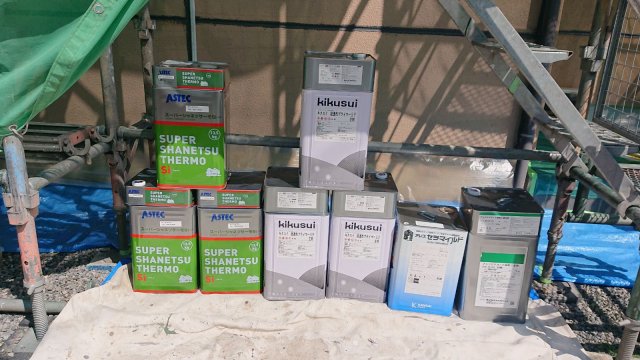

材料一式
こちらが使用する材料です。 安全対策をとり、足場を組みましたらいよいよ施工開始です!

屋根 施工前
屋根施工前の様子です。

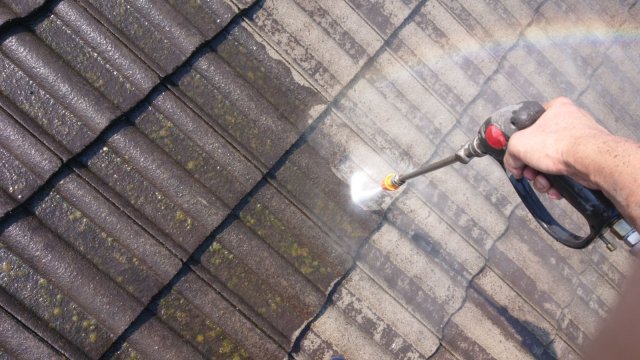

屋根 高圧洗浄
高圧洗浄を行い、 長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。

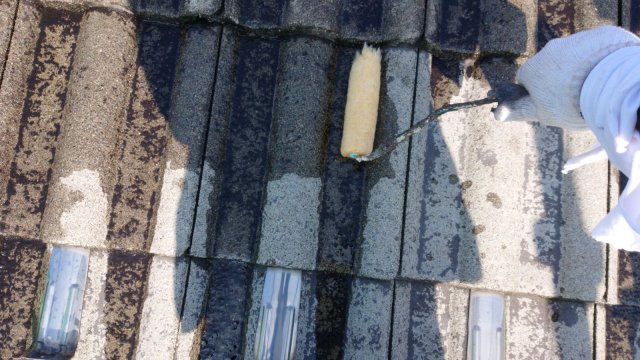

屋根 下塗り作業
上塗りをよくするために、たっぷり下塗り材を塗っていきます。 この下塗り作業を2回行います。

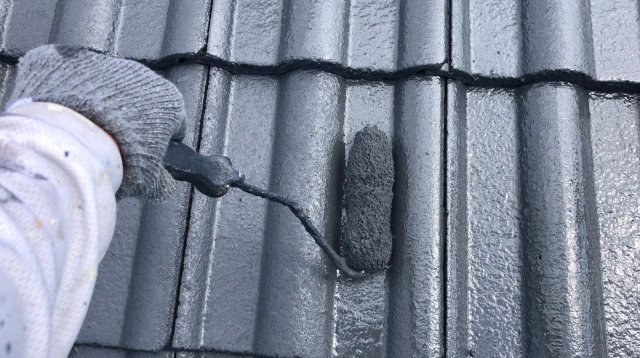

屋根 上塗り作業1回目

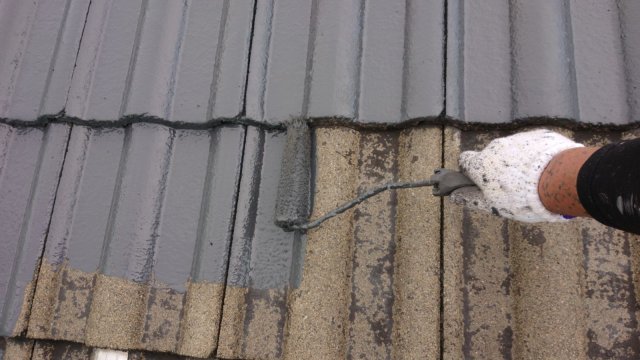

塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
屋根 上塗り作業2回目
塗り残しがないよう丁寧に仕上げました。

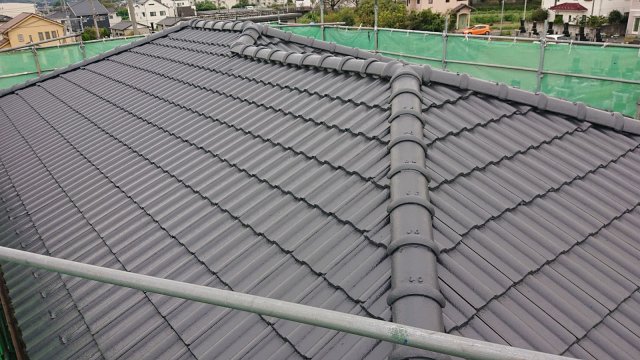

屋根 完了
屋根完了の様子です。

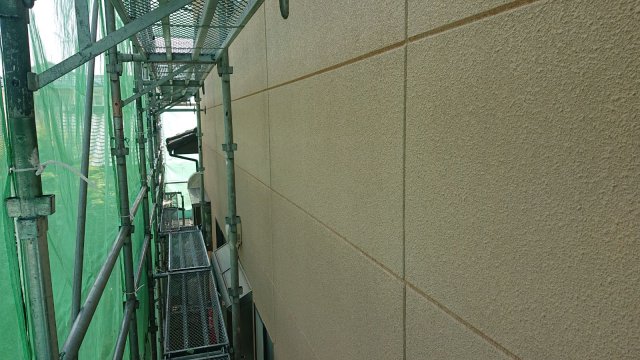

外壁 施工前
外壁施工前の様子です。
コーキング 施工中
コーキング施工中の様子です。
コーキング 完了
コーキング完了の様子です。
外壁 高圧洗浄
高圧洗浄を行い、 長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。

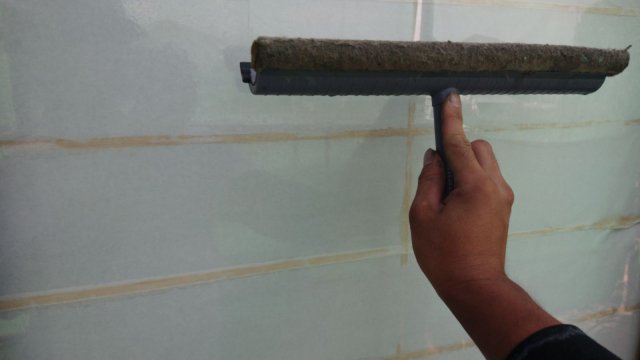

外壁 下塗り作業
上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきます。

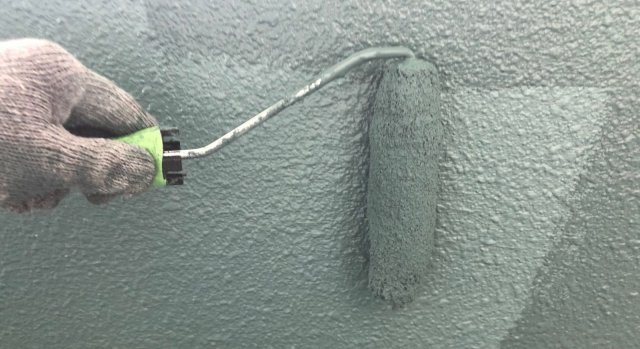

外壁 上塗り作業1回目
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
外壁 上塗り作業2回目
ムラや塗り残しがないように注意しながら塗装をしていきます。
外壁 完了
外壁完了の様子です。

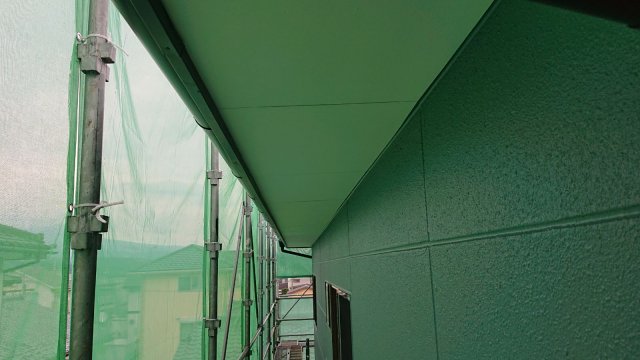

軒裏天井 施工前
軒裏天井施工前の様子です。

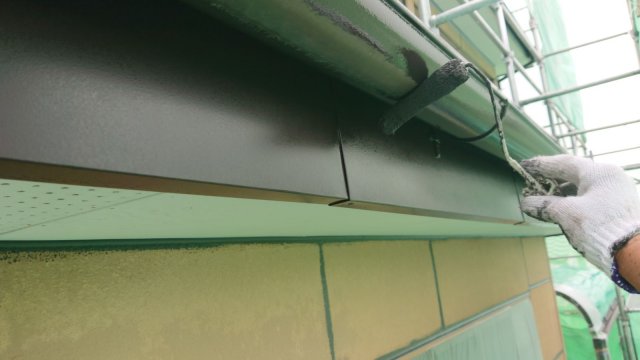

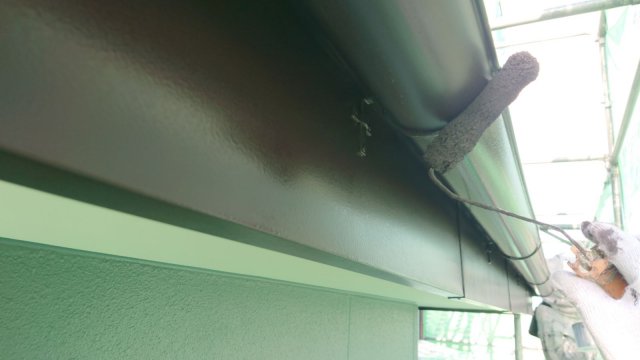

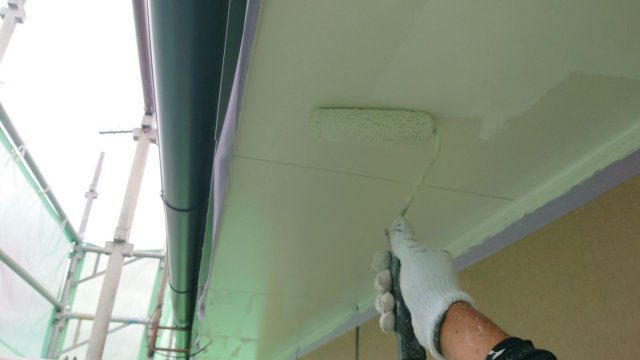

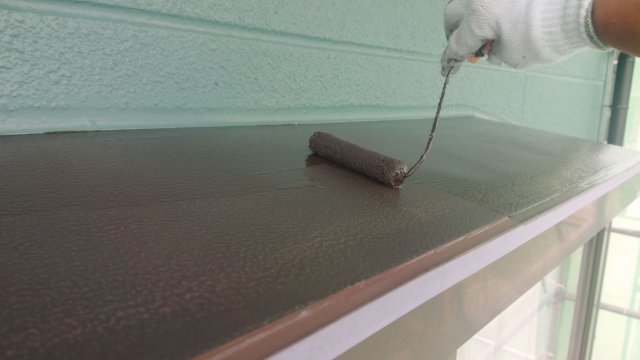

軒裏天井 上塗り作業
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。 この上塗り作業を2回行います。
軒裏天井 完了
軒裏天井完了の様子です。
破風板・雨樋 施工前
破風板・雨樋施工前の様子です。

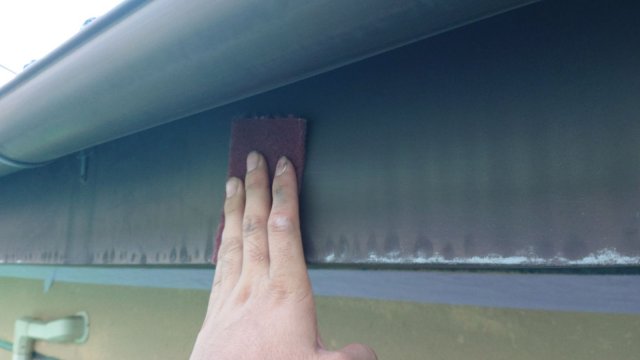

雨樋 研磨処理
塗料との密着を高めるために表面を整えていきます。
雨樋 上塗り作業1回目

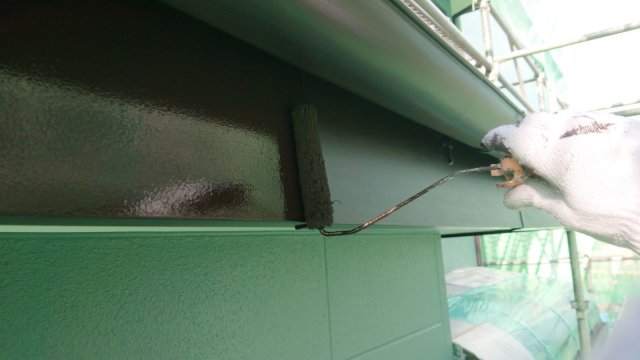

塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
雨樋 上塗り作業2回目
塗り残しがないよう丁寧に仕上げました。
破風板 研磨処理
塗料との密着を高めるために表面を整えていきます。
破風板 上塗り作業1回目
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。 この上塗り作業を2回行います。

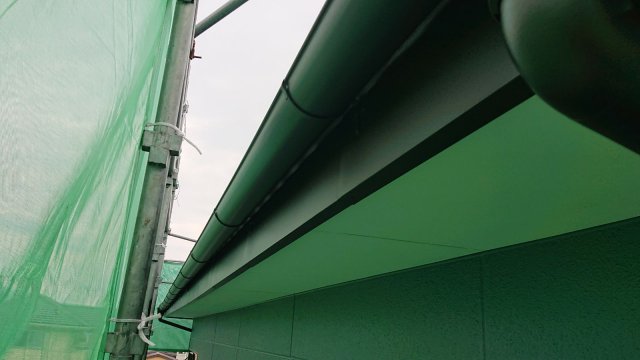

雨樋・破風板 完了
雨樋・破風板完了の様子です。

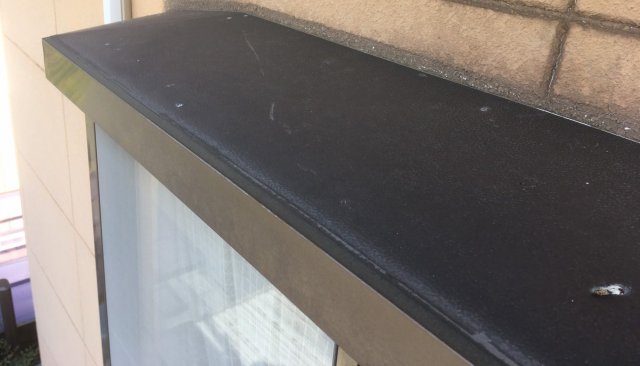

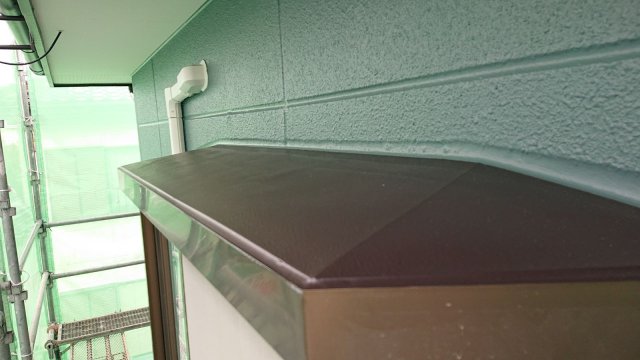

庇屋根 施工前
庇屋根施工前の様子です。

庇屋根 上塗り作業1回目
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
庇屋根 上塗り作業2回目
塗り残しがないよう丁寧に仕上げました。
庇屋根 完了
庇屋根完了の様子です。

屋根 漆喰再施工前
屋根漆喰再施工前の様子です。
屋根 漆喰再施工中
屋根漆喰再施工中の様子です。
屋根 漆喰再施工完了
屋根 漆喰再施工完了の様子です。
窓ガラスクリーニング
窓ガラスクリーニングの様子です。

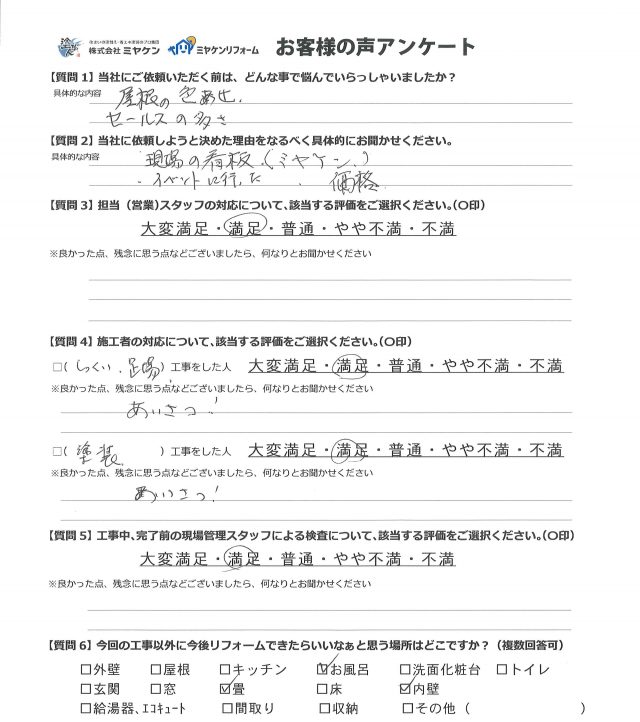

お客様の声
