高崎市上中居町K様 ベランダの色にアクセントを入れた屋根・外壁塗装工事
-
BEFORE
AFTER
-
BEFORE
AFTER
物件データ
- 施工箇所
- 屋根・外壁・軒裏天井・破風板・雨樋・水切り・幕板・出窓屋根・シャッターボックス・庇屋根・エアコンカバー
- 外壁塗装
- アステックペイント低汚染遮熱フッ素プラン/長持ち期間20〜24年(10年保証)色:ブロークンホワイト 8091・ベランダ外部:ミットビスケット 8095
- 屋根塗装
- アステックペイント遮熱フッ素プラン/長持ち期間16〜20年(7年保証)色:ラセットブラウン 9113
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:軒裏天井 セラマイルド ND155・その他 黒 N20
- 工事期間
- 2020/06/08~07/12
- 担当営業
- 菅原
- 担当職人
- 遠藤
- ご依頼のきっかけ
- 弊社の塗装セミナーに参加の上、再度ご検討にて
- 工事費(総額)
- 1,576,000円
- その他工事
- 窓ガラスクリーニング・配線金具交換
- 地域
- 高崎市
- 外壁塗装プラン
- フッ素プラン
- 屋根塗装プラン
- 遮熱フッ素プラン
- その他工事
- その他
施工前のお悩み
外壁の色褪せや、降雨時の外壁の水染み、又コーキングのヒビなど全体的に経年劣化が目立ってきたこと。

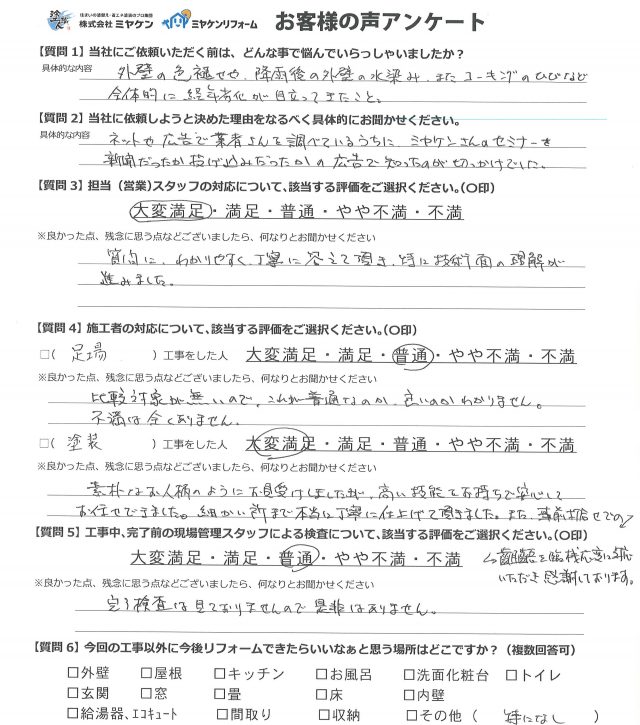

当社を選んだ決め手は?
ネットや広告で業者さんを調べているうちに、ミヤケンさんのセミナーを新聞だったか投げ込みだったかの広告で知ったのがきっかけでした。
建物診断の結果

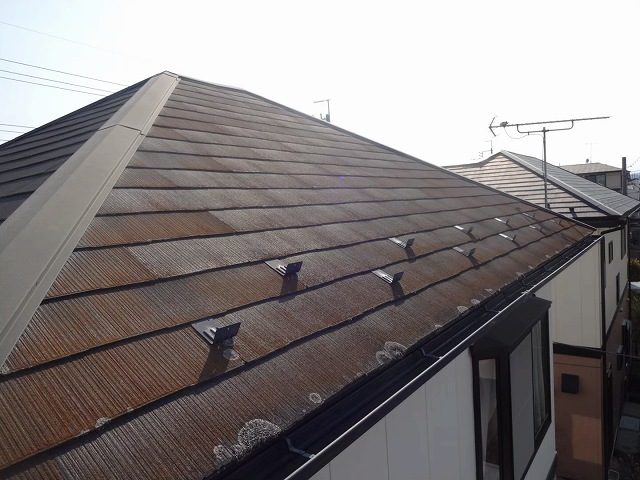

▲屋根 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

▲外壁 雨だれ 表面の塗膜が劣化し、汚れが付着しやすい状態になっているため、雨だれ跡の汚れが付いていました。
工事中のレポート
足場完成
足場が完成しました!これから安全第一で頑張ります!

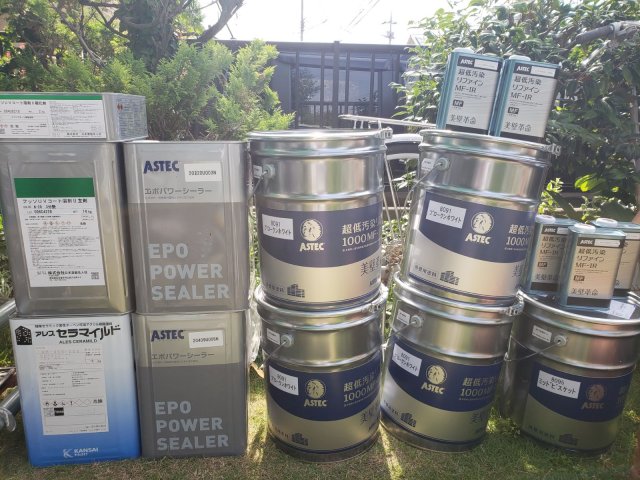

材料一式
こちらが屋根の材料のアステックペイントのスーパーシャネツサーモです。
材料一式
こちらが外壁塗料のアステックペイントの超低汚染遮熱リファインです。

屋根 施工前
屋根施工前の様子です。表面の色あせと屋根材先端にコケが発生していました。

屋根 高圧洗浄
長年の汚れやコケを洗い残しがないように確認をしながら時間をかけて洗浄しました。 洗浄した後の屋根は白っぽくなっていますね!

棟板金 下塗りサビ止め
屋根材が重なり合う棟板金部分には板金が使用されています。サビや腐食を抑制するために、サビ止め材を塗装しました。
屋根 下塗り作業
上塗りと屋根材の密着をよくするために、たっぷり下塗り材を塗りました。この下塗り作業を2回行い、吸い込みムラを防ぎます。

タスペーサー差し込み作業
屋根と屋根の隙間にタスペーサーを差し込みました。隙間を作ることによって雨水の逃げ道をつくりました。

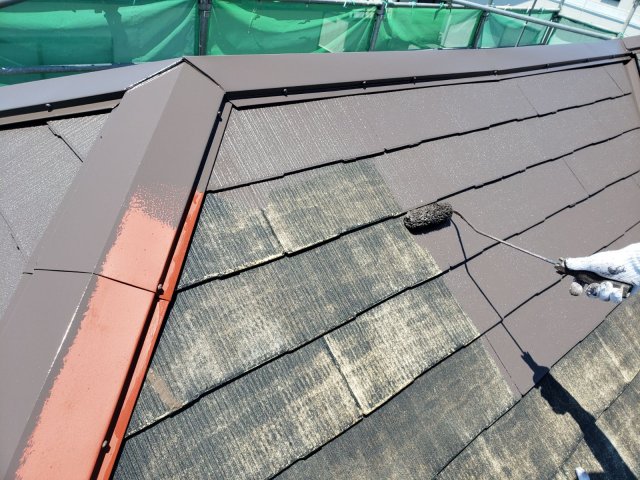

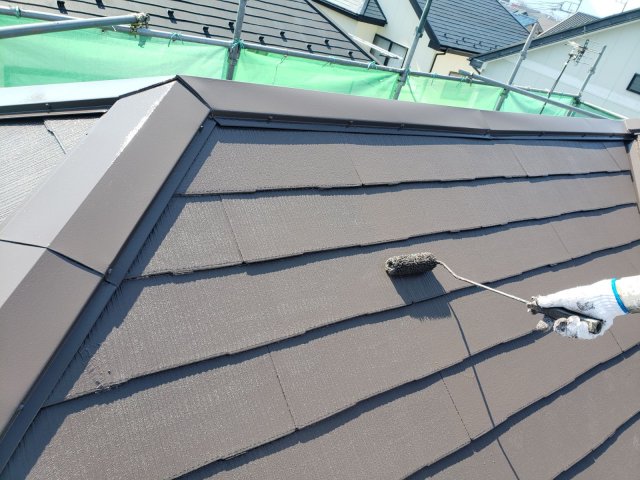

屋根 上塗り作業1回目
塗料メーカー規定の厚みにするためにローラーに塗料をたっぷりと付け塗装しました。
屋根 上塗り作業2回目
塗り残しがないよう丁寧に仕上げました。

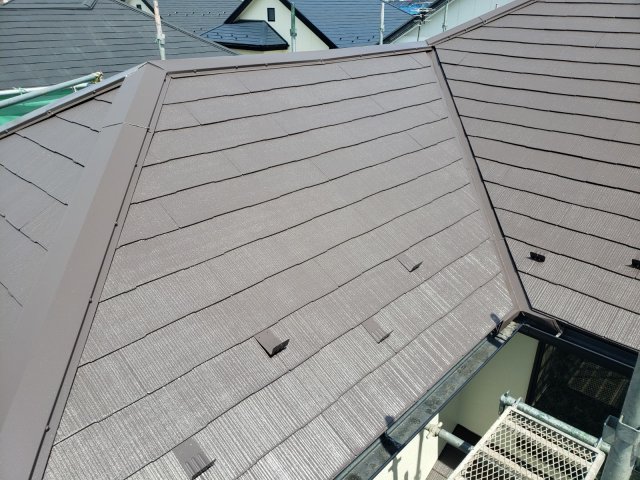

屋根 完了
屋根完了の様子です。見た目もきれいになりましたが遮熱効果のある塗料なので夏場の暑さ軽減にもつながります!

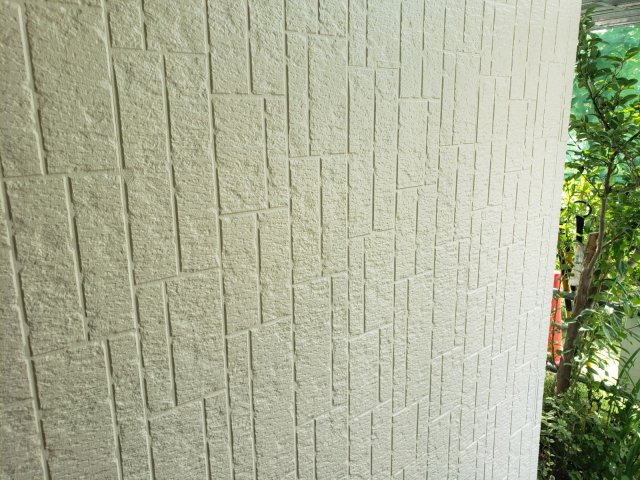

外壁 施工前

外壁施工前の様子です。全体的に色褪せが見られました。

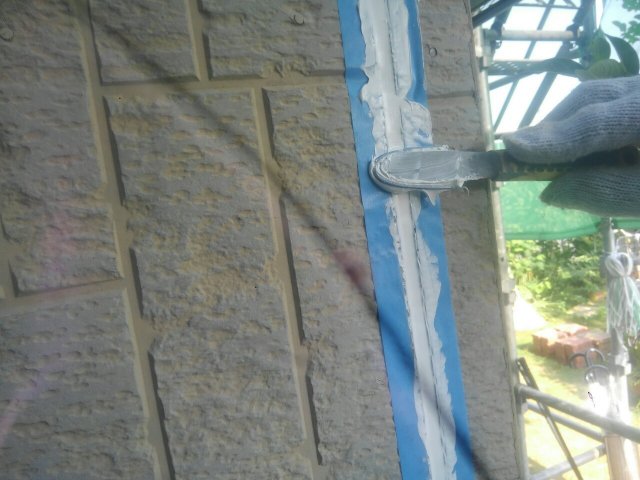

コーキング 施工中
今のコーキングをすべて撤去した後に新しいコーキングを施工しました。へらで表面を平らにしました。
コーキング 完了
コーキング完了の様子です。このあと、表面を乾燥させるために3日ほど外壁の工事はお休みです。

外壁 高圧洗浄
長年の汚れや劣化した塗膜を洗い残しがないように確認をしながら時間をかけて洗浄しました。
外壁 下塗り作業
上塗りと外壁材をしっかり密着させるために、下塗り材をたっぷり塗っていきました。

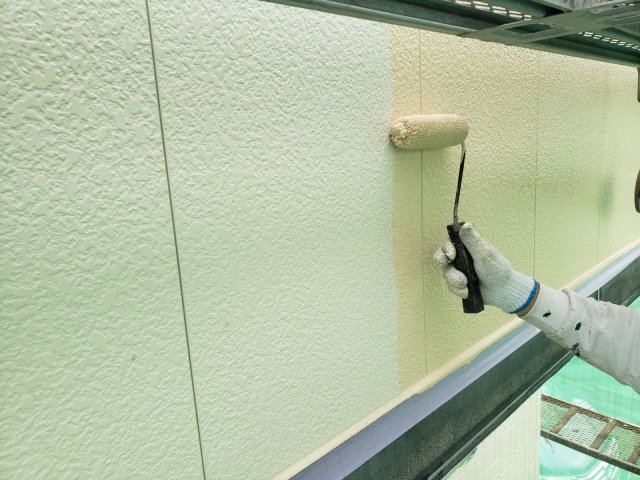

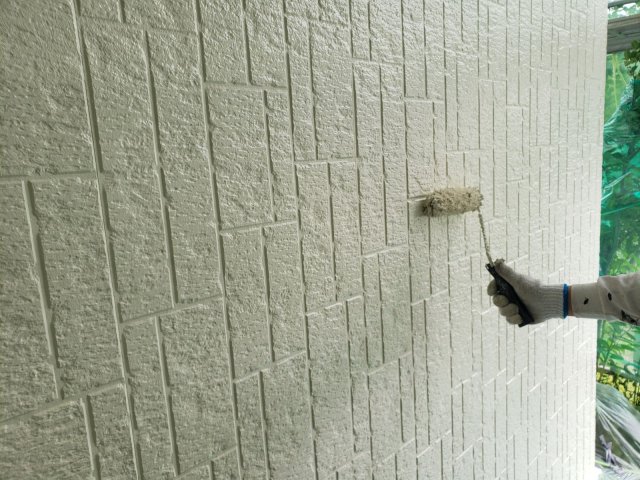

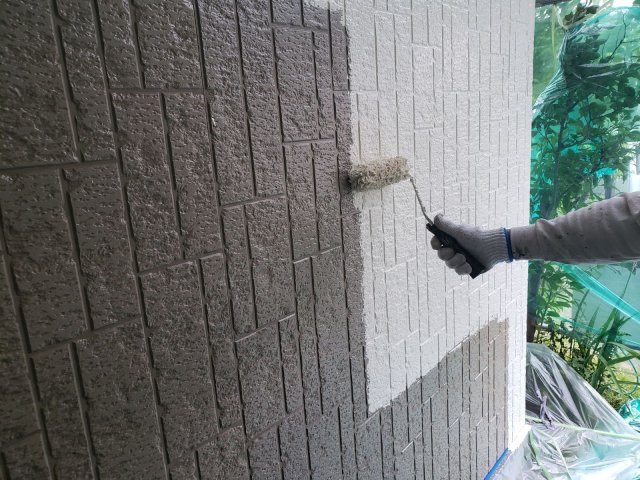

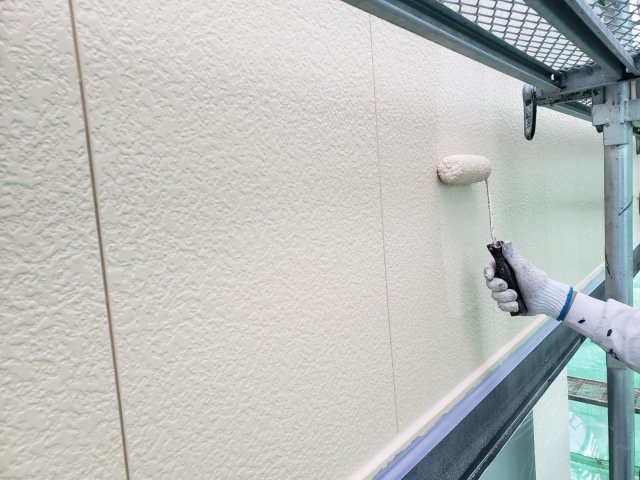

外壁① 上塗り作業1回目
ムラや塗り残しがないように注意しながら塗装をしていきました。
外壁 上塗り作業2回目
ムラや塗り残しがないように注意しながら塗装をしていきます。
外壁 上塗り作業2回目

ベランダのアクセント部分は色を変えて塗装を行いました。

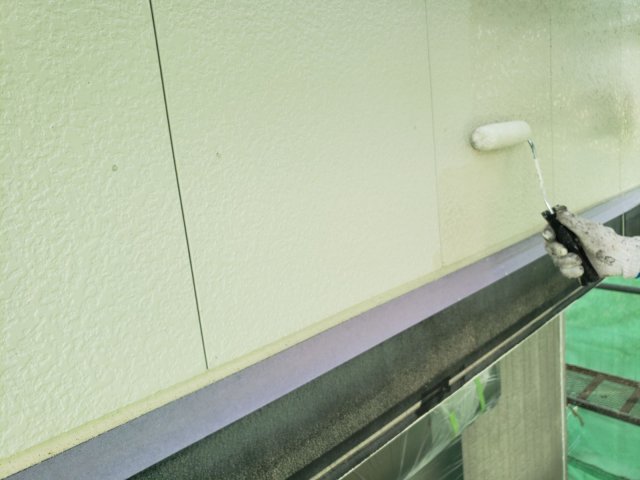

軒裏天井 完了
軒裏天井完了の様子です。研磨後、軒裏専用の塗料を2回塗装しました。
破風板・雨樋 完了
破風板・雨樋完了の様子です。表面がつるつるしているので、研磨作業で細かな傷をつけた後にフッソ塗料を2回塗りました。
幕板 完了
幕板完了の様子です。幕板も破風板同様に研磨後にフッソ塗料を2回塗装を行いました。

シャッターボックス 完了
シャッターボックス完了の様子です。研磨後、フッソ塗料を2回塗装しました。

水切り 完了
完了の様子です。細かな作業のため、刷毛を使用して塗装を行いました。

庇屋根 完了
庇屋根完了の様子です。研磨後、フッソ塗料を2回塗装しました。
