前橋市富士見町S様 新築時のお色を再現したサイディング外壁塗装工事
物件データ
- 施工箇所
- 外壁・軒裏天井・破風板・雨樋・水切り・雨押さえ板金・庇屋根・エアコンカバー
- 外壁塗装
- アステックペイント遮熱シリコンプラン/長持ち期間13〜16年(7年保証)色:モカ 8088 3分ツヤ
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年色:軒裏天井.エアコンカバー/シルキーホワイト その他付帯部/茶色
- 工事期間
- 2020/03/24~04/27
- 担当営業
- 星野
- 担当職人
- 吉田
- ご依頼のきっかけ
- 弊社のホームページをご覧になって
- 工事費(総額)
- 1,550,000円
- その他工事
- 窓ガラスクリーニング・配線金具交換・FRP防水工事・末端押さえ金物取付
- カラー
- ブラウン・クリーム
- 地域
- 前橋市
- 外壁塗装プラン
- 遮熱シリコンプラン
- その他工事
- 防水工事

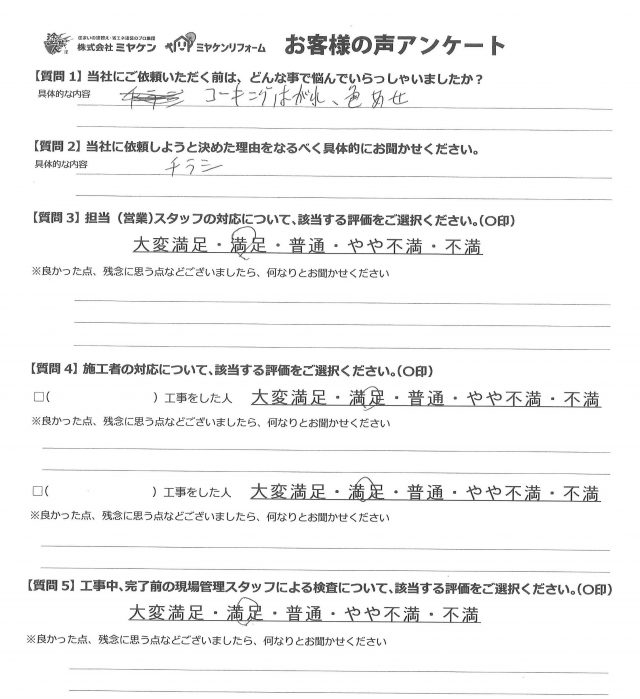

施工前のお悩み
コーキングはがれ、色あせ
当社を選んだ決め手は?
チラシ
建物診断の結果

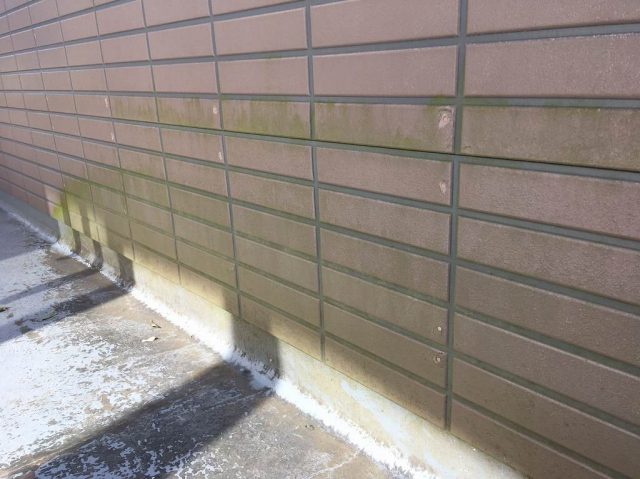

▲外壁 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

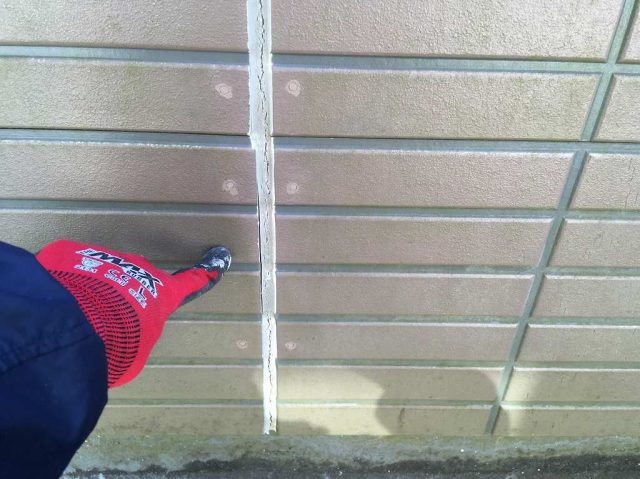

▲コーキングの剥離(はくり)・ひび割れ 紫外線の影響で、コーキングが劣化している状態です。

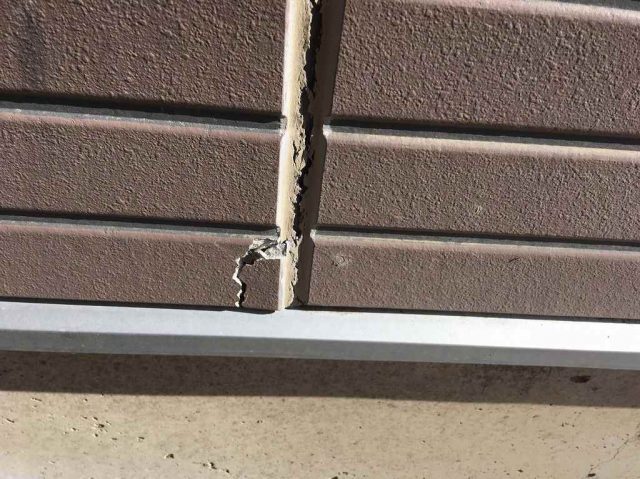

▲外壁 ひび割れ 紫外線や雨風による塗膜の劣化や地震の影響で発生してしまった状態です。

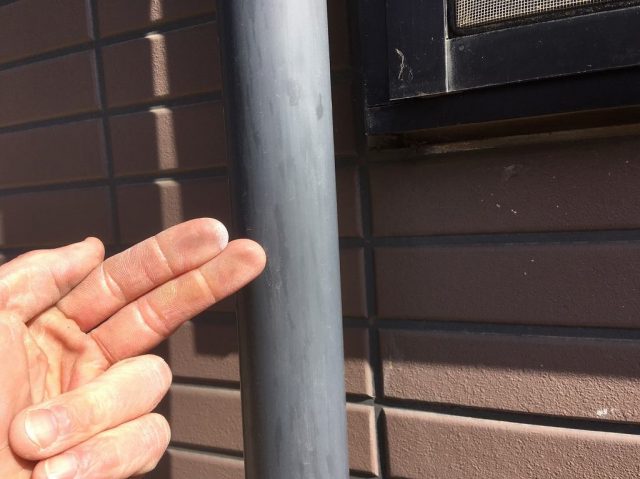

▲雨樋 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。
工事中のレポート
材料一式(外壁)

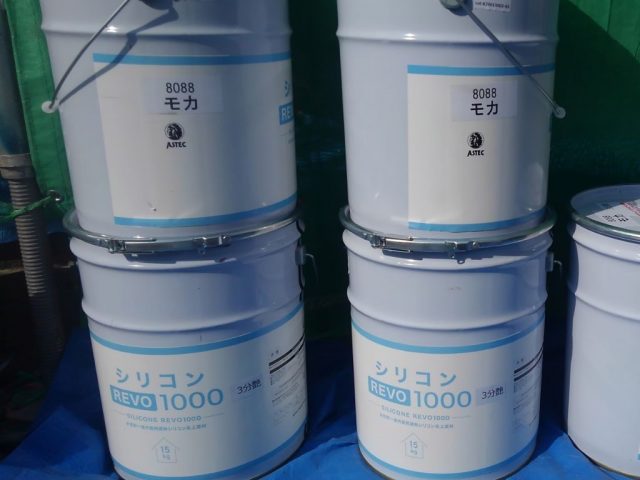

こちらが使用する材料です。外壁にはアステックペイントのシリコンREVOを使用します。
コーキング 施工前
コーキング施工前の状態です。 紫外線の影響で、コーキングが劣化している状態です。
コーキング 施工中

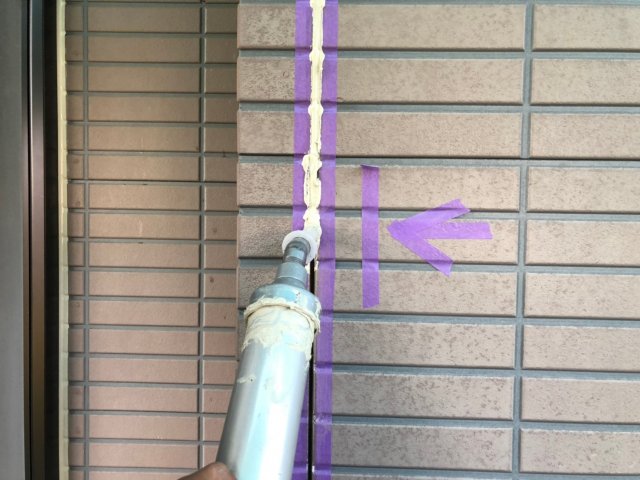

コーキング施工中の様子です。既存のコーキングをすべて撤去し、新しく充填していきました。
コーキング 完了
へらで均して空気を抜いて完成です。このあと、2・3日乾燥させます。

外壁 高圧洗浄
コーキングの表面が乾いたあとは高圧洗浄です。長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。
外壁 下塗り作業
上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきます。

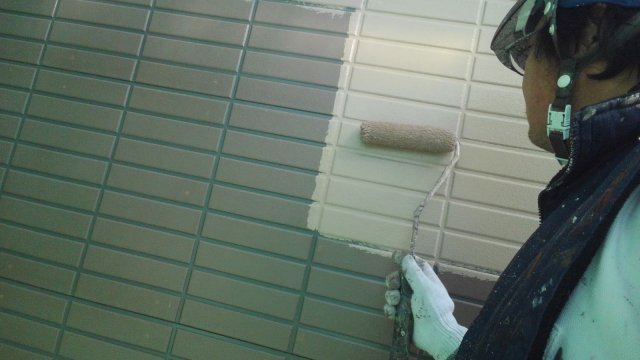

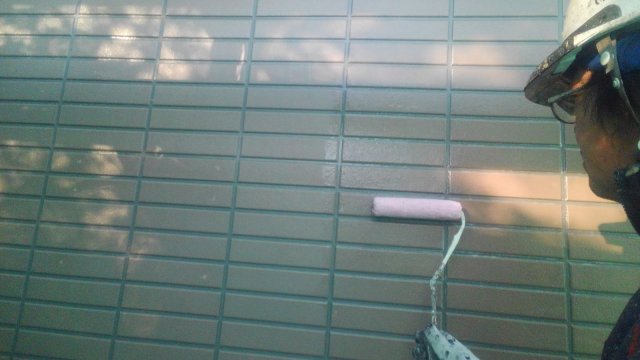

外壁上塗り作業1回目
メーカー規定の塗膜の厚みにするためにローラーに塗料をたっぷりと付け塗装しました。

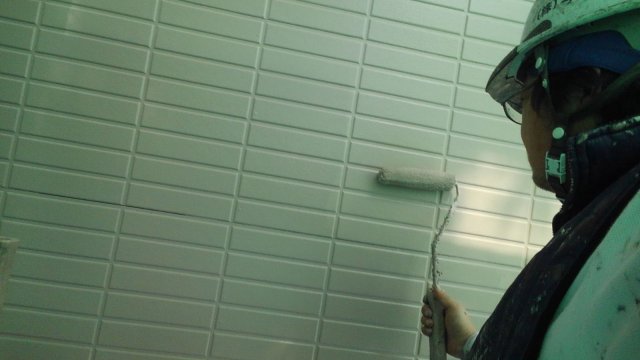

外壁上塗り作業2回目
ムラや塗り残しがないように注意しながら塗装をしていきました。
軒裏天井 施工前

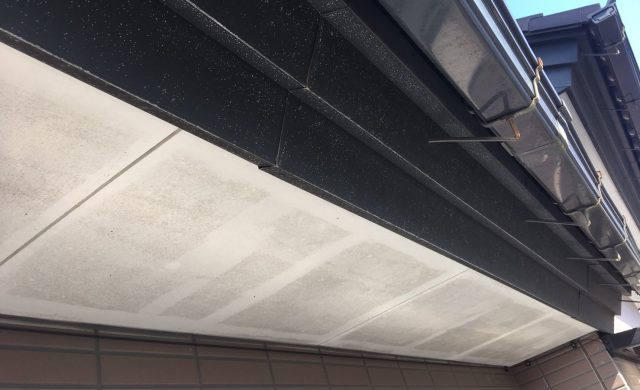

軒裏天井施工前の様子です。表面に汚れの付着と若干の色あせが確認できました。

軒裏天井 完了
軒裏天井完了の様子です。高圧洗浄や研磨作業を行い、表面を整えた後に通気性に優れた塗料を2回塗りました。
破風板 完了
破風板完了の様子です。研磨後、上塗り2回で仕上げました。

雨樋塗装 完了
研磨・上塗り2回で仕上げました。

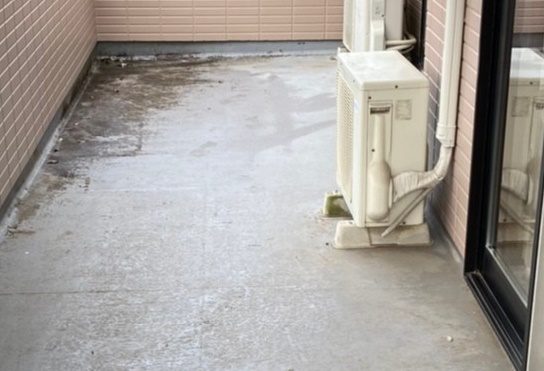

防水工事 施工前
防水工事施工前の様子です。表面が紫外線の影響を受けて劣化していました。
防水工事 施工中

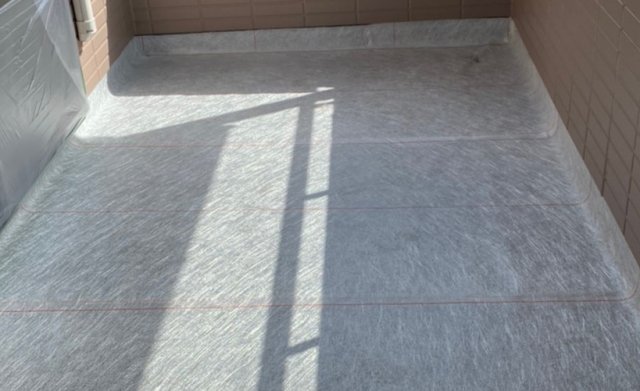

FRP防水の再施工を行いました。既存の防水の上に新たにガラスマットを敷いていきました。

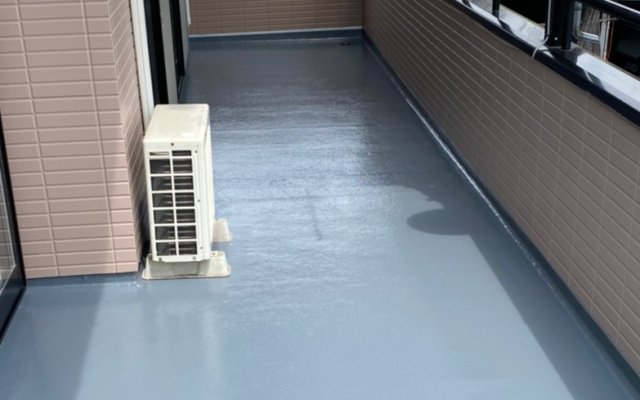

防水工事 完了
ガラスマットの上からトップコートを塗布し乾燥させて完成です。
