高崎市東貝沢町T様 外壁塗装工事
地域
高崎市外壁塗装プラン
アステック遮熱防水プラン- 施工箇所
- 外壁塗装・その他塗装
- 外壁塗装
- アステック遮熱防水プラン/長持ち期間15年(10年保証)
- その他塗装
- フッソプラン/長持ち期間10年
- 使用色
- 外壁/8093(ペールビスケット)
- 工事期間
- 12/3~12/21(20日間)
- 担当営業
- 榎園
- 担当職人
- 渡辺
- ご依頼のきっかけ
- 折り込みチラシをご覧になり
- 2013年12月27日
- ベランダ防水工事 施工前
- 2013年12月27日
- ベランダ防水工事 施工後
- 2013年08月03日
- 施工前
- 2013年12月24日
- 施工後
工事中のレポート
2013年12月6日

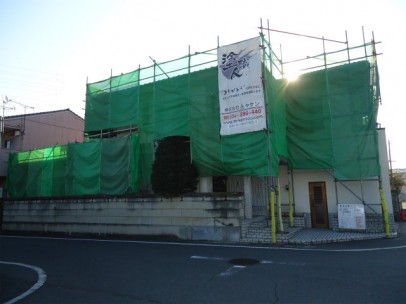

足場完成
足場が完成しました、これで安全に作業ができます。
2013年12月6日
担当職人
塗装工事を担当させていただく、渡辺です、短い間ですが一生懸命、頑張りますので、宜しくお願いします。
2013年12月6日

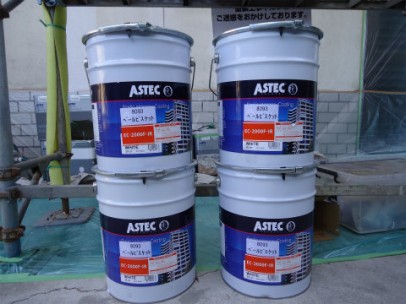

使用材料
こちらが外壁で使用する塗料材料です。
2013年12月6日

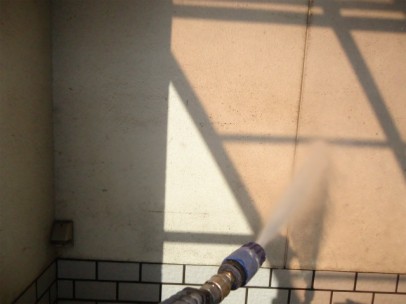

高圧洗浄
塗装する所はもちろん、玄関のタイルや銅の樋、外塀なども、きれいに洗浄しました、これで、明日から塗装工事が出来ます。
2013年12月7日
養生

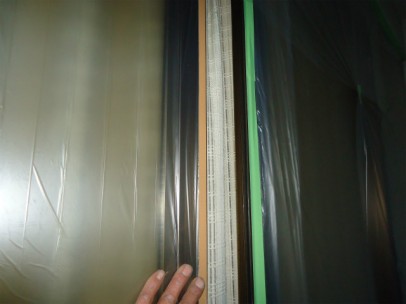

塗装しない所はビニールなどを貼り養生をします。大きな家なので後2日ぐらいかかりそうです。
2013年12月7日

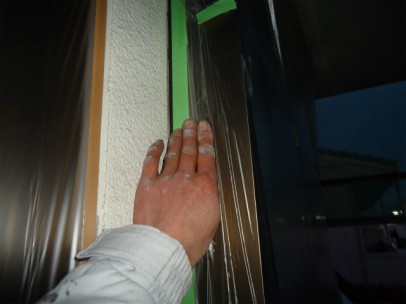

窓養生
写真では分かりずらいですが、この窓は、開けられるようにしてあります、希望が有れば開けられる養生にします。
2013年12月9日

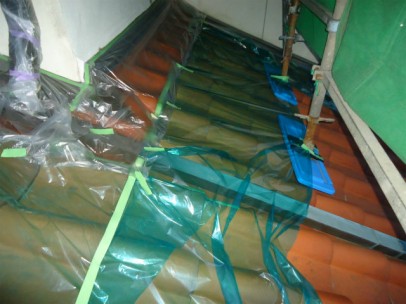

屋根養生
屋根の、歩く所はノンスリップのビニールを貼り滑らない様にし、安全作業に心がけます。
2013年12月11日

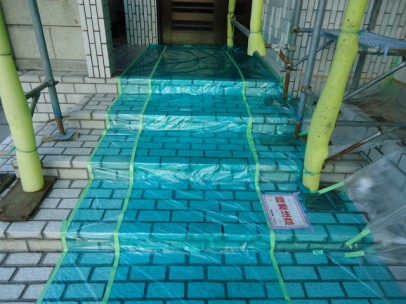

玄関養生
玄関のアプローチはノンスリップのビニールを2重に貼り歩いても破れにくくします。
2013年12月11日

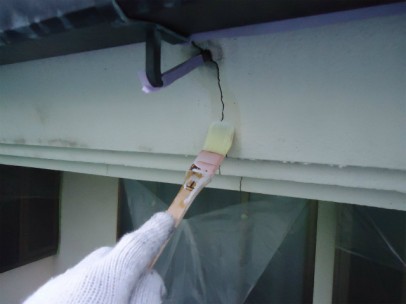

クラック処理プライマー塗布
シーリングをする前に、プライマーを塗り密着性を高めてからシーリングを塗布します。

2013年12月12日
破風板、軒天、外壁、下処理
全部の下地がモルタルなので一緒に下処理をしました。クラックや、悪くなった所をシーリングでうめました。
2013年12月12日

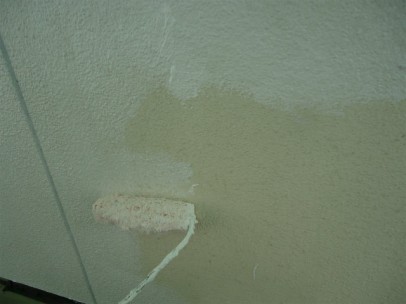

外壁下塗り
外壁の下塗りです。塗膜を厚くするためローラーに塗料をたっぷりと付け塗装を行いました。
2013年12月13日
破風板、軒天上塗り1回目
1回目から仕上げ塗装のつもりで塗り残しや、ダレ、ナガレの無い様に気を付けて塗装しました。
2013年12月13日
破風板、軒天上塗り2回目
写真では分りずらいですが、上塗りの2回目です、1回目でキチンと入れてありますが2回目もしっかり、ダレ、ナガレが無いように確認して塗装しました。

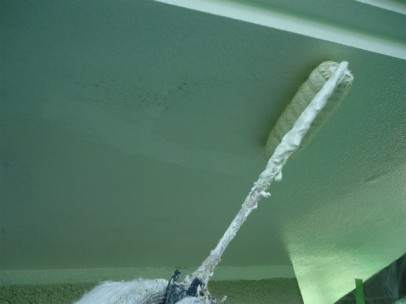

2013年12月14日
外壁下塗り
家が大きいので、外壁の下塗りの写真の2枚目です、モルタルの合わせ目の目地にもキチンと塗装しました。
2013年12月15日

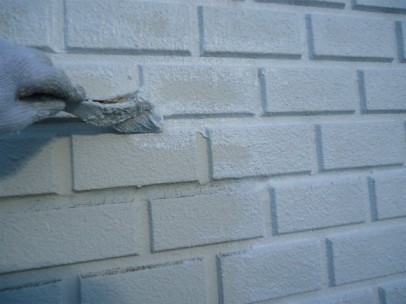

alcタイル調部分下塗り
タイル調の部分は目地が深く先に刷毛で塗ってからローラーで塗装しました。
2013年12月15日

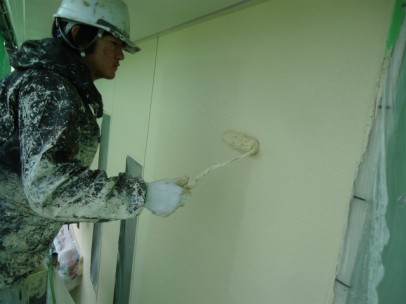

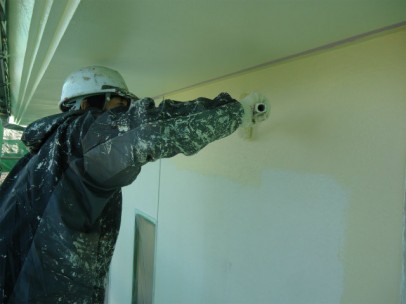

外壁上塗り1回目
刷毛とロ-ラーを使いダレ、ナガレ、塗り残しの無いように気を使いながらタップリ材料を使い塗装しました。
2013年12月16日

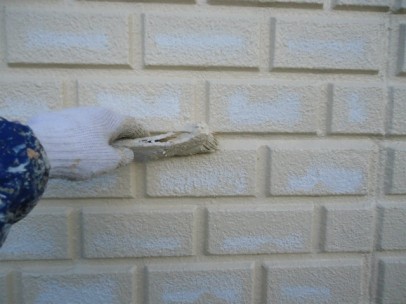

タイル調部分上塗り1回目
上塗りも先に刷毛を使い目地を入れてからローラーで塗装していきます、これで明日は上塗りの2回目が出来ます。
2013年12月17日
外壁上塗り2回目
2回目なので、特にダレ、ナガレにきを付けて材料をタップリ付け塗装しました、明日からは付帯部の塗装になります。
2013年12月18日

付帯部塗装
出窓の屋根などを塗装しました。茶色の所の塗装ですケレン処理(下地処理)をしてからハケ、ローラーを使いきれいに仕上げました。
2013年12月18日
付帯部塗装
勝手口の塗装後です、マスキングテープで養生を行い、刷毛と、ローラーで仕上げました。
2013年12月19日

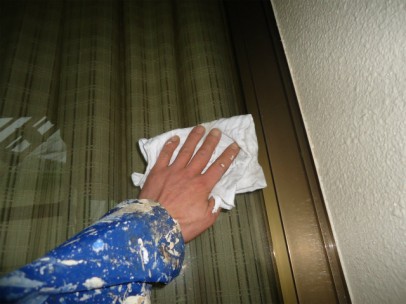

窓掃除
ガラスは専用クリナーを使い吹きあげました。足場がある内なら、普段できない外側も掃除できます。
2013年12月19日

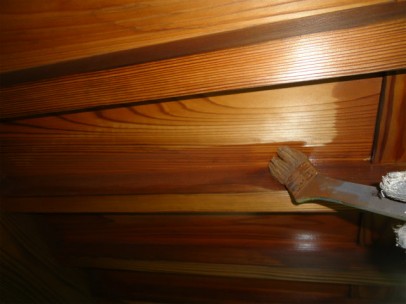

庇、軒天木部塗装
庇の軒天部分は木の化粧垂木になっていて、防水、防腐塗料を塗装しました、浸透性塗料なので、塗りムラ、塗り残しの無いように気を使いました。
2013年12月20日

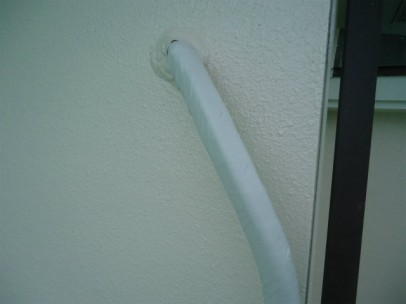

エアコン配管テープ巻
配管のテープも劣化していたので、新しくテープを巻き直しました、とてもきれいになりました。
2013年12月20日

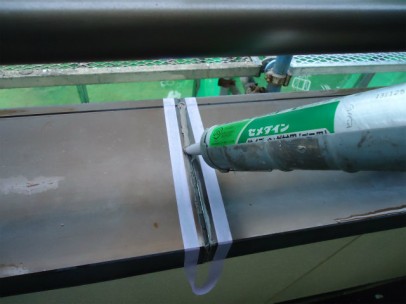

ベランダ笠木シーリング
笠木のシーリングが劣化して隙間が空いていたので、シーリングのましうちをしました。軒より笠木の方が出ているのでそのままにしておくと、雨で水が回ってしまいます。
2013年12月27日
ベランダ防水工事 施工前
経年劣化によりベランダ床の防水機能が低下していました。
2013年12月27日

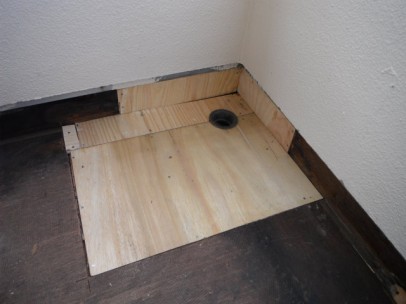

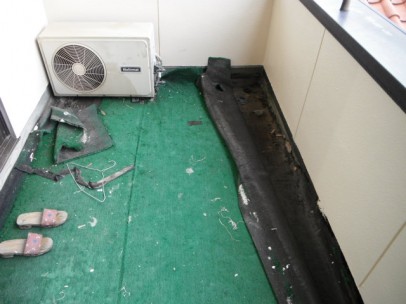

ベランダ防水工事 下地処理
排水溝付近が腐敗をおこしていたので、防水工事を行う前に修復工事を行いました。
2013年12月27日

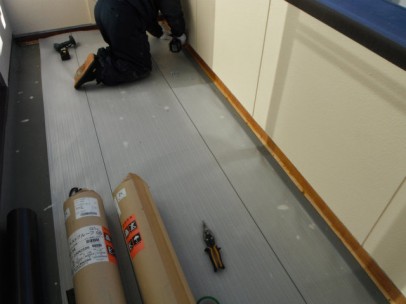

ベランダ防水工事 絶縁シート貼り
防水シートを貼る前に、絶縁シートを隙間なく敷き詰めていきます。
2013年12月27日

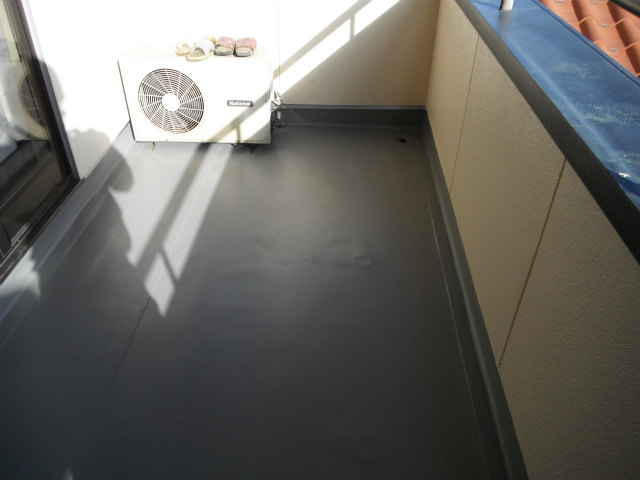

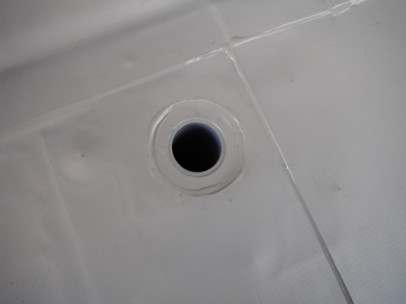

ベランダ防水工事 防水シート貼り
ベランダ床と立ち上がり部分の接合部も専用の接着剤を使用して固定していきます。
2013年12月27日
ベランダ防水工事 防水シート貼り
排水溝の部分も上からカバーをかぶせれば見えなくなりますが、防水シートをきちんと隙間なく張り付けます。
2013年12月27日

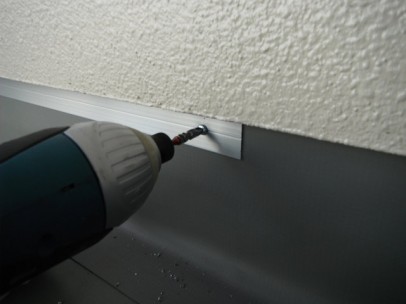

ベランダ防水シート 固定金具取付
防水シートの立ち上がり部分も金具で固定していきます。
