高崎市島野町S様 ALC外壁のガイナ塗装工事
- 施工箇所
- 外壁・軒天塗装工事
- 外壁塗装
- (ALC)ガイナ断熱塗装プラン/長持ち期間15~20年(7年保証)
- 付帯部塗装
- フッ素プラン/長持ち期間10年
- 使用色
- 外壁:ガイナ 25-92B
- コーキング工事
- 外壁目地・窓廻りコーキング増打ち
- 破風板工事
- 破風板板金巻き
- 雨樋工事
- 雨樋交換…角樋(軒)・丸樋(縦)・集水桝・樋持ち金具
- 工事期間
- 2016/11/19~12/15
- 担当営業
- 宮下
- 担当職人
- 糸井
- ご依頼のきっかけ
- 弊社折込チラシをご覧になり
工事中のレポート
2016年11月19日

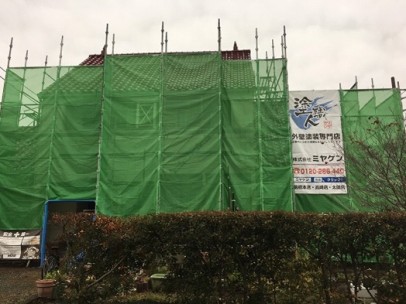

足場完成
足場が完成しました!これから安全第一で頑張ります。
2016年11月21日

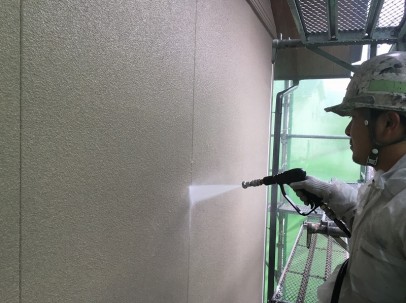

外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2016年11月21日

増築部屋根 洗浄中
長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。
2016年11月23日

外壁コーキング増し打ち 使用材料
こちらが外壁コーキング増し打ち工事の使用材料です。
2016年11月23日

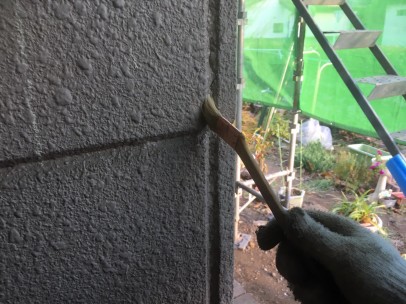

外壁コーキング増し打ち プライマー塗布
コーキングを充填する前に、コーキングの付きをよくするプライマーを塗布します。
2016年11月23日

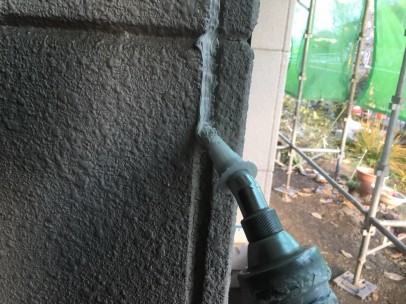

外壁コーキング増し打ち コーキング充填
コーキングを外壁の目地に詰めていきます。
2016年11月23日

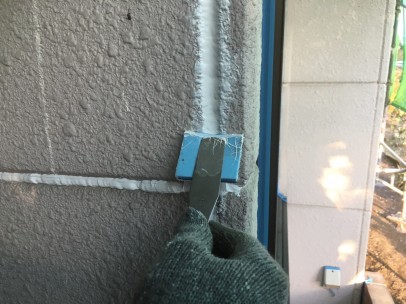

外壁コーキング増し打ち コーキングへら押さえ
コーキングの表面が均等になるようにへらでコーキングを均(なら)していきます。
2016年11月24日

外壁コーキング増し打ち 施工前
外壁コーキング増し打ち工事施工前の様子です。
2016年11月24日

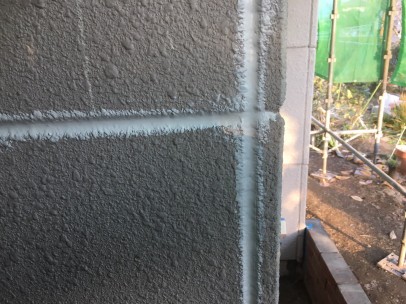

外壁コーキング増し打ち 施工後
外壁コーキング増し打ちが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2016年11月30日

増築部屋根 施工前
増築部屋根 施工前の様子です。
2016年11月30日

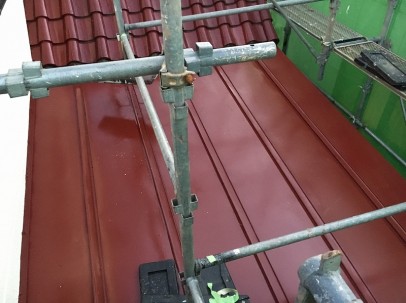

増築部屋根 施工後
増築部屋根 施工後の様子です。
2016年12月1日

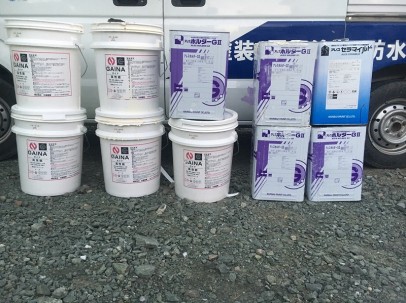

使用材料一式
今回の塗装で使用する塗料・材料の一式です。
2016年12月1日

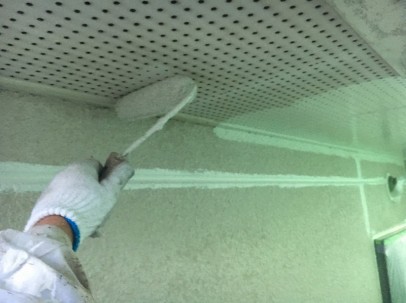

軒天 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2016年12月1日

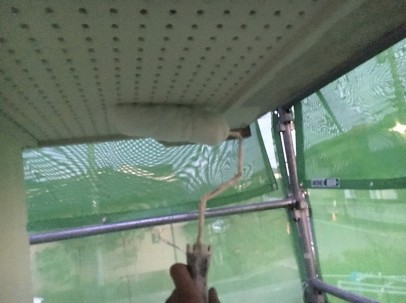

軒天 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2016年12月1日

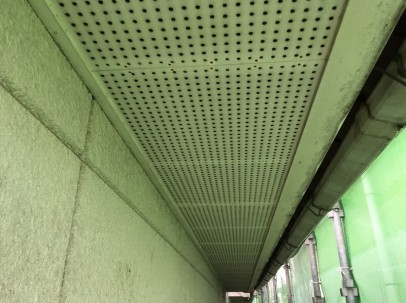

軒天 施工前
軒天 施工前の様子です。
2016年12月1日

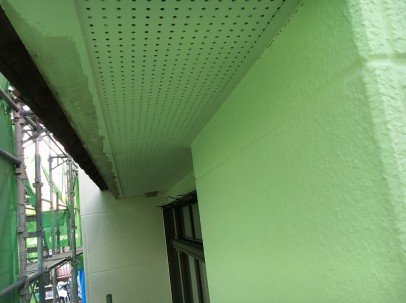

軒天 施工後
軒天 施工後の様子です。
2016年12月2日

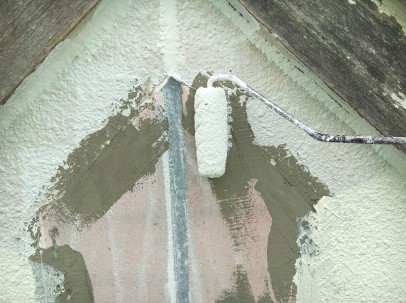

外壁 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2016年12月5日

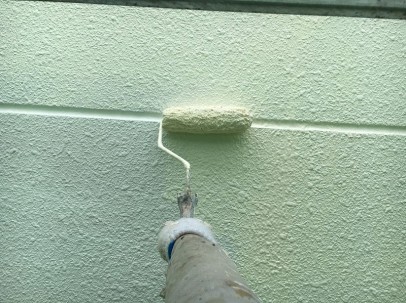

外壁 上塗り1回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2016年12月7日

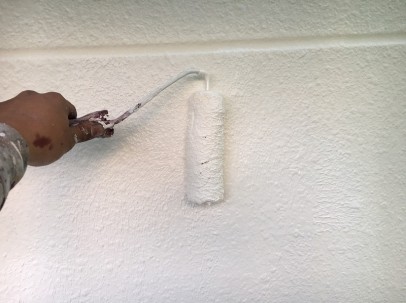

外壁 上塗り2回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2016年12月8日

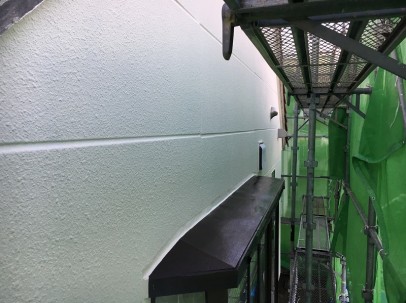

外壁 施工後
外壁 施工後の様子です。
2016年12月9日

庇屋根 施工前
庇屋根 施工前の様子です。
2016年12月9日

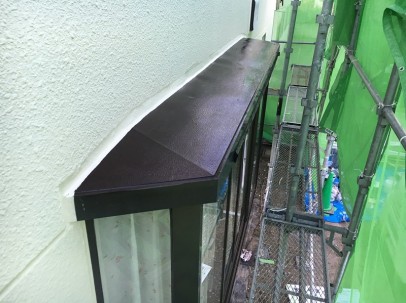

庇屋根 施工後
庇屋根 施工後の様子です。
2016年12月9日

雨戸・戸袋 施工後
雨戸・戸袋 施工後の様子です。
2016年12月10日

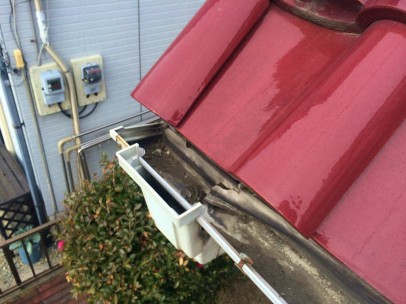

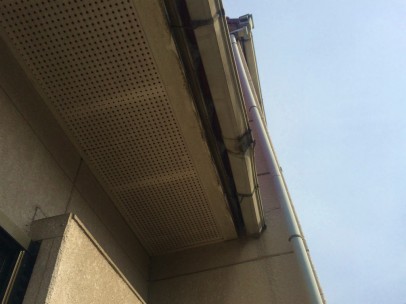

雨樋交換工事 施工前
雨樋交換 施工前の様子です。雨樋のつなぎ目に歪みがあり外側に反りが見られます。
2016年12月10日

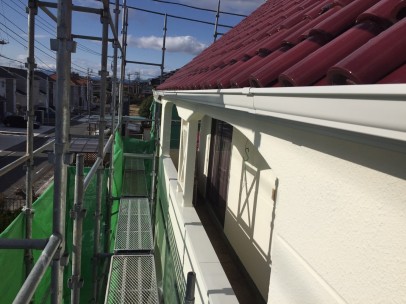

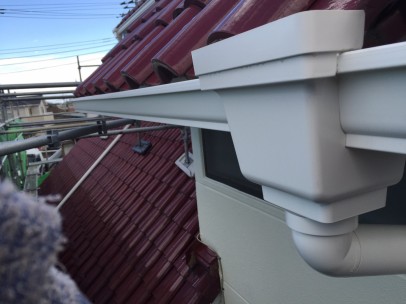

雨樋交換工事 施工後
雨樋交換 施工後の様子です。真新しい雨樋に交換しました。
2016年12月10日
雨樋交換工事 施工前
雨樋交換 施工前の様子です。歪みと割けが見られます。これでは雨水が雨樋からあふれ出し正しく排水できません。
2016年12月10日

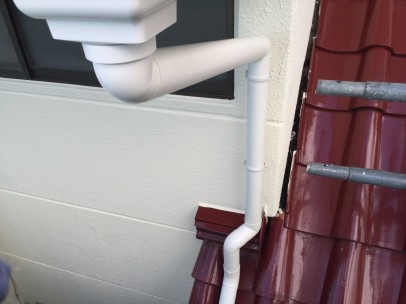

雨樋交換工事 施工後
雨樋交換 施工後の様子です。
2016年12月10日
雨樋交換工事 施工前
雨樋交換 施工前の様子です。雨樋に砂や汚れが溜まり排水の邪魔をしています。
2016年12月10日
雨樋交換工事 施工後
雨樋交換 施工後の様子です。
2016年12月13日

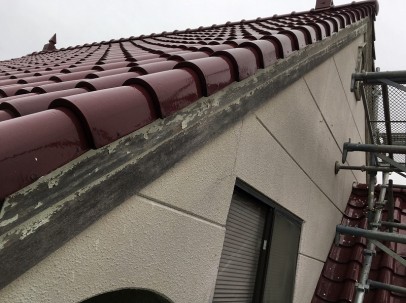

破風板板金巻き工事 施工前
木製破風板を覆い包み保護している板金が経年により劣化している、施工前の様子です。
2016年12月13日

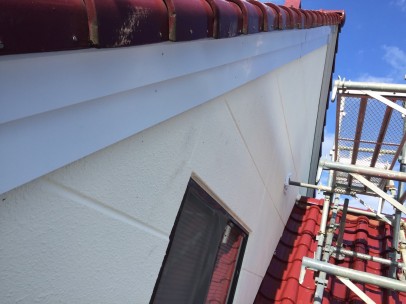

破風板板金巻き工事 施工後
既存の木製破風板を板金で覆い包み保護・修復をする破風板板金巻き付け工事です。施工後の様子です。
2016年12月14日

施工前
2016年12月14日

施工後
2016年12月14日
施工前
2016年12月14日
施工後
