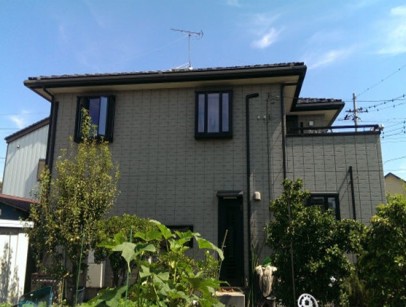

高崎市下和田町H様 へーベルハウスの外壁塗装(多彩模様仕上げ)
- 施工箇所
- 外壁・樋・破風・軒天・水切り塗装
- 外壁塗装
- 外壁(多彩模様仕上げプラン)長持ち期間12~15年(10年保証)
- 付帯部塗装
- 遮熱フッ素プラン/長持ち期間15年(7年保証)
- 使用色
- 外壁:多彩模様仕上げ
- 工事期間
- 2015/03/27~4/27
- 担当営業
- 星野
- ご依頼のきっかけ
- 弊社主催の無料外壁塗装勉強会にご参加になり
工事中のレポート
2015年3月27日

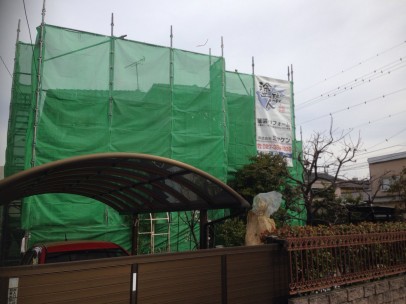

足場完成
足場が完成しました!これから安全第一で頑張ります。
2015年3月28日

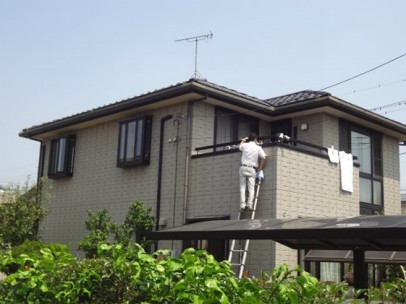

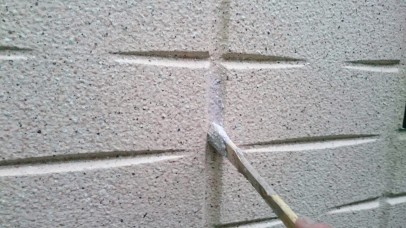

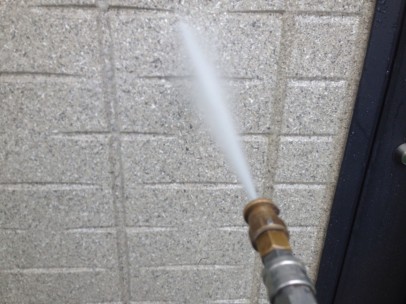

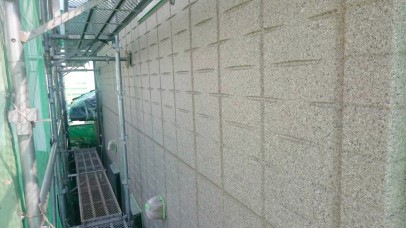

外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2015年3月30日

養生
養生はサッシやドア等の塗装をしない部分にビニールを貼り、塗料が付かないようにすることです。
2015年3月31日

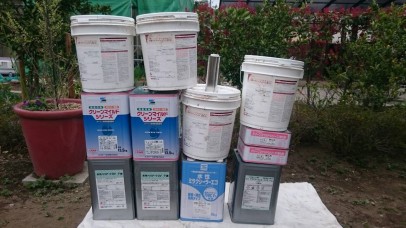

外壁・付帯部 使用材料
こちらが、外壁・付帯部塗装で使用する塗料です。
2015年3月31日

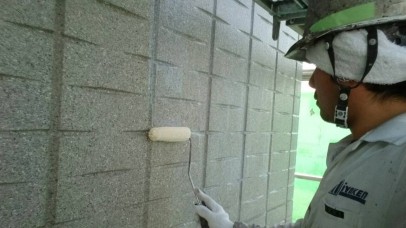

外壁 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2015年3月31日

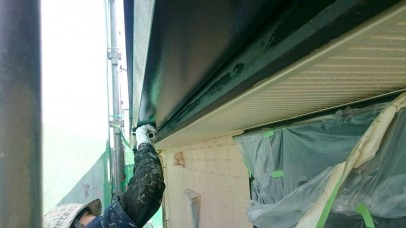

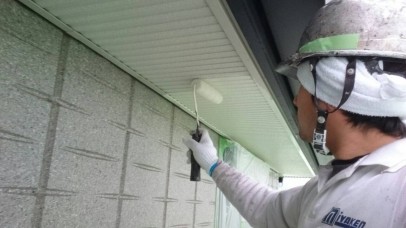

軒天 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2015年4月1日

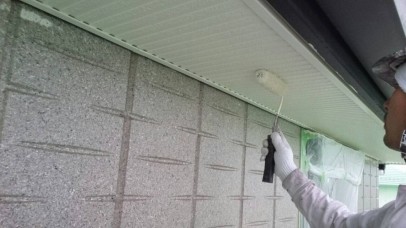

軒天 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2015年4月1日

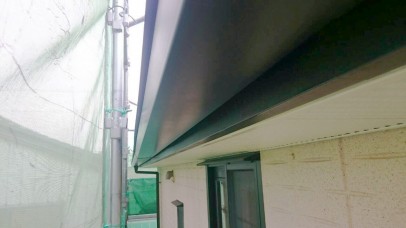

軒天 施工前
軒天の施工前の様子です。
2015年4月1日

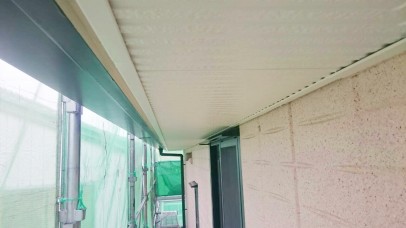

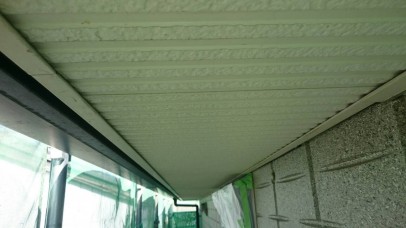

軒天 施工後
軒天の施工後の様子です。
2015年4月2日

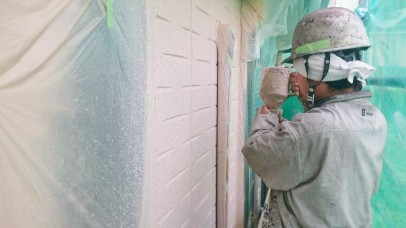

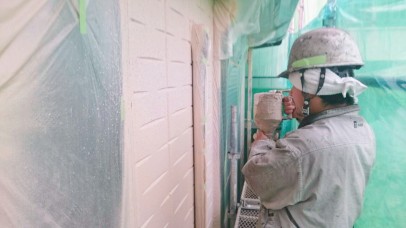

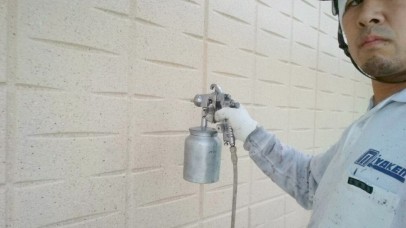

外壁 ベース吹き
外壁ベース吹きの様子です。吹きムラが出来ない様に縦、横、そしてガンをくるくる回転させムラを消していきます。
2015年4月3日

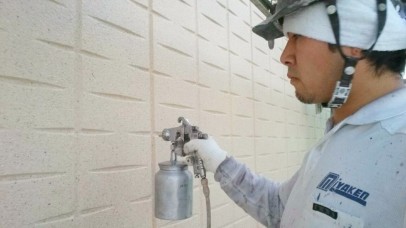

外壁 上吹き1回目中
塗膜を厚くするために塗料をたっぷりと付け塗装しました。
2015年4月3日

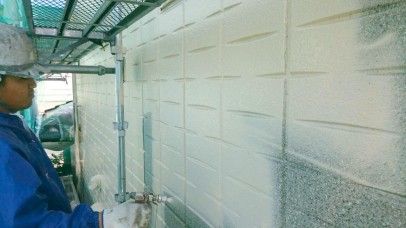

外壁 上吹き2回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2015年4月6日
外壁 クリアー塗装 上吹き1回目中
表面の凹凸の部分も均等に上吹していきました。
2015年4月6日
外壁 クリアー塗装 上吹き2回目中
表面にツヤが出て、タイルの凹凸がクッキリしました。
2015年4月6日
樋・破風 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年4月6日
樋・破風 施工前
樋・破風の施工前の様子です。

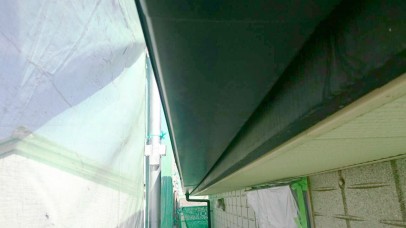

2015年4月6日

樋・破風 施工後
樋・破風の施工後の様子です。
2015年4月9日
外壁 見直し
外壁塗装が終わり最終の見直しを行いました。ムラが生じたところを均等に手塗りの作業で補修を加えました。
2015年4月9日
外壁 施工前
外壁の施工前の様子です。
2015年4月9日

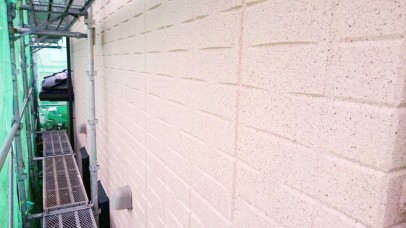

外壁 施工後
外壁の施工後の様子です。
2015年4月9日

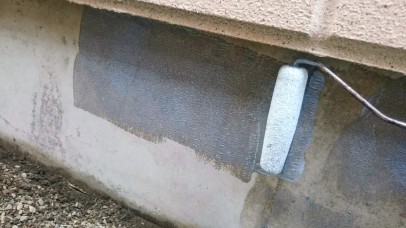

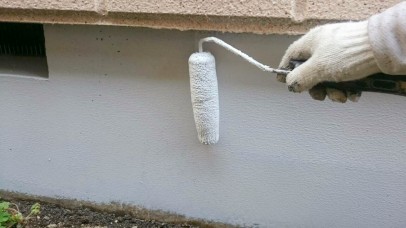

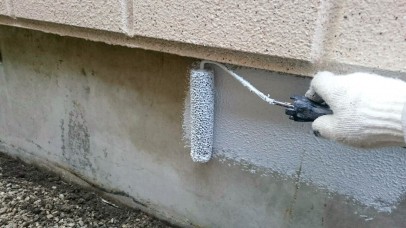

基礎 コンクリート保護塗装 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2015年4月9日
基礎 コンクリート保護塗装 上塗り1回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2015年4月9日
基礎 コンクリート保護塗装 上塗り2回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2015年4月9日

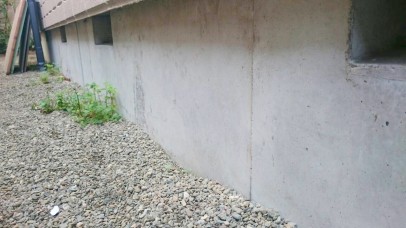

基礎 コンクリート保護塗装 施工前
基礎コンクリート保護塗装の施工前の様子です。
2015年4月9日

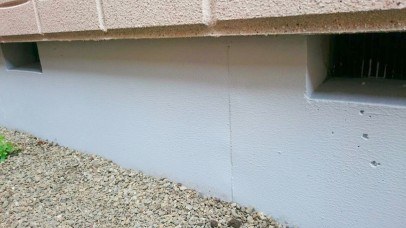

基礎 コンクリート保護塗装 施工後
基礎コンクリート保護塗装の施工後の様子です。
2015年4月9日

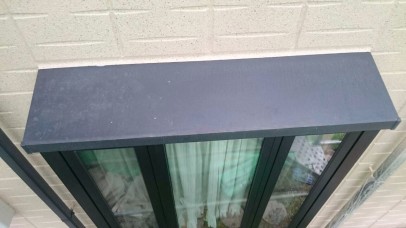

庇屋根 施工前
庇屋根の施工前の様子です。
2015年4月9日

庇屋根 施工後
庇屋根の施工後の様子です。
2015年4月9日

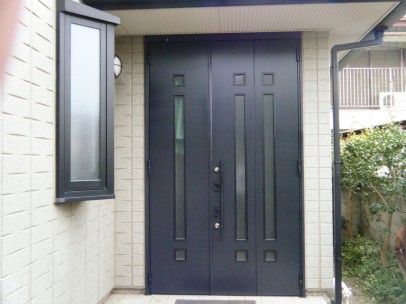

玄関ドア 施工前
玄関ドアの施工前の様子です。
2015年4月9日

玄関ドア 施工後
玄関ドアの施工後の様子です。
2015年4月9日
勝手口 施工前
勝手口の施工前の様子です。
2015年4月9日
勝手口 施工後
勝手口の施工後の様子です。
2015年4月9日
掃除
クリーナーを使い磨き上げました。特に二階の窓は、足場がないと拭けないので念入りに拭きました。
2015年4月27日

施工前
2015年4月27日
施工後
2015年4月27日
施工前
2015年4月27日
施工後
2015年4月27日
施工前
2015年4月27日
施工後
