桐生市東N様 屋根・外壁塗装工事
- 施工箇所
- 屋根塗装・外壁塗装・その他塗装・全箇所コーキング打替え
- 外壁塗装
- (サイディング) アステック遮熱防水プラン/長持ち期間15年(10年保証)
- 屋根塗装
- (瓦棒・鉄板) シリコンプラン/長持ち期間10年(5年保証)
- その他塗装
- フッ素プラン/長持ち期間15年
- 使用色
- 9006(ペリウィングブルー)
- 工事期間
- 10/20~11/4(16日間)
- 担当営業
- 木暮
- 担当職人
- 千田・安斎
- 2014年05月31日
- 施工前
- 2014年11月12日
- 施工後
工事中のレポート
2014年10月21日

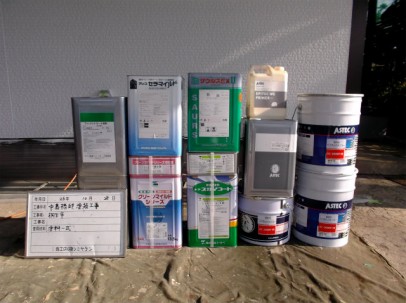

使用材料
こちらが屋根外壁塗装・付帯部塗装の仕様材料です。
2014年10月21日
足場完成
足場が完成しました。安全作業で行います。
2014年10月22日

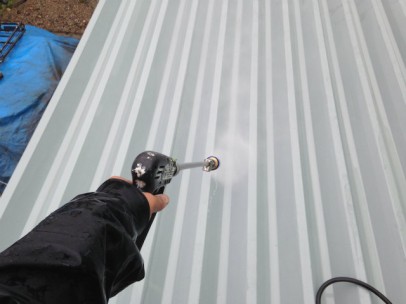

屋根高圧洗浄
屋根の高圧洗浄です。チョーキングや泥汚れが多かった為時間をかけてきれいに洗い流しました。
2014年10月22日
外壁高圧洗浄
外壁の高圧洗浄です。こびりついた泥や砂ホコリをきれいに洗い流しました。
2014年10月22日

シーリング完了
シーリングが完了しました。下地処理をきちんとすることで、上から行う塗装が長持ちします。これで外壁塗装の準備がばっちり整いました!!
2014年10月23日

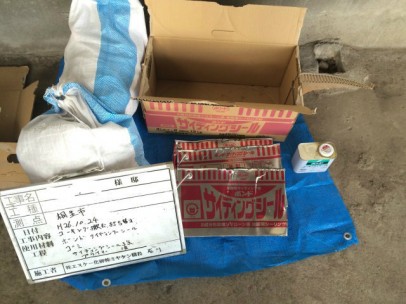

シーリング使用材料
写真はシーリングの使用材料です。外壁の目地のシーリング改修工事を行います。
2014年10月23日
既存シーリング撤去
既存の劣化したシーリングを撤去しています。撤去残しがないように、慎重に、かつ手早く行います。
2014年10月23日
プライマー塗布
シーリング材を充填する前に、シーリング材の付きをよくするプライマーを塗布します。
2014年10月23日

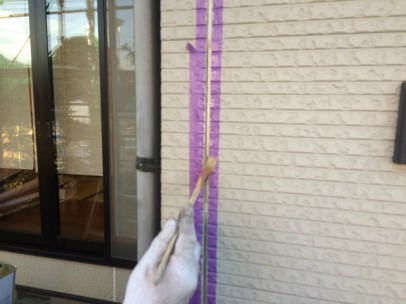

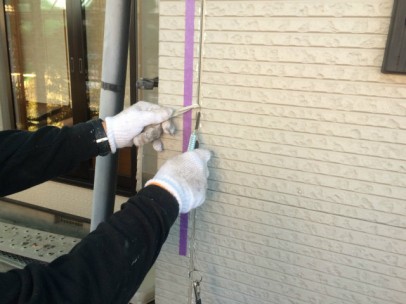

シーリング充填
シーリングを目地に詰めていきます。奥までしっかりシーリング材が行き渡るように、圧力をかけ厚みをつけながら充填していきます。
2014年10月23日

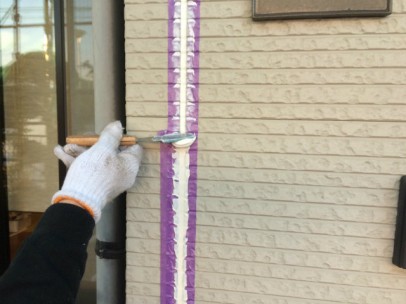

シーリングへら押さえ
充填したシーリング材の表面が均等になるようにへらでシーリングを均(なら)していきます。
2014年10月23日
シーリングゴミ荷姿
撤去した既存のシーリングや施工で使用した材料のごみなどは、その場ですべてしっかりまとめて職人が持ち帰ります。
2014年10月27日
担当職人
この度、塗装工事を担当させていただきます、千田(ちだ)と申します。安全第一で頑張りますので宜しくお願い致します
2014年10月27日

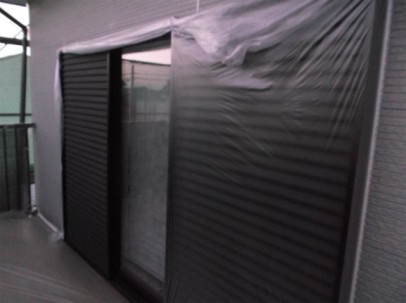

養生
この写真も窓の養生ですが、こちらは、開け閉めしたいとの事で、窓は閉じないで養生しました。お客様のご希望に応じて、色々な養生のやり方を行います
2014年10月27日
養生
本日は、養生を行いました。窓は風でバタバタしない様に、ピシッとテープで止めます
2014年10月28日

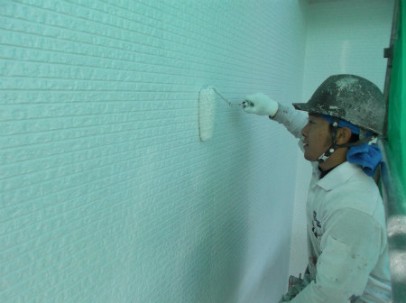

外壁下塗り
こちらは外壁下塗りの様子です。この作業は上塗り材との密着性を高めるため行います。塗料をたっぷり塗って行きました。
2014年10月28日

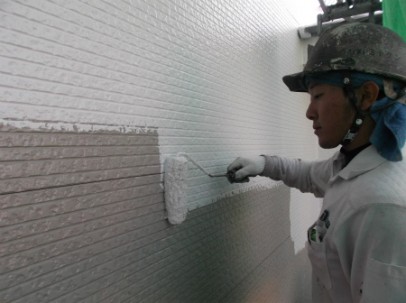

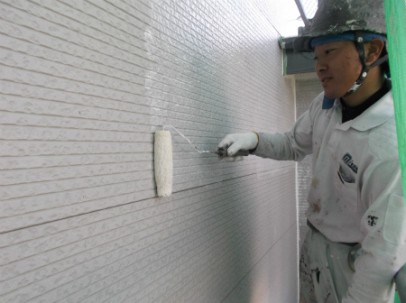

外壁上塗り一回目
こちらの写真は外壁上塗り一回目の様子です。ダレやムラの無いように確認しながら塗りました。明日は外壁上塗り二回目を行います。
2014年10月28日

軒天塗装
こちらは軒天塗装一回目の写真です。塗り忘れやムラの無いように気を付けながら塗装を行いました。
2014年10月29日
屋根錆止め
こちらは屋根の錆止めを塗っている所です。錆止めを塗る事で錆の進行を防ぎます。
2014年10月29日

外壁上塗り二回目
こちらは外壁上塗り二回目の様子です。塗り忘れや擦れに気を付け、慎重に塗っていきました。
2014年10月29日

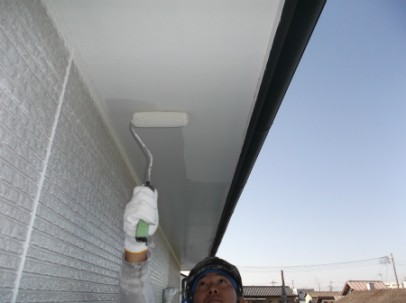

軒天塗装二回目
この写真は、軒天塗装二回目の様子です。仕上げの塗装なので、確認しながら仕上げていきました。これで軒天は完了です
2014年10月30日

樋、破風板研磨
この写真は、樋、破風板研磨の様子です。表面に小さな傷を付ける事により、塗料の喰いつきを良くします
2014年10月30日

破風板塗装
この写真は、破風板塗装の様子です。ローラーで塗って行きますが、よく確認しないと跡が出てしまうので、必要以上に確認しながら塗装しました
2014年10月30日
養生外し
本日は、養生外し、樋、破風板研磨、塗装を行いました。写真は、養生外しの様子です。テープの糊も残らずきれいに剥がせました
2014年10月31日
屋根棟瓦組換え工事、雪止め設置工事 施工前
屋根棟瓦組換え、雪止め設置工事を行います。
2014年10月31日

屋根棟瓦組換え工事 施工中
屋根棟瓦を移動し、既存の劣化した漆喰を撤去していきます。
2014年10月31日

屋根棟瓦組換え工事 施工中
屋根棟に新しい漆喰を詰めていきます。
2014年10月31日

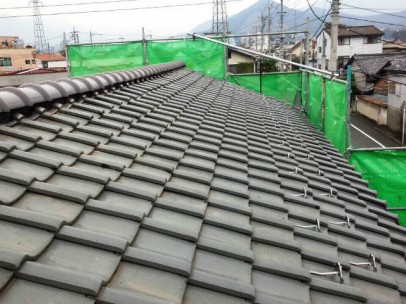

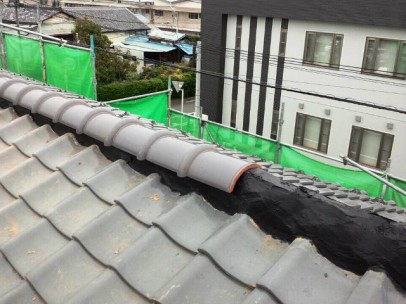

屋根棟瓦組換え、雪止め設置工事 完了
屋根棟瓦組換え、雪止め設置工事が完了しました。
2014年10月31日

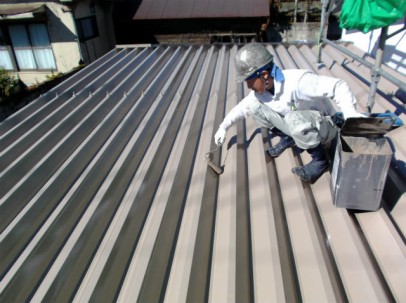

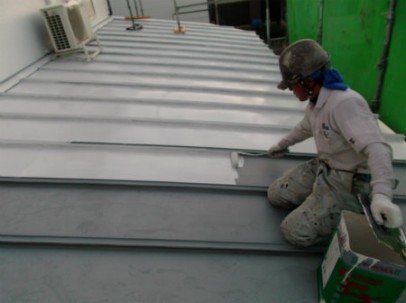

屋根上塗り一回目
この写真は、母屋の屋根上塗り一回目の様子です。こちらは刷毛を入れてからローラーで塗装しました。こちらも乾燥後に二回目を塗装します
2014年10月31日

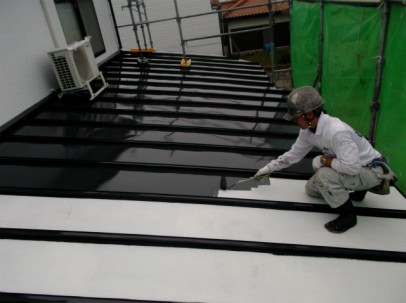

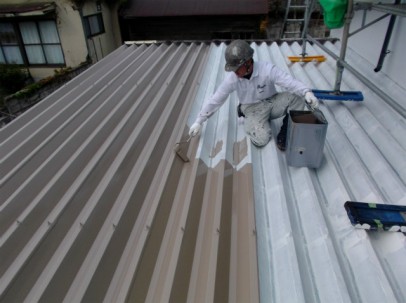

駐車場屋根上塗り一回目
本日は、屋根上塗り一回目を行いました。写真は、駐車場の屋根上塗り一回目の様子です。折半屋根なので、ほぼローラーのみで塗装しました。乾燥後、二回目を塗装します
2014年11月1日

雨戸・戸袋塗装
こちらは雨戸・戸袋の塗装後の写真です。吹き付けでの塗装を行い、ムラなくきれいに仕上がりました。
2014年11月1日

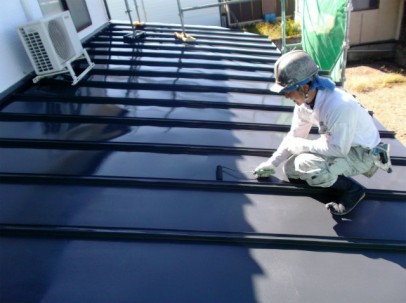

駐車場鉄骨上塗り
こちらの写真は駐車場鉄骨上塗りの様子です。刷毛とローラーを使い、慎重に塗装を行いました。これで駐車場鉄骨は完了です。
2014年11月3日

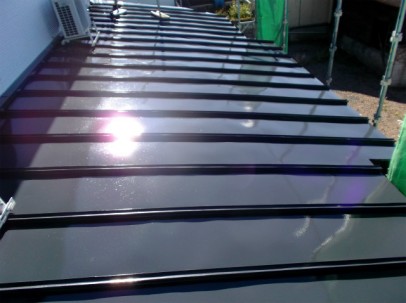

駐車場屋根上塗り二回目
本日は、屋根上塗り二回目を行いました。写真は、駐車場の屋根の上塗り二回目の様子です。仕上げなので、塗り残しの無いように、確認しながら仕上げました
2014年11月3日
母屋、屋根上塗り二回目
この写真は、母屋の屋根の上塗り二回目の様子です。こちらも仕上げの塗装なので、ムラの無いようにしっかりと塗装しました
2014年11月4日
屋根完了
本日で、塗装工事完了しました。屋根もまるで鏡の様にピカピカの仕上がり、完璧です!
2014年11月4日
外壁完了
屋根、外壁、軒天、樋、破風板、鉄部、すべてきれいに仕上り本日完了!!次の現場も頑張ります!!
