桐生市東町Mハイツ様 屋根・外壁塗装
- 施工箇所
- 屋根塗装・外壁塗装・軒裏・破風板・雨樋塗装・コーキング打ち替え
- 外壁塗装
- (サイディング) アステック遮熱防水プラン/長持ち期間15年
- 屋根塗装
- (コロニアル) アステック遮熱プラン/長持ち期間12年
- その他塗装
- シリコンプラン
- 工事期間
- 7/19~7/31
- 担当職人
- 春山・他2名
- ご依頼のきっかけ
- ご紹介
- 2010年07月29日
- 施工後
工事中のレポート
2010年7月20日

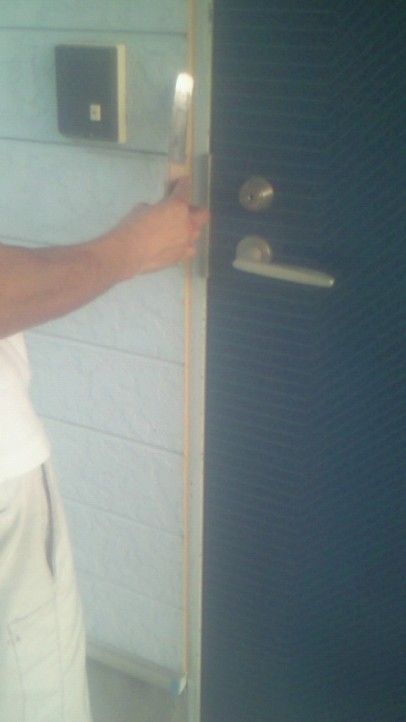

玄関ドア廻り 施工
昨日の高圧洗浄が終わり本日から各所のコーキング施工です。写真は玄関のドア廻りを施工していますが外壁のサイディング目地もすべてうちかえました。
2010年7月21日
サビ止め塗装

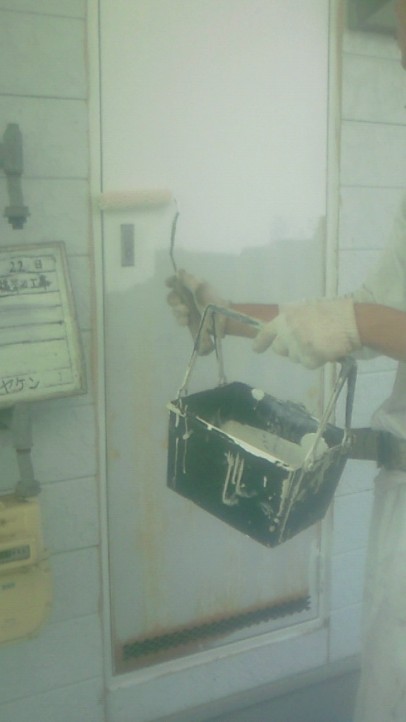

本日からいよいよ本格的な塗装開始です。まずは玄関脇のパイプスペースの扉のサビ止め塗装をおこないました。
この扉はしっかりとしたケレン後にサビ止め塗装・上塗り2回の4工程で仕上がりになります。
この扉はしっかりとしたケレン後にサビ止め塗装・上塗り2回の4工程で仕上がりになります。
2010年7月23日

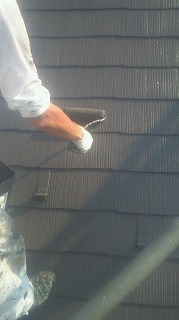

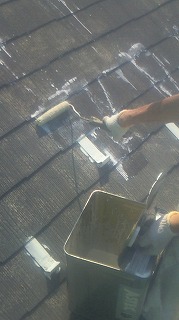

屋根 塗装
本日は非常に天候が良かった為に屋根の塗装に入りました。晴天続きでしたが夜になると雨が降ってしまっていた為になかなか瓦の水分が抜けなかった為、待ってました!とばかりのたっぷり塗装です。写真は下塗り材塗装の様子です。
2010年7月24日
屋根 上塗り
本日は屋根の上塗りを行いました。
下塗り後に中塗りを行い、2度塗り目の様子です。この塗料は遮熱効果のある特殊塗料ですので、これから夏本番を迎えるにあたっては快適な住環境を御提供できるお勧めの一品です。
下塗り後に中塗りを行い、2度塗り目の様子です。この塗料は遮熱効果のある特殊塗料ですので、これから夏本番を迎えるにあたっては快適な住環境を御提供できるお勧めの一品です。
2010年7月26日

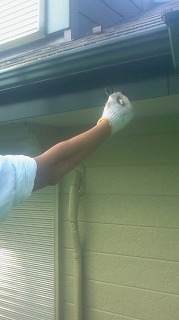

雨樋・破風板 塗装
本日は雨樋・破風板の塗装を行いました。細かなサンドペーパーで研磨をした後に二回塗り塗装となります。
写真は1回目の塗装が乾燥後に2度目の塗装を行っている所です。
写真は1回目の塗装が乾燥後に2度目の塗装を行っている所です。
2010年7月28日

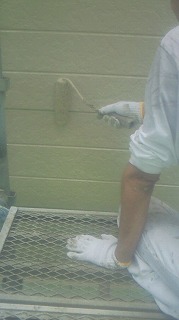

外壁塗装上塗り
本日は外壁塗装上塗りの様子です。
外壁の素材が窯業系サイディングの為下塗りにシーラーと呼ばれる吸い込み止めor接着効果のある塗料を使い、上塗りと同材料を中塗りとして使用し、その後に写真の上塗りへと移って行きました。いよいよ最終仕上げです。
仕上がりが楽しみです。
外壁の素材が窯業系サイディングの為下塗りにシーラーと呼ばれる吸い込み止めor接着効果のある塗料を使い、上塗りと同材料を中塗りとして使用し、その後に写真の上塗りへと移って行きました。いよいよ最終仕上げです。
仕上がりが楽しみです。
2010年7月29日
完成
