太田市新田瑞木町H様 屋根・外壁塗装工事
- 施工箇所
- 屋根塗装・外壁塗装・軒天塗装・雨樋塗装・雨戸、戸袋塗装
- 外壁塗装
- アステック遮熱防水プラン/長持ち期間15年(10年保証)
- 屋根塗装
- 遮熱フッ素プラン/長持ち期間15年(7年保証)
- 付帯部塗装
- フッ素プラン/長持ち期間10年
- 工事期間
- 2015/10/21~2015/11/05
- 担当営業
- 森下
- 担当職人
- 塩原
- ご依頼のきっかけ
- チラシをご覧になり
- 工事費(総額)
- 180万円
施工前
施工後
工事中のレポート
2015年10月21日

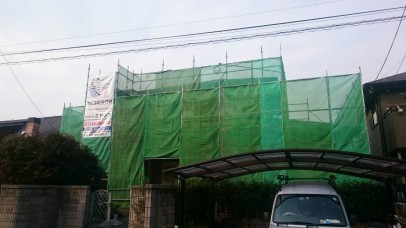

足場完成
足場が完成しました!これから安全第一で頑張ります。
2015年10月21日

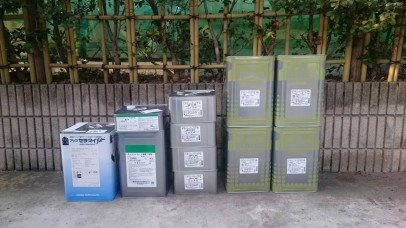

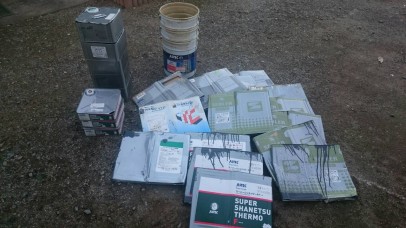

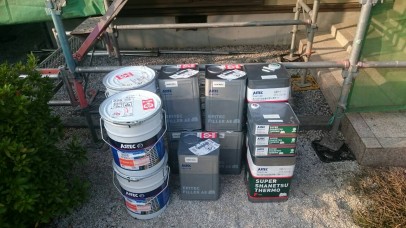

使用材料
こちらが屋根塗装で使用する使用材料です。
2015年10月21日
使用材料
こちらが外壁塗装で使用する使用材料です。
2015年10月23日

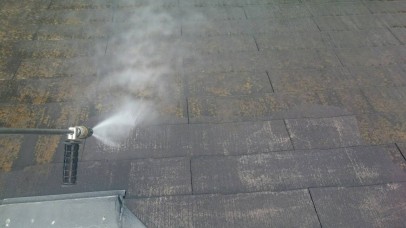

屋根 洗浄中
長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。
2015年10月23日

外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2015年10月26日

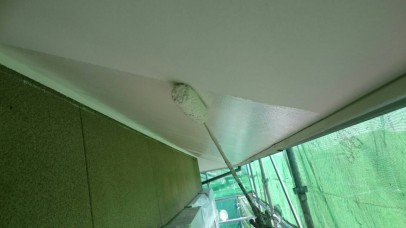

軒天 上塗り一回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2015年10月27日

屋根 下塗り一回目中
吸い込みがあるのでたっぷり塗料を付けて塗装を行いました。
2015年10月27日

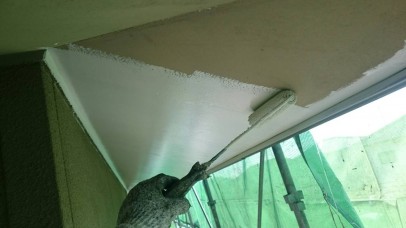

軒天 上塗り二回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2015年10月28日
屋根 下塗り二回目中
一回目同様、塗料をたっぷり付けて塗装を行いました。
2015年10月29日

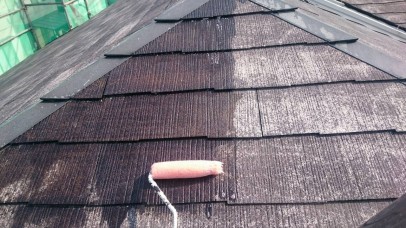

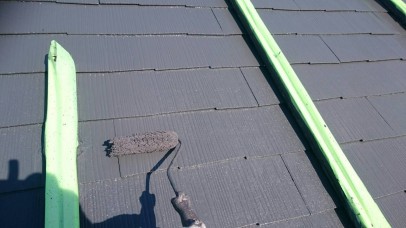

屋根 上塗り一回目中
これで仕上がりなので、後からのダレやムラが出ない様に確認しながら塗っていきました。
2015年10月30日

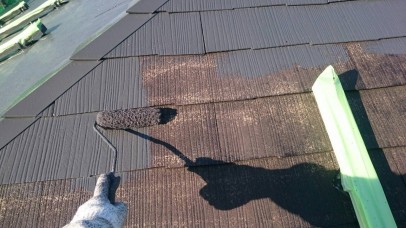

屋根 上塗り二回目中
これで仕上がりなので、後からのダレやムラが出ない様に確認しながら塗っていきました。
2015年10月30日

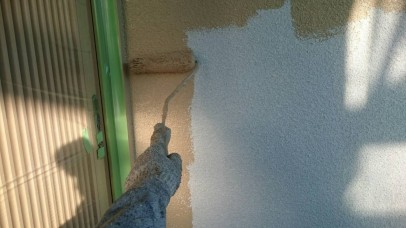

外壁 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2015年10月31日

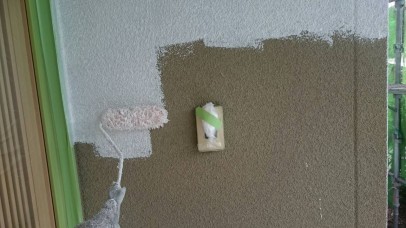

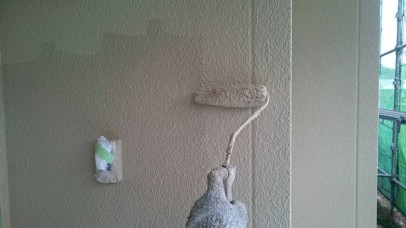

外壁 上塗り一回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2015年11月2日
外壁 上塗り二回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2015年11月3日

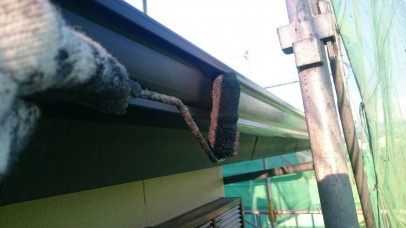

樋・破風 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年11月4日

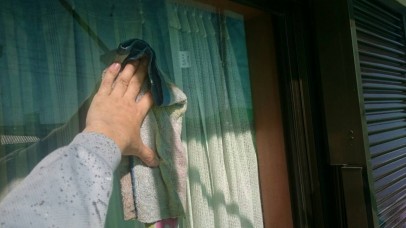

掃除
クリーナーを使い磨き上げました。
特に二階の窓は、足場がないと拭けないので念入りに拭きました。
特に二階の窓は、足場がないと拭けないので念入りに拭きました。
2015年11月5日
使用後缶
塗装し終わった後の使用した缶はすべて職人が責任を持って後片付けをし、持ち帰ります。
2015年11月5日
完成
2015年11月5日
施工前
