吾妻郡中之条町中央労金様 外壁塗装工事
- 施工箇所
- 外壁・ガス庫・室外機置場・換気扇フード・鋼製建具・格子窓・一部折板屋根
- 外壁塗装
- シリコンプラン/長持ち期間10年(7年保証)
- 付帯部塗装
- フッ素プラン/長持ち期間10年
- 使用色
- 外壁:8109バーチグレー
- 工事期間
- 2015/07/02~7/31
- 担当営業
- 宮下
- 担当職人
- 桑原
- ご依頼のきっかけ
- 弊社OB顧客様のリピート工事
- その他工事
- アルミ外壁パネル面外壁クリーニング
工事中のレポート
2015年7月2日

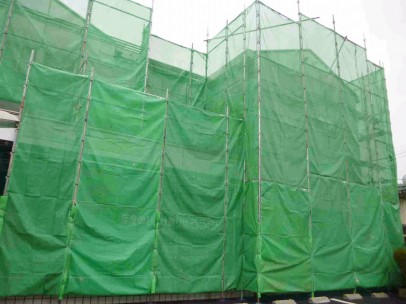

足場完成
足場が完成しました!これから安全第一で頑張ります。
2015年7月13日

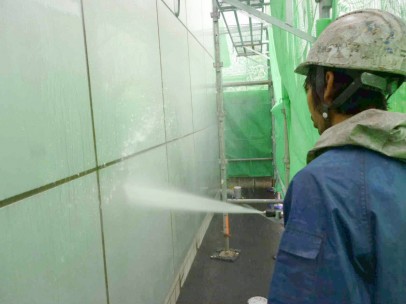

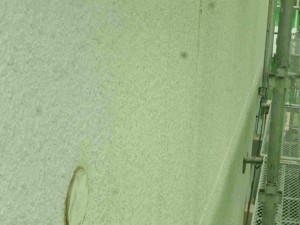

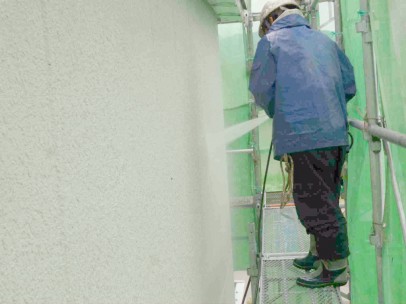

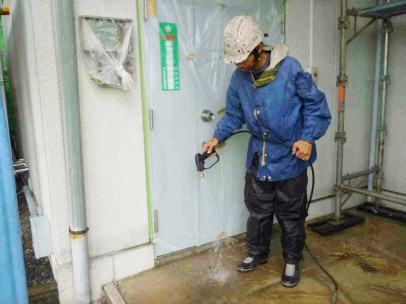

外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2015年7月14日

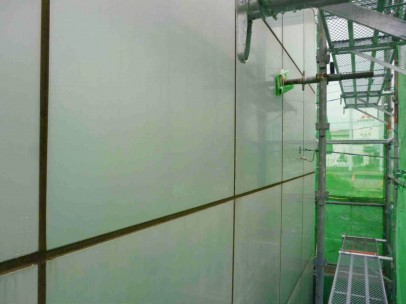

外壁パネル 洗浄中
雨だれや黒ずみ、ほこりなどの汚れを洗い流していきます。
2015年7月15日

床 洗浄中
角に溜まったほこりや土などを、高圧洗浄で一気に落としていきます。
2015年7月27日

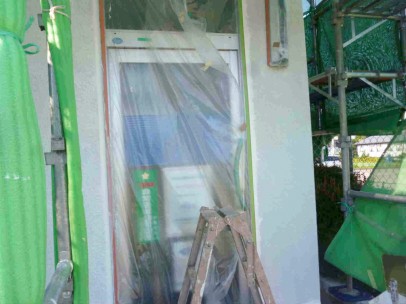

養生

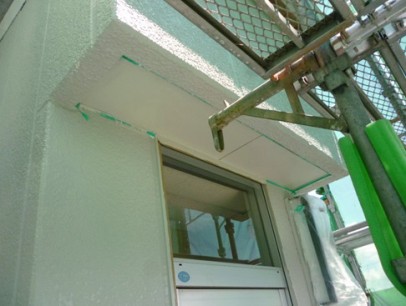

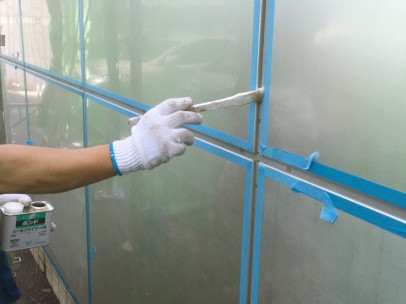

養生はサッシやドア等の塗装をしない部分にビニールを貼り、塗料が付かないようにすることです。
2015年7月28日

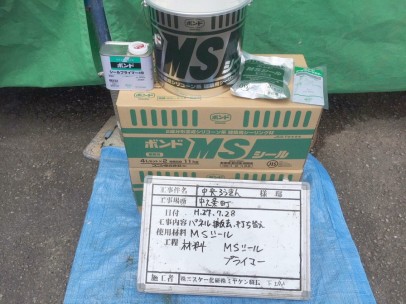

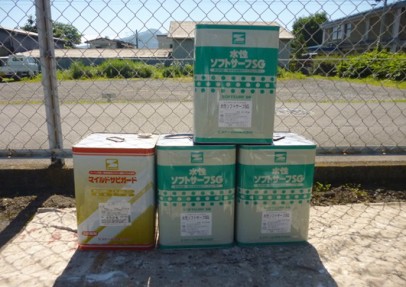

外壁パネル目地 コーキング使用材料
こちらが外壁パネルコーキング工事使用材料です。外壁の目地のコーキング改修工事を行います。
2015年7月28日
外壁パネル目地 コーキング既存撤去
既存の劣化した外壁パネル目地のコーキングを撤去しています。
2015年7月29日
外壁パネル目地 プライマー塗布
コーキングを充填する前に、コーキングの付きをよくするプライマーを塗布します。
2015年7月30日

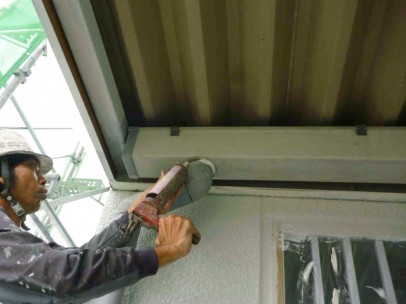

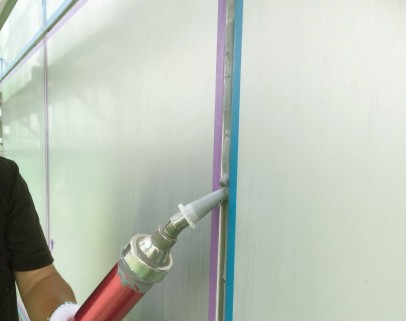

外壁パネル目地 コーキング充填
コーキングを外壁パネルの目地に詰めていきます。
2015年7月30日

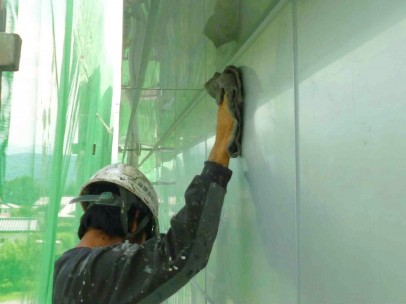

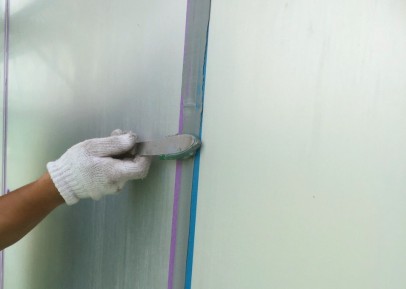

外壁パネル目地 コーキングへら押さえ
コーキングの表面が均等になるようにへらでコーキングを均(なら)していきます。
2015年7月30日
外壁パネル目地 コーキング 施工前
外壁パネル目地コーキング工事施工前の様子です。
2015年7月30日
外壁パネル目地 コーキング 施工後
外壁パネル目地コーキングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2015年7月31日
外壁パネル目地 クリーニング中
パネルに付着した余分なコーキングや汚れを拭き掃除をして仕上げていきます。
2015年8月1日

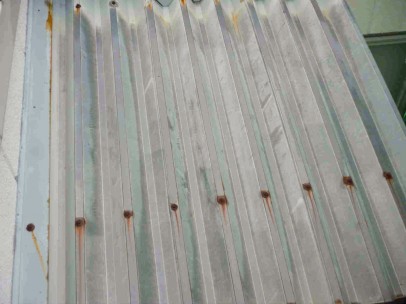

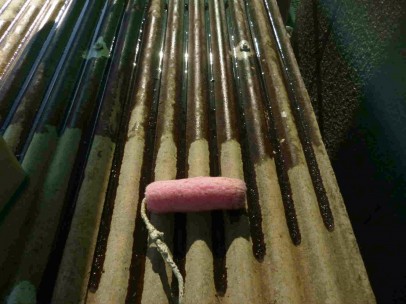

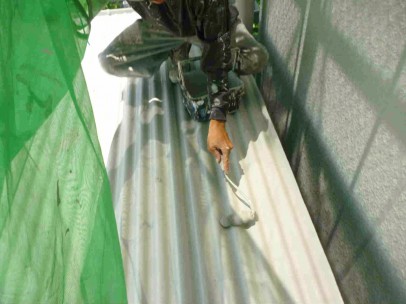

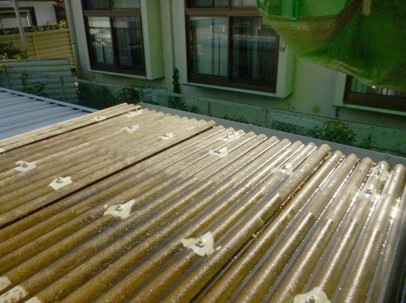

折半屋根 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2015年8月1日

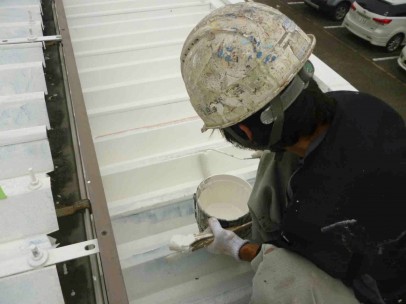

折半屋根 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2015年8月7日

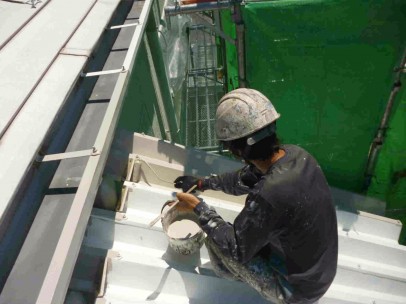

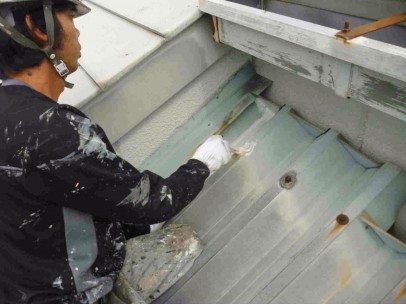

折半屋根 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2015年8月8日
折半屋根 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年8月8日

折半屋根 施工前
折半屋根の施工前の様子です。
2015年8月8日

折半屋根 施工後
折半屋根の施工後の様子です。
2015年8月21日

軒天 下塗り中

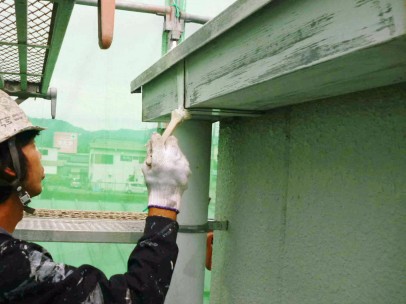

上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2015年8月22日
軒天 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年8月22日
軒天 施工前
軒天の施工前の様子です。
2015年8月22日
軒天 施工後
軒天の施工後の様子です。
2015年9月4日

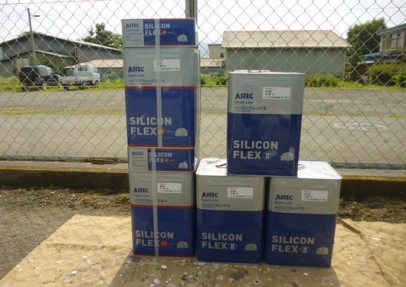

外壁 下塗り使用材料
こちらが外壁の下塗りで使用する塗料です。
2015年9月4日
外壁 上塗り使用材料
こちらが外壁の上塗りで使用する塗料です。
2015年9月4日

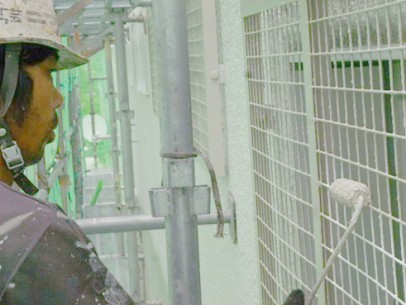

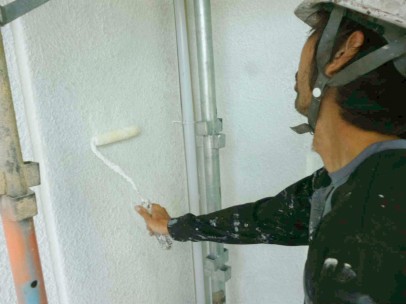

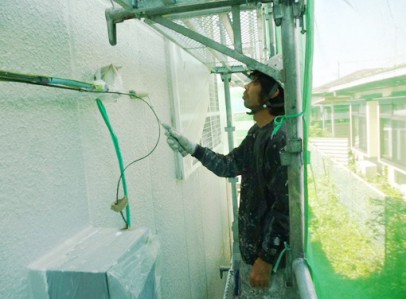

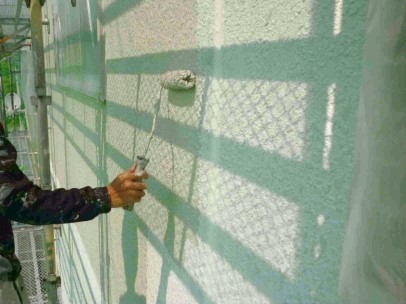

外壁 下塗り中

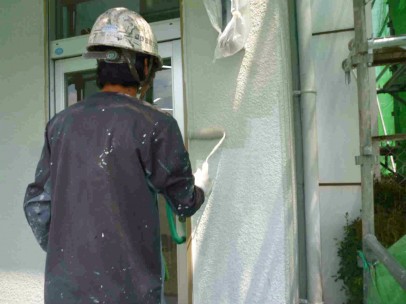

上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2015年9月8日

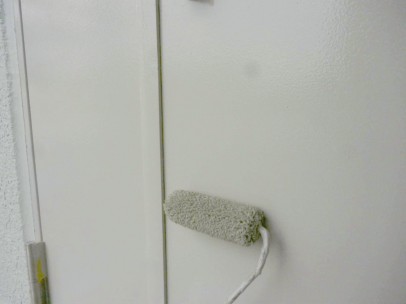

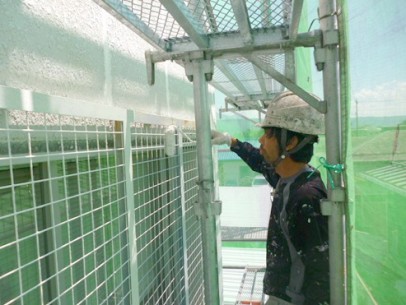

外壁 上塗り1回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2015年9月11日

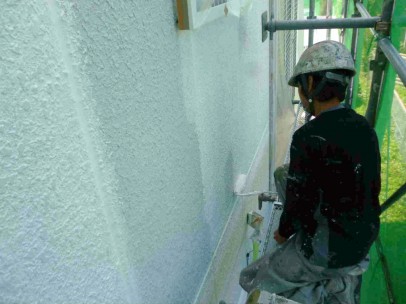

外壁 上塗り2回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2015年9月11日

外壁 施工前
外壁の施工前の様子です。
2015年9月11日

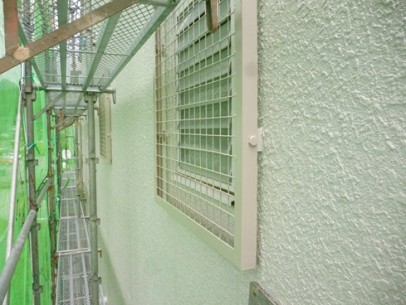

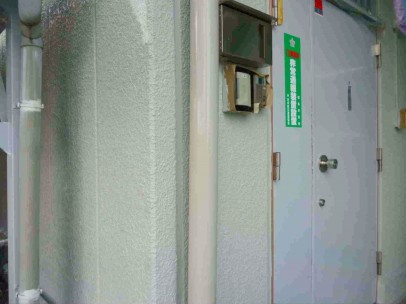

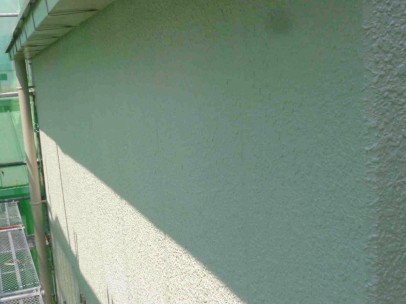

外壁 施工後
外壁の施工後の様子です。
2015年9月24日

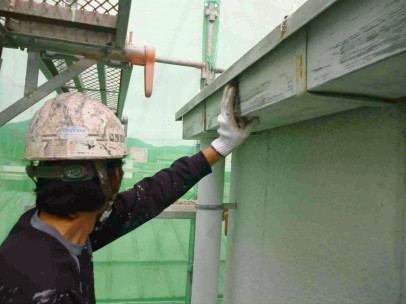

樋・破風 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2015年9月25日

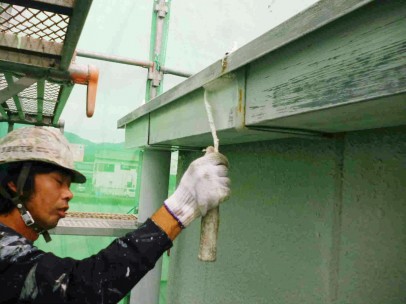

樋・破風 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2015年9月26日
樋・破風 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年10月2日

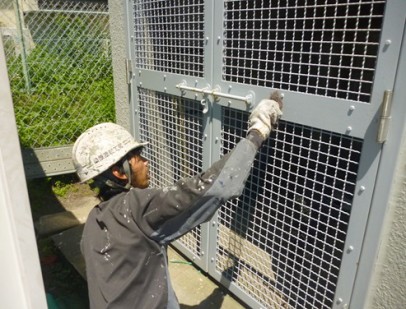

鉄扉 上塗り中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2015年10月3日
鉄扉 施工前
鉄扉の施工前の様子です。
2015年10月3日
鉄扉 施工後
鉄扉の施工後の様子です。
2015年10月23日

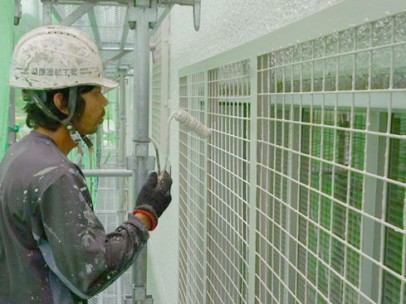

外壁ドア周り 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2015年10月24日
外壁ドア周り 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2015年10月27日
外壁ドア周り 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年10月27日

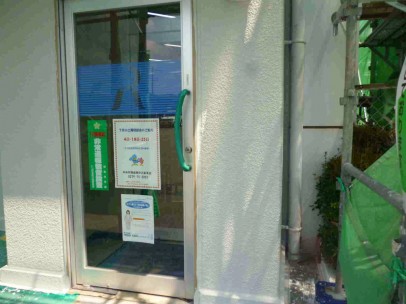

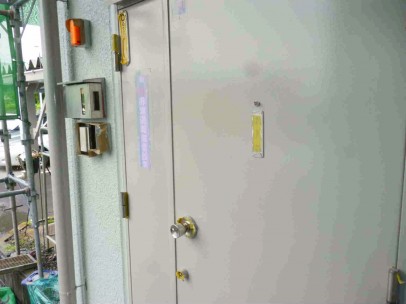

外壁ドア周り 施工後
外壁ドア周りの施工後の様子です。
2015年11月6日
ガス庫 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2015年11月7日

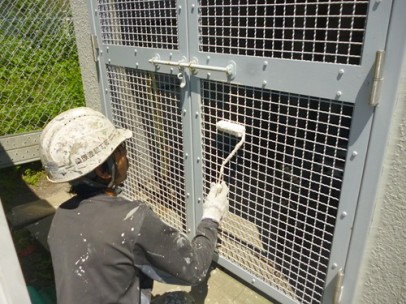

ガス庫 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2015年11月9日
ガス庫 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2015年11月9日
ガス庫 施工後
ガス庫の施工後の様子です。
2015年11月13日
ガス庫屋根 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2015年11月16日
ガス庫屋根 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2015年11月18日
ガス庫屋根 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2015年11月18日
ガス庫屋根 施工前
ガス庫屋根の施工前の様子です。
2015年11月18日
ガス庫屋根 施工後
ガス庫屋根の施工後の様子です。
2015年11月27日
室外機置き場(雨樋接合部) コーキング補修中
雨樋の接合部分が劣化して欠けています。このままでは雨水が漏れ出しますので、コーキングで修復しておきます。
2015年11月27日

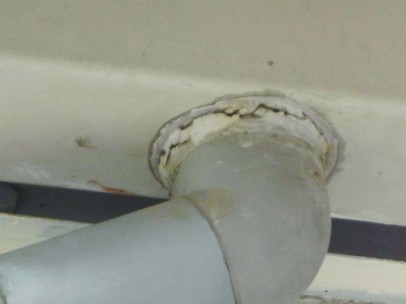

室外機置き場(雨樋接合部) コーキング補修前
室外機置き場(雨樋接合部)の施工前の様子です。
2015年11月27日
室外機置き場(雨樋接合部) コーキング補修後

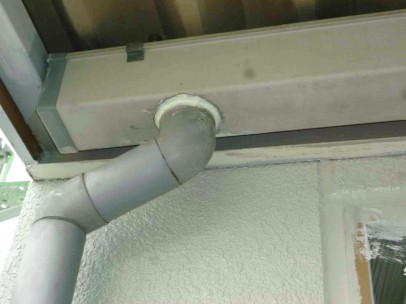

室外機置き場(雨樋接合部)の施工後の様子です。
2015年11月28日
雨樋 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年11月28日
雨樋 施工後
雨樋の施工後の様子です。
2015年11月30日

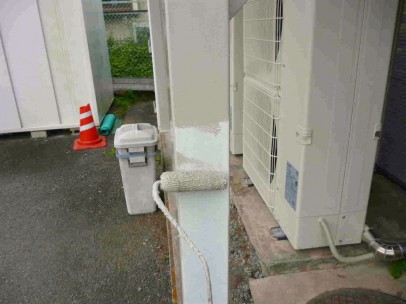

室外機置き場 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2015年12月3日
室外機置き場 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2015年12月3日

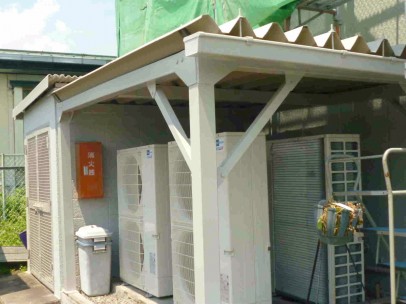

室外機置き場 施工後
室外機置き場の施工後の様子です。
2015年12月4日

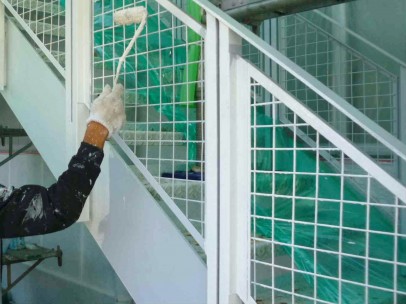

階段鉄骨部 上塗り中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2015年12月5日
階段鉄骨部 施工前
階段鉄骨部の施工前の様子です。
2015年12月5日

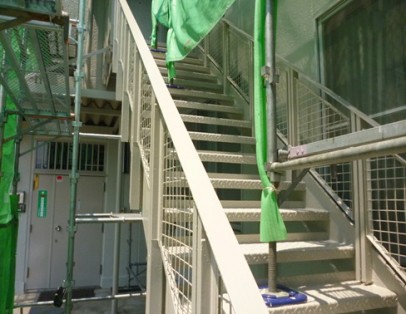

階段鉄骨部 施工後
階段鉄骨部の施工後の様子です。
2015年12月11日

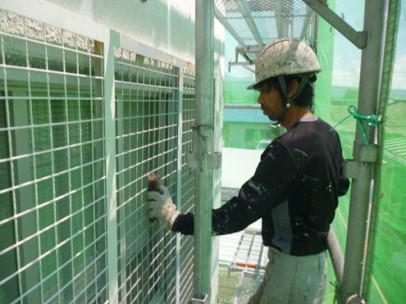

格子窓 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2015年12月12日
格子窓 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2015年12月14日
格子窓 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2015年12月17日
格子窓 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2015年12月17日
格子窓 施工後
格子窓の施工後の様子です。
2015年12月21日
施工後
2015年12月21日
施工後
2015年12月21日
施工後
2015年12月21日
施工後
