前橋市鼻毛石町Y様 元のデザインを活かせるUVクリヤー塗料を使用した外壁塗装工事
- 施工箇所
- 外壁・軒裏天井・破風板・雨樋・基礎塗装工事
- 外壁塗装
- UVクリヤープラン/長持ち期間10~12年(5年保証)
- 付帯部塗装
- フッ素プラン/長持ち期間10年
- 使用色
- 外壁:1階/UVプロテクトクリヤー 2階/セラマックス1500Si-JYクリアー 8095
- コーキング工事
- 外壁目地・窓廻りサッシコーキング工事
- 工事期間
- 2017/9/1~9/23
- 担当営業
- 赤石
- 担当職人
- 松井
- ご依頼のきっかけ
- 前橋イベントご来場にて
- 工事費(総額)
- 1,060,000円
- その他工事
- 玄関リフォーム工事・給湯器交換工事
工事中のレポート
2017年9月1日
2017年9月2日
2017年9月2日
2017年9月5日
2017年9月5日
2017年9月6日
2017年9月6日
2017年9月6日
2017年9月6日
2017年9月7日
2017年9月7日
2017年9月7日
2017年9月7日
2017年9月8日
2017年9月9日
2017年9月9日
2017年9月9日
2017年9月9日
2017年9月11日
2017年9月11日
2017年9月11日
2017年9月12日
2017年9月12日
2017年9月12日
2017年9月12日
2017年9月12日
2017年9月15日
2017年9月15日
2017年9月15日
2017年9月16日
2017年9月16日
2017年9月16日
2017年9月16日
2017年9月18日
2017年9月19日
2017年9月19日
施工前のお悩み
具体的に困っている点はありませんでしたが、いずれ必ずメンテナンスをしなければいけないと思っていた為
当社を選んだ決め手は?
co-opでの勉強会で、とてもきちんとした仕事をされる会社ではないかと思えたので、決めさせて頂きました。とてもていねいで、良い仕事をして頂けたと感謝しています。
工事中のレポート

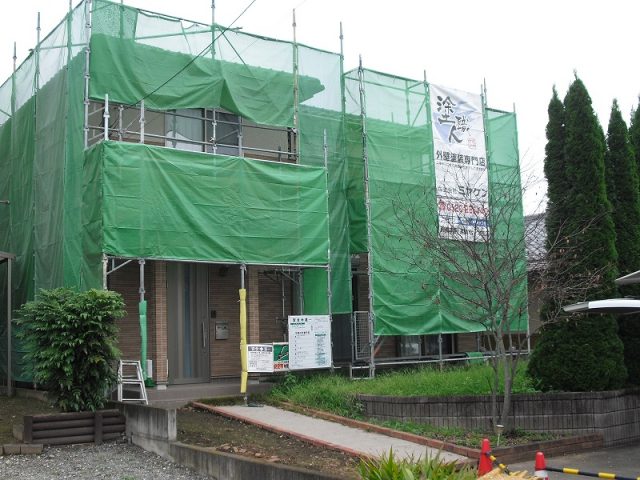

足場完成
1日かけて足場を組み立てました。 作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

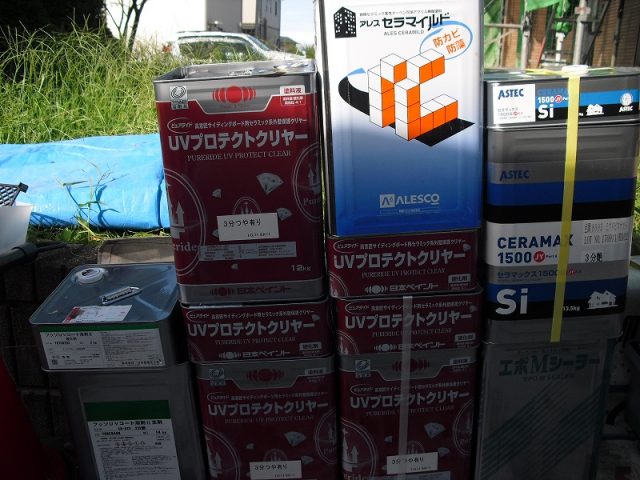

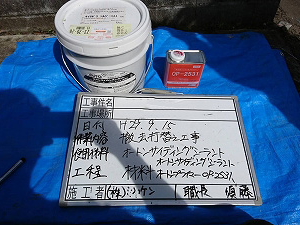

材料(外壁)
こちらが使用する材料です。 外壁にはUVクリアー塗料・アステックペイントの遮熱シリコン、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッ素塗料を使用しました。

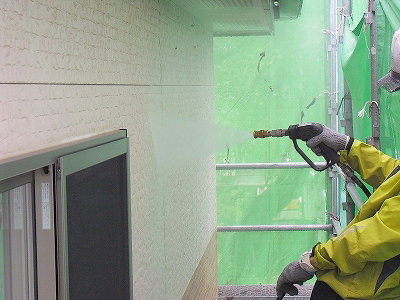

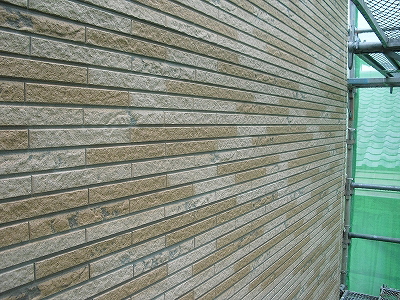

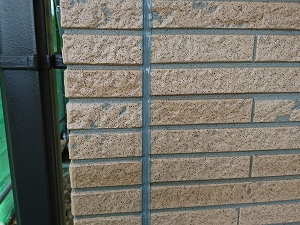

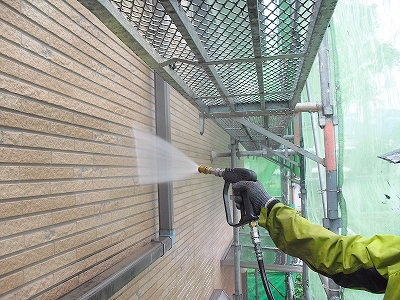

外壁 高圧洗浄
外壁についた砂埃などをきれいに洗い流しました。 洗浄後すぐに塗装せず、約1日乾燥しました。

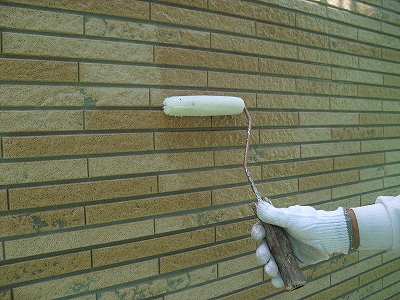

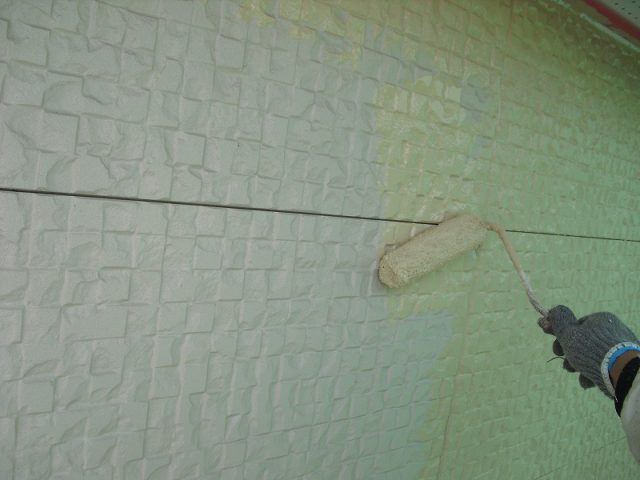

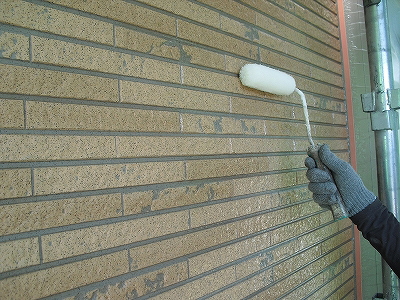

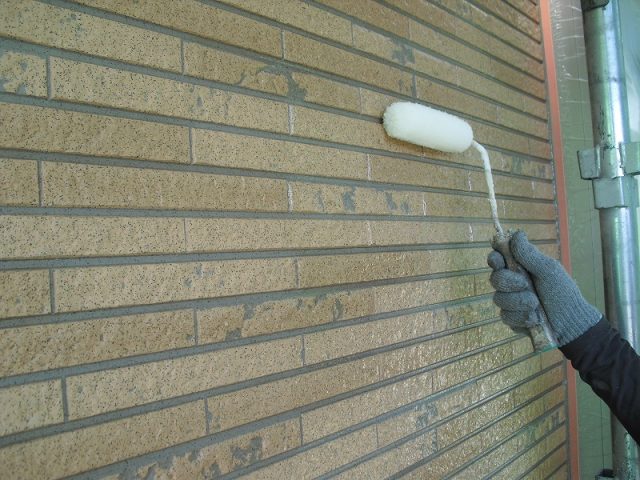

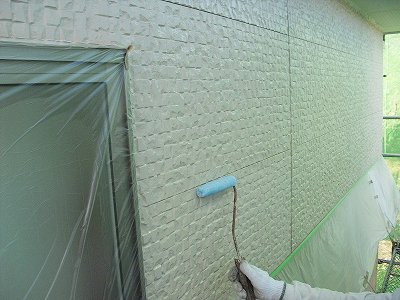

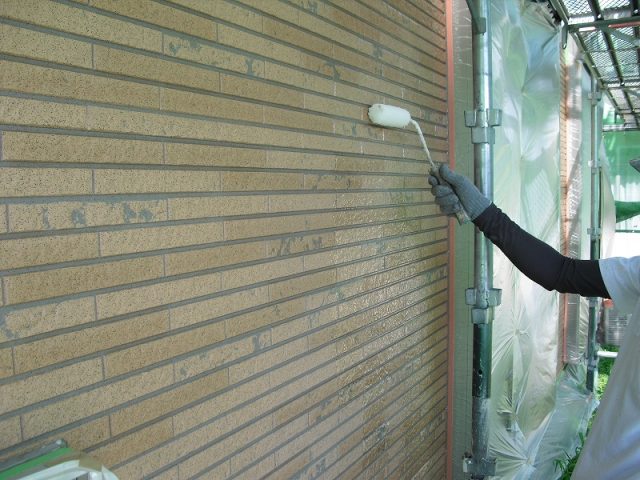

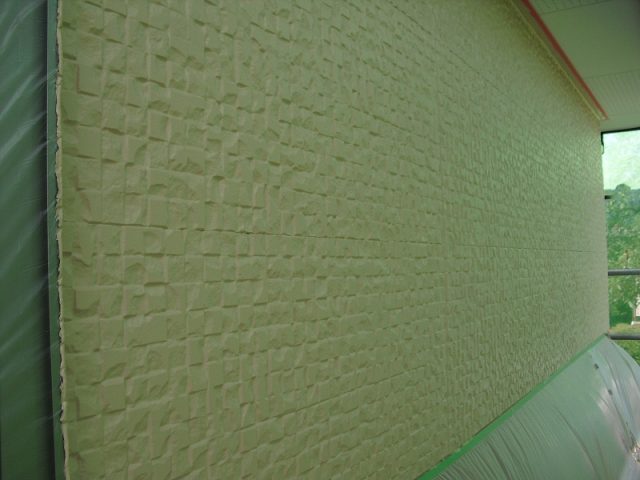

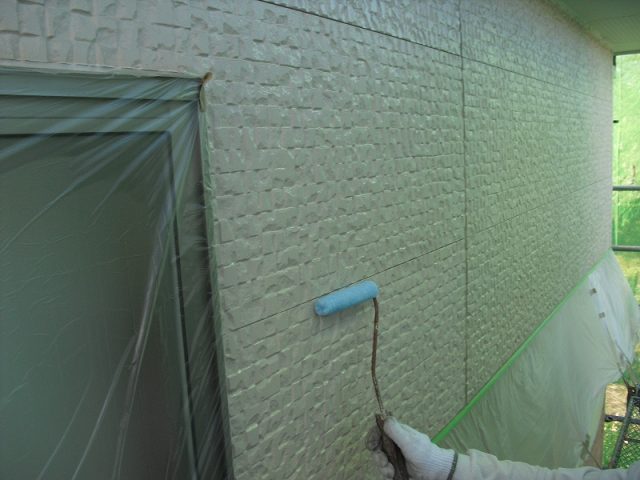

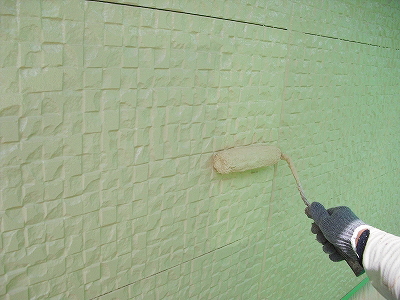

外壁 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

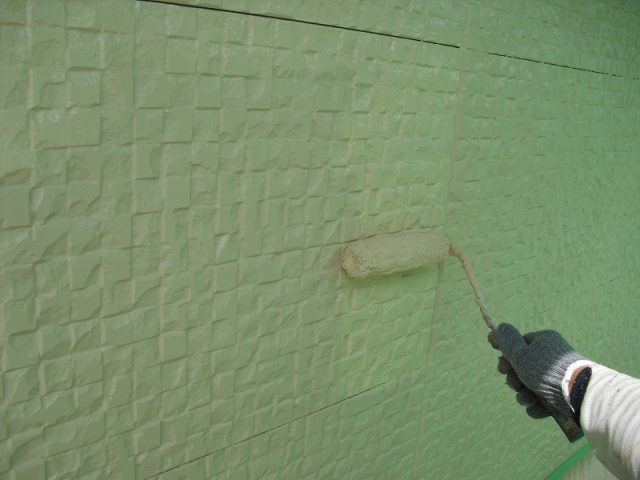

外壁 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。

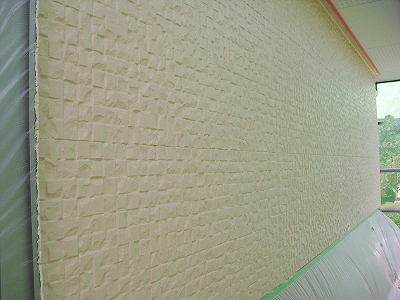

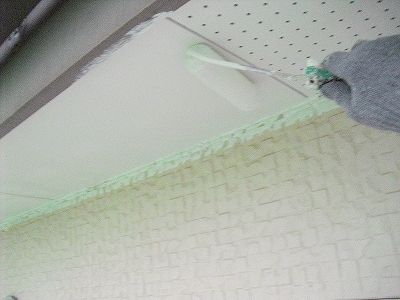

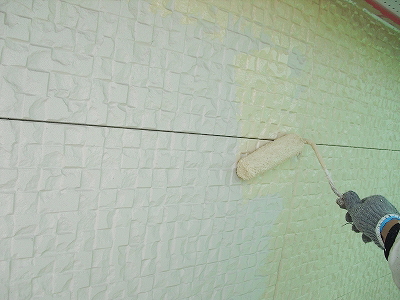

外壁 下塗り作業
外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。
外壁 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
外壁 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。

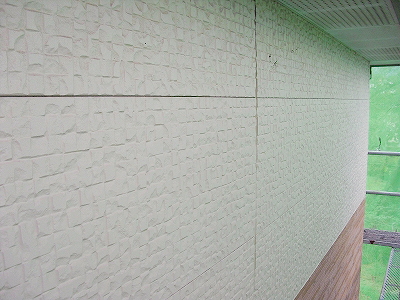

外壁 完了
外壁塗装が完了しました。 ツヤを抑えた3分ツヤ仕上げです。

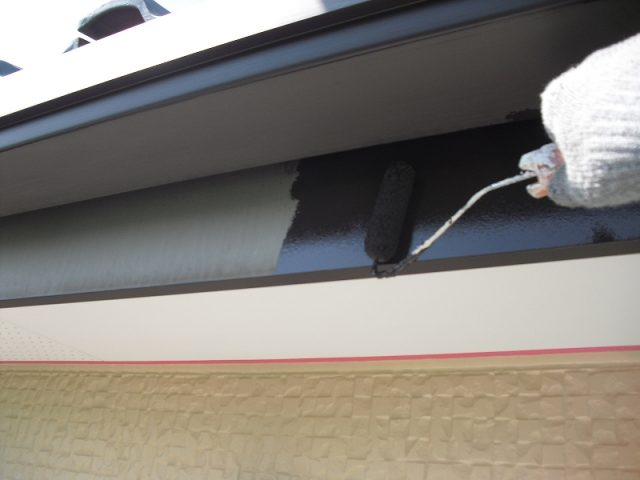

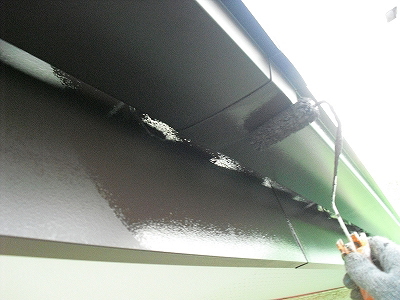

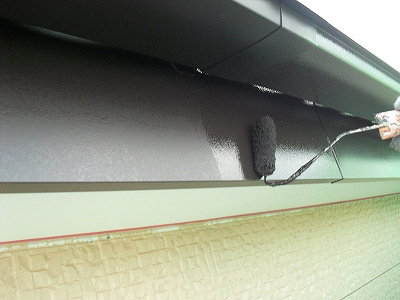

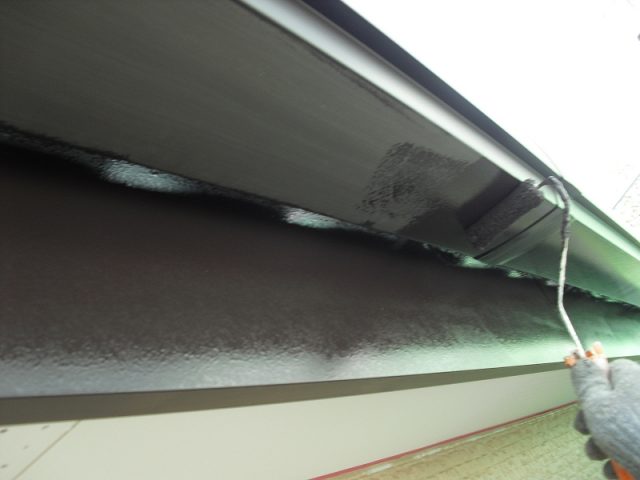

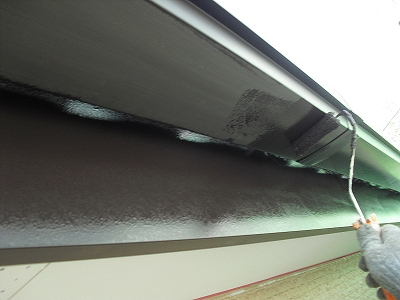

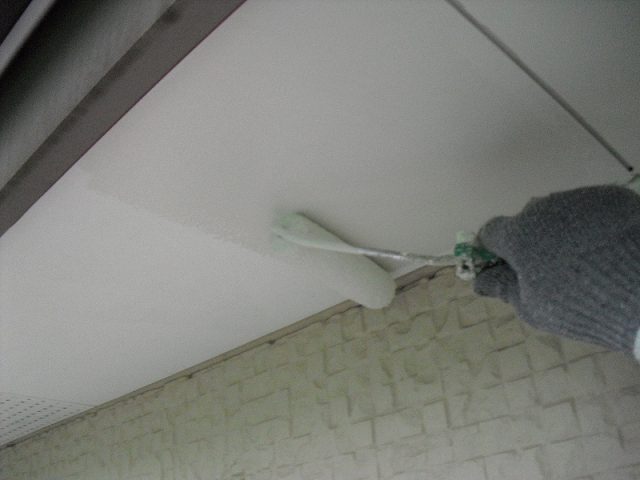

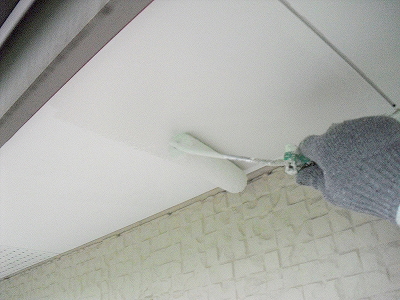

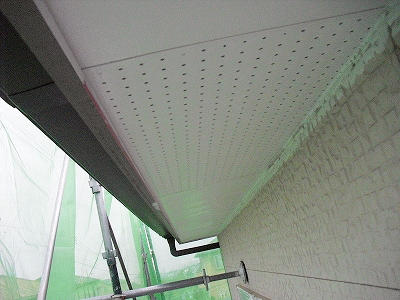

軒裏天井 上塗り中
研磨したあと上塗り2回で仕上げました。

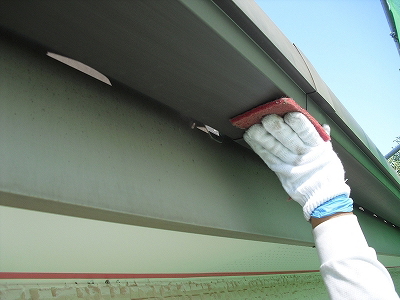

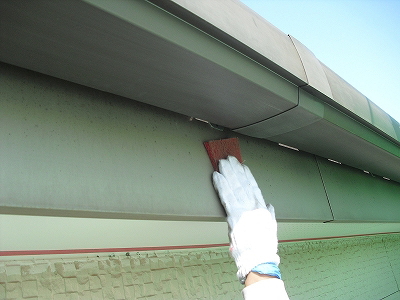

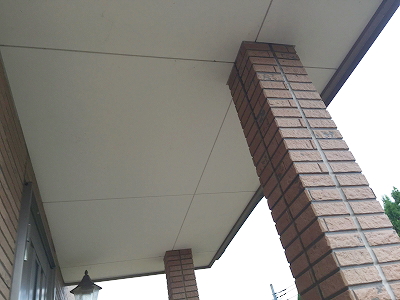

破風板 上塗り中
研磨したあと上塗り2回で仕上げました。

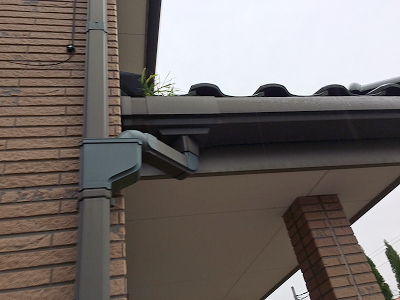

雨樋 上塗り中
研磨したあと上塗り2回で仕上げました。

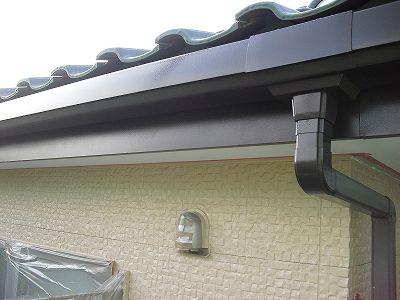

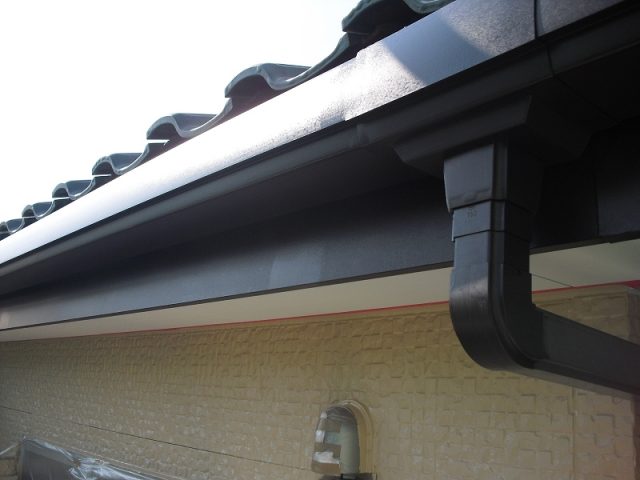

破風板・雨樋 完了
研磨したあと上塗り2回で仕上げました。

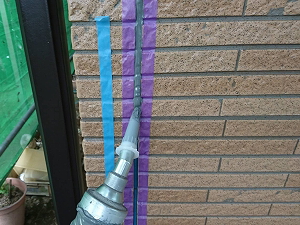

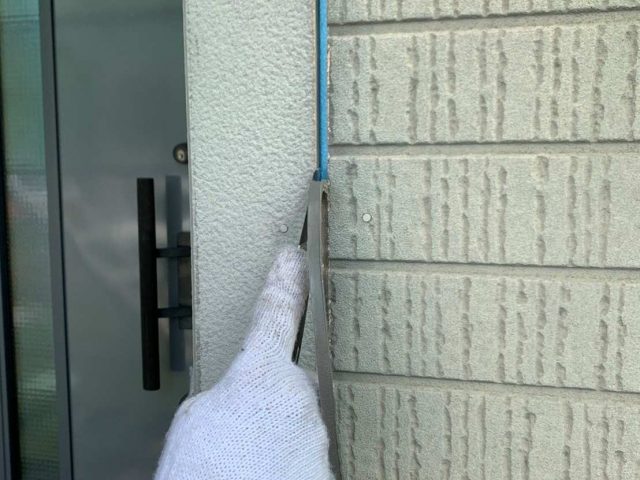

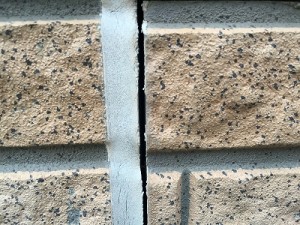

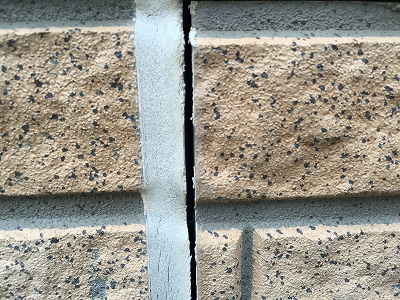

コーキング 撤去
既存のコーキングを専用のカッターで丁寧に撤去しました。 外壁を傷つけないように注意しました。

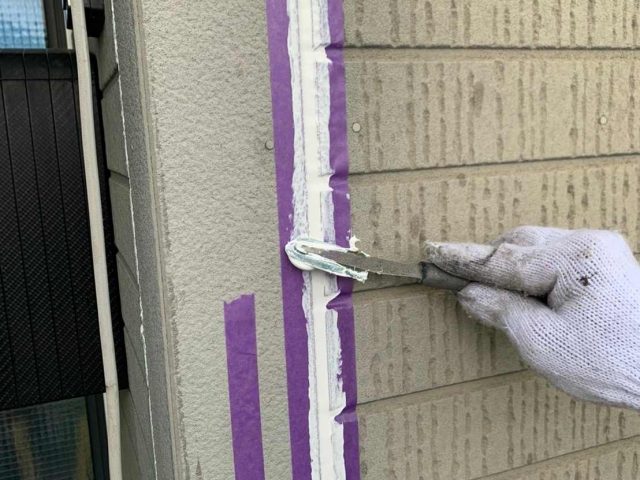

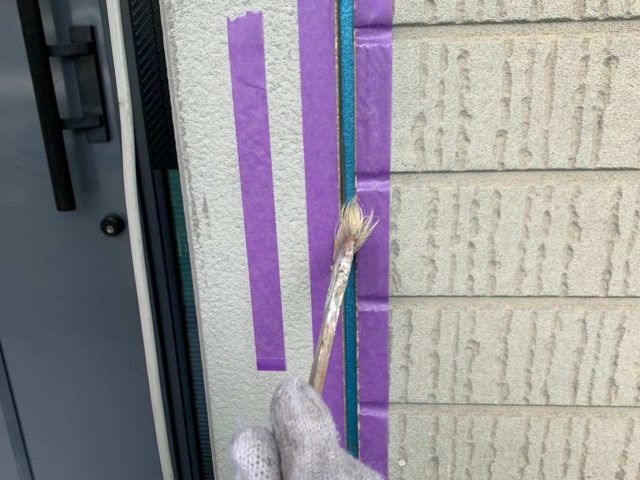

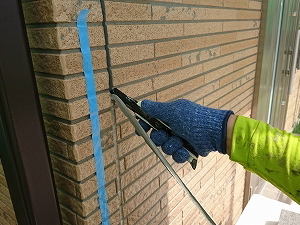

コーキング プライマー塗布
コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。 塗り残しがあるとはがれの原因になるので丁寧に進めました。

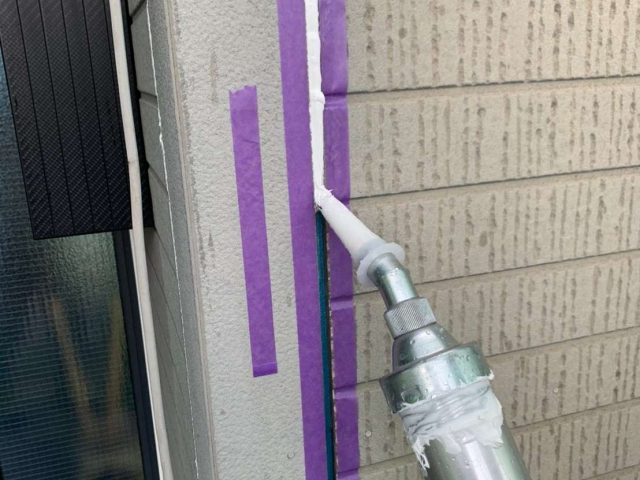

コーキング 充填
外壁目地に新しいコーキングを充填しました。 コーキングは目地からの雨漏りを防ぐ役割があります。
コーキング ヘラ押え
表面を整えるのと空気を抜くためにへらでしっかり押さえました。 この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

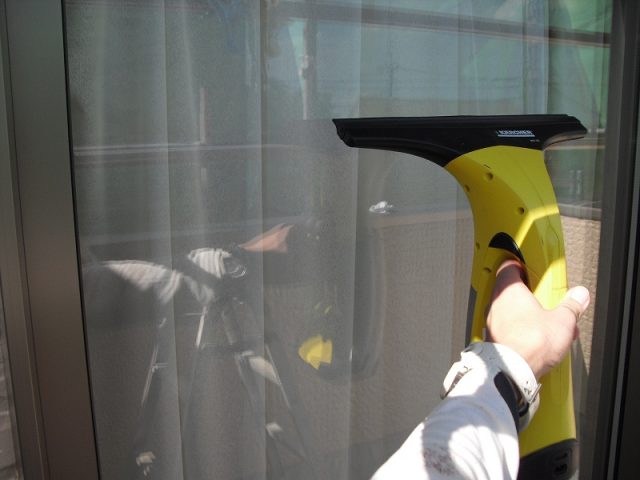

窓ガラスクリーニング
足場解体前に、窓ガラスをクリーニングしました。
