前橋市天川大島町Y様邸 雪止め設置同時施工の外壁塗装工事
- 施工箇所
- 外壁塗装・その他塗装・全箇所コーキング増打ち
- その他塗装
- フッ素プラン/長持ち期間15年
- 使用色
- 8083(ベイジュ)
- 工事期間
- 2014/9/29~2014/10/17(19日間)
- 担当営業
- 木暮
- 担当職人
- 木暮 町田
- ご依頼のきっかけ
- ホームページをご覧になり
- 2014年06月24日
- 施工前
- 2014年10月24日
- 施工後
- 2014年07月14日

- ベランダ防水工事 施工前
- 2014年07月14日

- 絶縁シート 敷き詰め
工事中のレポート
2014年7月14日

ベランダ防水工事 施工前
経年劣化によりベランダ床の防水機能が低下していました。
2014年7月14日
既存シート撤去
劣化していた既存のシートをすべて撤去します。
2014年7月14日
絶縁シート 敷き詰め
絶縁シートを敷き詰め、ディスク盤で固定しました。
2014年7月15日
防水シート 敷き詰め
防水シートを敷き詰めました。端部は金物で固定します。
2014年9月30日

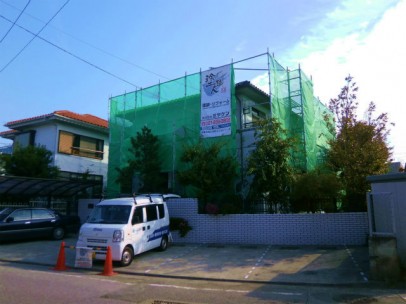

足場完成
足場が組みあがりました、これで安全に作業が出来ます。
2014年10月1日

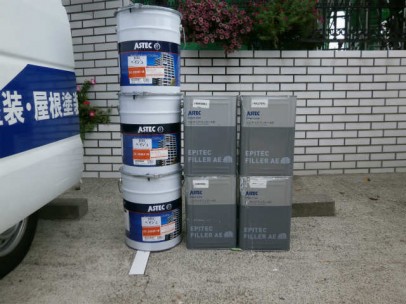

外壁塗装 使用材料
こちらが外壁塗装で使用する使用材料です。
2014年10月1日

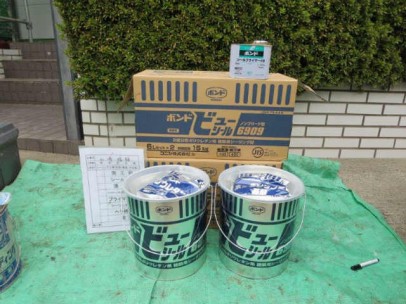

シーリング使用材料
写真はシーリングの使用材料です。外壁の目地のシーリング改修工事を行います。
2014年10月1日

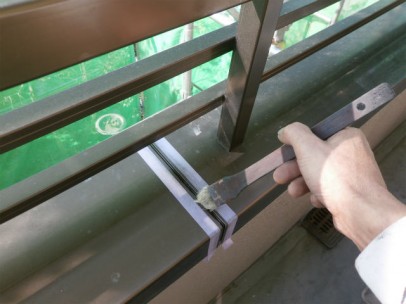

プライマー塗布
シーリング材を塗布する前に、シーリング材の付きをよくするプライマーを塗布します。
2014年10月1日

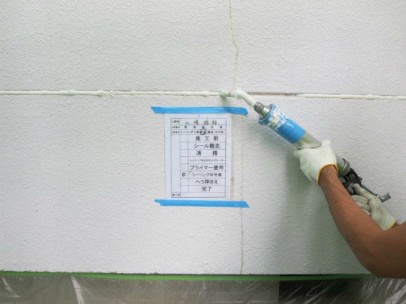

シーリング充填
2014年10月1日
シーリングへら押さえ
充填したシーリング材の表面が均等になるようにへらでシーリングを均(なら)していきます。
2014年10月1日
シーリング完了
シーリングが完了しました。下地処理をきちんとすることで、上から行う塗装が長持ちします。これで外壁塗装の準備がばっちり整いました!!
2014年10月3日

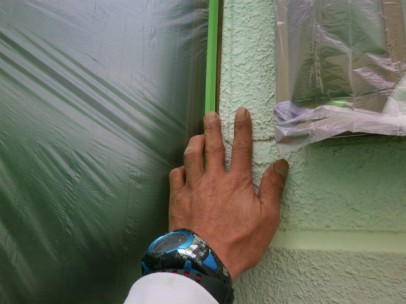

窓養生
塗装しない所をビニールを貼り汚れ無いようにします、1人なので一日では終わりませんでした。
2014年10月4日

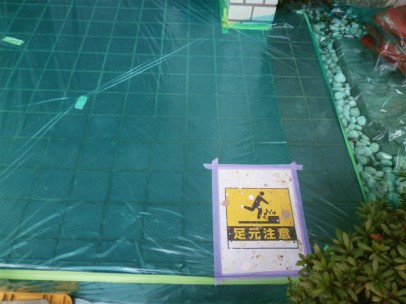

養生
玄関タイル等の歩く所はノンスリップのビニールを2重に貼り破れにくくして貼りました。
2014年10月7日

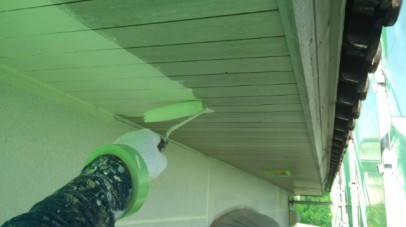

軒天塗装1回目
写真は軒天塗装一回目です、ローラーと刷毛を使い塗り残しやダレ、ナガレの無いように塗装しました。
2014年10月7日

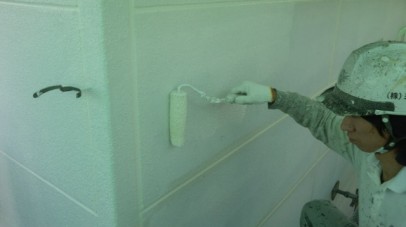

外壁下塗り

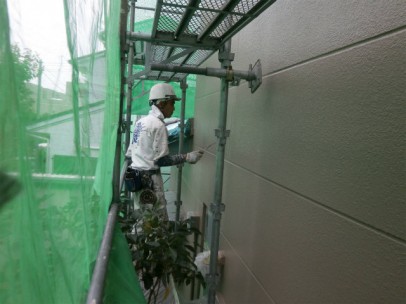

ローラーと刷毛を使い、ダレ、ナガレ、塗り残しの無いように材料をたっぷり使い塗装しました、下塗りがしっかり入っていないと上塗りも、仕上がりが良くないです。
2014年10月7日

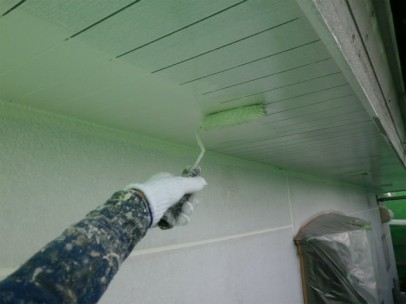

軒天塗装2回目
1回目以上に、ダレ、ナガレが無い様に気を使い、塗装しました、とてもきれいに仕上がりました。
2014年10月8日

外壁塗装1回目
刷毛とローラーを使いダレ、ナガレ、塗残しが無い様に気を付けて塗装しました、1回目から仕上がり見たいになりました。
2014年10月9日
屋根棟漆喰 補修工事
屋根棟瓦を一度撤去し、劣化した漆喰を除去します。
2014年10月9日
屋根棟 漆喰補修完了
新しい漆喰を詰め直し、屋根棟瓦を元に戻しました。
2014年10月9日

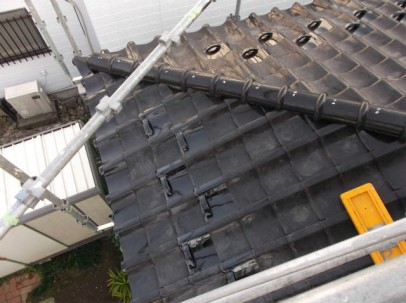

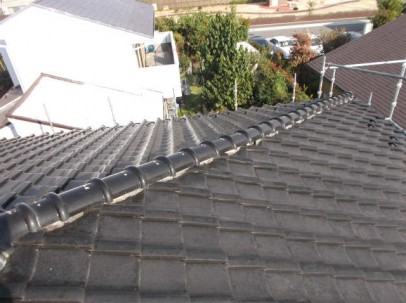

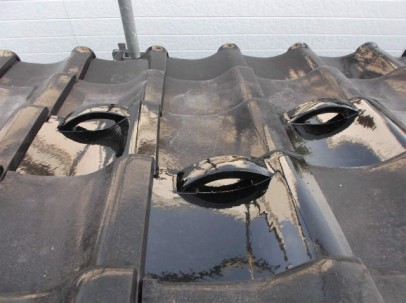

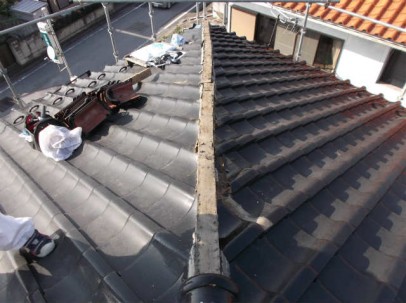

屋根 雪止め設置完了
雪止めが設置完了しました。
2014年10月9日

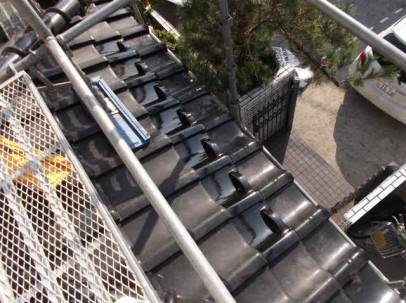

屋根 雪止め設置完了
屋根に雪止めが設置完了しました
2014年10月9日
屋根 雪止め設置完了
屋根に雪止めが設置完了しました。
2014年10月9日
外壁上塗り2回目
1回目より、ダレ、ナガレ塗残し、等に気を使いながら、塗装しました仕上がりはとてもきれいになりました。
2014年10月9日

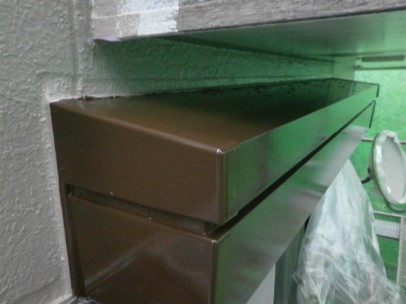

シャッターbox塗装後
シャッターbox出窓の屋根等、塗装しましたケレンをしてから、フッ素塗料を使い刷毛とローラーで塗装しました。
2014年10月10日
付帯部塗装後

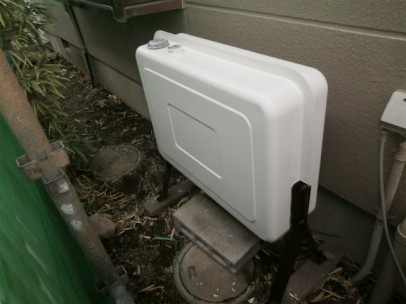

写真は灯油タンクの塗装後ですこちらもケレンをしてから塗装しました。
2014年10月10日

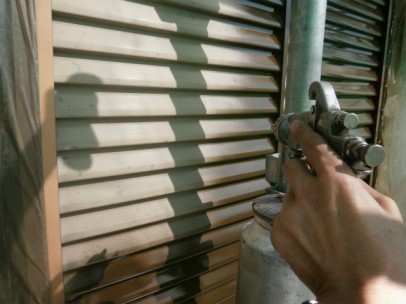

雨戸、戸袋塗装
雨戸、戸袋は吹付塗装をしました、ケレンをした後に2回吹付塗装を行い仕上げましたピカピカになりとてもきれいになりました。
2014年10月11日

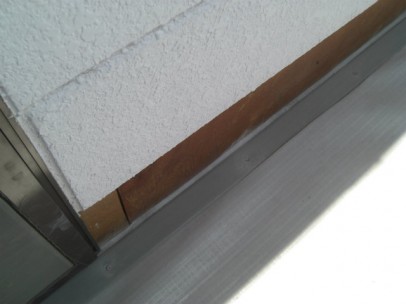

ベランダ笠木 シーリング工事
ベランダ笠木の継ぎ目の部分にシーリング材の付きをよくするプライマーを塗布します。
2014年10月11日

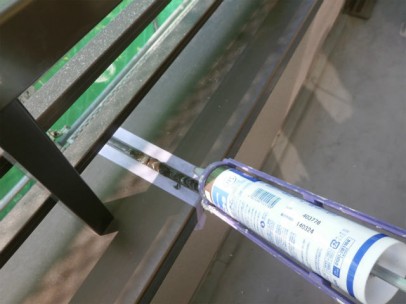

シーリング充填
奥までしっかりシーリング材が行き渡るように、圧力をかけ厚みをつけながら充填していきます。
2014年10月11日
シーリングへら押さえ
充填したシーリング材の表面が均等になるようにへらでシーリングを均(なら)していきます。
