前橋市城東町Aテナントビル様 外壁塗装工事
- 施工箇所
- 外壁・軒天・雨樋・水切り・シャッターボックス・鋼製建具・窓枠パネル・電気BOX・郵便ポスト塗装工事
- 外壁塗装
- シリコンフレックス ハイグレードシリコン/長持ち期間12~15年(7年保証)
- 付帯部塗装
- フッ素プラン/長持ち期間10年
- 使用色
- 外壁:8091ブロークンホワイト 8107コバルト
- コーキング工事
- 外壁目地・窓廻りコーキング増打ち、外壁目地コーキング打替え
- 工事期間
- 2015/01/19~2/28
- 担当営業
- 宮下
- 担当職人
- 塩原
- ご依頼のきっかけ
- 弊社ホームページをご覧になり
- その他工事
- ベランダ防水工事
工事中のレポート
2015年1月19日

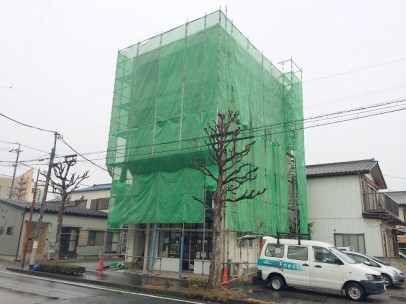

足場完成
足場が完成しました!これから安全第一で頑張ります。
2015年1月20日
外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。

2015年1月22日

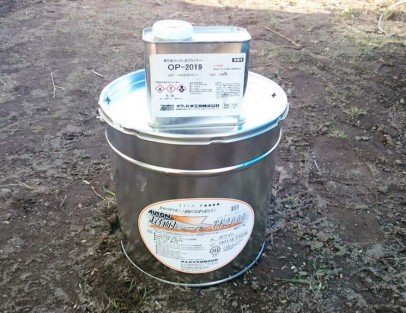

水切り シーリング使用材料
こちらが水切りシーリング工事使用材料です。外壁の目地のシーリング改修工事を行います。
2015年1月22日

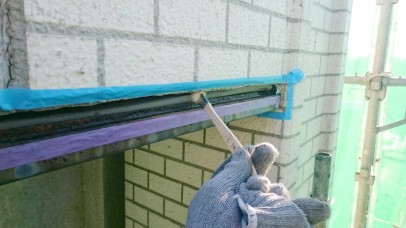

水切り プライマー塗布
シーリングを充填する前に、シーリングの付きをよくするプライマーを塗布します。
2015年1月22日

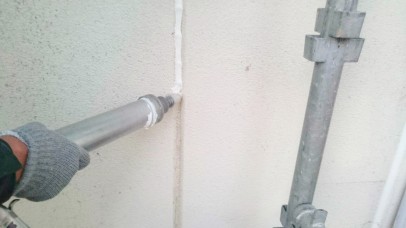

水切り シーリング充填
シーリングを窓・サッシ廻りの目地に詰めていきます。
2015年1月22日

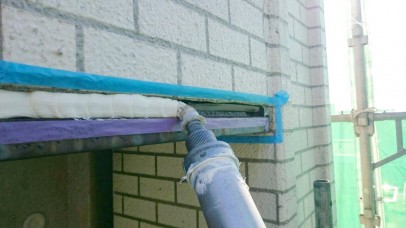

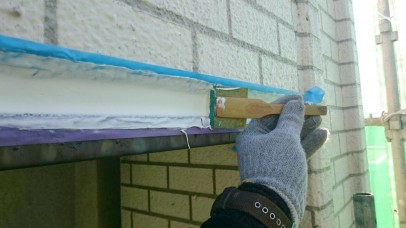

水切り シーリングへら押さえ
シーリングの表面が均等になるようにへらでシーリングを均(なら)していきます。
2015年1月22日

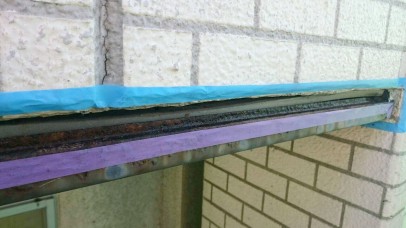

水切り シーリング 施工前
水切りシーリング工事施工前の様子です。
2015年1月22日
水切り シーリング 施工後
水切りシーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2015年1月24日

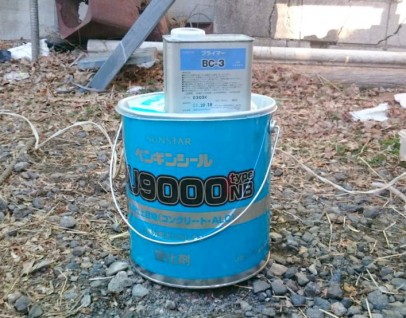

シーリング使用材料
こちらがシーリング工事使用材料です。外壁の目地のシーリング改修工事を行います。
2015年1月24日
プライマー塗布
シーリングを充填する前に、シーリングの付きをよくするプライマーを塗布します。
2015年1月24日
シーリング充填
シーリングを目地に詰めていきます。
2015年1月24日
シーリングへら押さえ
シーリングの表面が均等になるようにへらでシーリングを均(なら)していきます。
2015年1月24日
シーリング 施工前
シーリング工事施工前の様子です。
2015年1月24日
シーリング 施工後
シーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2015年1月28日

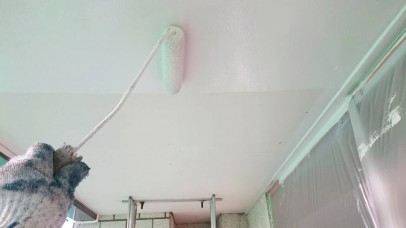

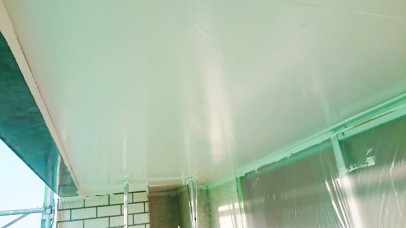

軒天 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年1月28日

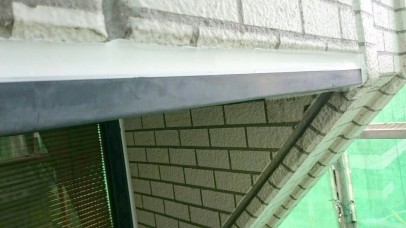

軒天 施工前
軒天の施工前の様子です。
2015年1月28日

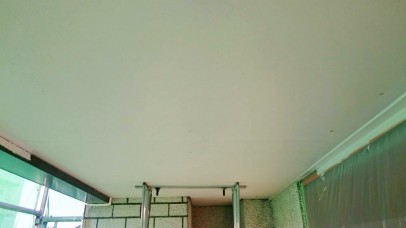

軒天 施工後
軒天の施工後の様子です。
2015年2月2日
軒天 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年2月2日
軒天 施工前
軒天の施工前の様子です。
2015年2月2日
軒天 施工後
軒天の施工後の様子です。
2015年2月6日

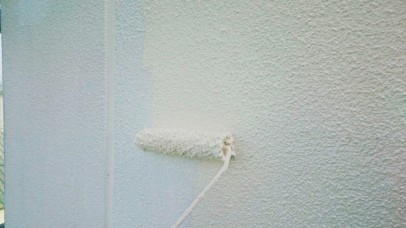

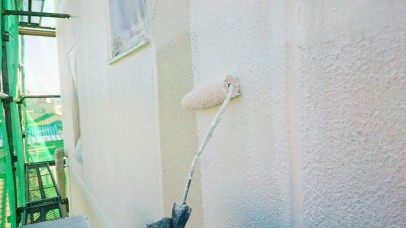

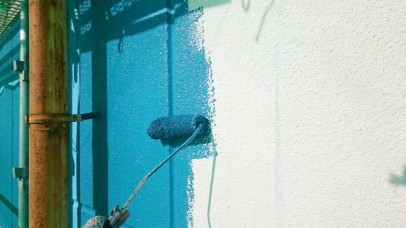

外壁1色目 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2015年2月9日

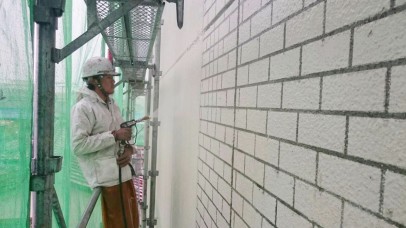

外壁1色目 上塗り1回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2015年2月12日
外壁1色目 上塗り2回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2015年2月12日

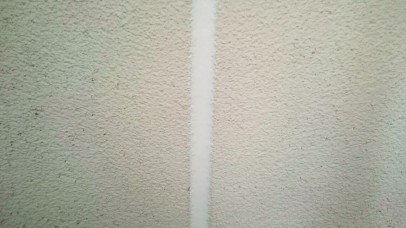

外壁1色目 施工前
外壁の施工前の様子です。
2015年2月12日

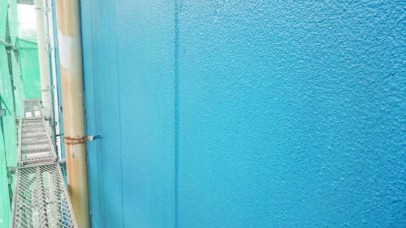

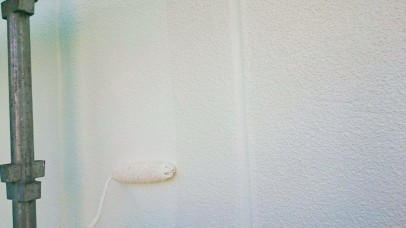

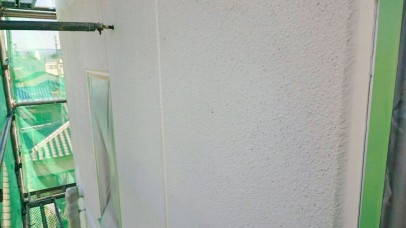

外壁1色目 施工後
外壁の施工後の様子です。
2015年2月14日
外壁2色目 上塗り1回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2015年2月17日
外壁2色目 上塗り2回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2015年2月17日
外壁2色目 施工後
外壁の施工後の様子です。
2015年2月19日

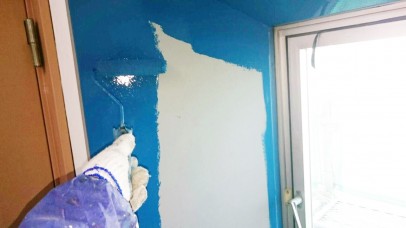

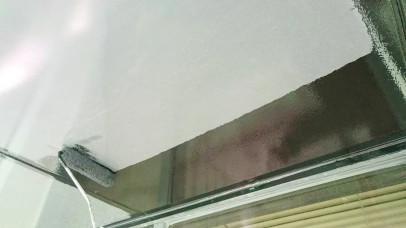

内壁 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年2月19日

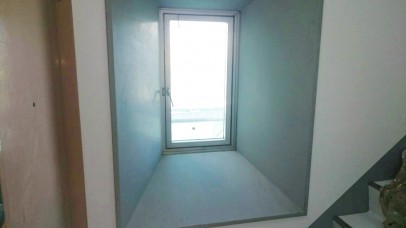

内壁 施工前
内壁の施工前の様子です。
2015年2月19日
内壁 施工後
内壁の施工後の様子です。
2015年2月21日

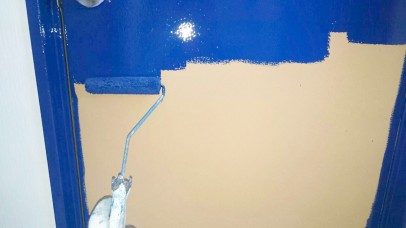

玄関ドア 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年2月21日

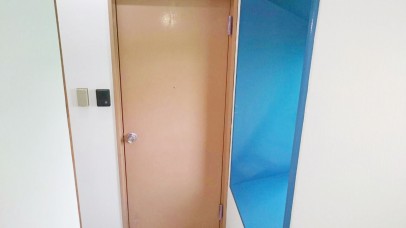

玄関ドア 施工前
玄関ドアの施工前の様子です。
2015年2月21日
玄関ドア 施工後
玄関ドアの施工後の様子です。
2015年2月23日
ベランダ防水工事 施工前
ベランダ防水工事の施工前です。経年劣化によりベランダ床の防水機能が低下していました。
2015年2月23日

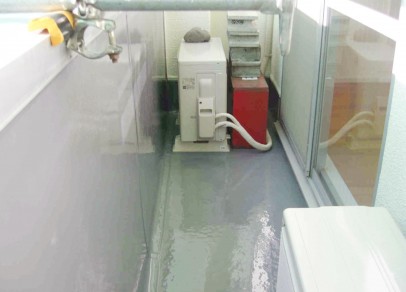

ベランダ防水工事 施工後
ベランダ防水工事施工後の様子です。これで強い雨の日でもベランダ床を水の浸入や雨漏りの心配ご無用になりました!!
2015年2月25日

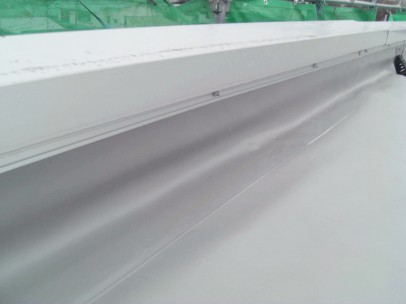

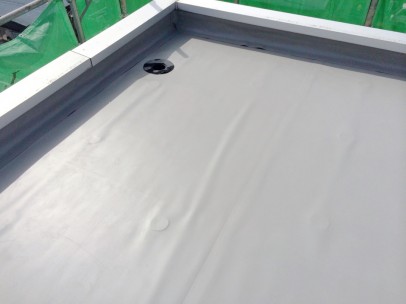

屋上防水工事 シート貼り 施工中
屋上からの雨の侵入を防ぐため、新しい防水シートを貼っていきます。
2015年2月25日
屋上防水工事 金具取付
立ち上がりや端まで防水シートを張り、金具で押さえます。
2015年2月25日
屋上防水工事 施工前
経年劣化によりベランダ床の防水機能が低下していました。
2015年2月25日

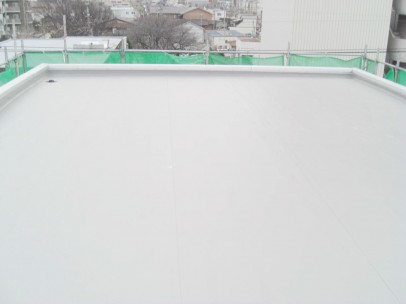

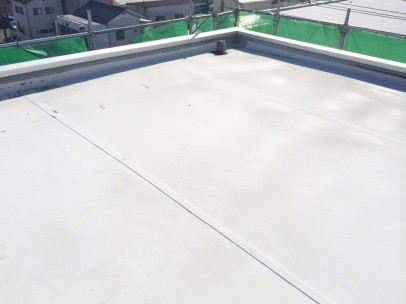

屋上防水工事 施工後
これで強い雨の日でもベランダ床を水の浸入や雨漏りの心配ご無用になりました!!
2015年2月28日
施工前
2015年2月28日
施工後
2015年2月28日
施工前
2015年2月28日
施工後
2015年2月28日
施工前
2015年2月28日

施工後
