前橋市南町Y様 外壁がALC(ヘーベル)の塗装工事・屋上防水工事
- 施工箇所
- 外壁塗装・軒天・雨樋・外塀塗装・シャッターボックス・勝手口ドア塗装工事、外塀目地補修工事
- 外壁塗装
- シリコンプラン/長持ち期間10年(7年保証)
- その他塗装
- シリコンプラン/長持ち期間10年
- 使用色
- 外壁:8092(ニュートラルホワイト)
- 工事期間
- 2014/05/07~2014/05/20(14日間)
- 担当営業
- 森下
- 担当職人
- 山田
- ご依頼のきっかけ
- ご親戚の方にご紹介していただき
- その他工事
- 屋根屋上防水工事

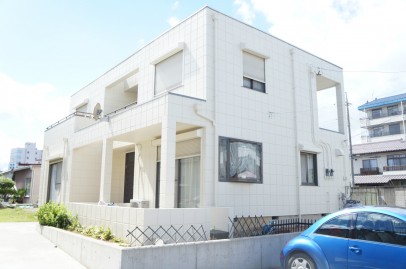

施工前

施工後
施工前
施工後
屋上防水 施工前
屋上防水 施工後
工事中のレポート
2014年5月7日
外壁塗装 足場組立完了
足場の組立が完了しました。工事期間中は転落事故やケガがないように安全第一で作業を行います。よろしくお願いします。
2014年5月7日
使用材料

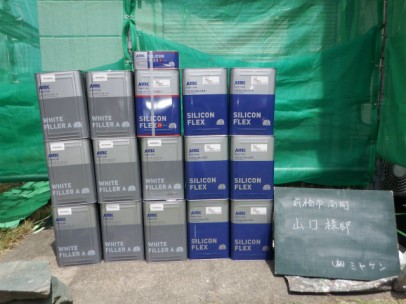

こちらが外壁塗装で使用する使用材料です
2014年5月7日

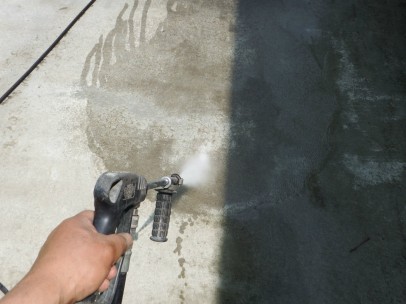

外壁高圧洗浄

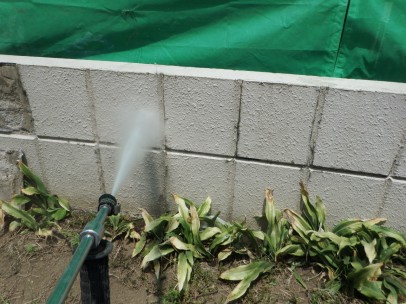

本日は外壁の高圧洗浄を行いました。長年のコケや汚れを洗い残しがないように確認しながら時間をかけてしっかりと洗いました。
2014年5月7日
アプローチ 洗浄中
長年のコケや汚れを洗い残しがないように確認しながら時間をかけてしっかりと洗いました。
2014年5月7日
外塀 洗浄中
長年のコケや汚れを洗い残しがないように確認しながら時間をかけてしっかりと洗いました。
2014年5月8日
床養生

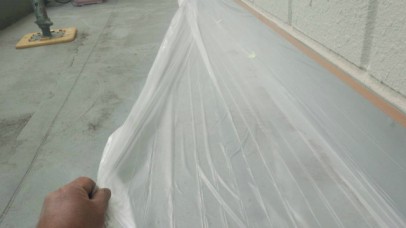

この写真はベランダの床を養生している様子です。窓同様にビニールでしっかりと養生しました。
2014年5月8日
窓養生

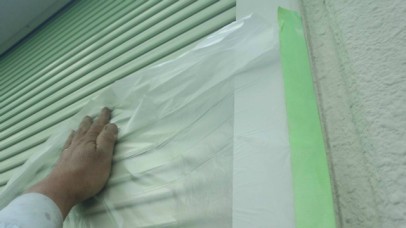

本日は窓及び床の養生を行いました。塗料で汚さないようにビニールでしっかりと養生しました。
2014年5月10日
外塀 シーリング充填中

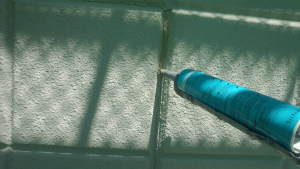

外塀のひび割れ部分にシーリングを充填します。
2014年5月10日
外塀 シーリングヘラ押え

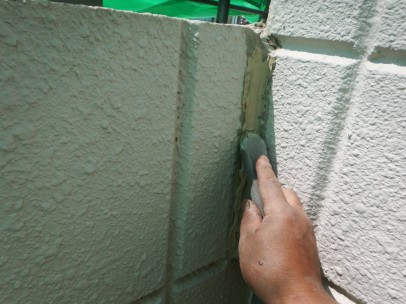

シーリングをへらで均して、ひび割れを埋めていきます。塗装前に下地処理をすることで塗装が長持ちします。
2014年5月10日

旧コーキング撤去
この写真は古くなり痛んだコーキングをヘラで取り除いている様子です。
2014年5月10日
コーキングプライマー
痛んだコーキングを取り除いたら接着剤の役割を果たすプライマーを塗ります。乾燥を確認しましたらコーキングを打ちます。
2014年5月10日
コーキング

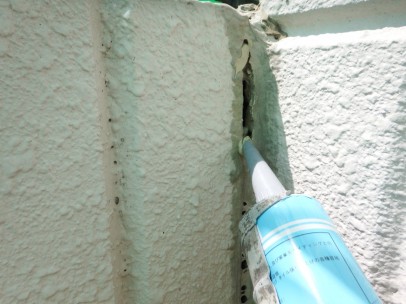

この写真はひび割れられにコーキングをしている様子です。ひび割れがしっかり埋まるようにタップリ材料を使用しました。
2014年5月12日

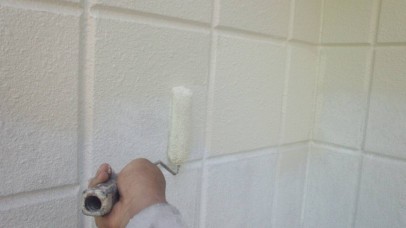

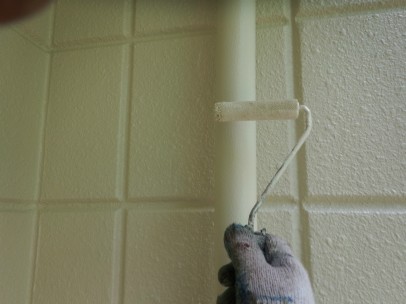

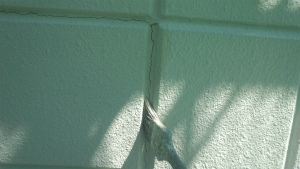

外壁下塗り

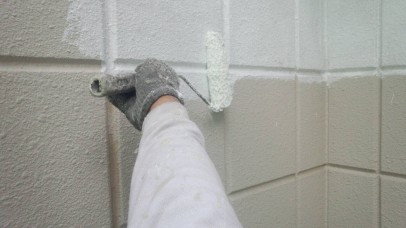

この写真は外壁下塗りの様子です。塗り残しが無いように確認しながら、材料をタップリ使用して塗装しました。
2014年5月12日
外壁下塗り
ローラーで塗れない場所は、刷毛でしっかりと塗り込みました。
2014年5月13日

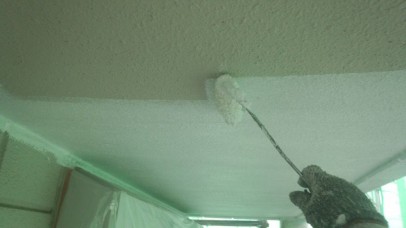

軒天下塗り

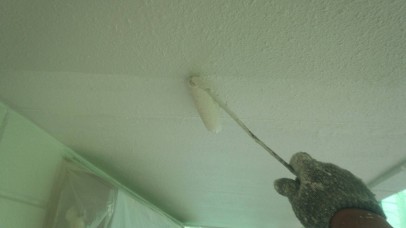

この写真は軒天下塗りの様子です。塗り残しが無いように確認しながら作業しました。
2014年5月13日

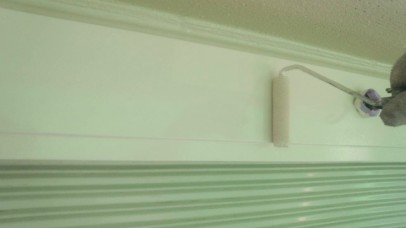

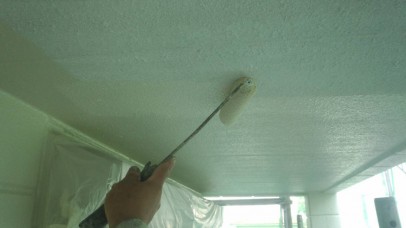

軒天 上塗り1回目
この写真は軒天上塗り1回目の様子です。外壁上塗り同様に塗り残しが無いように確認しながら作業しました。
2014年5月14日

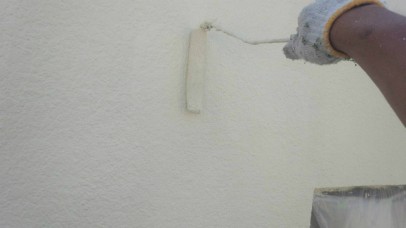

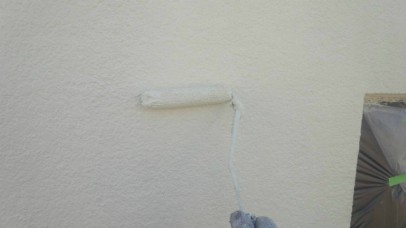

外壁上塗り1回目
この写真は外壁上塗り1回目の様子です。材料をタップリ使用して塗り残しなどないように
確認しながら作業しました。
確認しながら作業しました。
2014年5月14日
外壁 上塗り2回目
この写真は外壁上塗り2回目の様子です。仕上げになりますので塗り残しやムラが無いように確認しながら作業しました。
2014年5月14日
軒天 上塗り2回目
この写真は軒天上塗り2回目の様子です。外壁同様に塗り残しやムラが無いように確認しながら作業しました。
2014年5月15日

シャッターボックス 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2014年5月15日
シャッターボックス 上塗り1回目
この写真はシャッターボックスを塗装している様子です。塗り残しやムラが無いように確認しながら作業しました。
2014年5月17日
シャッターボックス 上塗り2回目
この写真はシャッターボックスの上塗り2回目の様子です。仕上げになりますので塗り残しやムラが無いように確認しながら作業しました。
2014年5月17日
樋 上塗り中
塗り残しやムラが無いように確認しながら作業しました。
2014年5月17日

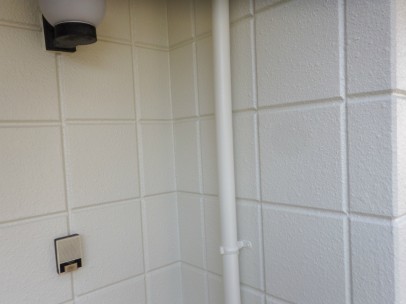

樋 施工後
樋の施工後の様子です。
2014年5月17日
外塀下塗り
この写真は外塀下塗りの様子です。ひび割れが多く観られましたので材料をタップリ使用して、しっかりとした塗幕を作りました。
2014年5月19日
外塀 上塗り1回目
この写真は外塀上塗り1回目の様子です。下塗り同様に材料をタップリ使用して塗り残しが無いように確認しながら作業しました。
2014年5月19日
外塀 上塗り2回目
この写真は外塀上塗り2回目の様子です。仕上げになりますので塗り残しやムラが無いように確認しながら作業しました。
2014年5月19日

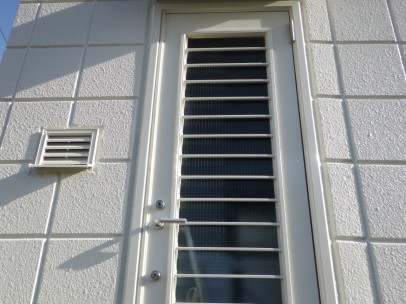

玄関ドア 施工前
玄関ドアの施工前の様子です。
2014年5月19日

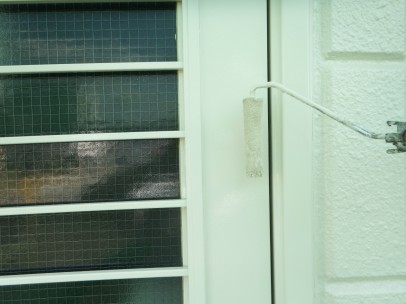

玄関ドア 上塗り中
同様に塗り残しが無いように確認しながら作業しました。
2014年5月19日

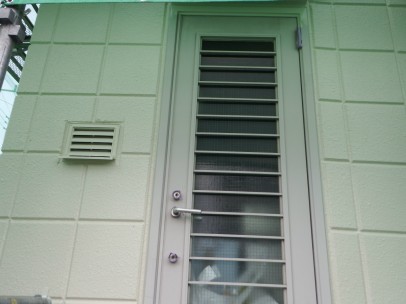

玄関ドア 施工後
玄関ドアの施工後の様子です。
2014年5月25日

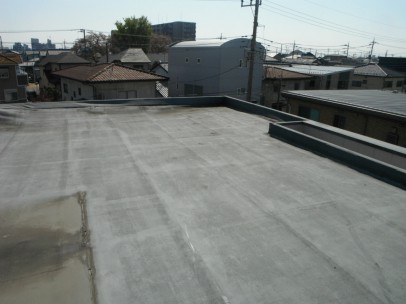

屋上防水工事 施工前
屋上防水工事の施工前の様子です。
2014年5月25日

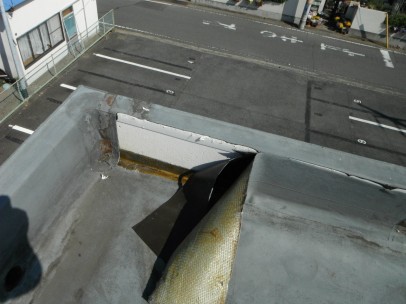

屋上防水工事 既存防水シート撤去
劣化した既存の防水シートを撤去していきます。
2014年5月25日
屋上防水工事 絶縁シート敷き詰め
既存の防水シート撤去後、絶縁シートを全体に敷き詰めました。
2014年5月25日
屋上防水工事 絶縁シートディスク盤取付け
絶縁シートをディスク盤で固定しました。青い丸い形のものがディスク盤です。
2014年5月25日

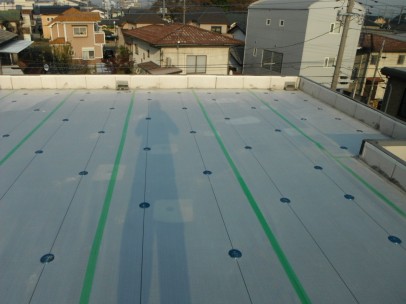

屋上防水工事 防水シート敷き詰め
防水シートを全体に敷き詰めた後です。
2014年5月25日
屋上防水工事 ジョイントシール
防水シートのつなぎ目を接着中の様子です。
2014年5月25日

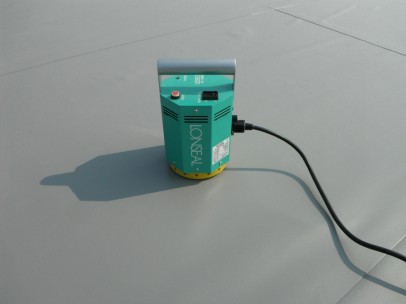

屋上防水工事 シート圧着
防水シートを専用の機器で圧着して固定します。
2014年5月25日
屋上防水工事 立ち上がり部分防水シート張り・固定

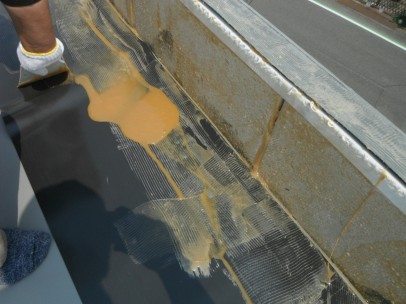

屋上の立ち上がり部分も新規の防水シートを張ります。黄土色の液体は接着剤です。
2014年5月25日

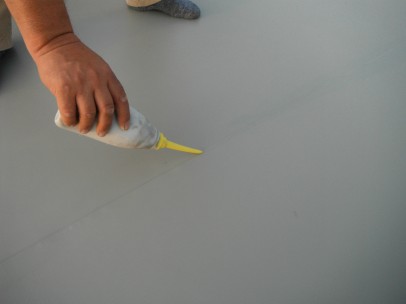

屋上防水工事 天端シーリング充填
立ち上がり部分の天端に水切り金具を設置する前に、シーリングを打ち、防水性を高めます。
2014年5月25日
屋上防水工事 天端水切り金具取付
天端部分に水切り金具を取り付けが完了しました。
2014年5月25日

屋上防水工事 施工後
屋上防水工事の施工後の様子です。
2014年5月25日
施工前
2014年5月25日
施工後
2014年5月25日
施工前
2014年5月25日
施工後
