みどり市笠懸町Kアパート様 屋根外壁塗装
- 施工箇所
- 屋根・外壁・軒天・破風板・雨樋・戸袋・回し縁・柱・階段塗装工事
- 外壁塗装
- セラマックス1500Si ハイグレードシリコン/長持ち期間12~15年(7年保証)
- 屋根塗装
- 遮熱フッ素プラン/長持ち期間15年(7年保証)
- 付帯部塗装
- フッ素プラン/長持ち期間10年
- 使用色
- 屋根:9111カーボングレー 外壁:1F…8075パイオニア 2F…8086サンダルウッド
- コーキング工事
- 外壁目地・窓サッシまわりコーキング撤去・打替え
- 工事期間
- 2016/10/07~10/25
- 担当営業
- 原田
- 担当職人
- 堤
- ご依頼のきっかけ
- 弊社ホームページをご覧になり
- その他工事
- 雪止め金具取付 北・南2段(大雪対策)、サイディング張替え
工事中のレポート
2016年10月7日

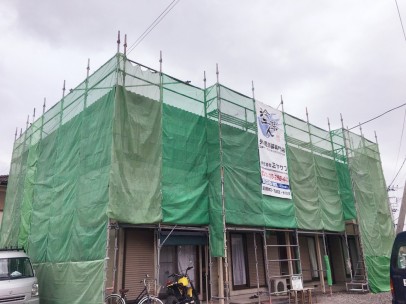

足場完成
足場が完成しました!これから安全第一で頑張ります。
2016年10月8日

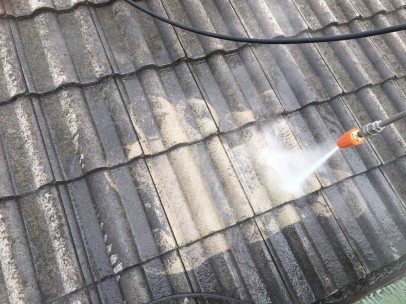

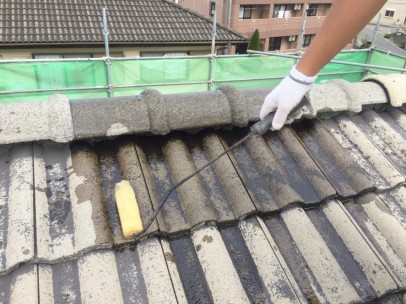

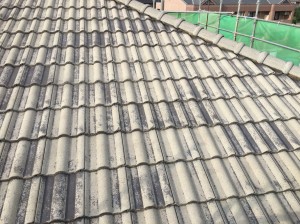

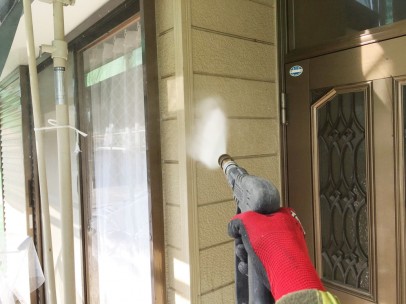

屋根 洗浄中

長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。
2016年10月8日

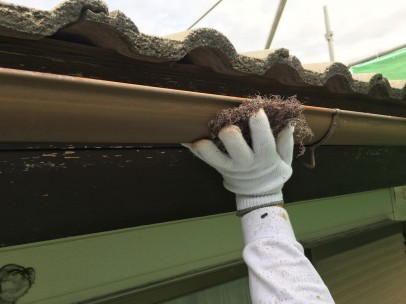

外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2016年10月10日
シーリング使用材料

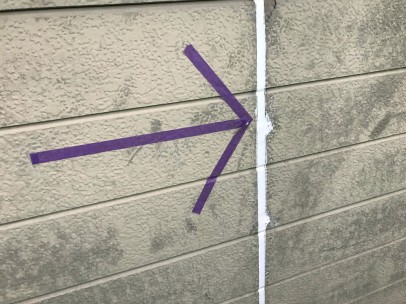

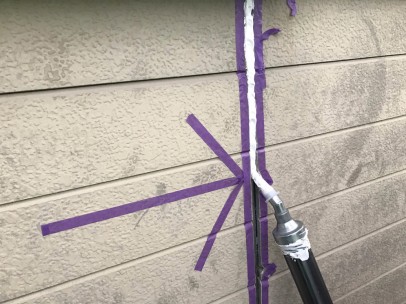

こちらがシーリング工事使用材料です。外壁の目地のシーリング改修工事を行います。
2016年10月10日

シーリング既存撤去
既存の劣化したシーリングを撤去しています。
2016年10月10日
プライマー塗布

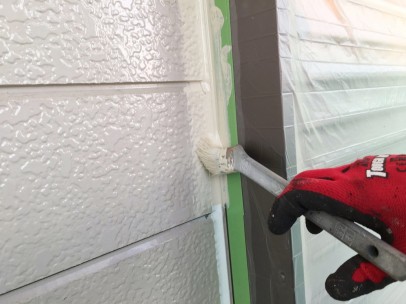

シーリングを充填する前に、シーリングの付きをよくするプライマーを塗布します。
2016年10月10日

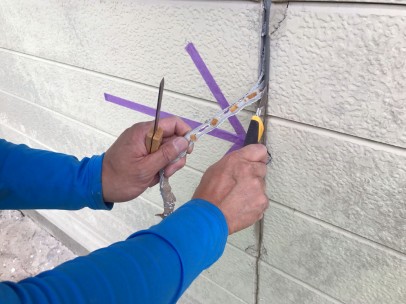

シーリング充填
シーリングを目地に詰めていきます。
2016年10月10日
シーリングへら押さえ
シーリングの表面が均等になるようにへらでシーリングを均(なら)していきます。
2016年10月10日

シーリング 施工前
シーリング工事施工前の様子です。
2016年10月10日
シーリング 施工後
シーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2016年10月10日

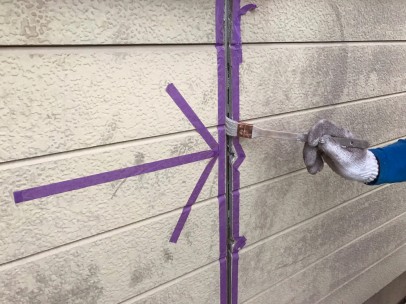

外壁(窓・サッシ廻り) シーリング既存撤去
既存の劣化した窓・サッシ廻りシーリングを撤去しています。
2016年10月10日
外壁(窓・サッシ廻り) プライマー塗布
シーリングを充填する前に、シーリングの付きをよくするプライマーを塗布します。
2016年10月10日

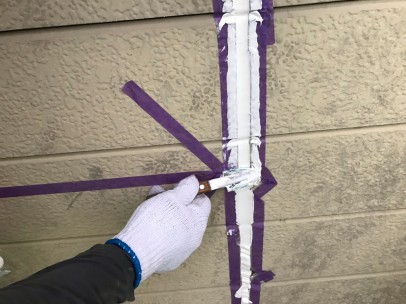

外壁(窓・サッシ廻り) シーリング充填
シーリングを窓・サッシ廻りの目地に詰めていきます。
2016年10月10日
外壁(窓・サッシ廻り) シーリングへら押さえ
シーリングの表面が均等になるようにへらでシーリングを均(なら)していきます。
2016年10月10日

外壁(窓・サッシ廻り) シーリング 施工前
外壁(窓・サッシ廻り)シーリング工事施工前の様子です。
2016年10月10日
外壁(窓・サッシ廻り) シーリング 施工後
外壁(窓・サッシ廻り)シーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2016年10月10日

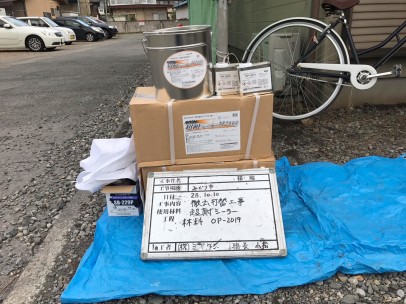

使用材料一式
こちらが、の塗装で使用する塗料・材料の一式です。
2016年10月10日

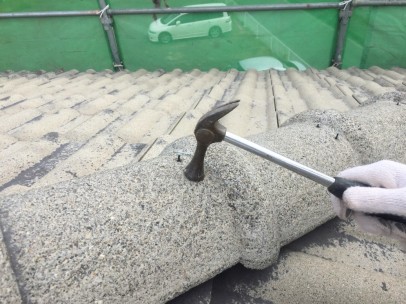

屋根釘頭 打込み
経年劣化により釘が飛び出します。そのままにすると抜けてしまうのでハンマーで打込みます。
2016年10月10日

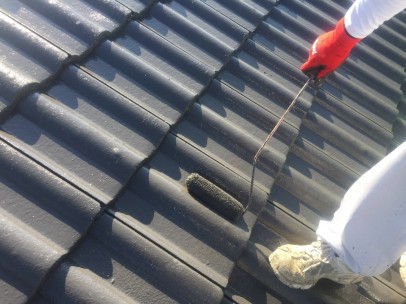

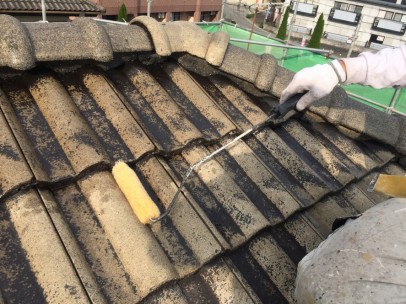

屋根 下塗り1回目中
吸い込みがあるのでたっぷり塗料を付けて塗装を行いました。
2016年10月11日
屋根 下塗り2回目中
1回目同様、塗料をたっぷり付けて塗装を行いました。
2016年10月11日

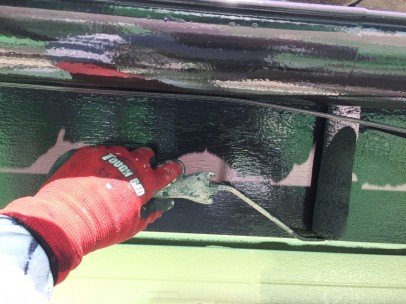

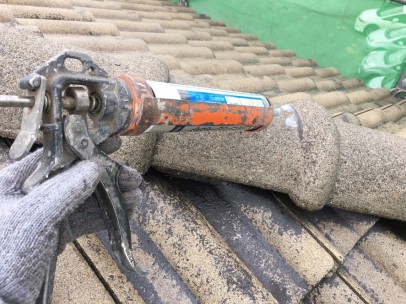

屋根棟釘頭 シーリング 施工中
飛び出ている釘を打った後、再度出て来ない様にコーキングを打っていきます。釘頭の上にシーリングを打つことで水の浸入と釘の飛び出しを防ぎます。
2016年10月11日
屋根棟釘頭 シーリング 施工前
こちらが、屋根棟釘頭シーリングの施工前の様子です。
2016年10月11日
屋根棟釘頭 シーリング 施工後
こちらが、屋根棟釘頭シーリングの施工後の様子です。
2016年10月12日

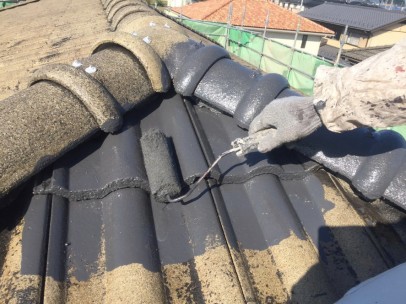

屋根 上塗り1回目中
ムラや透けの無いように確認しながら塗装を行いました。乾燥後2回目を行います。
2016年10月13日
屋根 上塗り2回目中
これで仕上がりなので、後からのダレやムラが出ない様に確認しながら塗っていきました。
2016年10月13日
屋根 施工前

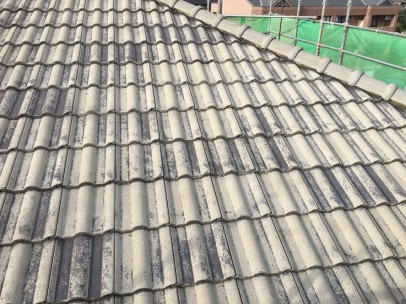

屋根の施工前の様子です。
2016年10月13日

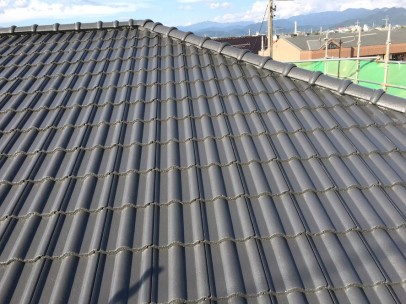

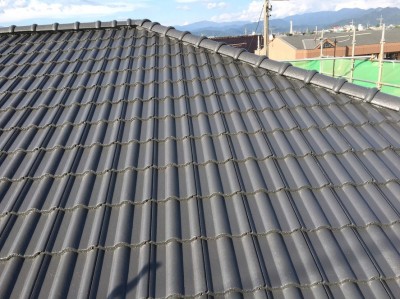

屋根 施工後
屋根の施工後の様子です。
2016年10月13日
屋根 雪止め設置完了
屋根の雪止めの設置が完了しました。
2016年10月15日

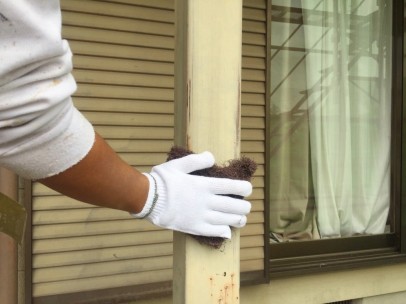

軒天 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2016年10月15日

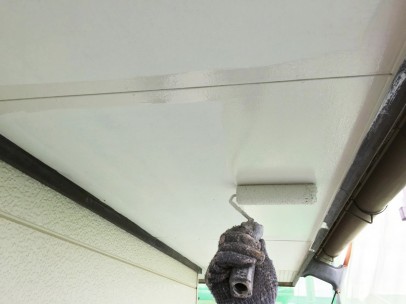

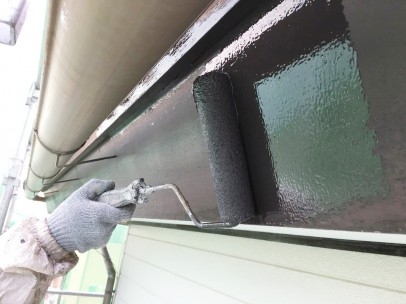

軒天 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2016年10月15日
軒天 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2016年10月15日

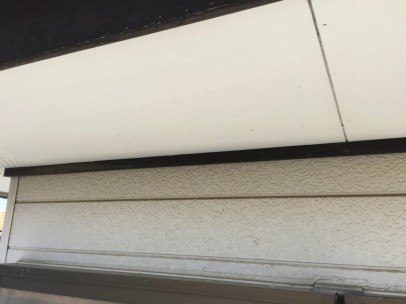

軒天 施工前
軒天の施工前の様子です。
2016年10月15日

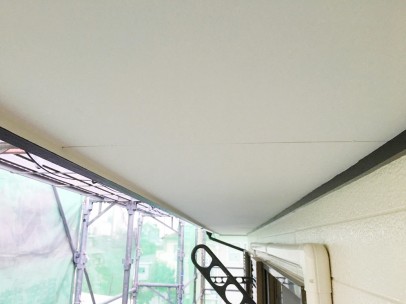

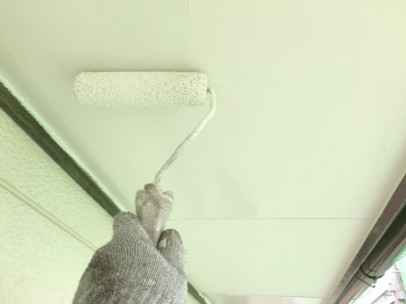

軒天 施工後
軒天の施工後の様子です。
2016年10月15日

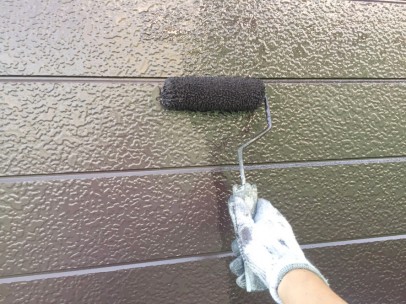

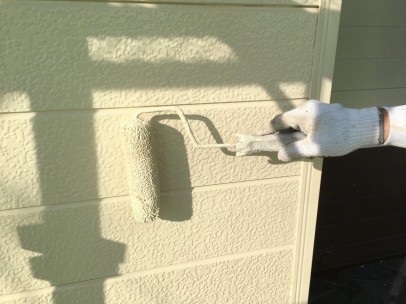

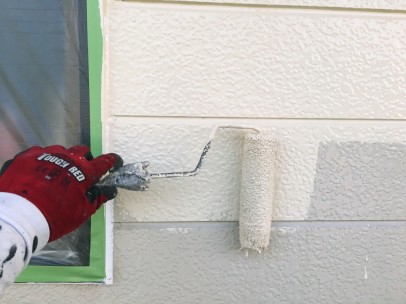

外壁 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2016年10月17日

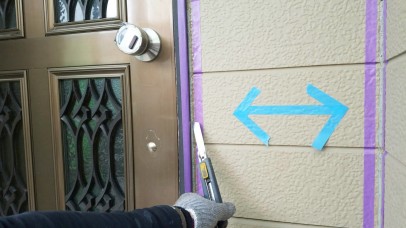

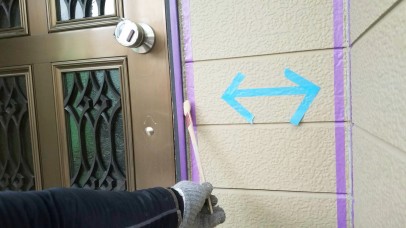

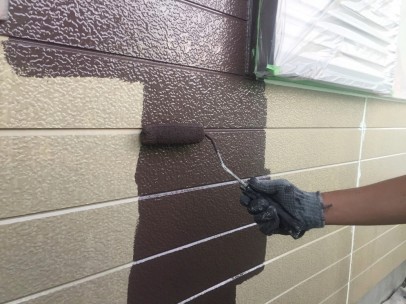

外壁 目地増し塗り中
下地が透けやすいエッジ部などは、他の部分より1回多く塗りました。
2016年10月18日

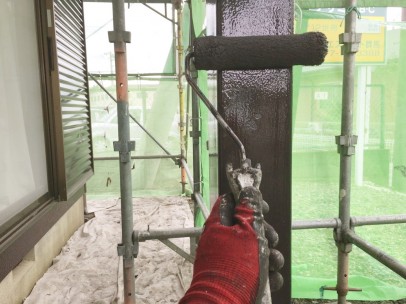

外壁2階 上塗り1回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2016年10月19日
外壁2階 上塗り2回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2016年10月20日

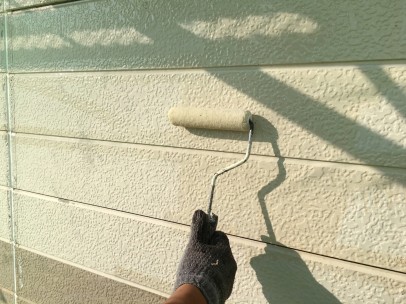

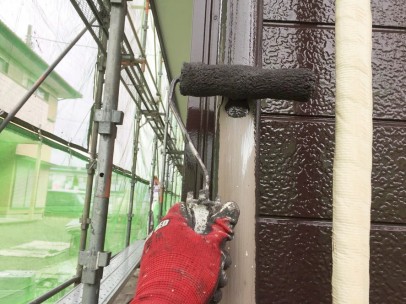

外壁1階 上塗り1回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2016年10月22日
外壁1階 上塗り2回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2016年10月22日

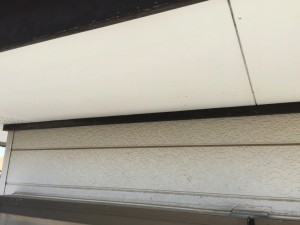

外壁1階 施工前
外壁1階の施工前の様子です。
2016年10月22日

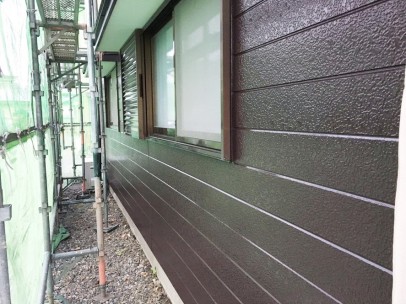

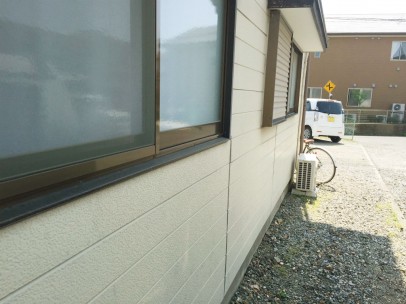

外壁1階 施工後
外壁1階の施工後の様子です。
2016年10月22日

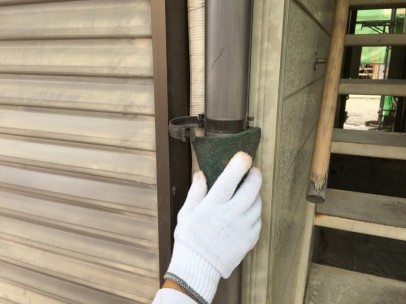

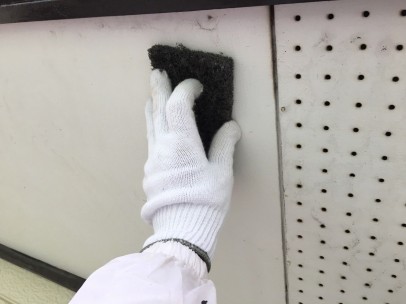

樋 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2016年10月22日

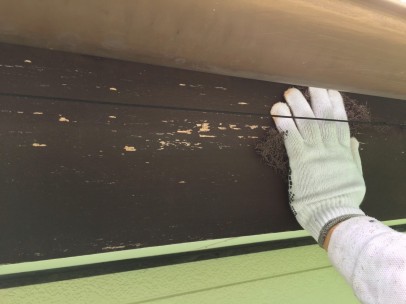

破風 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2016年10月22日
竪樋 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2016年10月22日
破風 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2016年10月22日

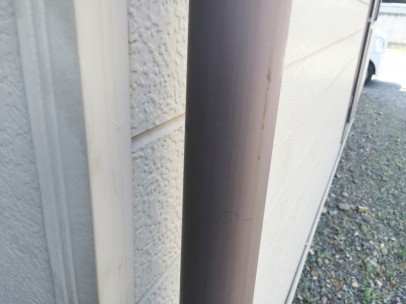

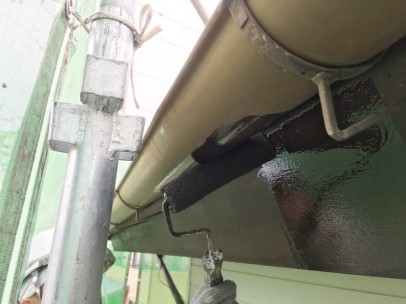

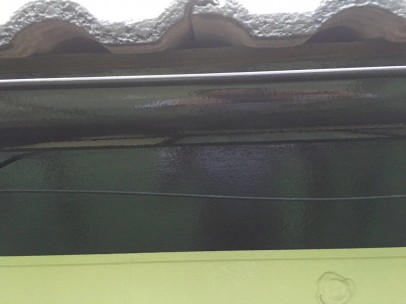

樋 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年10月22日
破風 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年10月22日

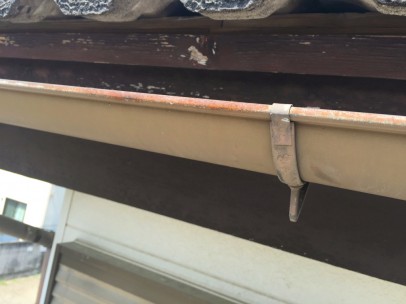

樋・破風 施工前
樋・破風の施工前の様子です。
2016年10月22日
樋・破風 施工後
樋・破風の施工後の様子です。
2016年10月22日

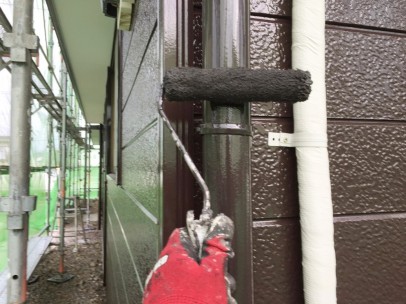

竪樋 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2016年10月22日
竪樋 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年10月22日
竪樋 施工前
竪樋の施工前の様子です。
2016年10月22日
竪樋 施工後

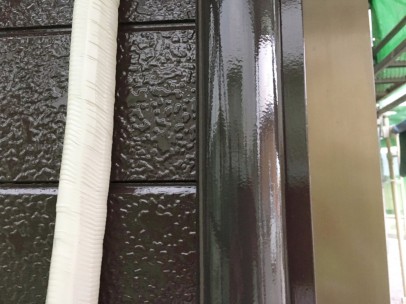

竪樋の施工後の様子です。
2016年10月24日
雨戸 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2016年10月24日

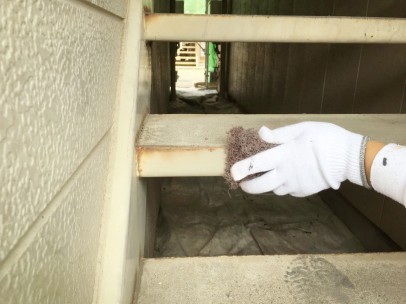

鉄部柱 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2016年10月24日

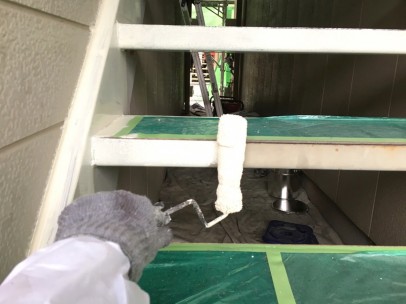

階段鉄骨部 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2016年10月24日

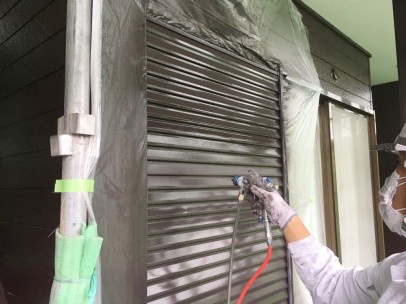

雨戸 上吹き1回目中
表面の凹凸の部分も均等に上吹していきました。
2016年10月24日

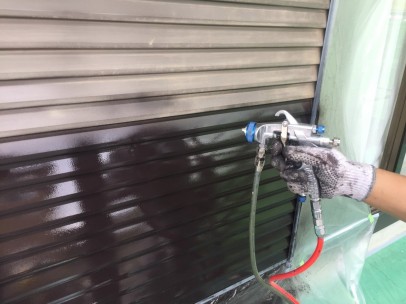

雨戸 上吹き2回目中
吹きムラが出来ない様に縦、横、そしてガンをくるくる回転させムラを消していきます。
2016年10月24日

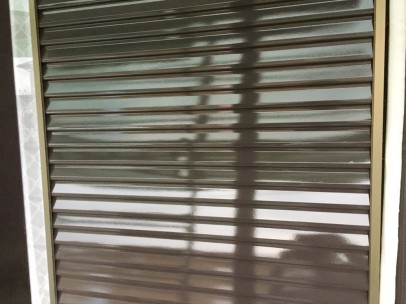

雨戸 施工前
雨戸の施工前の様子です。
2016年10月24日
雨戸 施工後
雨戸の施工後の様子です。
2016年10月24日

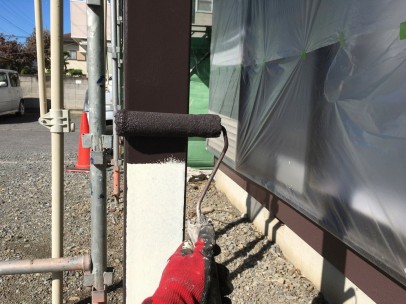

鉄部柱 錆止め塗装
錆止めを塗装することにより錆の進行を防ぎます。表面もきれいに仕上がります。
2016年10月24日

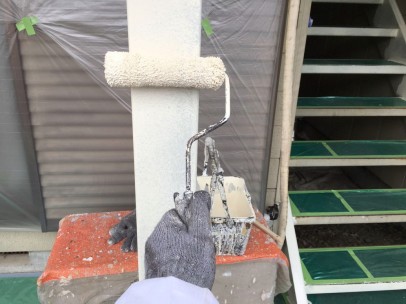

鉄部柱 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2016年10月24日
鉄部柱 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2016年10月24日
鉄部柱 施工前

鉄部柱の施工前の様子です。
2016年10月24日
鉄部柱 施工後
鉄部柱の施工後の様子です。
2016年10月24日
階段鉄骨部 錆止め塗装
錆止めを塗装することにより錆の進行を防ぎます。表面もきれいに仕上がります。
2016年10月24日

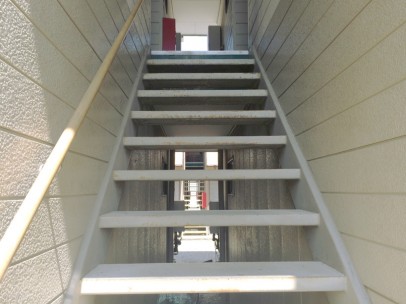

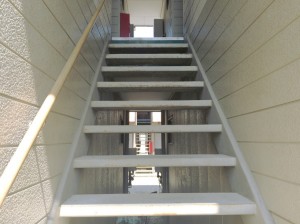

階段鉄骨部 施工前
階段鉄骨部の施工前の様子です。
2016年10月24日
階段鉄骨部 施工後
階段鉄骨部の施工後の様子です。
2016年10月25日
掃除
クリーナーを使い磨き上げました。特に二階の窓は、足場がないと拭けないので念入りに拭きました。
2016年10月25日
施工前
2016年10月25日
施工後
2016年10月25日
施工前
2016年10月25日
施工後
2016年10月25日
施工前
2016年10月25日
施工後
