高崎市箕郷生原町M様 屋根外壁塗装
- 施工箇所
- 屋根塗装・外壁塗装・付帯部塗装
- 外壁塗装
- シリコンプラン/長持ち期間10年(5年保証)
- 屋根塗装
- 遮熱フッ素プラン/長持ち期間15年(7年保証)
- その他塗装
- シリコンプラン/長持ち期間10年
- 使用色
- 屋根/スノーカカオブラウン 外壁/2F:8084(メリーノ)1F:8083(ベイジュ)
- 工事期間
- 10/7~10/18
- 担当営業
- 榎園
- 担当職人
- 藤井
- ご依頼のきっかけ
- 学校生協をお通しになり
- 2013年07月31日
- 施工前
- 2013年11月06日

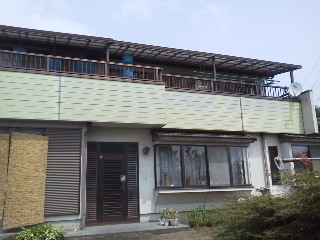

- 施工後
工事中のレポート
2013年10月7日

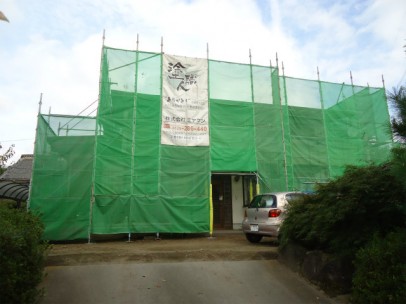

足場組立完了
足場の組み立てが完了しました。工事期間中は追転落やケガのないように安全第一で作業をおこないます。
2013年10月9日

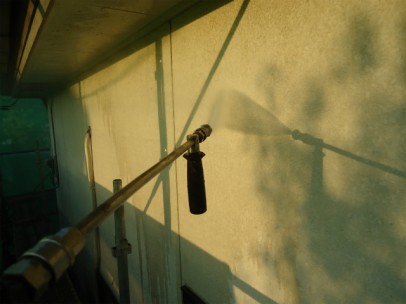

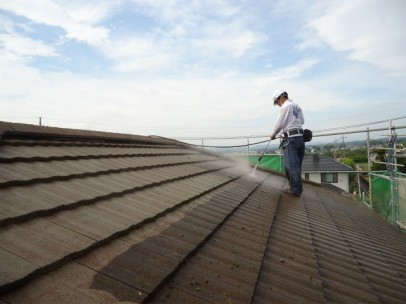

屋根 高圧洗浄
本日は屋根の高圧洗浄をしました。長年の汚れやコケを洗い残しがないように確認をしながら時間をかけてしっかりと洗いました。
2013年10月9日
外壁 高圧洗浄
本日は外壁の高圧洗浄もしました。こちらも長年の汚れやホコリを時間をかけて洗い残しがないようにきをつけてきれいに洗いました。
2013年10月10日

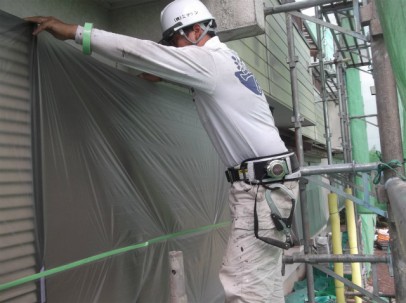

窓廻り 養生
本日は窓廻りの養生をしました。塗料で汚さないようにしっかりとビニールで養生しました。汚してしまうと落とすのが大変ですからね。
2013年10月11日

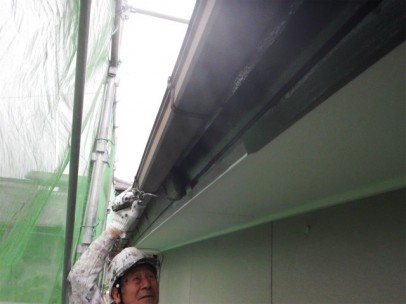

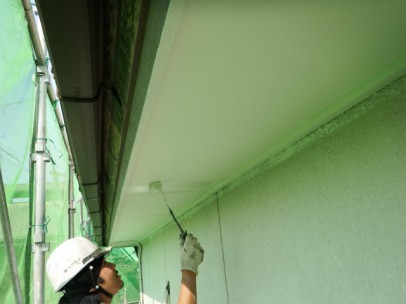

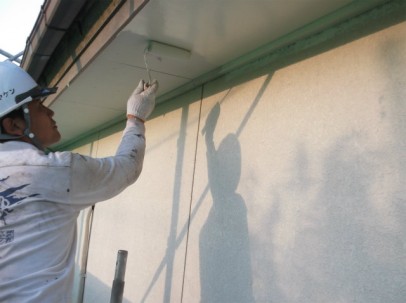

軒天 上塗り1回目
本日は軒天の上塗り1回目の塗装をしました。ローラーで塗り残しがないように気を付けて塗装しました。
2013年10月14日
軒天塗装2回目
本日は軒天塗装2回目を行いました。仕上げの塗装になりますのでムラにならないよう確認しながら丁寧にぬりました。
2013年10月15日

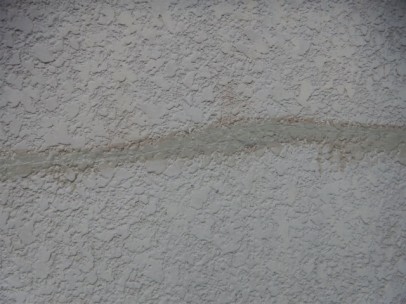

外壁下地処理 プライマー塗布
この写真は外壁の下地処理のようすです。外壁のクラック(ひび割れ)にシーリングを充填する前にプライマーを塗ります。この作業でシーリングが外壁にしっかり密着します。
2013年10月15日
外壁下地処理シーリング完了
この写真はシーリング完了後です。シーリングが乾燥したのを確認後いよいよ外壁塗装に入ります。
2013年10月17日
外壁下塗り

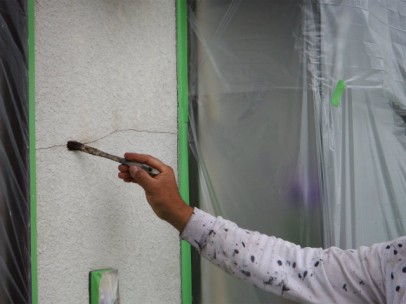

この写真は外壁の下塗りの様子です。下地調整の役割を果たしますのでタップリと塗っていきます。これで上塗りの密着性も抜群によくなります。
2013年10月18日

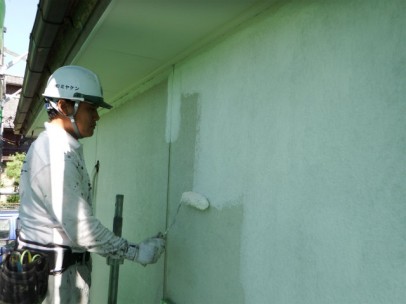

外壁上塗り1回目
本日は外壁上塗り1回目を行いました。この写真は外壁上塗り1回目の写真です。タップリと塗料を付けてムラが出ないように均等に塗っていきます。乾燥確認後最終仕上げに入ります。
2013年10月21日

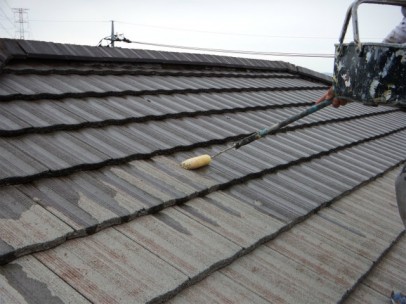

屋根下塗り1回目
この写真は屋根下塗り1回目の様子です。表面がかなり傷んでいましたので、設計塗布量以上の材料を使用してしっかり塗装しました。
2013年10月21日

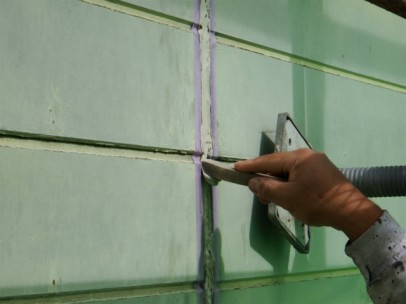

シーリングならし
この写真はシーリングを打設した後に平らにならしている様子です。後々ヒビなどが入らない様にしっかりと奥までシーリングを充填しました。乾燥しましたらサイディングの下塗りを始めます。
2013年10月21日

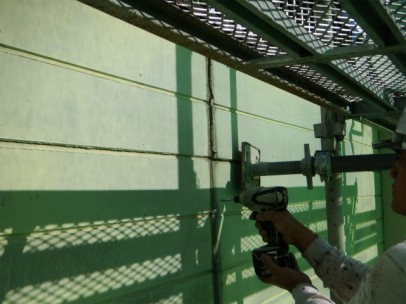

サイディング補修
本日はサイディング補修、サイディング目地のシーリング打ち、屋根の下塗り1回目を行いました。この写真は浮き上がったサイディングを、ビスで止めている所です。これでサイディングがしっかりとまりました。続いて目地のシーリング打ちに入ります。
2013年10月22日

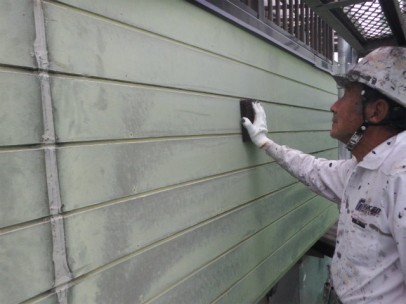

サイディングのケレン
この写真はサイディングのケレンの様子です。こちらも既存の塗膜が剥がれていましたので、丁寧にケレンしました。この後下塗りに入ります。
2013年10月22日

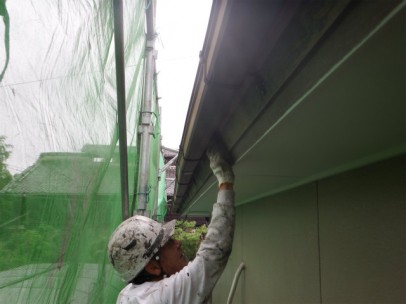

破風板塗装1回目
この写真は、破風板塗装1回目の写真です。ケレンで既存の塗膜が無くなりましたのでタップリ材料を吸い込ませながらムラが出ないように丁寧に塗りました。
2013年10月22日
付帯部ケレン
本日は付帯部(破風板、雨樋)、サイディングのケレンと、破風板の上塗り1回目を行いました。この写真は破風板をケレンしている様子です。浮いている古い塗膜をこの作業で、完全に除去しました。続いて上塗り1回目に入ります。

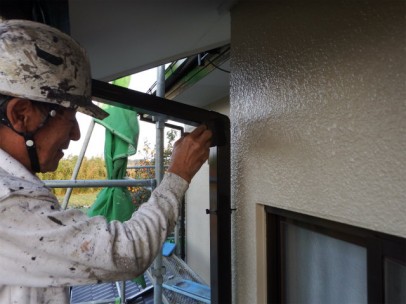

2013年10月28日

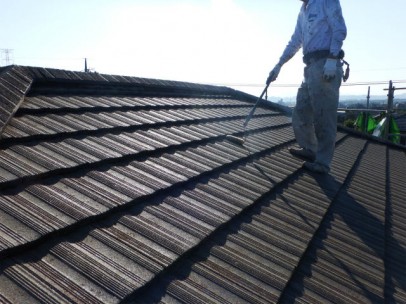

屋根下塗り2回目
この写真は屋根の下塗り2回目の様子です。下塗りを2回塗ることで塗料の吸い込みを止めます。これで上塗りの密着も良くなります。乾燥したら上塗りに入ります。
2013年10月28日

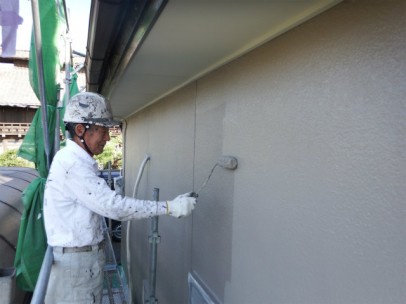

外壁上塗り2回目

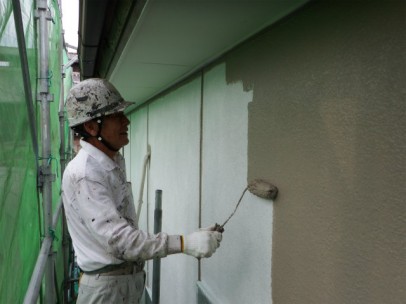

本日は外壁上塗り2回目、屋根下塗り2回目、付帯部塗装を行いました。この写真は外壁上塗り2回目の様子です。透けや塗り残しのないように慎重に確認しながら塗りすすめました。1回目の上塗りで透けた箇所もこれでバッチリしあがりました。
2013年10月29日

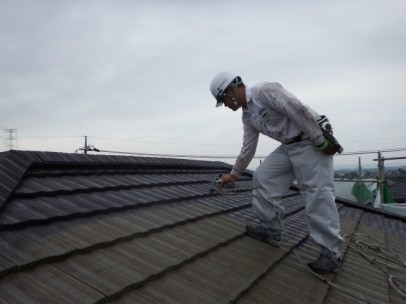

屋根上塗り1回目
本日は屋根上塗り1回目、付帯部雨戸上塗り1回目を行いました。この写真は屋根上塗り1回目の様子です。瓦の段差がかなりありますので、上塗り1回目は、吹付け塗装をしました。塗り残しや、透けが出ないよう確認しながら丁寧に作業をすすめました。乾燥を確認後、上塗り2回目に入ります。
2013年10月29日

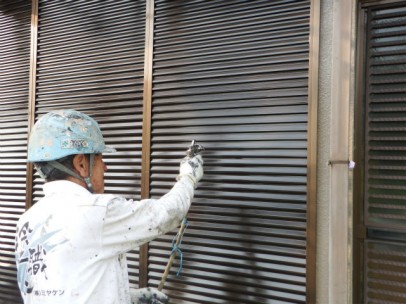

雨戸上塗り1回目
この写真の様子は、雨戸上塗り1回目の様子です。サンドペーパーで表面に細かい傷を付け塗装に入る事で剥がれにくくなります。凸凹した表面なので塗料がタレないよう慎重に吹付け塗装をしました。乾燥しましたら、2回目の吹付けに入ります。
2013年10月31日

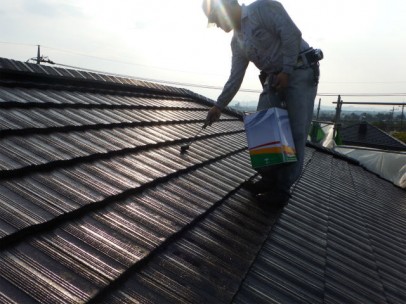

屋根上塗り2回目
本日は屋根上塗り2回目、雨戸上塗り2回目、付帯部(破風板、雨樋)塗装を行いました。この写真は屋根上塗り2回目の様子です。仕上げになりますので、ムラにならないよう確認しながら、丁寧にぬりました。
2013年10月31日

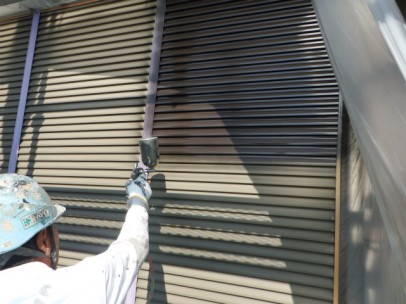

雨戸上塗り2回目
この写真は雨戸上塗り2回目の様子です。しっかり塗料がのり艶がでてきれいに仕上りました。
2013年11月1日

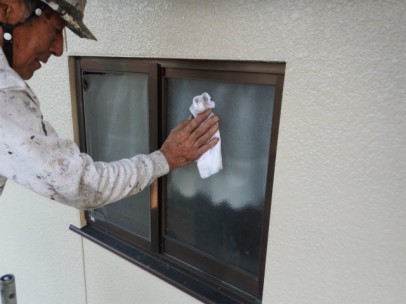

窓清掃
この写真の様子は窓清掃の様子です。高圧洗浄しましたが、雨だれがのこりますので、しっかり窓をふき掃除しました。
2013年11月1日
雨樋上塗り2回目
本日は雨樋上塗り2回目、窓清掃、見直しなどを行いました。この写真は、雨樋上塗り2回目のようすです。ムラにならないように、確認しながら作業しました。
2013年11月3日

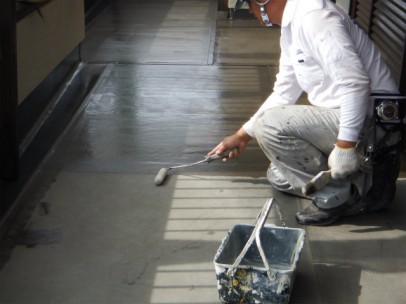

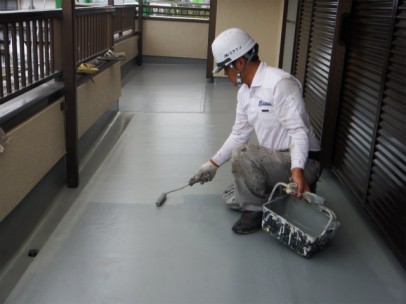

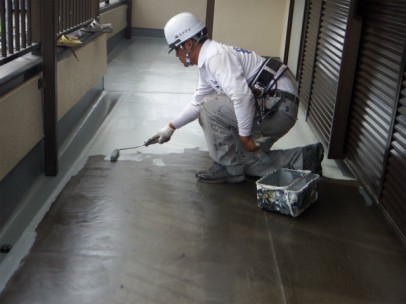

ベランダ防水塗装上塗り1回目
この写真の様子は、ベランダ防水塗装上塗り1回目の様子です。塗り残しが無いよう確認しながらぬりました。
2013年11月3日
ベランダ防水塗装下塗り
本日は、ベランダ床塗装、見直し、サッシの掃除などを行いました。この写真はベランダ防水塗装下塗りの様子です。ホコリなどをきれいに取り除き下塗りを始めました。接着剤の役目をしますので、しっかり塗り込みました。
2013年11月3日
ベランダ防水塗装上塗り2回目
この写真は、ベランダ防水塗装上塗り2回目の様子です。仕上げになりますのでムラが出ないよう丁寧にぬりました。1回目で透けていた所も、バッチリ仕上りました。
2013年11月3日

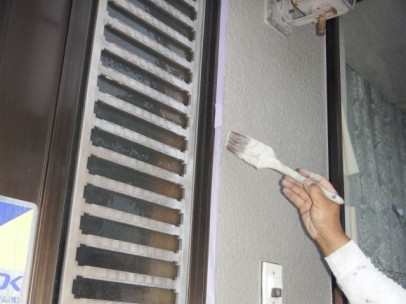

サッシの清掃等
この写真の様子は壁の材料がはみ出てラインが出ていない所をテープを貼ってきれいなラインを出している所です。汚れてる所もしっかり掃除したのでサッシの廻りもきれいになりました。
