高崎市神戸町M工場様 屋根遮熱塗装

- 施工箇所
- 屋根塗装
- 屋根塗装
- (折板) アステック遮熱プラン/長持ち期間12年
- 工事期間
- 2011/3/7~3/31

- 2011年03月29日
- 施工後
工事中のレポート
2011年3月7日

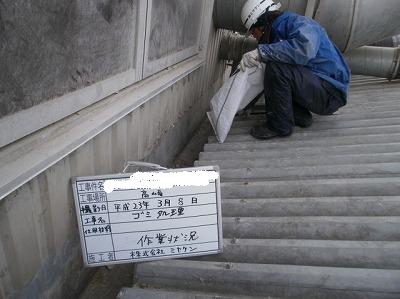

屋根 清掃
工事着工初日は高圧の洗浄機にて塗装面の洗浄を行います。
まずは洗浄の前に屋根上にある大きなゴミや雨樋内にある水の流れを妨げてしまうような泥等の掃除を行ってからスタートです!!!
まずは洗浄の前に屋根上にある大きなゴミや雨樋内にある水の流れを妨げてしまうような泥等の掃除を行ってからスタートです!!!
2011年3月8日

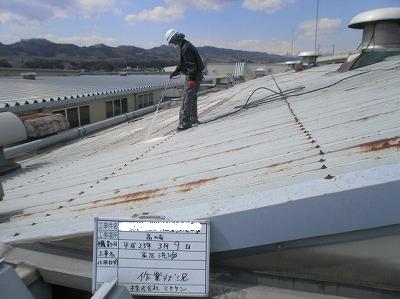

高圧洗浄
屋根全体の掃除を終えるといよいよ全体の洗浄に入って行きます。
長年で溜まった屋根上の砂や泥等はこのときにしっかり落としておきます。
砂の上にペンキを塗ったって・・剥がれちゃいますから。
長年で溜まった屋根上の砂や泥等はこのときにしっかり落としておきます。
砂の上にペンキを塗ったって・・剥がれちゃいますから。
2011年3月10日

塗装作業
約3日間の洗浄を終えるといよいよ塗装の作業へと移って行きます。
しかしこちらの屋根上には塗料の密着しないシリコンコーキングが施工してあります。
洗浄が終わってもまだまだ本格的な塗装工程に入るわけには行きません。。専用の密着プライマーと呼ばれる接着剤をシリコンコーキングの上に塗りたくって行きます。。
しかしこちらの屋根上には塗料の密着しないシリコンコーキングが施工してあります。
洗浄が終わってもまだまだ本格的な塗装工程に入るわけには行きません。。専用の密着プライマーと呼ばれる接着剤をシリコンコーキングの上に塗りたくって行きます。。
2011年3月14日

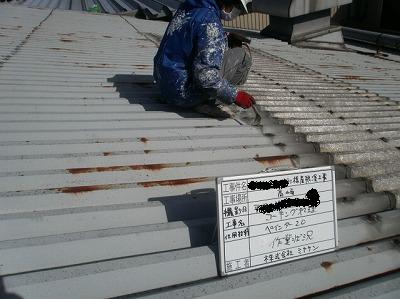

錆び落とし(ケレン作業)
コーキングの密着処理を行った後は現在サビが出ている部分の錆び落とし(ケレン作業)を行います。
長期にサビを発生させないためにはこのケレン工程は非常に重要な工程となります。
長期にサビを発生させないためにはこのケレン工程は非常に重要な工程となります。
2011年3月15日

錆止め塗装

いよいよペンキ塗りの日がやってきました。本日の作業は錆止め塗装です。
こちらのサビ止め塗料は通常のサビ止めとは一味違います。通常のサビ止めと違う大きな点は、塗料がサビの奥底まで浸透し中からサビを封じ込めてしまうのです。
機械を使ってムラなく仕上げて行きます。。。
こちらのサビ止め塗料は通常のサビ止めとは一味違います。通常のサビ止めと違う大きな点は、塗料がサビの奥底まで浸透し中からサビを封じ込めてしまうのです。
機械を使ってムラなく仕上げて行きます。。。
2011年3月16日

塗料飛散防止のネット取り付け
近隣様と隣接をしている屋根には専用の器具を取り付け・・その器具に塗料飛散防止のネットを取り付けて行きます。
近隣様へのご迷惑は絶対に避けなくてはいけません。。
大事な作業を行いました♪
近隣様へのご迷惑は絶対に避けなくてはいけません。。
大事な作業を行いました♪
2011年3月17日

特殊浸透型サビ止め塗料塗布
本日も特殊浸透型サビ止め塗料の塗布を行いました。
非常に特殊で強力なサビ止め塗料です。 透明ですが・・・
塗り終えるとテカテカの濡れ色になって行きます。
非常に特殊で強力なサビ止め塗料です。 透明ですが・・・
塗り終えるとテカテカの濡れ色になって行きます。
2011年3月18日

下塗り2回目
本日の作業は2回目の下塗りを行いました。
1回目のサビ止め塗料とは違い、今度は上塗り材との密着を高める効果があります。 計画停電の影響も考慮しながらの作業となりましたが・・
仕上がりはバッチリきれいに無地完了です!!
1回目のサビ止め塗料とは違い、今度は上塗り材との密着を高める効果があります。 計画停電の影響も考慮しながらの作業となりましたが・・
仕上がりはバッチリきれいに無地完了です!!

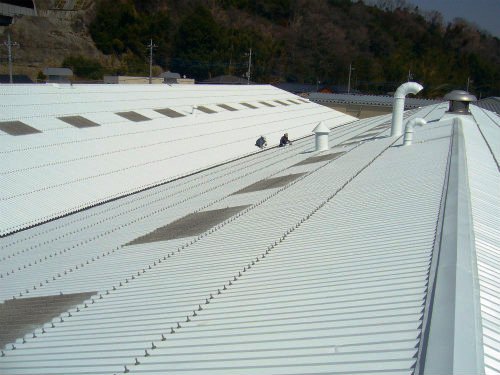

2011年3月29日

完成
完成
