高崎市南新波町S様邸外壁塗装工事
- 施工箇所
- 外壁塗装・FRP防水再施工・その他塗装
- その他塗装
- フッソプラン/長持ち期間15年
- 使用色
- 外壁/766
- コーキング工事
- FRP再施工工事/長持ち期間10年~
- 工事期間
- 1/23~2/8(17日間)
- 担当営業
- 星野
- 担当職人
- 渡辺 ・ 糸井
- ご依頼のきっかけ
- 折り込みチラシをご覧になり
- 2014年02月04日
- 施工前(ベランダ防水工事)
- 2014年02月05日
- 施工後(ベランダ防水工事)
- 2013年08月08日
- 施工前
- 2014年02月14日
- 施工後
工事中のレポート
2014年1月24日

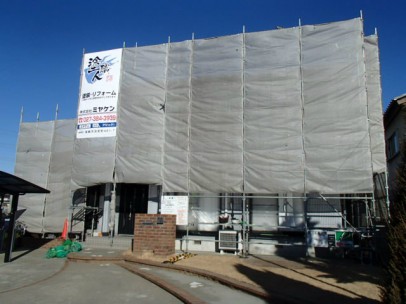

足場完成
足場が完成しましたこれで、安全に作業を進める事が出来ます。
2014年1月24日
担当職人
塗装工事を担当させて頂く、渡辺、糸井です、短い間ですが、一生懸命頑張りますので、宜しくお願いします。
2014年1月24日
外壁塗装 使用材料一式
こちらが外壁塗装と付帯部で使用する使用材料一式です。
2014年1月24日

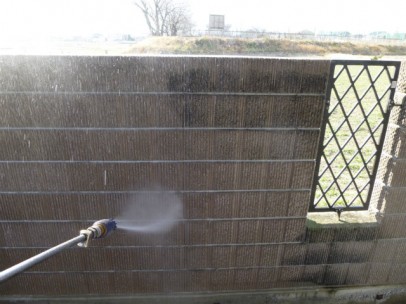

高圧洗浄(外塀)
こちらは外塀の洗浄をしている所です。かなりコケなどで汚れている状況でしたので、一緒にきれいに洗っておきました。
2014年1月24日
高圧洗浄(外壁)
こちらは外壁の洗浄をしている所です。全体的に目地の中に砂が溜まっていましたので、ゆっくりと流してきれいにしました。
2014年1月25日

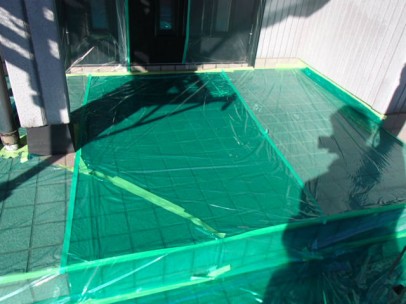

養生
窓やタイル等、塗装しない所はビニールを貼り養生をして、汚れ無いようにします、玄関タイルの歩く所はビニールを2重に貼りました。
2014年1月27日

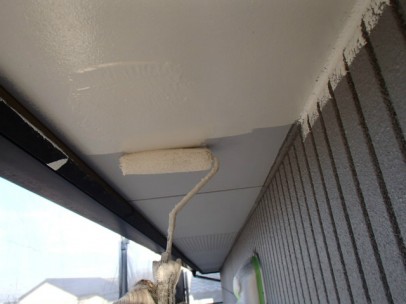

軒天塗装1回目
刷毛とローラーを使い、ナガレ、ダレ、塗り残しの無いように塗装しました1回目から仕上げのつもりで塗装しました。
2014年1月27日

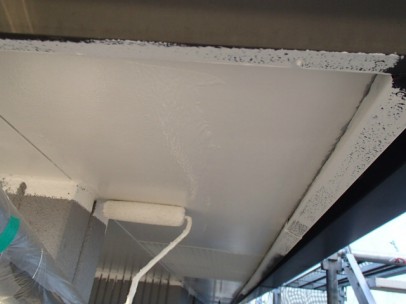

軒天塗装2回目
2回目もダレ、ナガレ、等が無いようにきを使いながら塗装しました、きれいになりました。
2014年1月28日

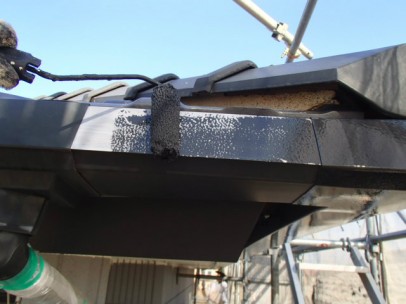

軒樋、破風板塗装
刷毛とローラーを使いダレ、ナガレ、塗り残しの無いように確認しながら、塗装しました、艶が有りとてもきれいに塗りあがりました。
2014年1月29日

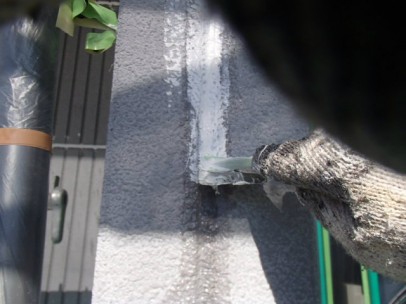

外壁下処理

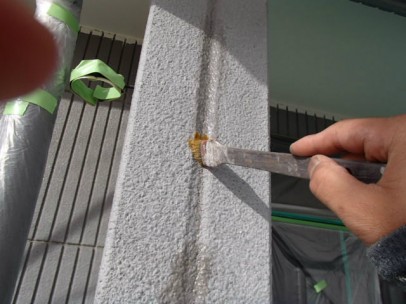

写真はシーリングのプライマーを塗っている所です、シーリングをする前にはプライマーをキチンと塗布します。
2014年1月29日
外壁下処理
写真はシーリングを塗布した後に、専用のヘラで撫でている所です、ヒビや劣化を埋めました。
2014年1月30日

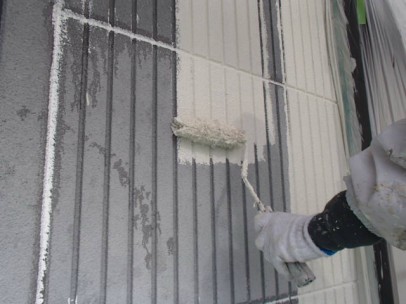

外壁下塗り
ロラーとはけを使いダレ、ナガレを取りながら塗装しました縦目地が深く塗りにくく気を付けながら塗りました。
2014年1月31日

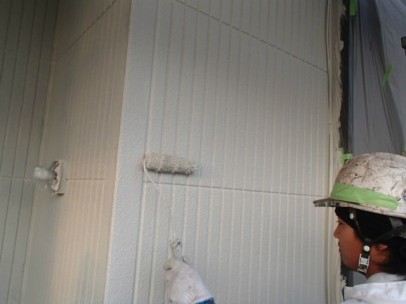

外壁上塗り1回目
上塗りも刷毛ローラーを使いダレやたまりの無いように気を付けて塗装しました、この材料はダレや厚い所がヒビになるので、特に気を遣いました。
2014年2月1日

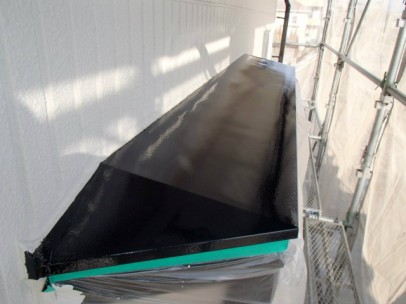

付帯部塗装
写真は出窓の屋根ですが、他にシャッターBOX、エアコンの配管カバー等も塗装して行きます。
2014年2月1日

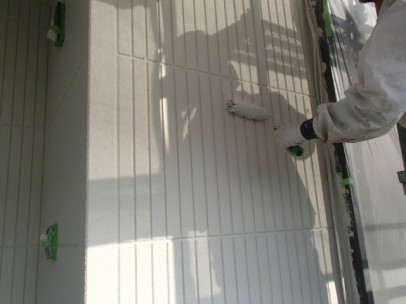

外壁上塗り2回目
刷毛、ローラーを使いダレ、ナガレがない様に気を付けて塗装しました、2回目なので、一段と確認しながらの作業です。
2014年2月3日

雨戸、戸袋塗装
雨戸、戸袋は吹付で塗装をしました、キチンと乾いてから、2度吹付をしてピカピカに仕上げました。
2014年2月3日

エアコン配管テープ巻き
1カ所だけですが、エアコンの配管カバーが無い所をエアコンテープで巻き直しました。
2014年2月5日

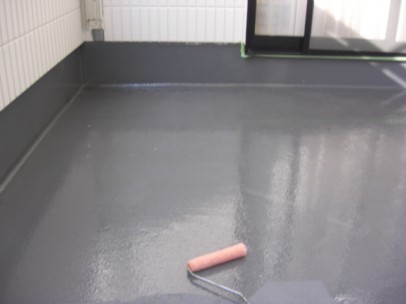

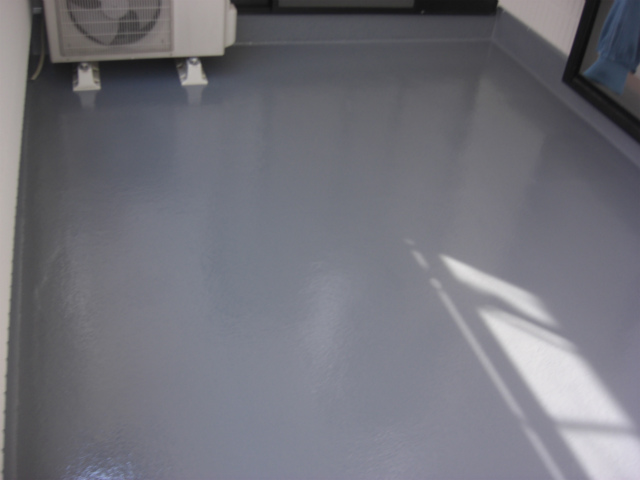

ベランダ防水工事
プライマーを塗ることで、防水用の塗料の付きを良くします。
2014年2月5日

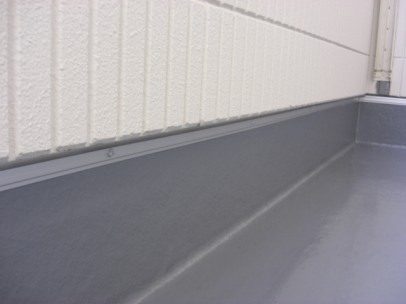

ガラスマットを貼り
ガラスマットを均等に隙間なく張り付けていきます。ベランダの立ち上がりの部分もしっかり張り付けていきます。
2014年2月5日
立ち上がり部分金具取付
ベランダFRP防水工事の施工部分とベランダ外壁部分の境目に金具を取り付け、防水塗料を固定させます。
2014年2月12日

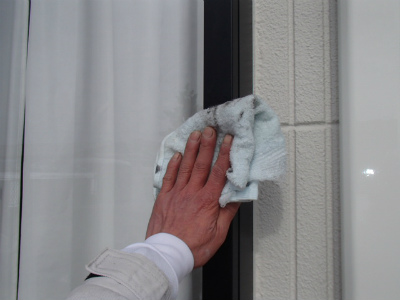

清掃
写真は窓掃除ですが、その他の所も清掃しました、まどは専用のクリーナーを使い拭き上げました。
