高崎市佐野窪町 T様屋根・外壁塗装工事
地域
高崎市- 2014年08月30日

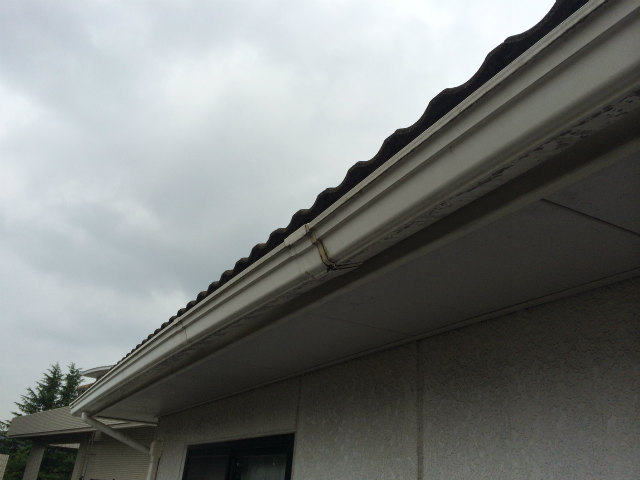

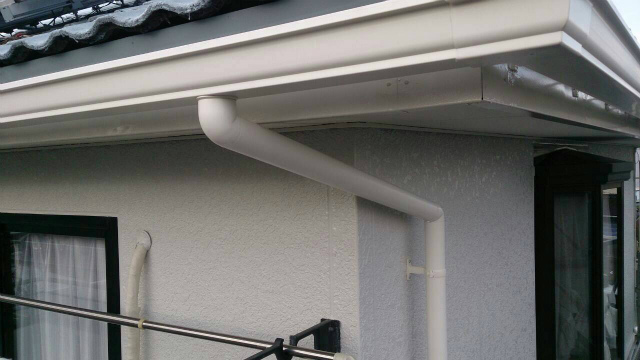

- 雨樋交換工事 施工前
- 2014年12月10日
- 雨樋交換工事 施工後
- 2014年08月30日
- 屋根 施工前

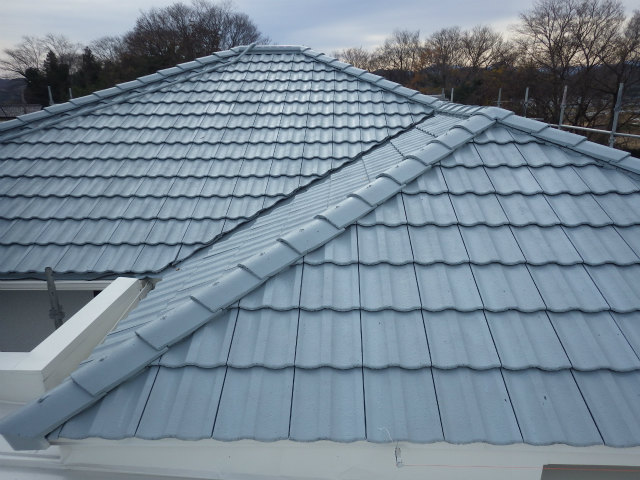

- 2014年12月10日
- 屋根 施工後
- 2014年08月30日

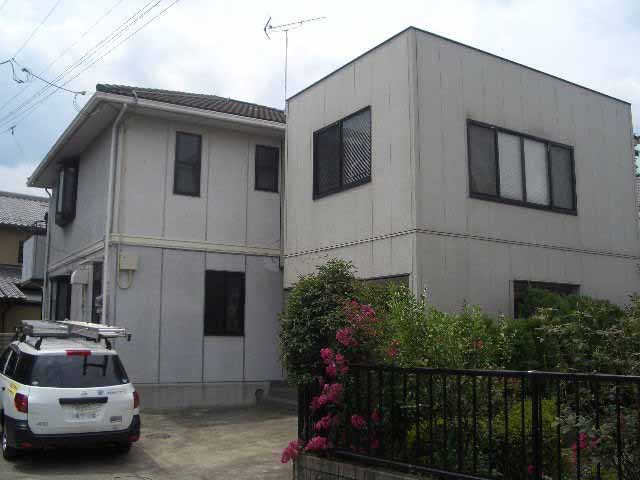

- 施工前
- 2014年12月17日
- 施工後
工事中のレポート
2014年11月22日
足場完成
足場が完成しました。これで作業を行うことが出来ます!
2014年11月22日
担当職人
工事を担当させて頂きます安斎と富澤です。完了まで宜しくお願いします。
2014年11月24日

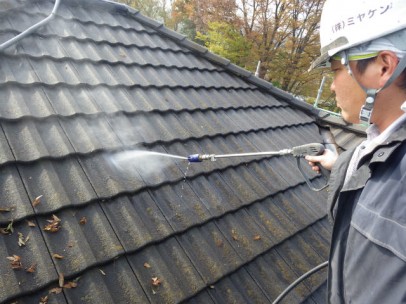

屋根高圧洗浄
屋根の高圧洗浄です。コケや汚れをきれいに洗い流しました。
2014年11月24日

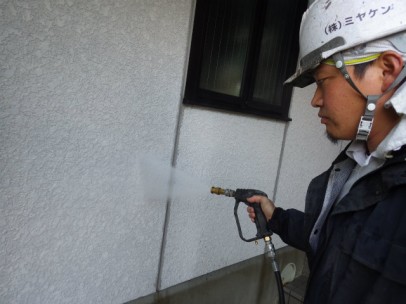

外壁高圧洗浄

外壁の高圧洗浄です。ホコリや汚れをきれいに洗い流しました。
2014年11月25日

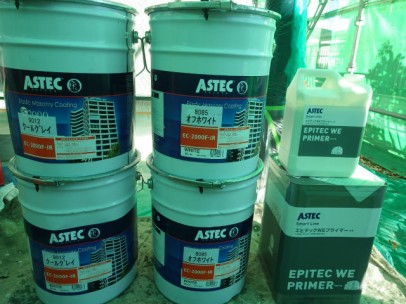

使用材料
こちらが屋根・付帯部塗装に使用する材料です。
2014年11月25日

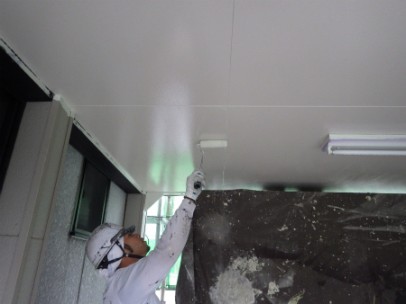

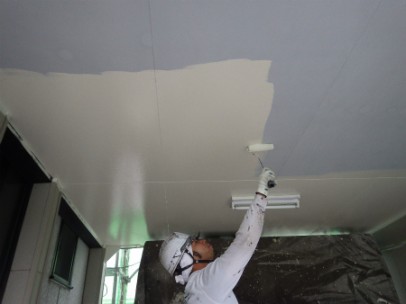

軒天塗装一回目
軒天の塗装一回目です。ムラに気を付け塗装を行いました。乾燥後二回目を行います。
2014年11月25日
軒天塗装二回目
軒天の塗装二回目です。仕上げなので一回目以上に確認をして塗装を行いました。
2014年11月26日

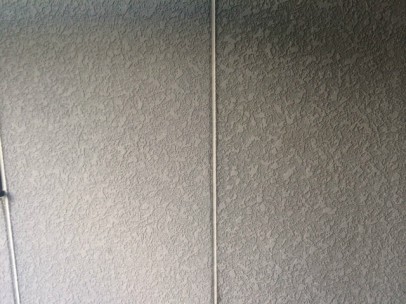

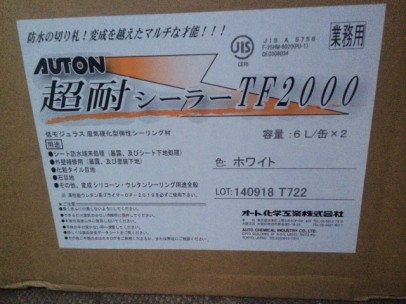

シーリング使用材料
外壁の目地のシーリング改修工事を行います。
2014年11月26日

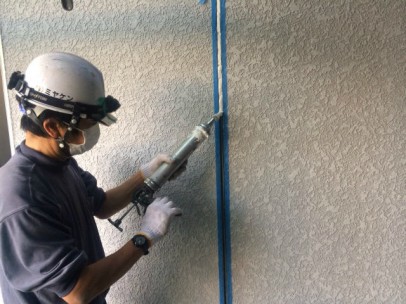

シーリング(既存)撤去
既存の劣化したシーリングを撤去しています。
2014年11月26日

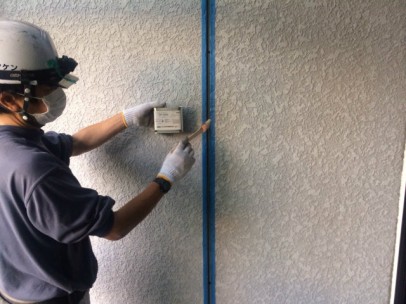

プライマー塗布
シーリングを塗布する前に、シーリングの付きをよくするプライマーを塗布します。
2014年11月26日

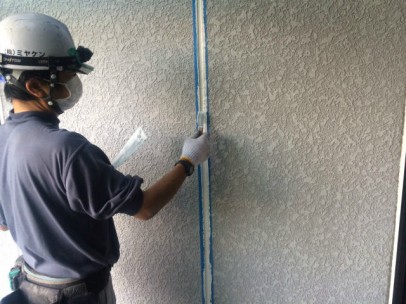

シーリング充填
シーリングを目地に詰めていきます。
2014年11月26日
シーリングへら押さえ
シーリングの表面が均等になるようにへらでシーリングを均(なら)していきます。
2014年11月26日
シーリング完了
シーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2014年11月26日

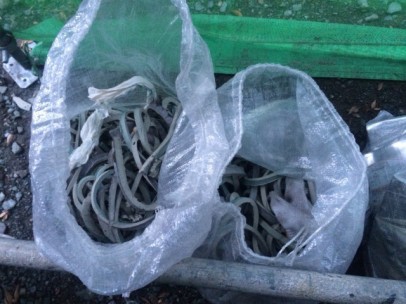

シーリングゴミ荷姿
撤去した既存のシーリングや施工で使用した材料のごみなどは、その場ですべてしっかりまとめて職人が持ち帰ります。
2014年11月27日

屋根下塗り一回目
屋根の下塗り一回目です。水の浸透を防ぐ為、下塗り材をたっぷり塗りました。乾燥後二回目を行います。
2014年11月27日
屋根下塗り二回目
屋根の下塗り二回目です。一回目でたっぷり塗ったので大分浸透が無くなりました!これで上塗りを行うことが出来ます。
2014年11月30日

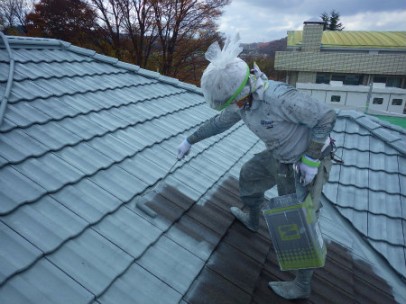

屋根上塗り一回目
屋根の上塗り一回目です。塗り残しの無いようにしっかり塗装しました。
2014年12月3日

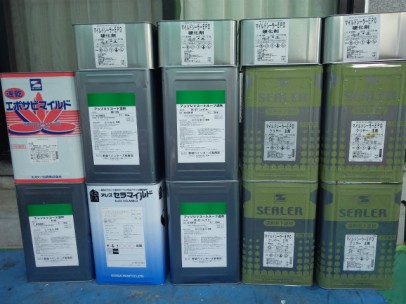

使用材料
こちらが外壁塗装で使用する使用材料です。
2014年12月3日
外壁下吹き
外壁の下吹きです。上塗りの前の大事な作業なのでしっかり塗りました。
2014年12月4日

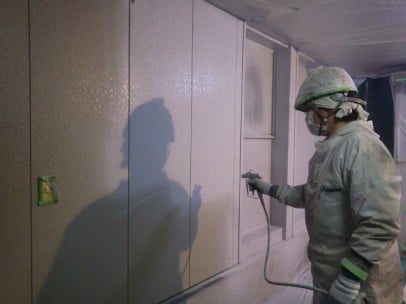

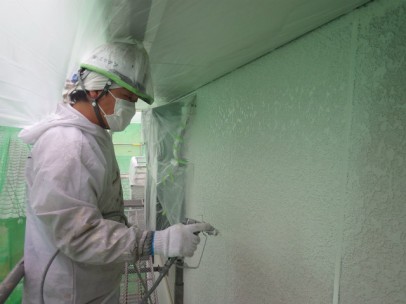

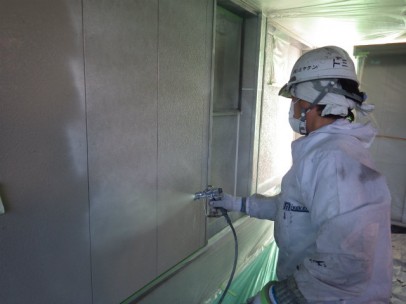

二階部分外壁上吹き
二階部分の上吹きです。飛散に注意しながら塗装しました。
2014年12月4日
一階部分外壁上塗り
一階部分の上吹きです。二階同様飛散に注意して行いました。
2014年12月5日

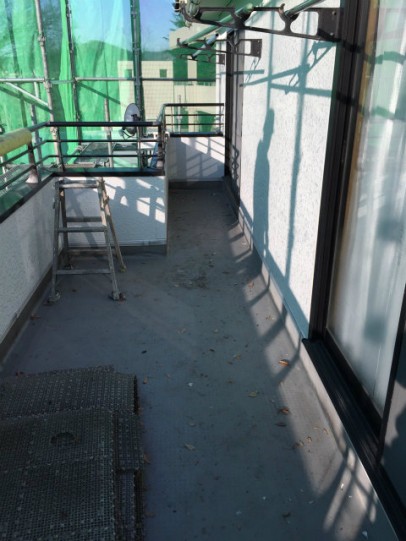

ベランダシート防水絶縁工法 施工前
経年劣化によりベランダ床の防水機能が低下していました。
2014年12月6日

エアコンテープ巻き
エアコンホースのテープがボロボロだったのでテープを巻き直しました。
2014年12月6日

屋根上塗り二回目
屋根の上塗り二回目です。吹き付けで行ったので飛散に注意して行いました。
2014年12月6日

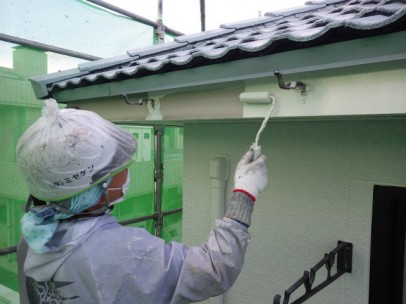

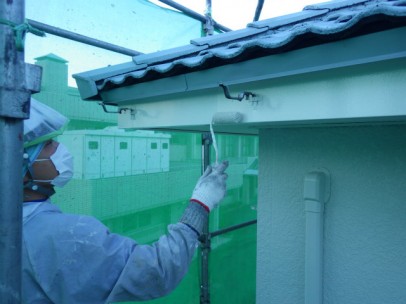

破風板塗装一回目
破風板の塗装一回目です。ローラーと刷毛を使い分け、塗り残しが無いようにしました。
2014年12月6日
破風板塗装二回目
破風板の塗装二回目です。仕上げになりますので一回目以上に丁寧に塗装を行いました。
2014年12月6日

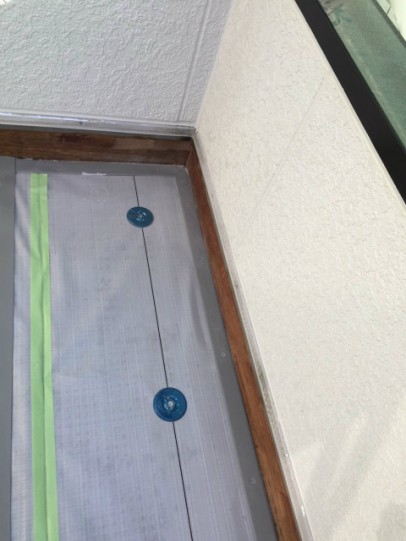

絶縁シート貼付中
絶縁シートを固定するために、丸いディスク版をビスで固定しました。
2014年12月6日

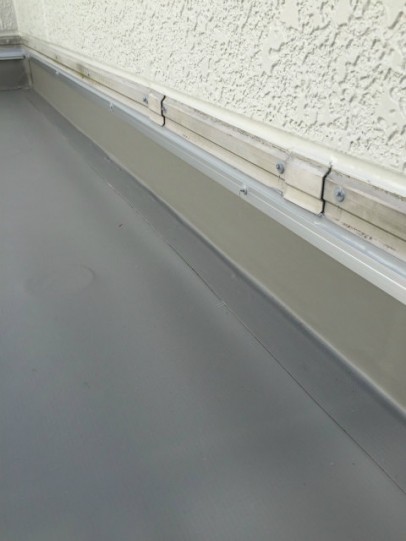

立ち上がり部分金具取付
絶縁シートのはり部分とベランダ外壁部分の境目に金具を取り付け、防水塗料を固定させます。
2014年12月6日

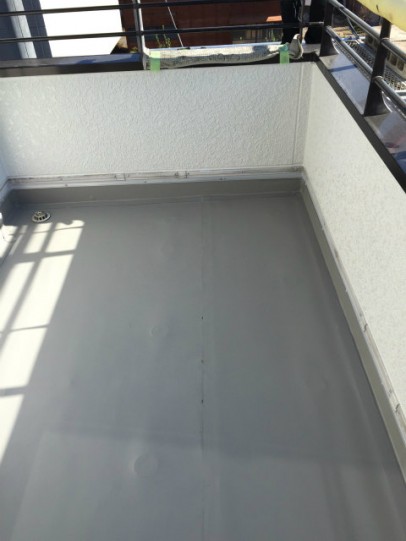

ベランダシート防水絶縁工法 施工後
これで強い雨の日でもベランダ床を水の浸入や雨漏りの心配ご無用になりました!!
