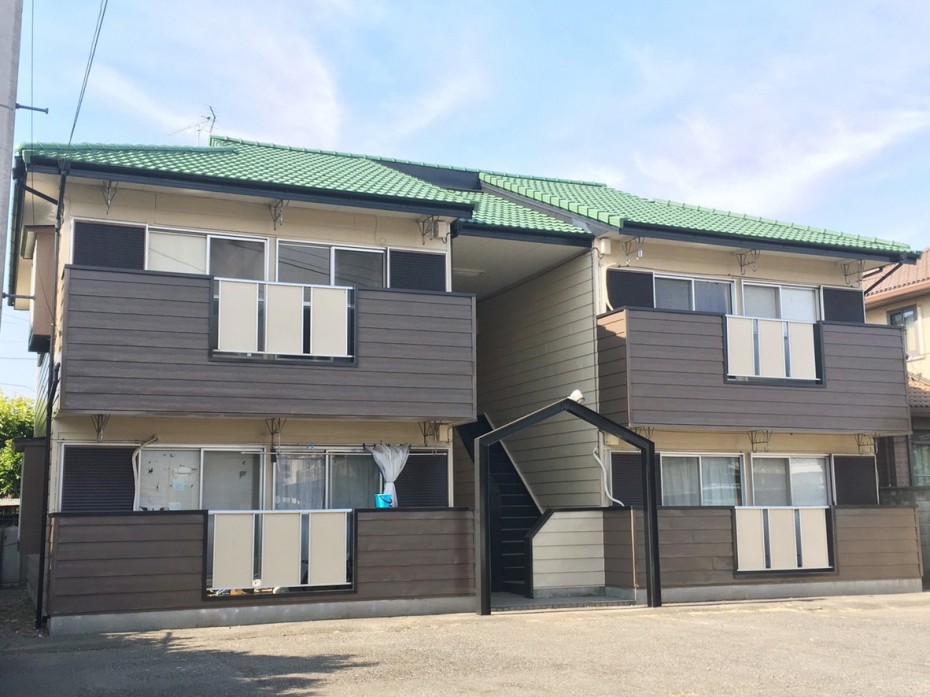

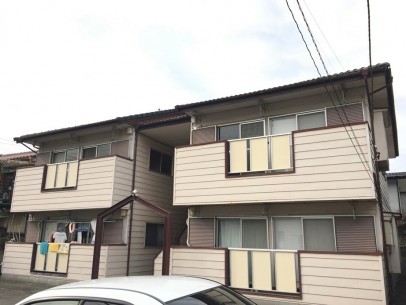

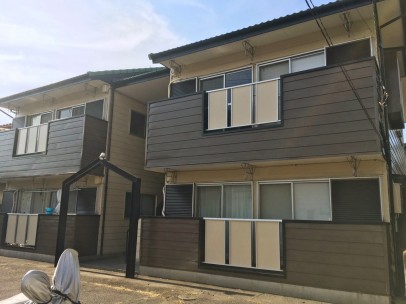

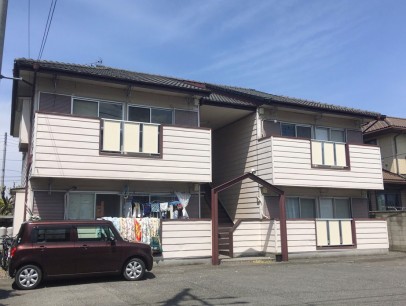

高崎市並榎町Nアパート様 屋根外壁塗装
- 施工箇所
- 屋根・外壁・軒天・破風板・雨樋・笠木・出窓屋根・戸袋・雨戸・換気フード・蛍光灯カバー・ベランダパーテーション・アーチ・階段鉄部塗装工事
- 外壁塗装
- セラマックス1500Si ハイグレードシリコン/長持ち期間12~15年(7年保証)
- 屋根塗装
- 遮熱シリコンプラン/長持ち期間10年(5年保証)
- 付帯部塗装
- フッ素プラン/長持ち期間10年
- 使用色
- 屋根:CLR104グリーン 外壁:メリーノ8084
- コーキング工事
- 屋根釘頭コーキング処理
- 工事期間
- 2017/05/22~6/17
- 担当営業
- 福田
- 担当職人
- 堤
- ご依頼のきっかけ
- 弊社の折込チラシをご覧になり
- その他工事
- 漆喰撤去再施工・アンテナ架台交換・ベランダシート防水工事
工事中のレポート
2017年5月23日

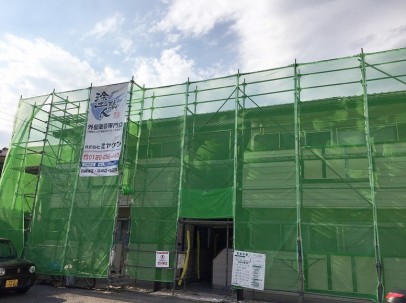

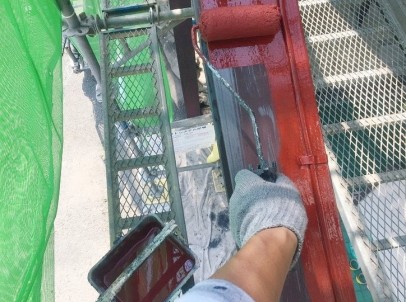

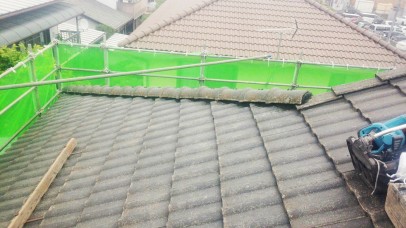

足場完成
足場が完成しました!これから安全第一で頑張ります。
2017年5月24日

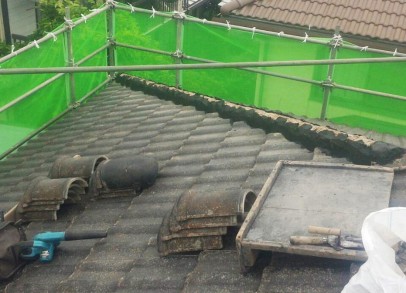

屋根漆喰(再施工) 瓦撤去

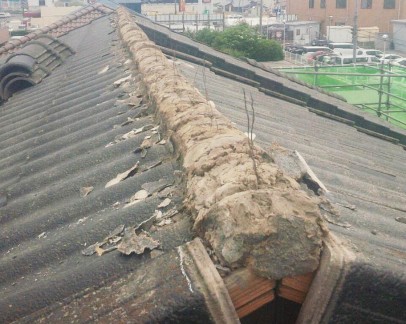

既存の瓦を一度撤去します。
2017年5月25日
屋根漆喰(再施工) 瓦撤去
既存の瓦を一度撤去します。
2017年5月26日

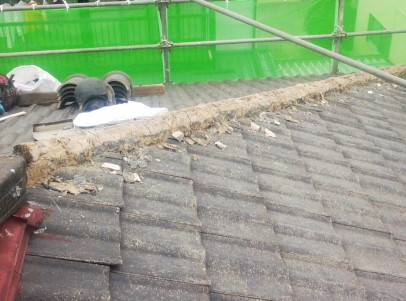

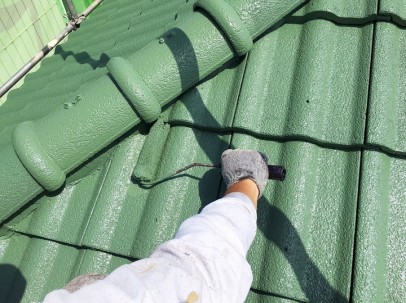

屋根漆喰(再施工) 新規漆喰盛り込み
既存の漆喰を取り除き、新しい漆喰を盛ります。これで屋根からの雨漏りを防ぐことができます。
2017年5月26日
屋根漆喰(再施工) 新規漆喰盛り込み
既存の漆喰を取り除き、新しい漆喰を盛ります。これで屋根からの雨漏りを防ぐことができます。
2017年5月27日

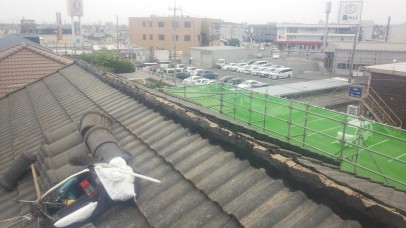

屋根漆喰(再施工) 施工前
屋根漆喰(再施工)の施工前の様子です。
2017年5月27日
屋根漆喰(再施工) 施工後
屋根漆喰(再施工)の施工後の様子です。
2017年5月27日
屋根漆喰(再施工) 施工前
屋根漆喰(再施工)の施工前の様子です。
2017年5月27日
屋根漆喰(再施工) 施工後
屋根漆喰(再施工)の施工後の様子です。
2017年5月29日

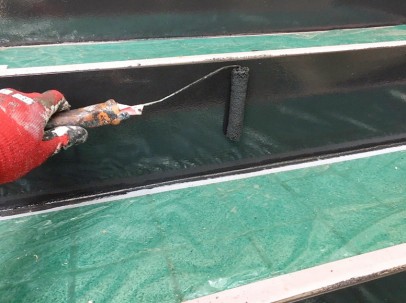

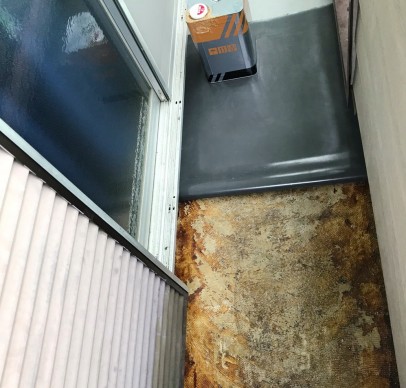

ベランダ防水工事 シート貼り
ベランダからの雨の侵入を防ぐため、新しい防水シートを張っていきます。
2017年5月31日

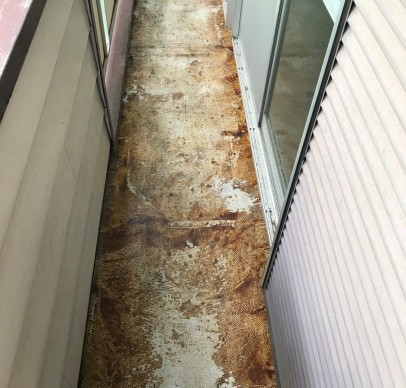

ベランダ防水工事 施工前
ベランダ防水工事 施工前
2017年5月31日

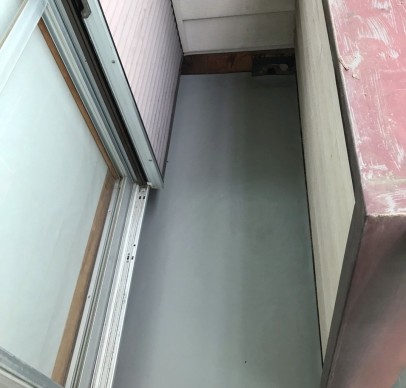

ベランダ防水工事 施工後
ベランダ防水工事 施工後
2017年6月5日

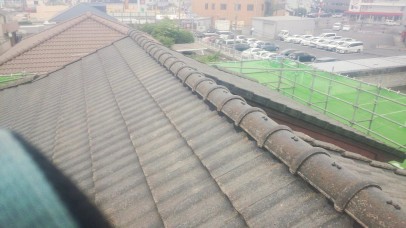

屋根 洗浄中
長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。
2017年6月5日

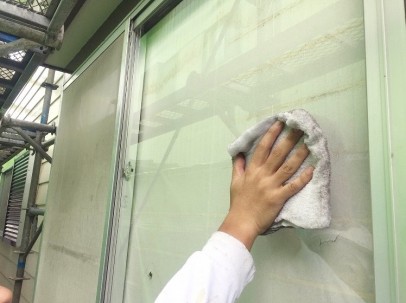

外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2017年6月5日

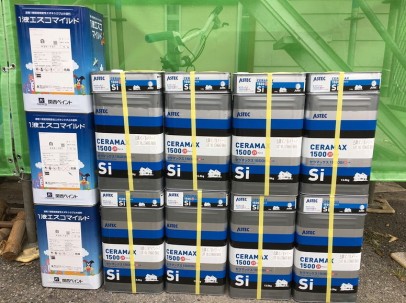

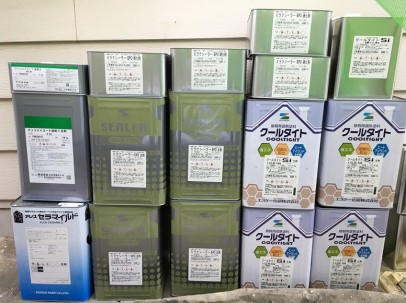

使用材料一式
こちらが、今回の塗装で使用する塗料・材料の一式です。
2017年6月5日
使用材料一式
こちらが、今回の塗装で使用する塗料・材料の一式です。
2017年6月6日

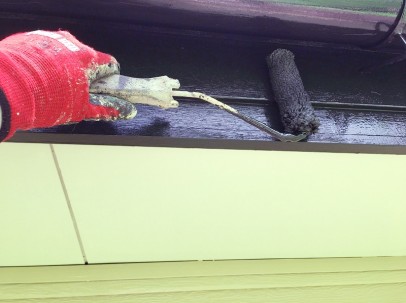

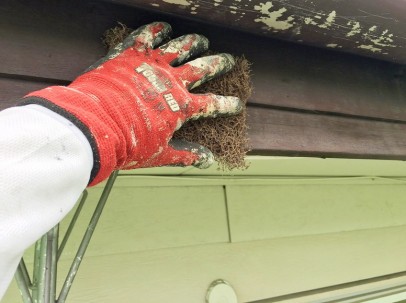

軒天 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。

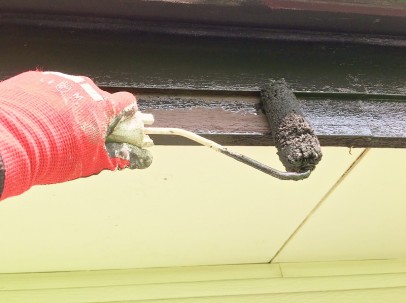

2017年6月6日

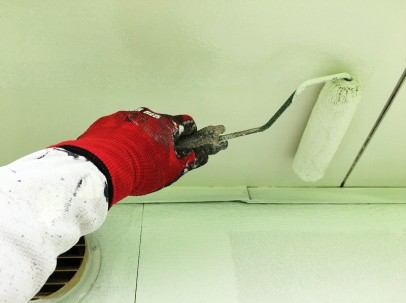

軒天 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2017年6月7日
軒天 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2017年6月7日

軒天 施工前
軒天の施工前の様子です。
2017年6月7日

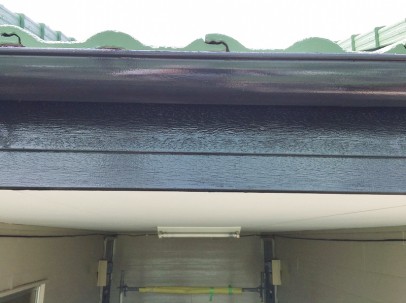

軒天 施工後

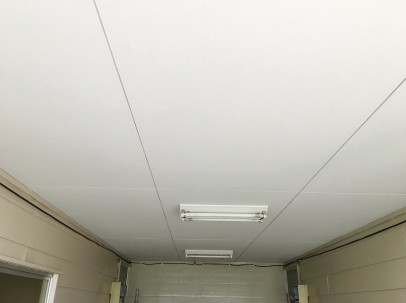

軒天の施工後の様子です。
2017年6月7日
屋根 下塗り1回目中
吸い込みがあるのでたっぷり塗料を付けて塗装を行いました。
2017年6月8日
屋根 下塗り2回目中
1回目同様、塗料をたっぷり付けて塗装を行いました。
2017年6月9日

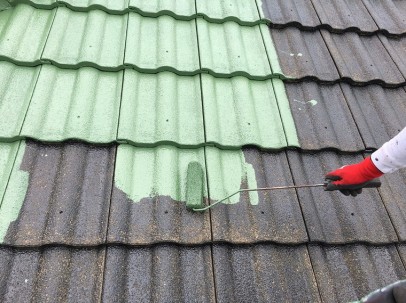

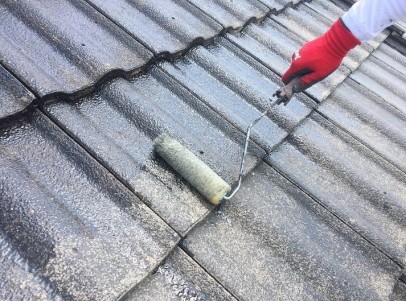

屋根 上塗り1回目中

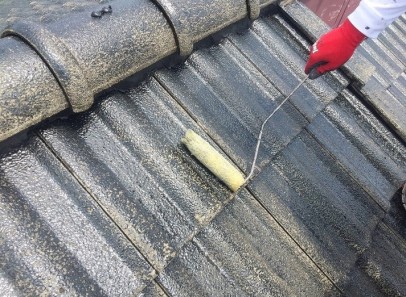

ムラや透けの無いように確認しながら塗装を行いました。乾燥後2回目を行います。
2017年6月10日
屋根 上塗り2回目中
これで仕上がりなので、後からのダレやムラが出ない様に確認しながら塗っていきました。
2017年6月10日

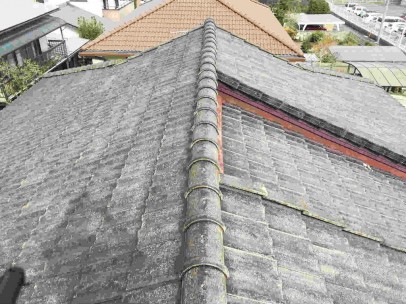

屋根 施工前
屋根の施工前の様子です。
2017年6月10日

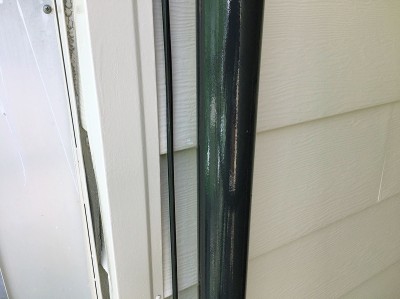

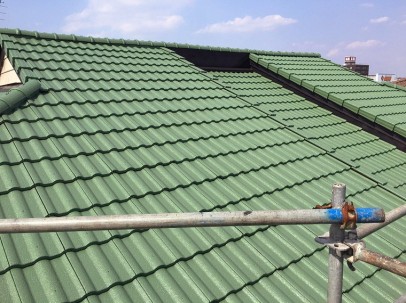

屋根 施工後
屋根の施工後の様子です。
2017年6月14日

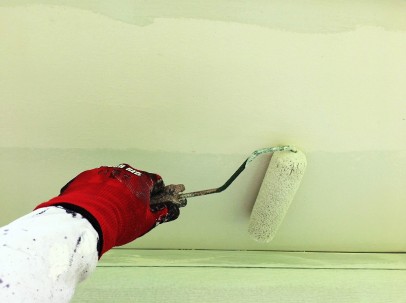

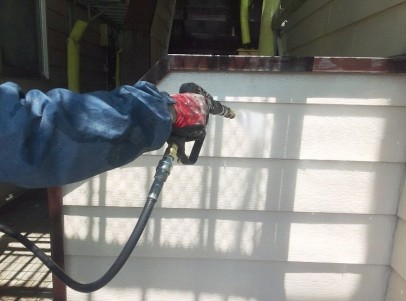

外壁 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2017年6月16日

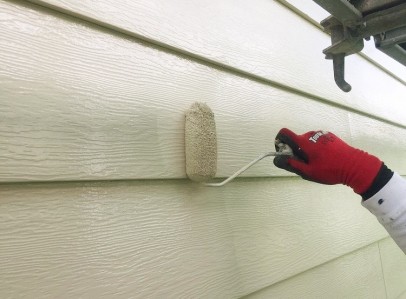

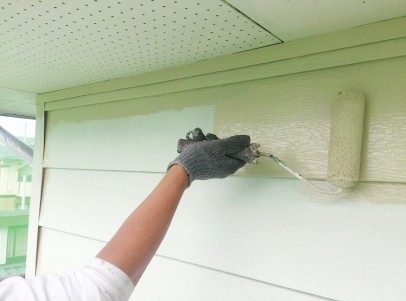

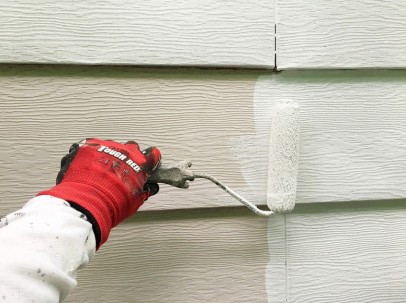

外壁 上塗り1回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2017年6月19日
外壁 上塗り2回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2017年6月20日
外壁 施工前
外壁の施工前の様子です。
2017年6月20日
外壁 施工後
外壁の施工後の様子です。
2017年6月21日

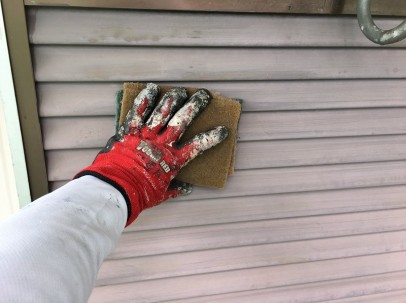

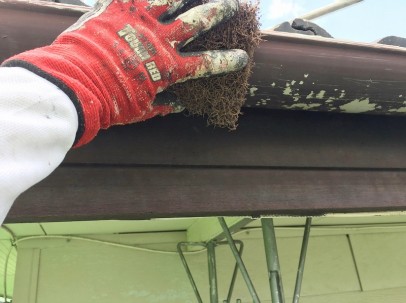

樋 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2017年6月21日

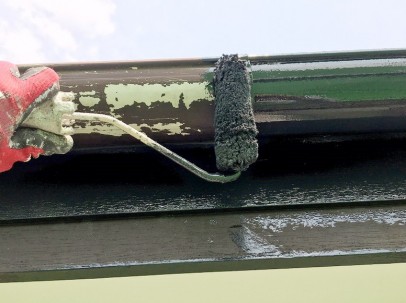

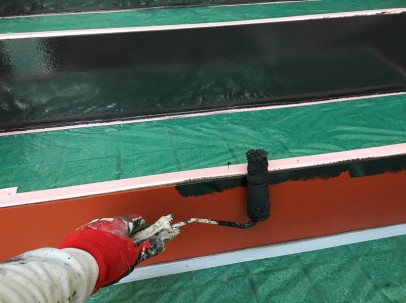

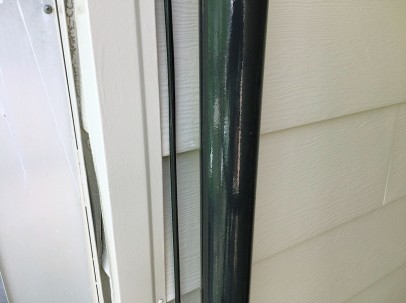

樋 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2017年6月21日
樋 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2017年6月21日
破風 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2017年6月21日
破風 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2017年6月21日
破風 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2017年6月21日

樋・破風 施工前
樋・破風の施工前の様子です。
2017年6月21日
樋・破風 施工後
樋・破風の施工後の様子です。
2017年6月21日
雨樋 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2017年6月21日

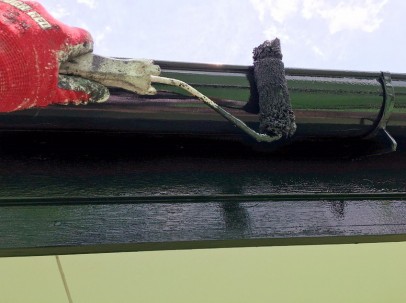

雨樋 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2017年6月21日
雨樋 施工前
雨樋の施工前の様子です。
2017年6月21日
雨樋 施工後
雨樋の施工後の様子です。
2017年6月22日
雨戸 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2017年6月22日

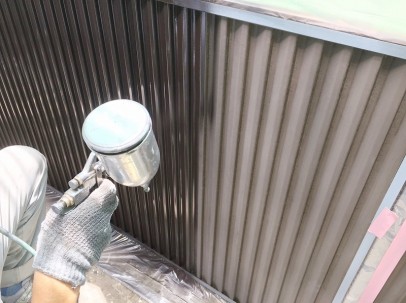

雨戸 上吹き1回目中
表面の凹凸の部分も均等に上吹していきました。
2017年6月22日
雨戸 施工前
雨戸の施工前の様子です。
2017年6月22日
雨戸 施工後
雨戸の施工後の様子です。
2017年6月22日

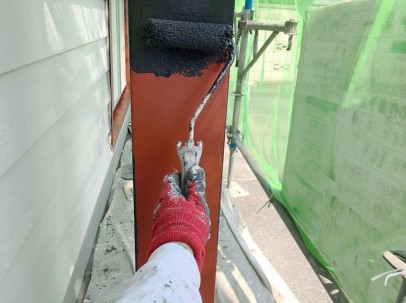

階段鉄骨部 錆止め塗装
錆止めを塗装することにより錆の進行を防ぎます。表面もきれいに仕上がります。
2017年6月22日
階段鉄骨部 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2017年6月22日
階段鉄骨部 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2017年6月22日

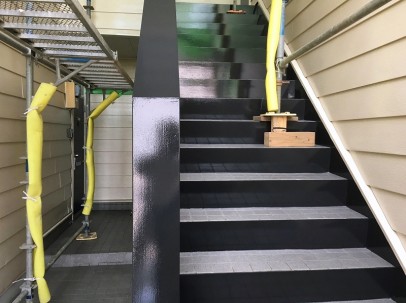

階段鉄骨部 施工前
階段鉄骨部の施工前の様子です。
2017年6月22日
階段鉄骨部 施工後
階段鉄骨部の施工後の様子です。
2017年6月23日
アーチ 錆止め塗装
錆止めを塗装することにより錆の進行を防ぎます。表面もきれいに仕上がります。
2017年6月23日
アーチ 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2017年6月23日
アーチ 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2017年6月23日

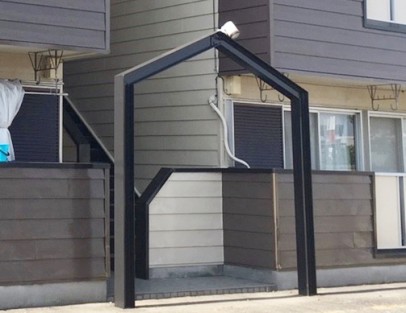

アーチ 施工前
アーチの施工前の様子です。
2017年6月23日
アーチ 施工後

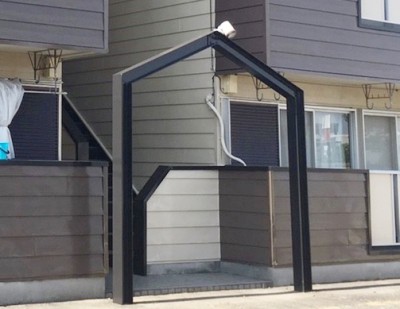

アーチの施工後の様子です。
2017年6月23日

窓 清掃
普段、手の届かない高所などの窓を丁寧に清掃して仕上げとなります。
2017年6月23日
塗装完了 使用材料缶回収
塗装で使用した塗料缶です。すべて使いきりましたので、使用後の材料缶は正しく処分いたします。
2017年6月24日
施工前
2017年6月24日
施工後
2017年6月24日
施工前
2017年6月24日
施工後
2017年6月24日
施工前
2017年6月24日
施工後
