藤岡市藤岡U様 外壁塗装工事
- 施工箇所
- 外壁塗装・軒天・破風板・雨樋・水切り・戸袋・雨戸塗装工事
- 外壁塗装
- アステック遮熱防水プラン/長持ち期間15年(10年保証)
- 付帯部塗装
- フッ素プラン/長持ち期間10年
- 使用色
- 外壁:8082(ニンバス)
- コーキング工事
- コーキング撤去打替え(外壁目地・窓サッシまわり)
- 工事期間
- 2016/3/1~2016/3/26
- 担当営業
- 宮下
- 担当職人
- 大塚
- ご依頼のきっかけ
- 弊社OB顧客様のご紹介
- 工事費(総額)
- 135万円
工事中のレポート
2016年3月1日
足場完成
足場が完成しました!これから安全第一で頑張ります。
2016年3月2日
使用材料
こちらが外壁塗装で使用する使用材料です。
2016年3月2日
シーリング使用材料
外壁の目地のシーリング改修工事を行います。
2016年3月2日

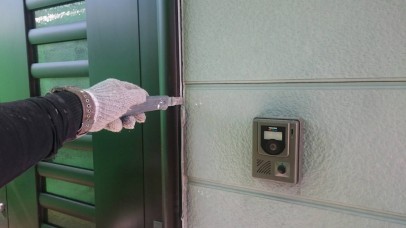

サッシまわり シーリング(既存)撤去
既存の劣化したシーリングを撤去しています。
2016年3月2日
プライマー塗布
シーリングを充填する前に、シーリングの付きをよくするプライマーを塗布します。
2016年3月2日

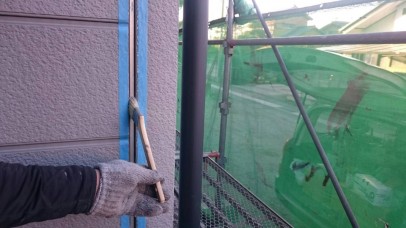

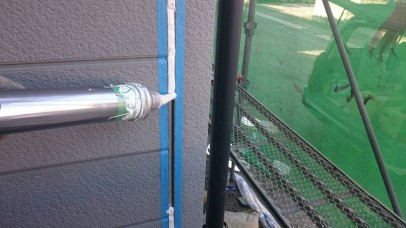

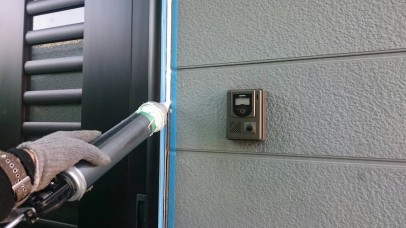

サッシまわり シーリング充填
シーリングを目地に詰めていきます。
2016年3月2日
サッシまわり シーリングへら押さえ
シーリングの表面が均等になるようにへらでシーリングを均(なら)していきます。
2016年3月2日

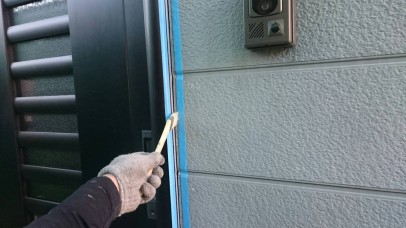

サッシまわり シーリング完了
シーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2016年3月3日

外壁目地 シーリング(既存)撤去
既存の劣化したシーリングを撤去しています。
2016年3月3日
外壁目地 プライマー塗布
シーリングを充填する前に、シーリングの付きをよくするプライマーを塗布します。
2016年3月3日

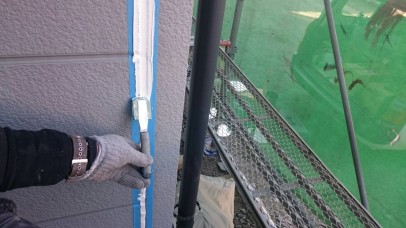

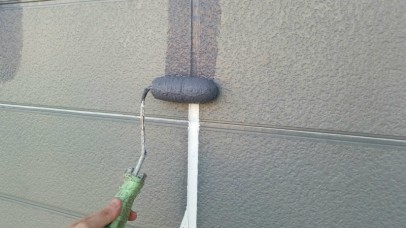

外壁目地 シーリング充填
シーリングを目地に詰めていきます。
2016年3月3日
外壁目地 シーリングへら押さえ
シーリングの表面が均等になるようにへらでシーリングを均(なら)していきます。
2016年3月3日
外壁目地 シーリング完了
シーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2016年3月3日
外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2016年3月8日

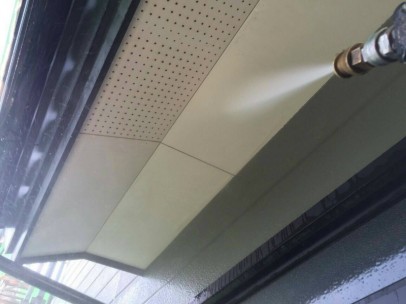

軒天 高圧洗浄
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2016年3月11日

養生
養生はサッシやドア等の塗装をしない部分にビニールを貼り、塗料が付かないようにすることです。
2016年3月15日

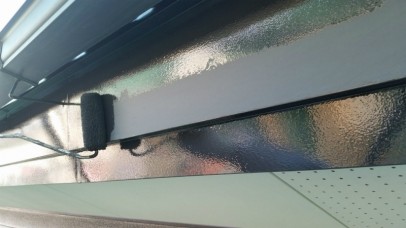

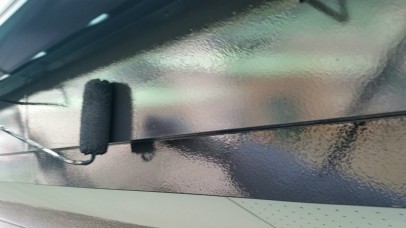

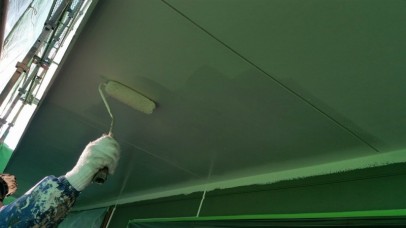

軒天 上塗り一回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2016年3月15日
軒天 上塗り二回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2016年3月15日

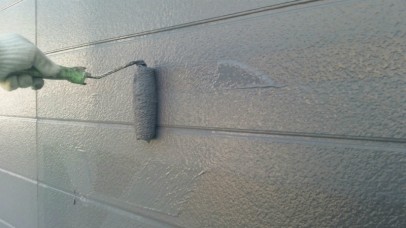

外壁 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2016年3月16日

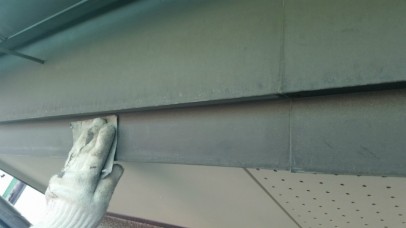

樋・破風 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2016年3月17日
外壁 増し塗り中
下地が透けやすい部分などは、他の部分より1回多く塗りました。
2016年3月17日

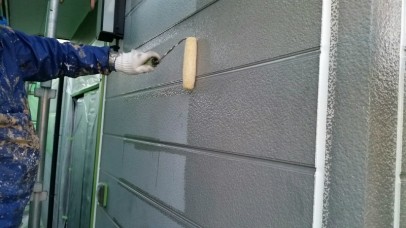

外壁 上塗り一回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2016年3月20日

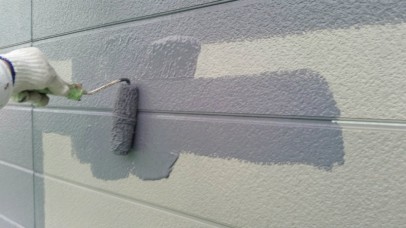

外壁 上塗り二回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2016年3月21日
樋・破風 上塗り一回目中
一回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2016年3月22日
樋・破風 上塗り二回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年3月23日

雨戸 塗装後
塗り残しの無いようにきれいに仕上げました。
2016年3月26日
施工前
2016年3月26日
施工後
