富岡市田篠A様 屋根・外壁塗装工事
地域
富岡市- 2014年11月13日
- 施工前
- 2014年11月14日
- 施工後
- 2014年07月16日
- 施工前
- 2014年12月02日
- 施工後
工事中のレポート
2014年10月31日
足場完成
足場が完成しました。塗装期間中宜しくお願いします。
2014年10月31日

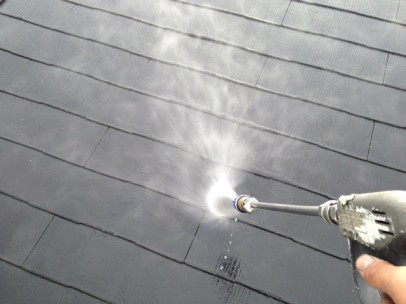

屋根高圧洗浄
これは、屋根洗浄の様子です。コケなどを落として塗料の密着を高めるためにきれいにします。しっかり落としたので塗装しても問題ありません 。
2014年10月31日

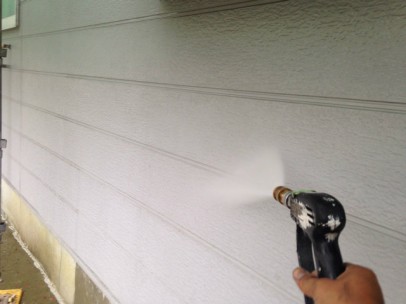

外壁高圧洗浄
これは、外壁洗浄の様子です。ホコリなどを落とし密着を良くします。こちらも塗装できるようにしたので、問題ありません
2014年11月1日

シーリング使用材料
外壁の目地のシーリング改修工事を行います。
2014年11月1日

シーリング(既存)撤去
既存の劣化したシーリングを撤去しています。
2014年11月1日

プライマー塗布
シーリング材を塗布する前に、シーリング材の付きをよくするプライマーを塗布します。
2014年11月1日
シーリング充填
シーリングを目地に詰めていきます。
2014年11月1日

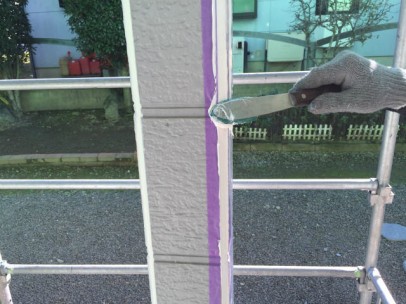

シーリングへら押さえ

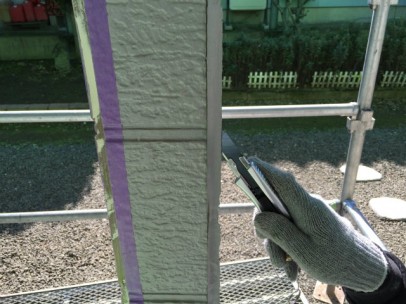

シーリング材の表面が均等になるようにへらでシーリングを均(なら)していきます。
2014年11月1日
シーリング完了
シーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2014年11月3日

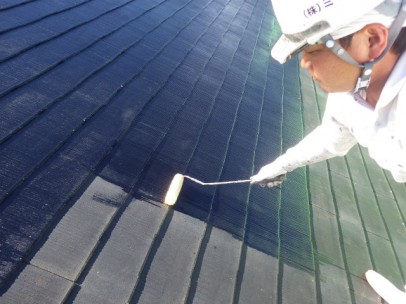

屋根下塗り1回目
屋根の下塗り一回目です。塗料をたっぷりつけ塗装を行いました。
2014年11月3日

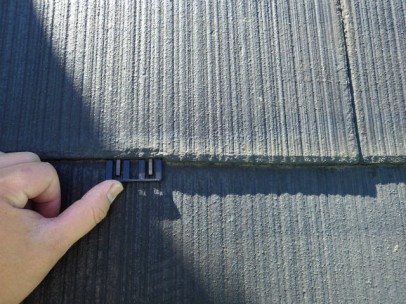

屋根タスペーサー入れ
屋根にタスペーサーを入れています。タスペーサーとは屋根と屋根の重なり目に入れる専用の道具です。塗装をした後に塗料で屋根同士がくっつく事を防ぎ、水の逃げ道を確保する為の大切な事です。
2014年11月3日
屋根下塗り2回目
屋根の下塗り二回目です。一回目よりは塗料の吸い込みがないのでダレに気を付けて塗装しました。
2014年11月4日

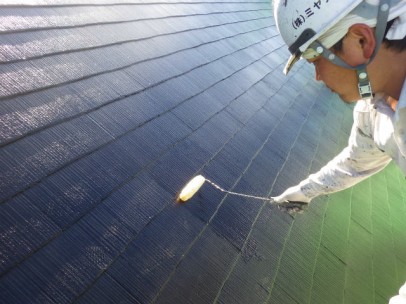

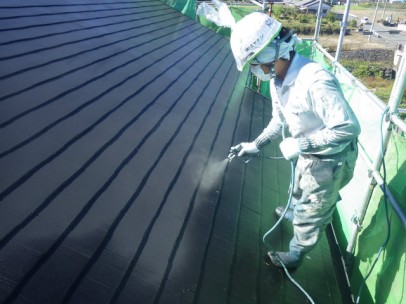

屋根上塗り一回目
屋根の上塗り一回目です。十分に養生を行い、飛散に注意しながら塗装を行いました。乾燥後二回目を行います。
2014年11月4日
屋根上塗り二回目
屋根の上塗り二回目です。ムラや塗残しの無いように確認をしながら塗装を行いました。
2014年11月7日

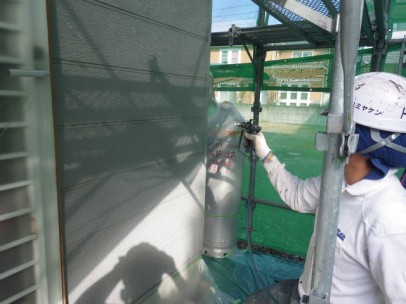

外壁下塗り
外壁の下塗りです。下塗りは上塗りとの密着を良くする効果があるのでしっかり塗装しました。
2014年11月7日

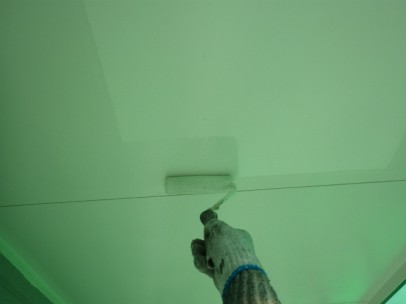

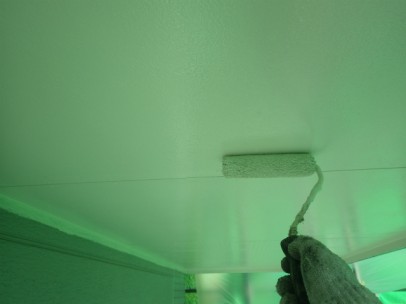

軒天塗装一回目
軒天の塗装一回目です。細かい所は刷毛を使用し、塗装を行いました。乾燥後二回目を行います。
2014年11月7日
軒天塗装二回目
軒天の塗装二回目です。仕上げなのでしっかり確認をしながら塗装をおこない、きれいに仕上げました。
2014年11月8日

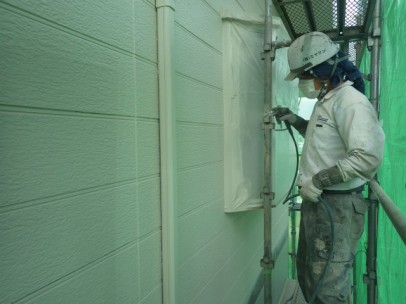

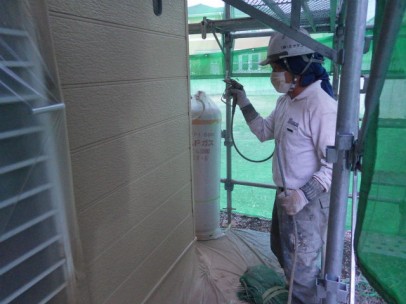

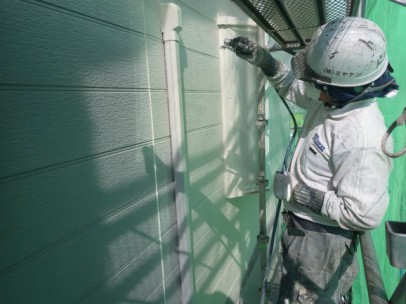

外壁上塗り一回目(一階)
一階部分の外壁の上塗り一回目です。二階同様ムラや塗残しに気を付け、塗装を行いました。
2014年11月8日
外壁上塗り二回目(一階)
一階部分の外壁上塗り二回目です。一回目以上に確認をし、きれいに仕上げました。
2014年11月8日
外壁上塗り一回目(二階)
二階部分の外壁の上塗り一回目です。ムラや塗残しの無いように塗装しました。
2014年11月8日
外壁上塗り二回目(二階)
二階部分の外壁上塗り二回目です。仕上げなので一回目以上に良く確認をして塗装を行いきれいに仕上げました。
2014年11月9日

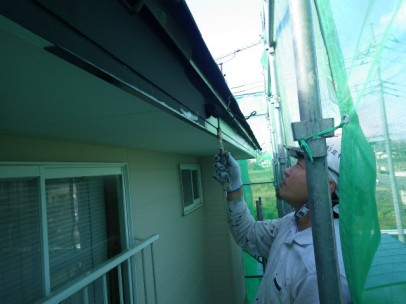

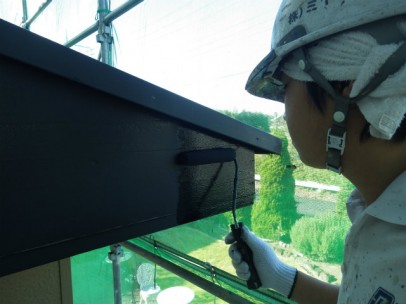

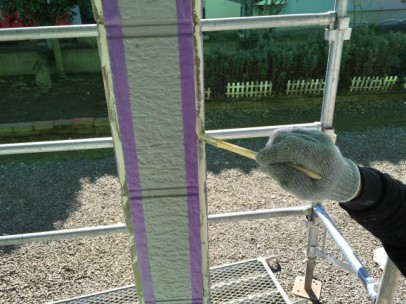

破風板塗装一回目
破風板の塗装一回目です。塗り残しに気を付け塗装を行いました。
2014年11月10日

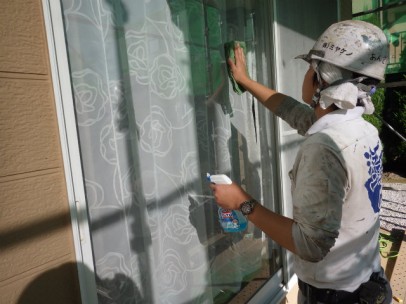

窓掃除
窓の拭き掃除です。ホコリをきれいに拭き取りました。
2014年11月10日

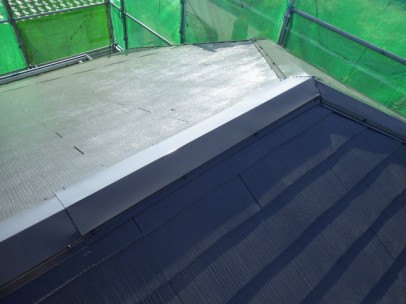

棟板金取付
剥がれて無くなっていた棟板金の取付をしました。
2014年11月10日

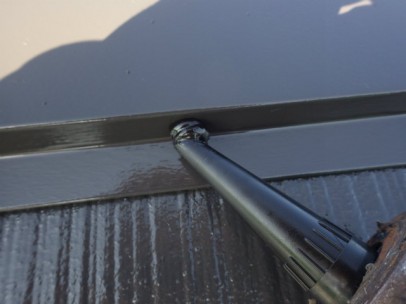

屋根釘頭コーキング処理
釘頭の上にコーキングを打ち、釘が浮き上がらない様にしました!
2014年11月10日
破風板塗装二回目
破風板の塗装二回目です。仕上げなので一回目以上に確認をしながら塗装を行い、きれいに仕上げました。
2014年11月13日

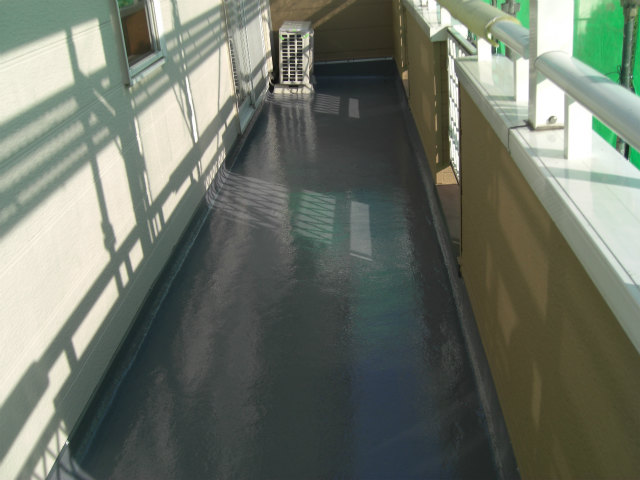

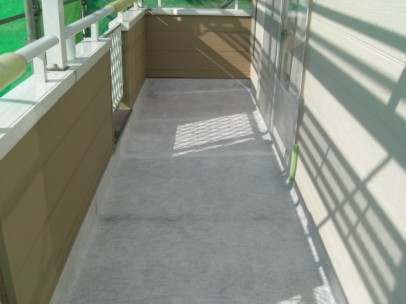

ベランダ防水工事 ガラスマットを貼り
ガラスマットを均等に隙間なく張り付けていきます。ベランダの立ち上がりの部分もしっかり張り付けていきます。
2014年11月13日

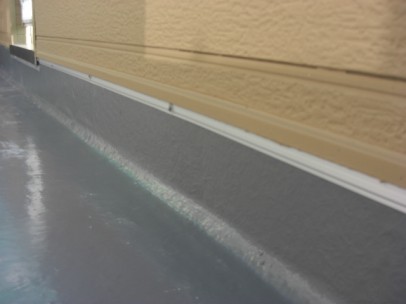

ベランダ防水工事 立ち上がり部分金具取付
ベランダ防水工事の施工部分とベランダ外壁部分の境目に金具を取り付け、防水塗料を固定させます。
