富岡市七日市S様邸 外壁塗装工事
地域
富岡市外壁塗装プラン
アステック遮熱防水プラン

- 施工箇所
- 外壁塗装・その他塗装・全箇所コーキング打ち替え・ベランダ防水工事・天窓改修工事
- 外壁塗装
- アステック遮熱防水プラン/長持ち期間15年(10年保証)
- その他塗装
- フッ素プラン/長持ち期間15年
- 使用色
- 外壁/8095(ミッドビスケット)
- 工事期間
- 11/27~12/13(21日間)
- 担当営業
- 森下

- 2013年04月29日

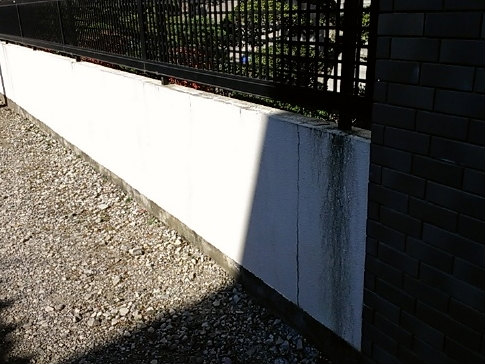

- 施工前(外塀)

- 2013年04月29日
- 施工前

- 2013年12月27日
- 施工後
工事中のレポート
2013年11月28日

既存シーリング撤去

既存の劣化したシーリングを撤去しています。撤去残しがないように、慎重に、かつ手早く行います。
2013年11月28日

プライマー塗布
シーリング材を塗布する前に、シーリング材の付きをよくするプライマーを塗布します。
2013年11月28日

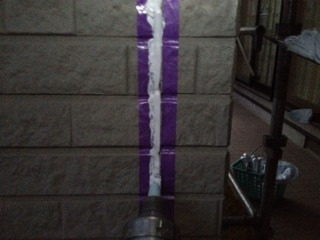

シーリング充填

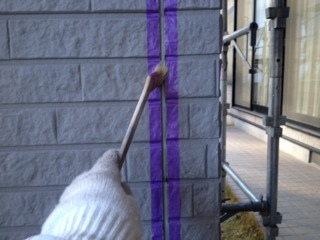

シーリングを目地に詰めていきます。奥までしっかりシーリング材が行き渡るように、圧力をかけ厚みをつけながら充填していきます。
2013年11月28日

シーリングへら押さえ

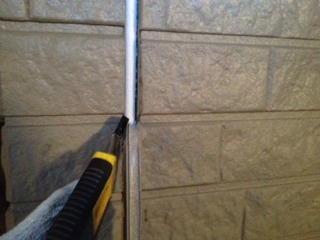

充填したシーリング材の表面が均等になるようにへらでシーリングを均(なら)していきます。
2013年11月30日

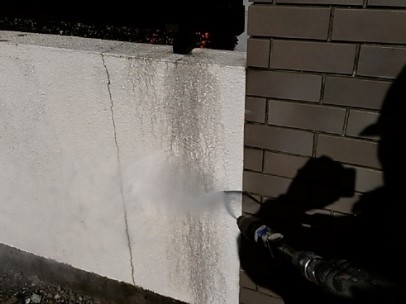

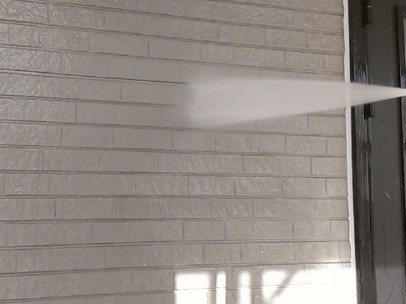

高圧洗浄
外塀を洗浄中の様子です。長年の黒住ずみも洗い流しました。
2013年11月30日

高圧洗浄
塗装する所はもちろん、玄関のタイルや銅の樋、外塀なども、きれいに洗浄しました。
2013年12月2日

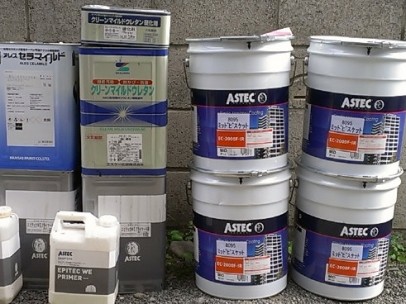

使用材料
こちらが外壁と付帯部で使用する使用材料です。
2013年12月4日

玄関養生
玄関のアプローチはノンスリップのビニールを2重に貼り歩いても破れにくくします。
2013年12月4日

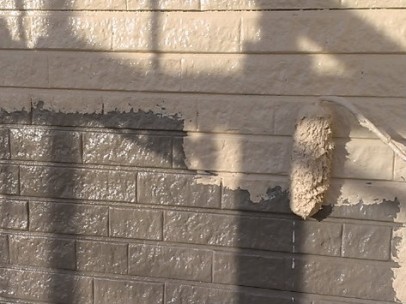

外壁 下塗り1回目
外壁も下塗りをすることで上塗りの塗料の付きが良くなる大切な工程ですので、塗り残しに気を付け塗装しました。
2013年12月5日

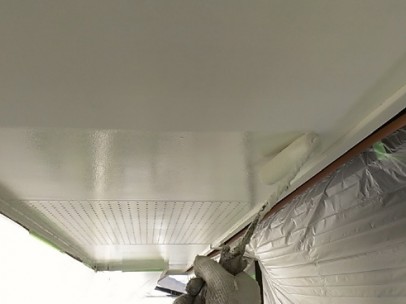

軒天上塗り1回目
1回目から仕上げ塗装のつもりで塗り残しや、ダレ、ナガレの無い様に気を付けて塗装しました。
2013年12月5日

軒天上塗り2回目
写真では分りずらいですが、上塗りの2回目です、1回目でキチンと入れてありますが2回目もしっかり、ダレ、ナガレが無いように確認して塗装しました。
2013年12月6日

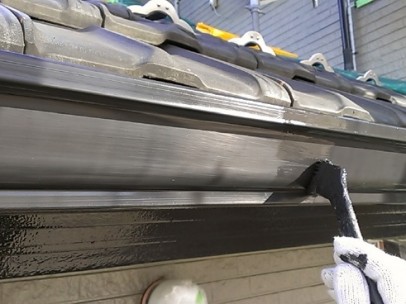

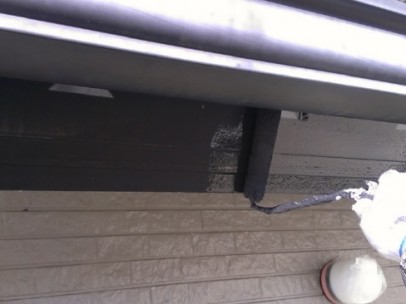

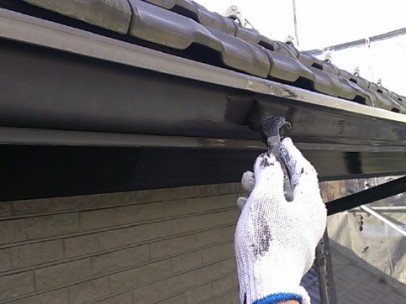

樋 上塗り1回目
細部まで刷毛を使用して塗り残しの無いように塗装していきます。
2013年12月6日

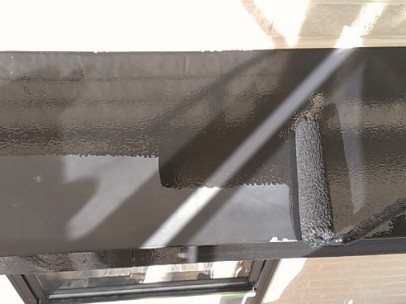

破風 上塗り1回目
塗むらがないように均一に塗装していきました。
2013年12月7日

破風 上塗り2回目
2回目で仕上げとなります。表面も滑らかになり良い感じになりました。
2013年12月7日

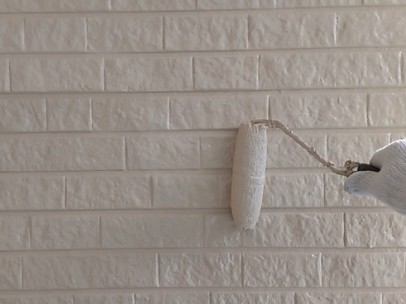

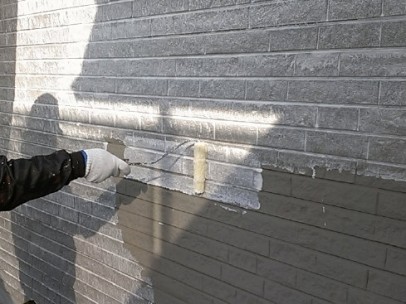

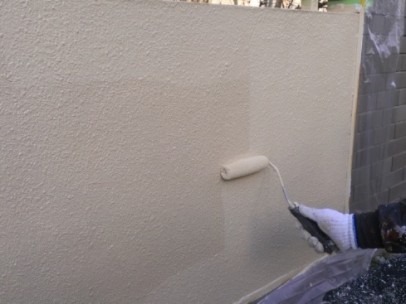

外壁 上塗り1回目
外壁上塗り1回目の様子です。ローラーにたっぷり塗料をつけ、液だれに気を付けながら塗装しました。
2013年12月7日

樋 上塗り2回目
上塗り2回で仕上げとなります。凹凸の細部まで塗り残しなく塗装完了しました。
2013年12月11日

外壁 上塗り2回目
上塗り2回で外壁は仕上げになります。塗膜に厚みをつけて塗装したので雨水がら外壁を守ってくれます!!
2013年12月11日

天窓 改修工事
既存の劣化したスーフィングを撤去しました。
2013年12月11日

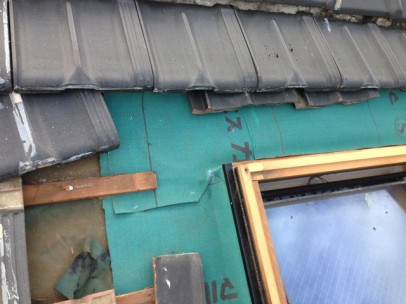

天窓 改修工事
新しいルーフィングを敷き詰め、固定金物を着けていきます。
2013年12月13日

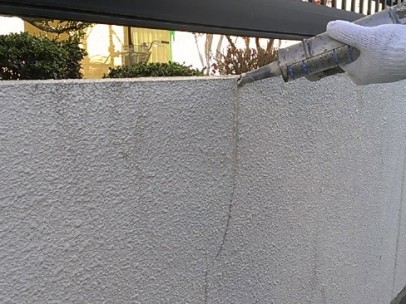

外塀 下地処理
ひび割れの部分にシーリングを充填していきます。
2013年12月13日

外塀 シーリングへら抑え
充填したシーリング材の表面が均等になるようにへらでシーリングを均(なら)していきます。
2013年12月13日

シャッターボックス 上塗り
塗り残しの無いようにきれいに塗装しました。上塗り2回目で仕上げとなります。
2013年12月13日

霧除け 上塗り
普段は目につかない霧除けも経年劣化によって色褪せが起きていますのでしっかり塗装していきます。2回上塗りで仕上げとなります。
2013年12月13日

外塀 下塗り
外壁と同様に下塗りをすることで上塗りの付きを良くして長持ちさせる効果があります。
2013年12月13日

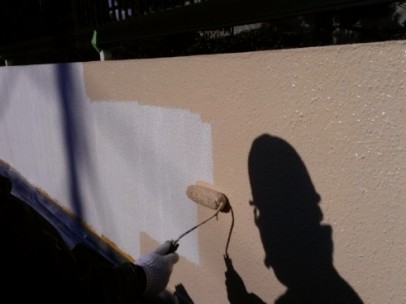

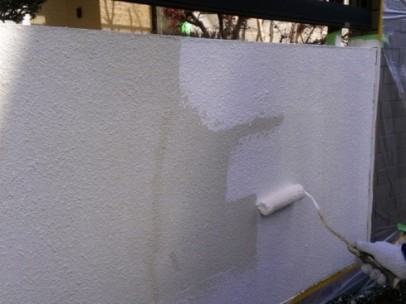

外塀 上塗り1回目
ヒビ等のクラック処理後塗料のタマリのない様に塗装しました。
2013年12月14日

外塀上塗り 2回目
仕上げの作業ですので良く確認しながら塗装しました。とてもきれいに仕上りました。
