安中市板鼻K様 屋根・外壁塗装工事
- 施工箇所
- 屋根塗装・外壁塗装・軒天塗装・破風板塗装・雨樋塗装・鉄骨外階段塗装・天井鉄骨塗装
- 外壁塗装
- シリコンプラン/長持ち期間10~12年(7年保証)
- 屋根塗装
- 遮熱シリコンプラン/長持ち期間5~8年(5年保証)
- 使用色
- 屋根:SC-50 外壁:シリコンフレックスⅡ 8091
- 工事期間
- 2015/11/17~2015/12/25
- 担当営業
- 星野
- 担当職人
- 太田
- ご依頼のきっかけ
- HPをご覧になり
- 工事費(総額)
- 180万円
施工前
施工後
工事中のレポート
2015年11月17日

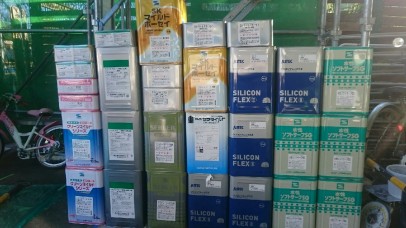

使用材料

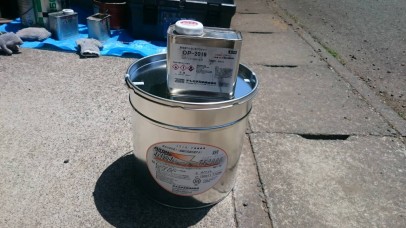

こちらが屋根外壁塗装で使用する使用材料です。
2015年11月19日

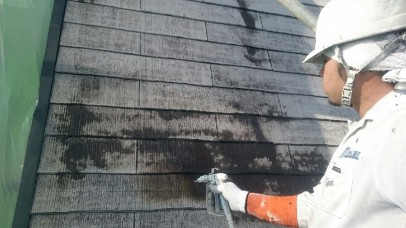

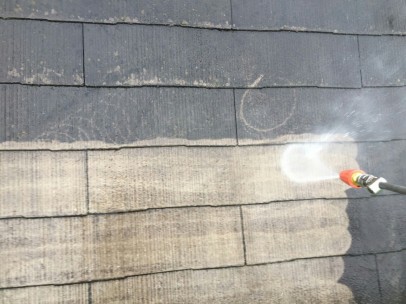

屋根 洗浄中
長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。
2015年11月19日

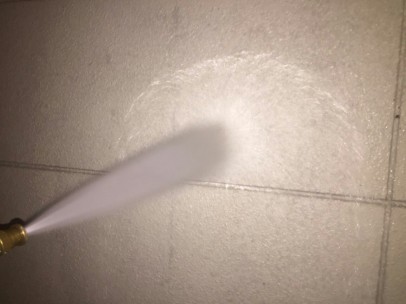

外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2015年11月20日

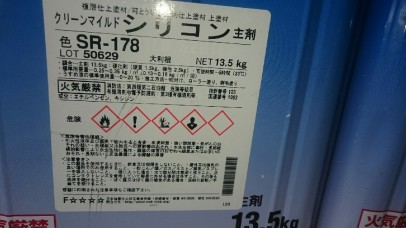

屋根 下塗り使用材料

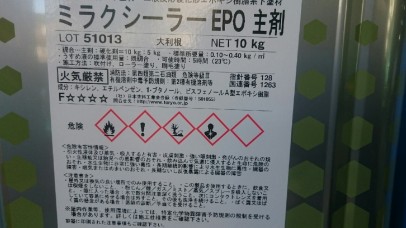

ミラクシーラーEPO
2015年11月20日
屋根 下吹き一回目中
吸い込みがあるのでたっぷり塗料を付けて塗装を行いました。
2015年11月21日
屋根 下吹き二回目中
一回目同様、塗料をたっぷり付けて塗装を行いました。
2015年11月22日
屋根 上塗り使用材料

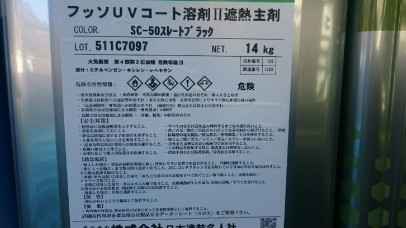

フッソUVコート溶剤Ⅱ遮熱
2015年11月22日

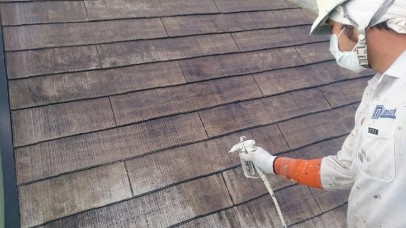

屋根 上吹き一回目中
ムラや透けの無いように確認しながら塗装を行いました。乾燥後二回目を行います。
2015年11月23日
屋根 上吹き二回目中
これで仕上がりなので、後からのダレやムラが出ない様に確認しながら塗っていきました。
2015年11月23日
シーリング使用材料

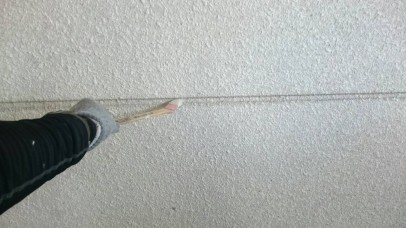

外壁の目地のシーリング改修工事を行います。
2015年11月23日

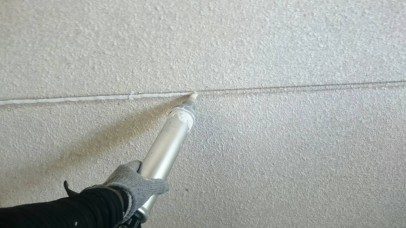

プライマー塗布
シーリングを充填する前に、シーリングの付きをよくするプライマーを塗布します。
2015年11月23日

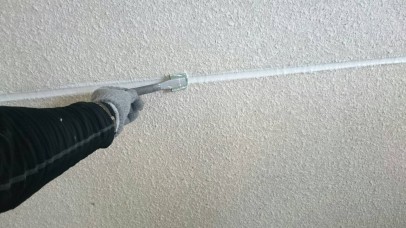

シーリング充填
シーリングを目地に詰めていきます。
2015年11月23日
シーリングへら押さえ
シーリングの表面が均等になるようにへらでシーリングを均(なら)していきます。
2015年11月23日
シーリング完了
シーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2015年11月23日

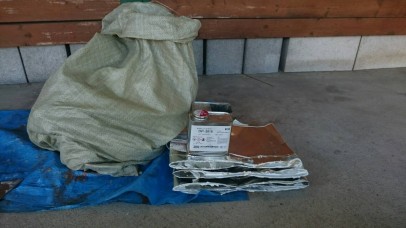

シーリングゴミ荷姿
目地の凹凸部にもしっかりと塗料が付着するように、刷毛で塗装します。
2015年11月24日

軒天 上塗り一回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2015年11月25日
樋・破風 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2015年11月25日

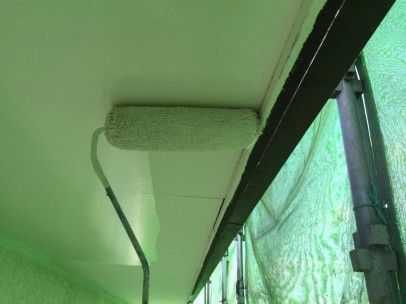

軒天 上塗り二回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2015年11月26日

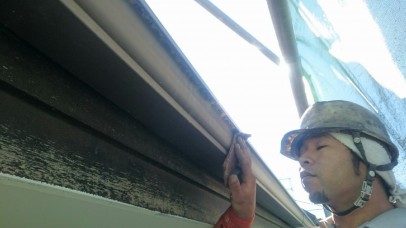

樋・破風 上塗り一回目中
一回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2015年11月26日

鉄骨外階段 下塗り中
錆止め下塗り中
2015年11月27日
樋・破風 上塗り二回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年11月27日

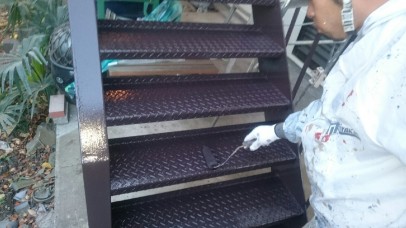

鉄骨外階段 上塗り1回目中
一回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2015年11月28日
鉄骨外階段 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2015年11月30日
外壁 下塗り材料

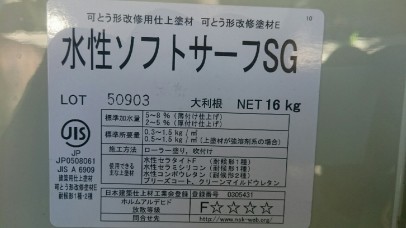

水性ソフトサーフSG
2015年11月30日

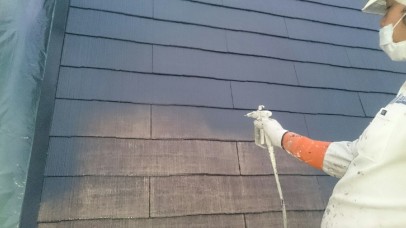

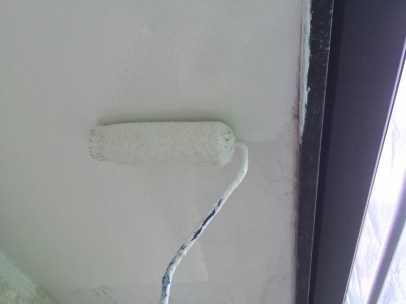

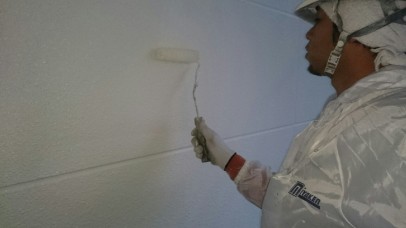

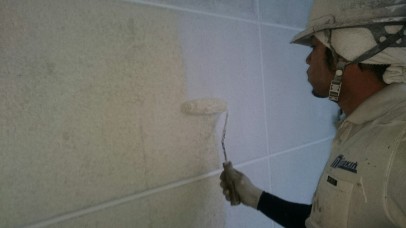

外壁 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2015年12月1日
外壁 上塗り使用材料
シリコンフレックス
2015年12月1日

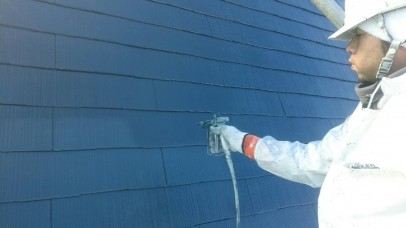

外壁 上塗り一回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2015年12月2日
外壁 上塗り二回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2015年12月4日
完成
2015年12月4日
施工前
