安中市松井田H様 屋根・外壁塗装
- 施工箇所
- 足場組み・屋根・外壁塗装・軒裏・破風板・雨樋・雨戸塗装・倉庫塗装・シーリング補修
- 外壁塗装
- (モルタル) クリーンマイルドシリコン3回塗り
- 屋根塗装
- (コロニアル) タスペーサーW工法・ヤネフレッシュシリコン3回塗り
- 工事期間
- 7/24~8/10
- 担当職人
- 関口
工事中のレポート
2009年7月25日
本日は高圧洗浄を行いました!
本日は高圧洗浄を行いました!今回は2階建てのお家と、平屋のお家がくっついていますので、びっちり2台で洗浄し、1日かかりました。屋根はコケや泥などもなくなり真っ白に!
2009年7月27日
本日は、窓やサッシにペンキがつかないようにビニールで養生をしました。
本日は、窓やサッシにペンキがつかないようにビニールで養生をしました。この作業でも、しっかりしないといい仕事はできないんですよね~。
2009年7月27日
何と!雨樋が割れていました。
何と!雨樋が割れていました。洗浄後、なんだか水が漏れるなあ~と思ったらやっぱり。しっかり補修してきれいにしますよ。
2009年7月28日

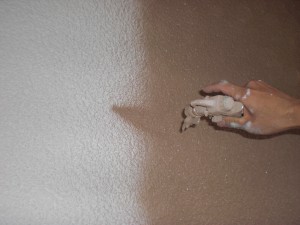

本日は外壁のひび割れを埋めました。
本日は外壁のひび割れを埋めました。これ見えない作業の一つですが、とっても大切な作業です。
2009年7月28日
続いて外壁の下塗りを行いました。

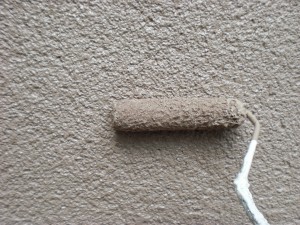

続いて外壁の下塗りを行いました。下地がモルタルでリシンが吹きつけしてありますので、たっぷりと塗らないときれいに仕上がらないんです。ケチらずたっぷりと!!
2009年7月28日
細かいところは、刷毛を使って隅々までしっかり塗ります。
細かいところは、刷毛を使って隅々までしっかり塗ります。
2009年7月29日
本日は外壁の中塗りです。
本日は外壁の中塗りです。しっかりと下塗り(白色)を塗りましたのでバッチリですね。
2009年7月30日

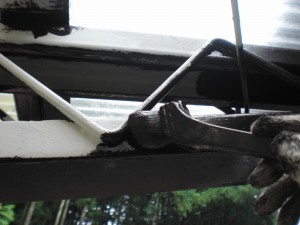

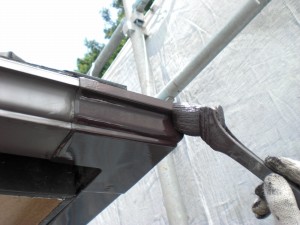

本日は雨樋の塗装です。
本日は雨樋の塗装です。こちらはすべて刷毛による手塗りです。腕の見せ所ですね。
2009年7月30日

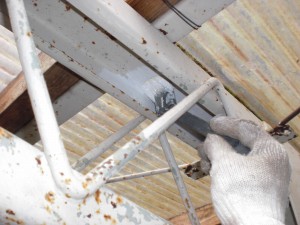

本日は車庫の鉄骨のケレン(研磨)をしました。
本日は車庫の鉄骨のケレン(研磨)をしました。この処理がとてつもなく大切なんです。しっかりと錆を落とし、下地を平滑にすることで、仕上がりもきれいになります。
2009年7月30日

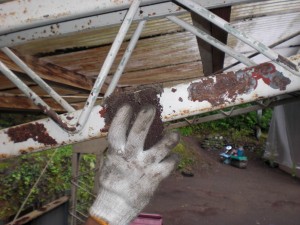

ケレン後、今度は白色のエポキシの錆止めを塗ります。
ケレン後、今度は白色のエポキシの錆止めを塗ります。この錆止めも様々な種類がありますが、ミヤケンお勧めは2液性のエポキシの錆止め塗料です。ちょっと難しかったですね(苦笑)。
2009年7月31日
いよいよ鉄骨の中塗り。
いよいよ鉄骨の中塗り。ここでしっかりとたっぷり塗装していきます。けっちったら絶対だめです。
2009年7月31日
外壁の仕上げの3回目の塗装です。
外壁の仕上げの3回目の塗装です。仕上げはやっぱり手塗りにてたっぷりと。塗料の良し悪しもありますが、やっぱり長持ちするためには「塗料は厚膜」で仕上げることです。そうすればしっかり長持ちしますからね。
2009年8月1日
本日は鉄部の3回目の上塗りです。
本日は鉄部の3回目の上塗りです。ここまでしっかり塗ればもう安心。
2009年8月1日
木部の上塗りです。
木部の上塗りです。この色違いをまっすぐに線を出すのがプロの技!
2009年8月3日
本日も木部の塗装を行いました。
本日も木部の塗装を行いました。1回目より2回目。2回目より3回目と、どんどんつやが出てきれいになりますね。
2009年8月4日

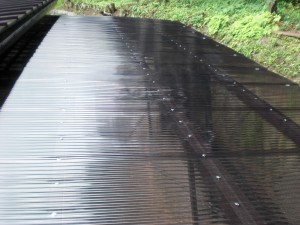

本日は波板の交換を行いました。
本日は波板の交換を行いました。どうですか、きれいに張り替えると明るくなりますね。
2009年8月4日

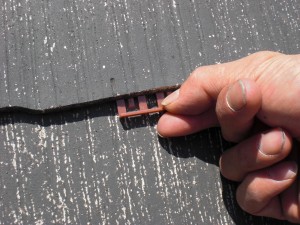

屋根材の間に「タスペーサー」という縁切り金物を前面に差し込みました。
こだわり塗装の一つ!屋根材の間に「タスペーサー」という縁切り金物を前面に差し込みました。これは雨漏り防止と通気性をよくしますので、これからは絶対にしなければいけない下地処理です。
2009年8月4日

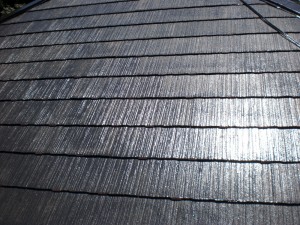

屋根の仕上がりです!
屋根の仕上がりです!ピッカピカのテッカテカ。これなら雨が降ってもばっちりはじきますので安心です。
2009年8月5日
本日は屋根の漆喰を行いました。
本日は屋根の漆喰を行いました。やはりこちらも、経年劣化により、漆喰が取れかかっていました。ですから今回は新たに漆喰(黒色)を塗り、雨漏り防水対策です。
2009年8月5日
小さなコテで、職人作業です。
小さなコテで、職人作業です。
